CNEEC модернизирует Уч-Курганскую ГЭС: готовность работ — 26.8%

CNEEC модернизирует Уч-Курганскую ГЭС: готовность работ — 26.8%

На Уч-Курганской ГЭС продолжается модернизация ключевого оборудования: общий прогресс работ по реконструкции гидроагрегатов достиг 26.8%, сообщили в Минэнерго. Проект напрямую влияет на рост генерации и устойчивость энергосистемы Кыргызстана.

Работы идут по утвержденному графику, генеральный подрядчик — китайская компания CNEEC. На объекте задействованы 113 специалистов, одновременно ведется монтаж и обновление сразу на нескольких участках станции. Это позволяет ускорить процесс и не останавливать ключевые производственные циклы.

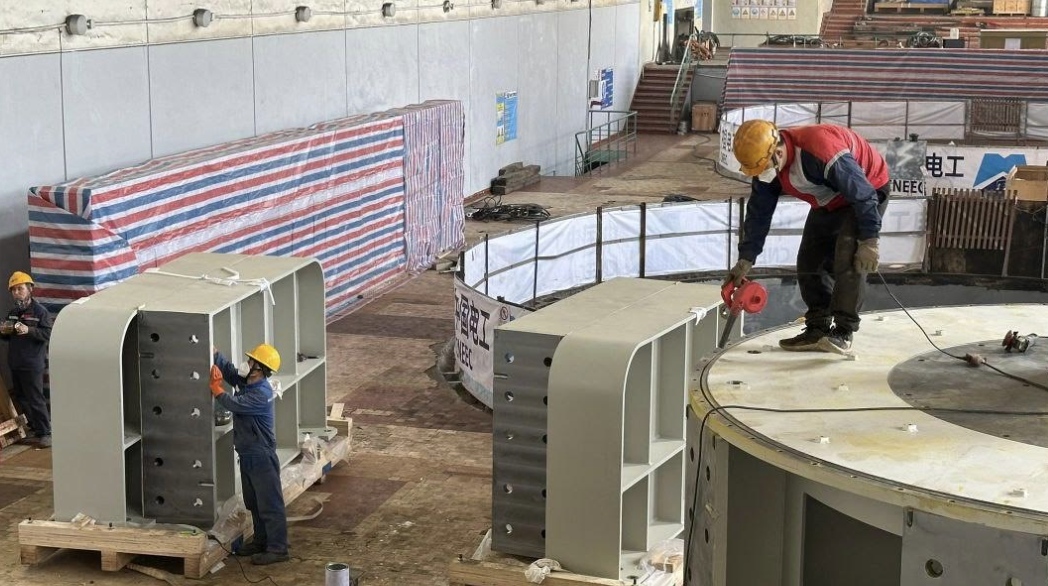

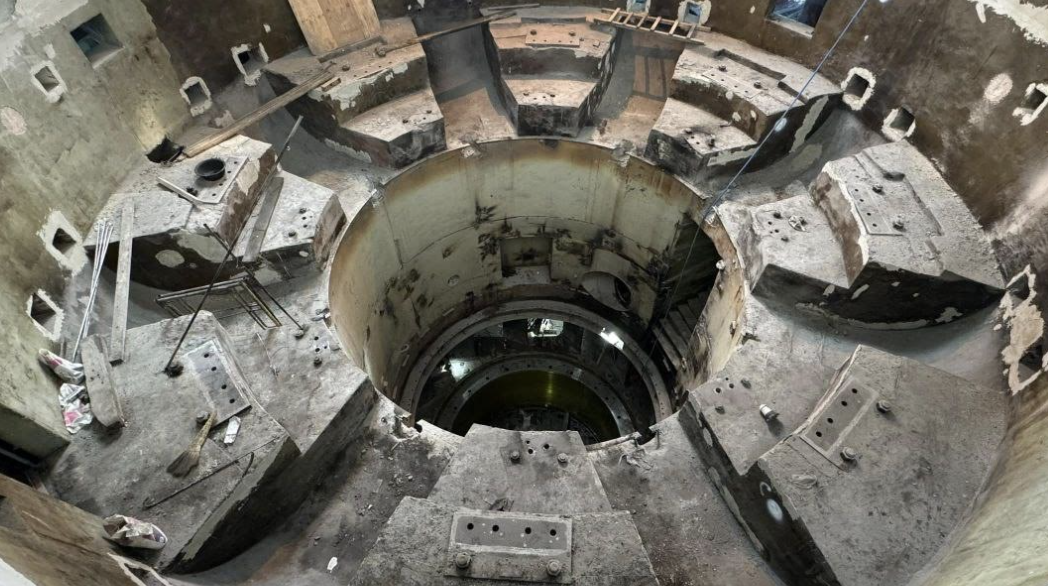

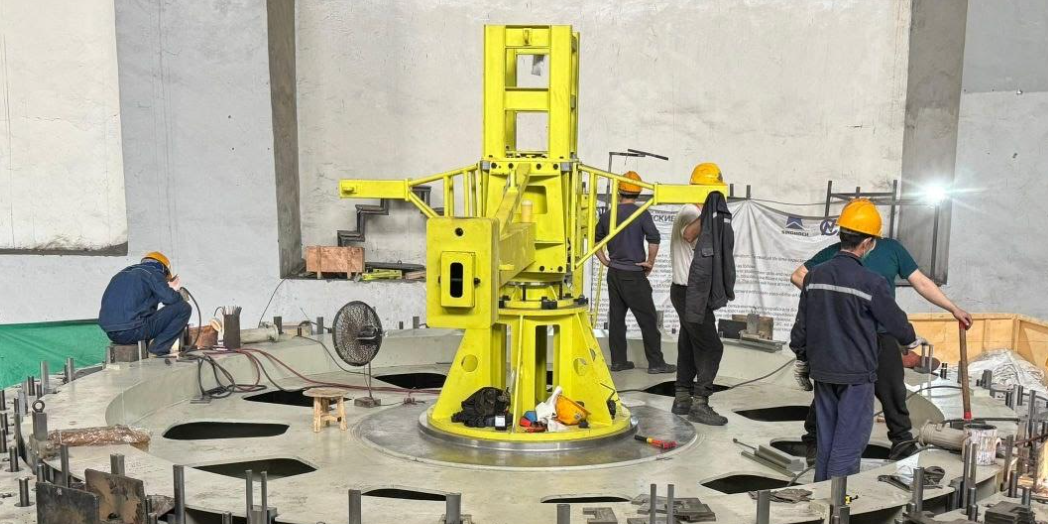

На гидроагрегате №1 сейчас собирают статор, монтируют трубопроводы технического водоснабжения и очищают шахту турбины от старого покрытия. На гидроагрегате №2 устанавливают воздухоохладители, прокладывают трубопроводы, выполняют фрезеровку опорных колец, готовят каналы для систем измерения давления и уже переместили ротор между агрегатами.

В то же самое время продолжается замена трансформатора №1 — готовность достигла 47.8%. Специалисты ведут подготовку к монтажу, прокладывают контрольные кабели и собирают токопровод в распределительном устройстве 10 кВ. Обновление гидромеханического оборудования также движется по графику: выполнено 13.5% работ в верхнем бьефе, 17.1% — на плотине и 11.2% — в нижнем бьефе.

🧭
Эффект модернизации уже заметен. В 2025 году после обновления гидроагрегатов №3 и №4 мощность станции выросла с 180 МВт до 198 МВт. После завершения текущего этапа — реконструкции агрегатов №1 и №2 — показатель увеличится до 216 МВт, что даст дополнительный прирост в 18 МВт.
