Энергетики Чуйской области отчитались о 60% готовности к ОЗП 2025-2026 — работы завершат к 1 ноября

Энергетики Чуйской области отчитались о 60% готовности к ОЗП 2025-2026 — работы завершат к 1 ноября

Чуйское предприятие электрических сетей завершило 60% ремонтных работ в рамках подготовки к осенне-зимнему периоду 2025–2026 годов. Об этом сообщает Минэнерго.

Согласно плану, оставшиеся 40% будут выполнены до 1 ноября. Работы направлены на повышение надежности электроснабжения и улучшение качества обслуживания жителей региона.

Основные результаты

Капитальный ремонт:

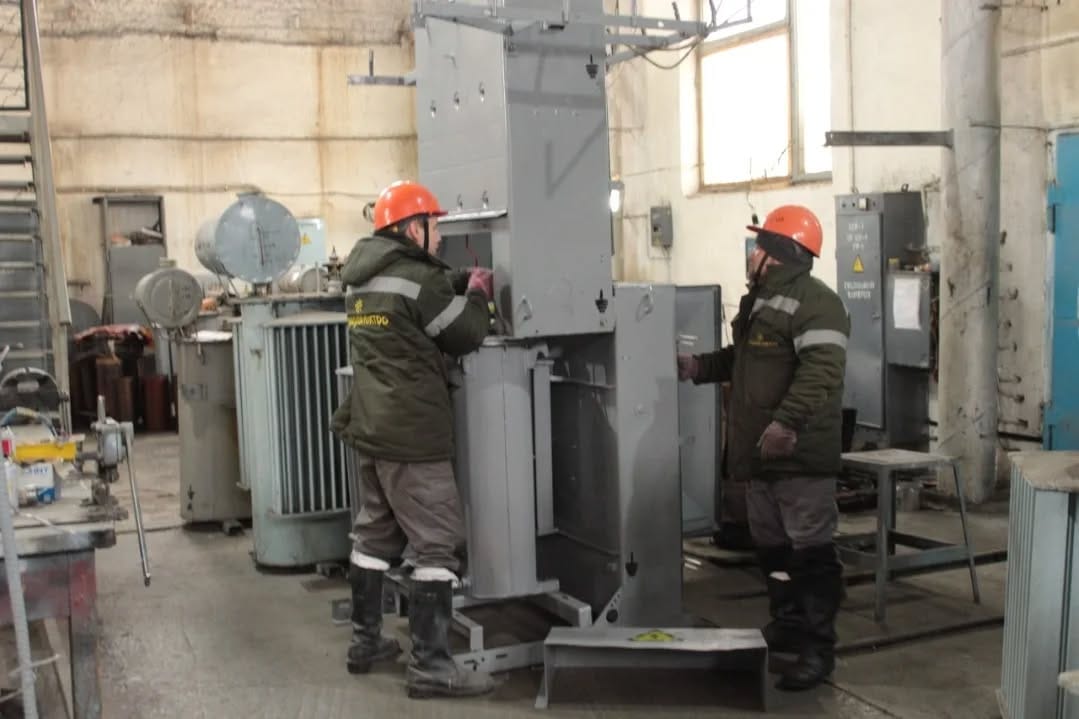

  • 495 трансформаторов;

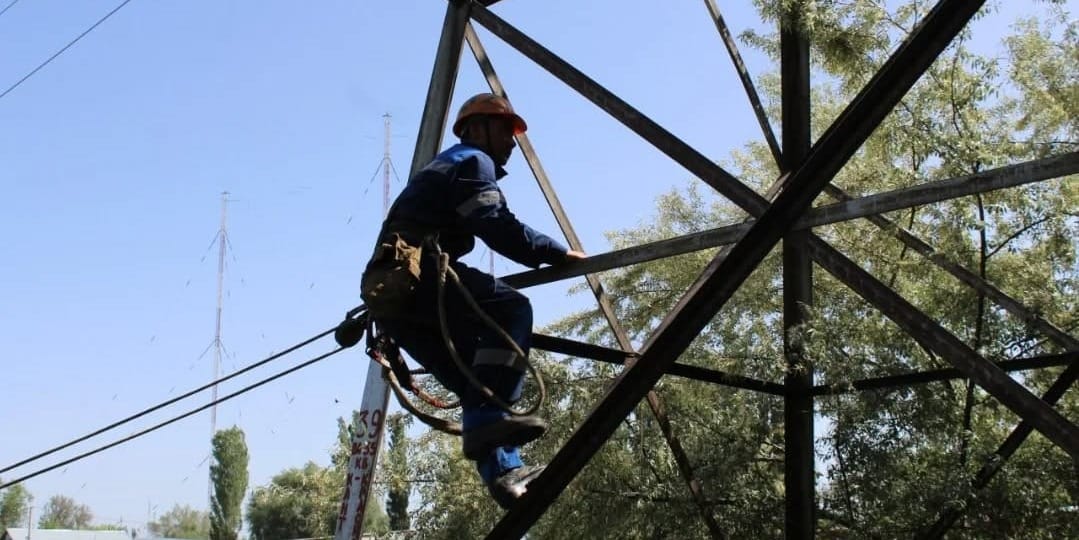

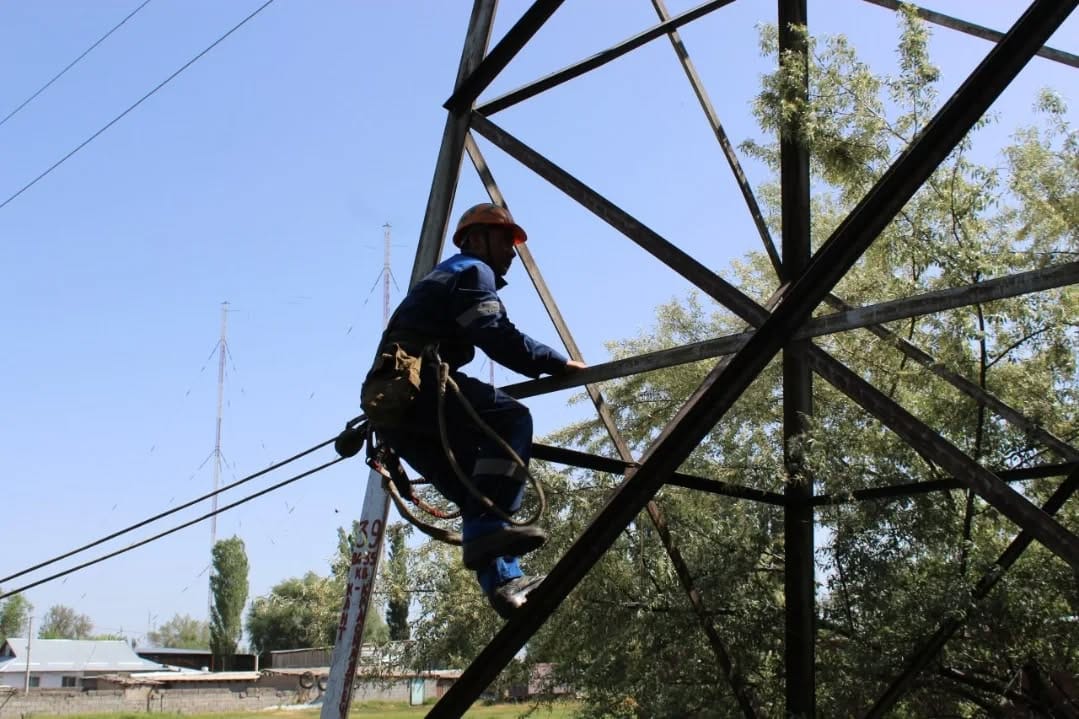

  • 510 км воздушных линий электропередачи;

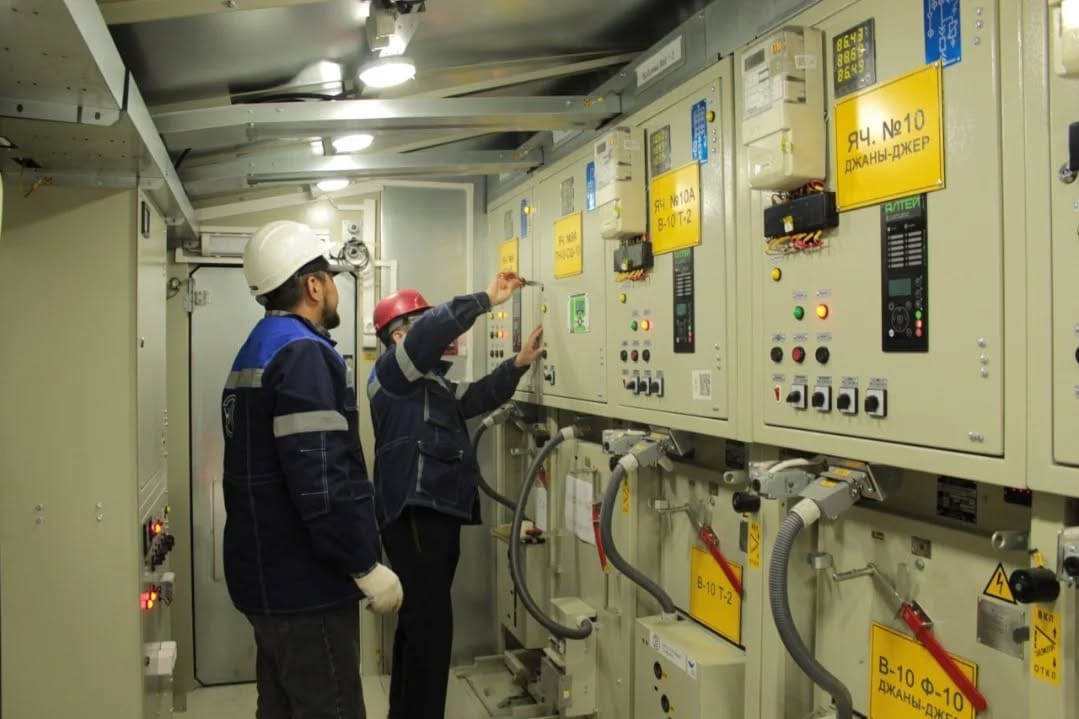

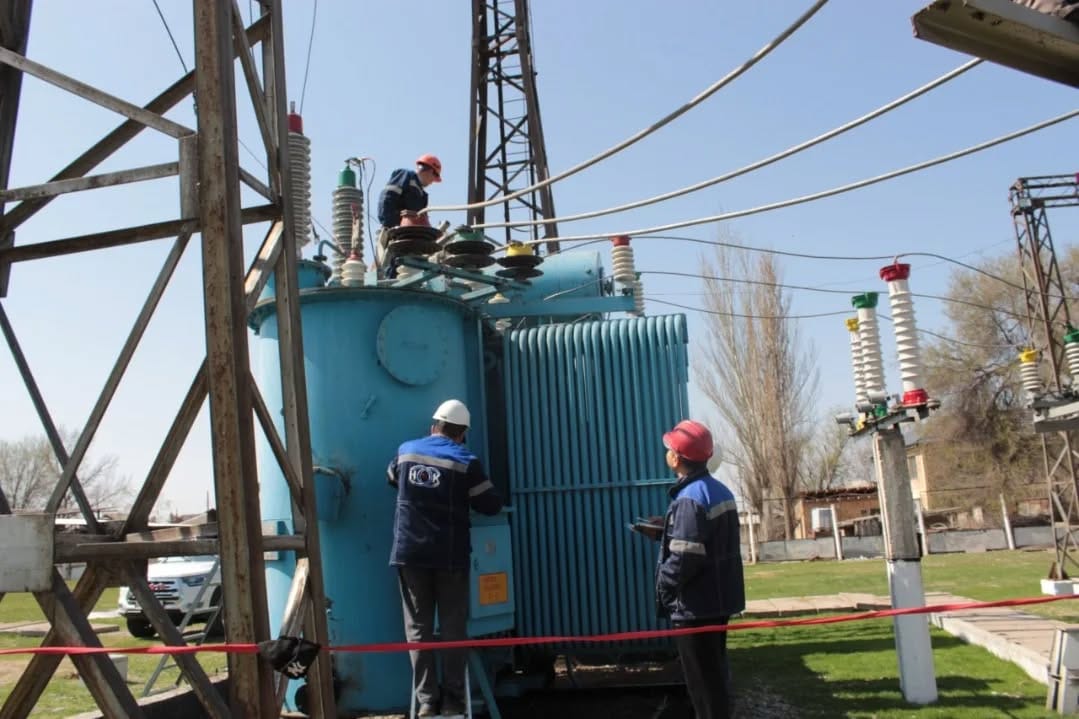

  • 14 подстанций;
  • 357 единиц оборудования.

Техническое обслуживание:

  • 3037 трансформаторов;
  • 5970 км воздушных линий;
  • 82 подстанции;
  • 2756 единиц оборудования.

Реконструкция и цифровизация:

  • проложено 98 км кабеля СИП-2;
  • установлено 407 электроопор;

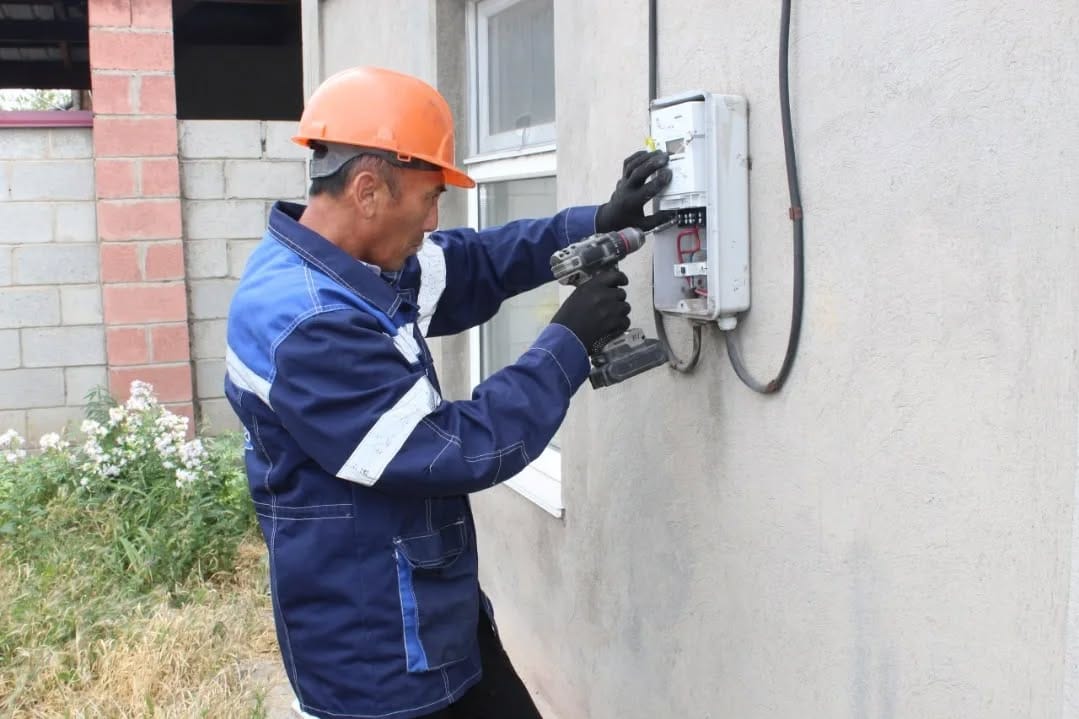

  • смонтировано 51 165 «умных» счетчиков.

В компании напомнили, что в период ремонтных работ возможны временные отключения электричества с 09:00 до 17:00. Актуальная информация о графике и местах отключений публикуется на сайте chupes.nesk.kg, а также в официальных аккаунтах в Facebook и Instagram. Дополнительно уведомления поступают через мобильное приложение «Мой свет».

По вопросам электроснабжения можно обращаться в круглосуточный колл-центр по номерам: 105, 1209, 0772 00 1209, 0556 00 1209, 0702 00 1209 (WhatsApp).
Справка: Чуйское ПЭС обслуживает 16 тысяч промышленных и 289 тысяч бытовых абонентов области.
