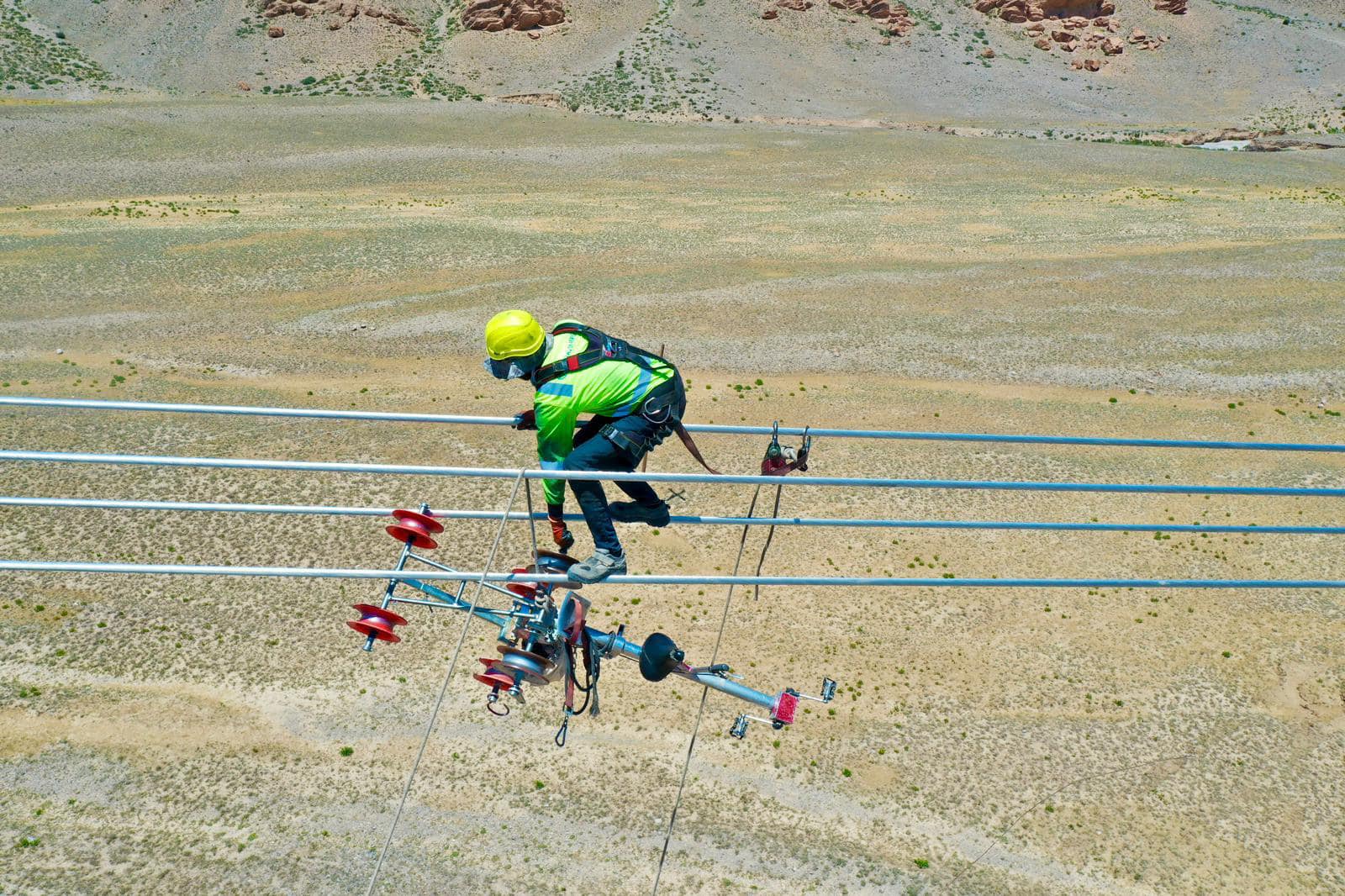

Провода на новой ЛЭП по проекту CASA-1000 подвесили уже почти на 265.78 километров. Об этом сообщили в пресс-службе Минэнерго.

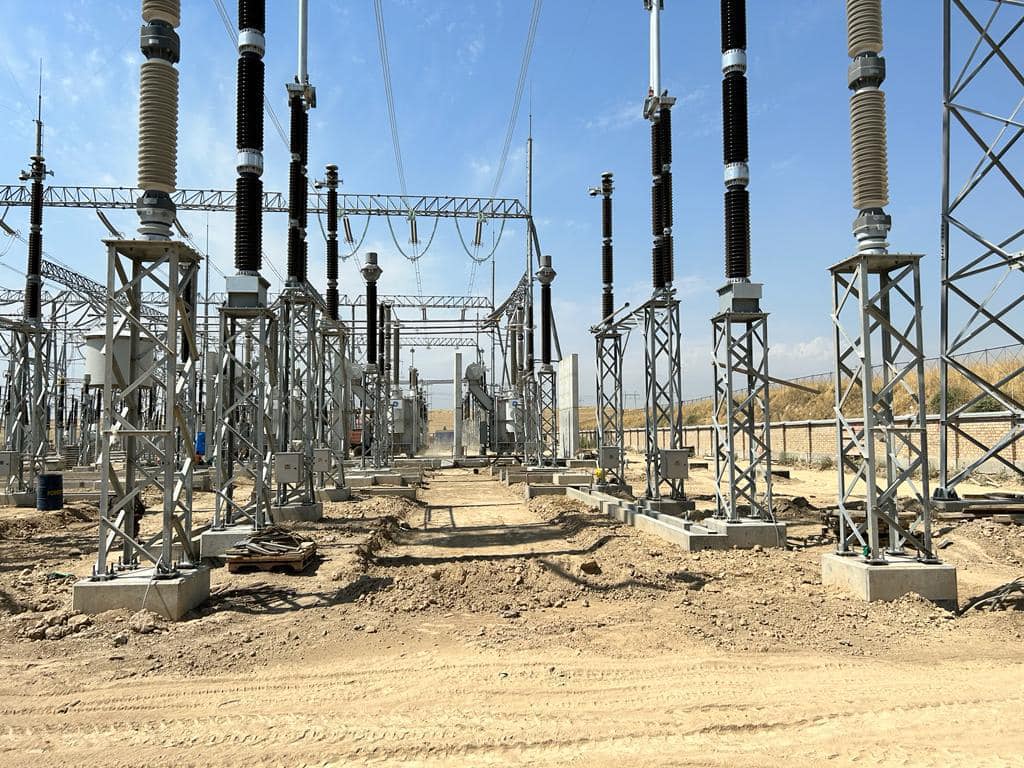

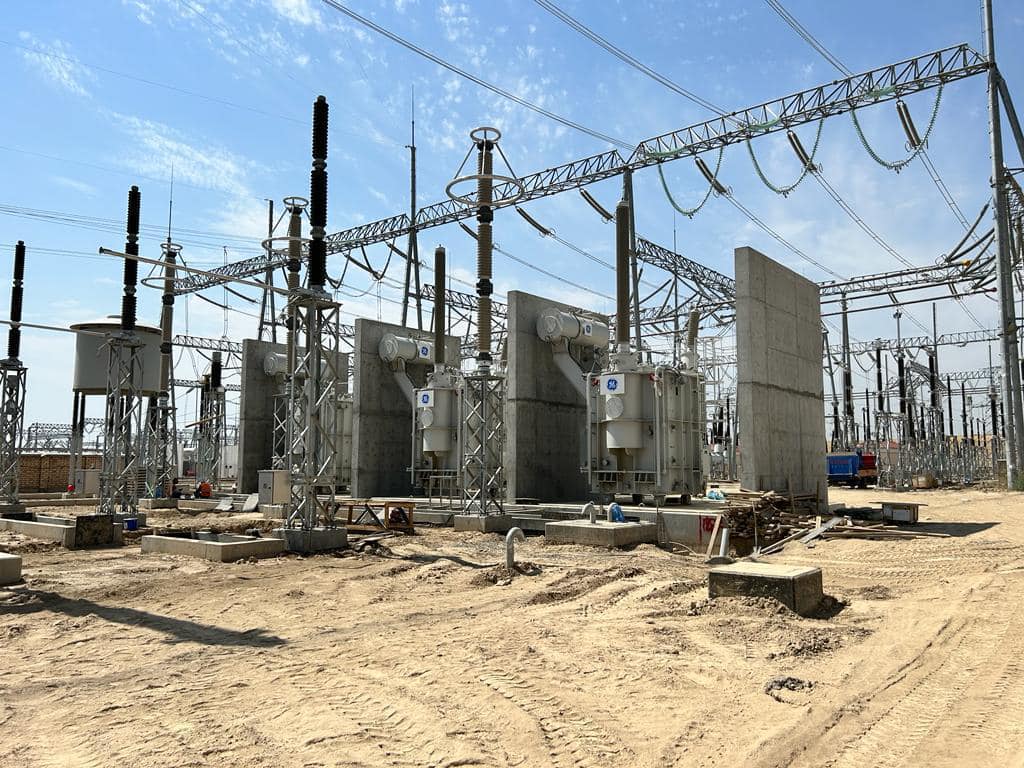

На данный момент завершены крупные строительно-монтажные работы. В частности, были установлены шунтирующий реактор 500 кВ с комплектующими, нейтралью и противопожарными перегородоками. Три комплекта автоматических выключателей 500 кВ, три комплекта трансформаторов тока 500 кВ, шесть молниеотводов 500 кВ. Также были проложены силовые и контрольные кабели общей длиной более 475 метров.

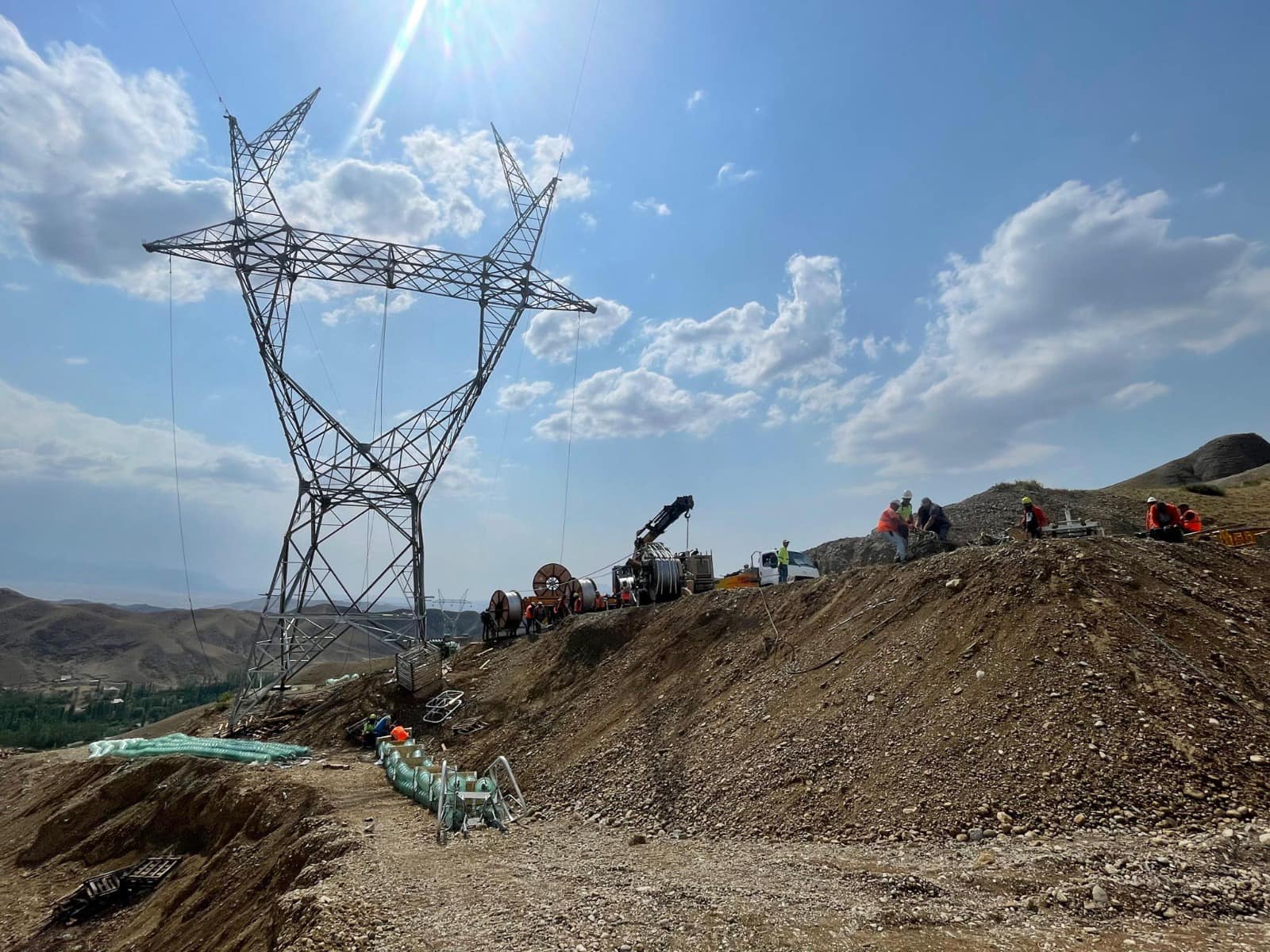

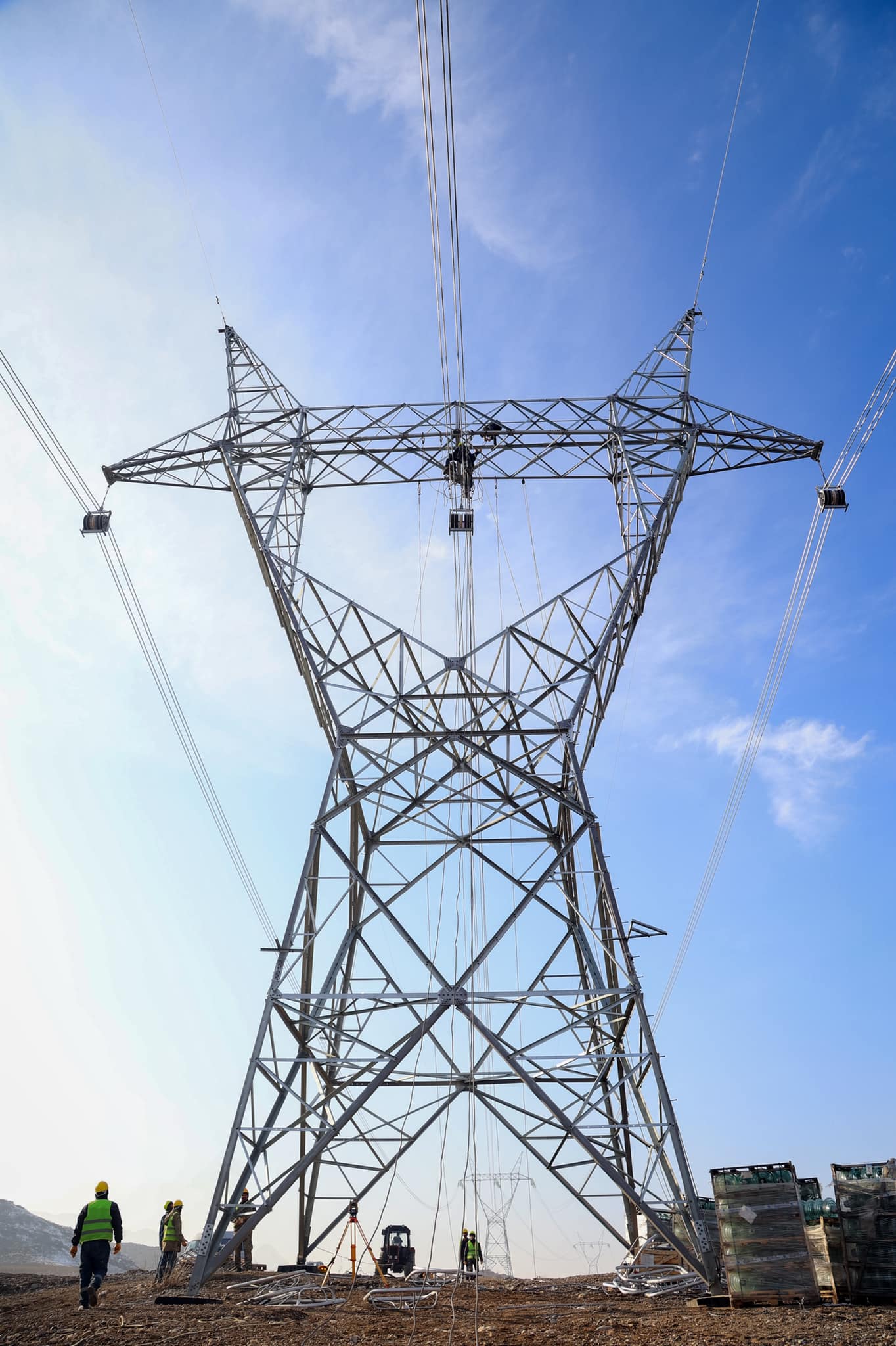

На текущий момент завершены работы по укладке подъездных путей к опорам, рытью котлованов и заливке бетоном фундаментов всех 1243 опор. Ведутся работы по монтажу опор, где уже установлено 1236 опор и подвешены провода на 256.78 км.
В общей сложности в Кыргызстане будет проложено 456 километров ЛЭП от подстанции 500 кВ "Датка" и до госграницы с Таджикистаном.
