На Токтогульской ГЭС выполнено 51% работ по реконструкции четвертого гидроагрегата – фото

На Токтогульской ГЭС продолжается реконструкция четвертого гидроагрегата. За три месяца выполнено 51% от общего объема работ. Об этом сообщило ОАО «Электрические станции».
Проект реализуется совместно с французской компанией General Electric. Завершение реконструкции запланировано на ноябрь 2025 года.

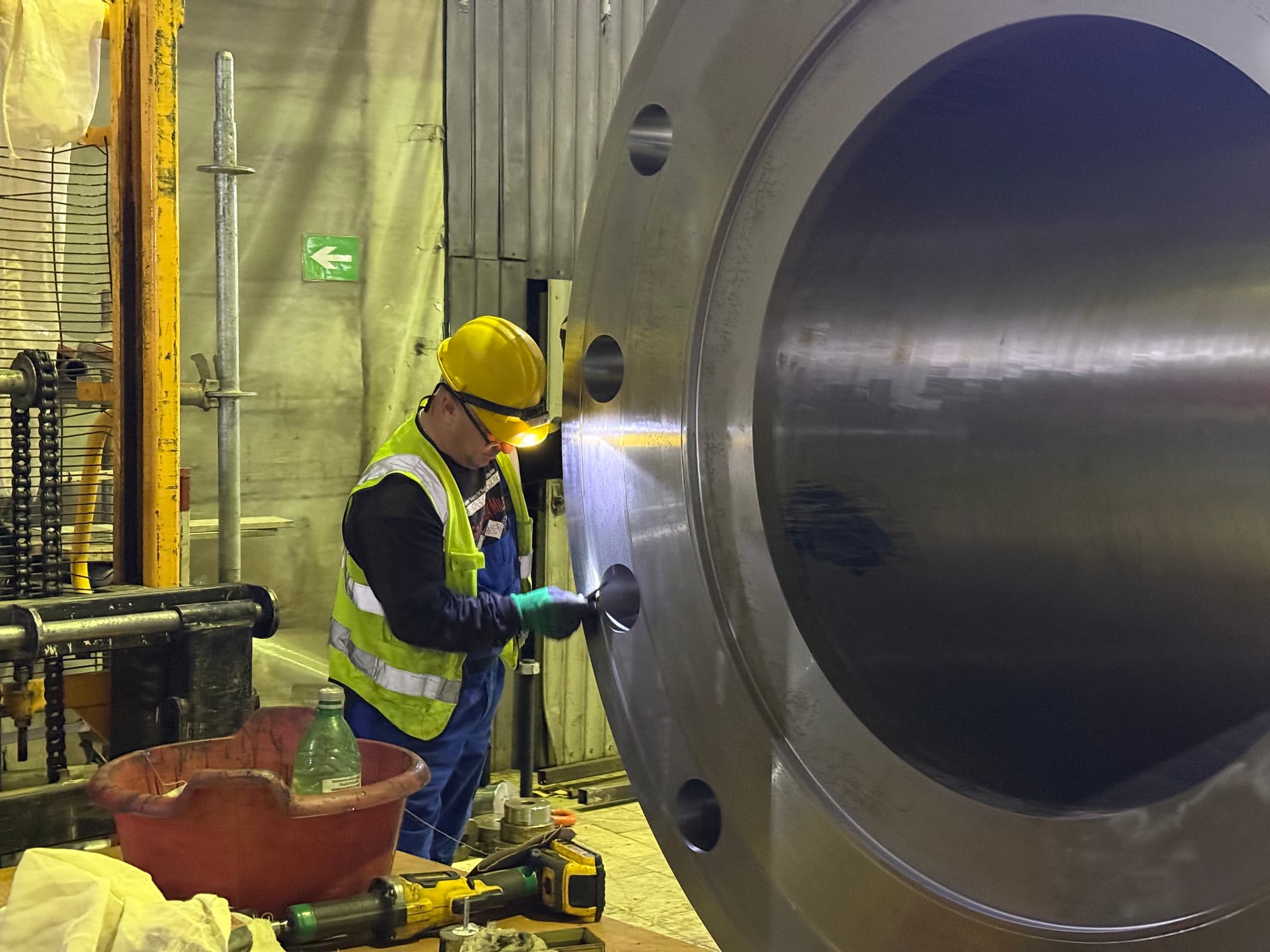

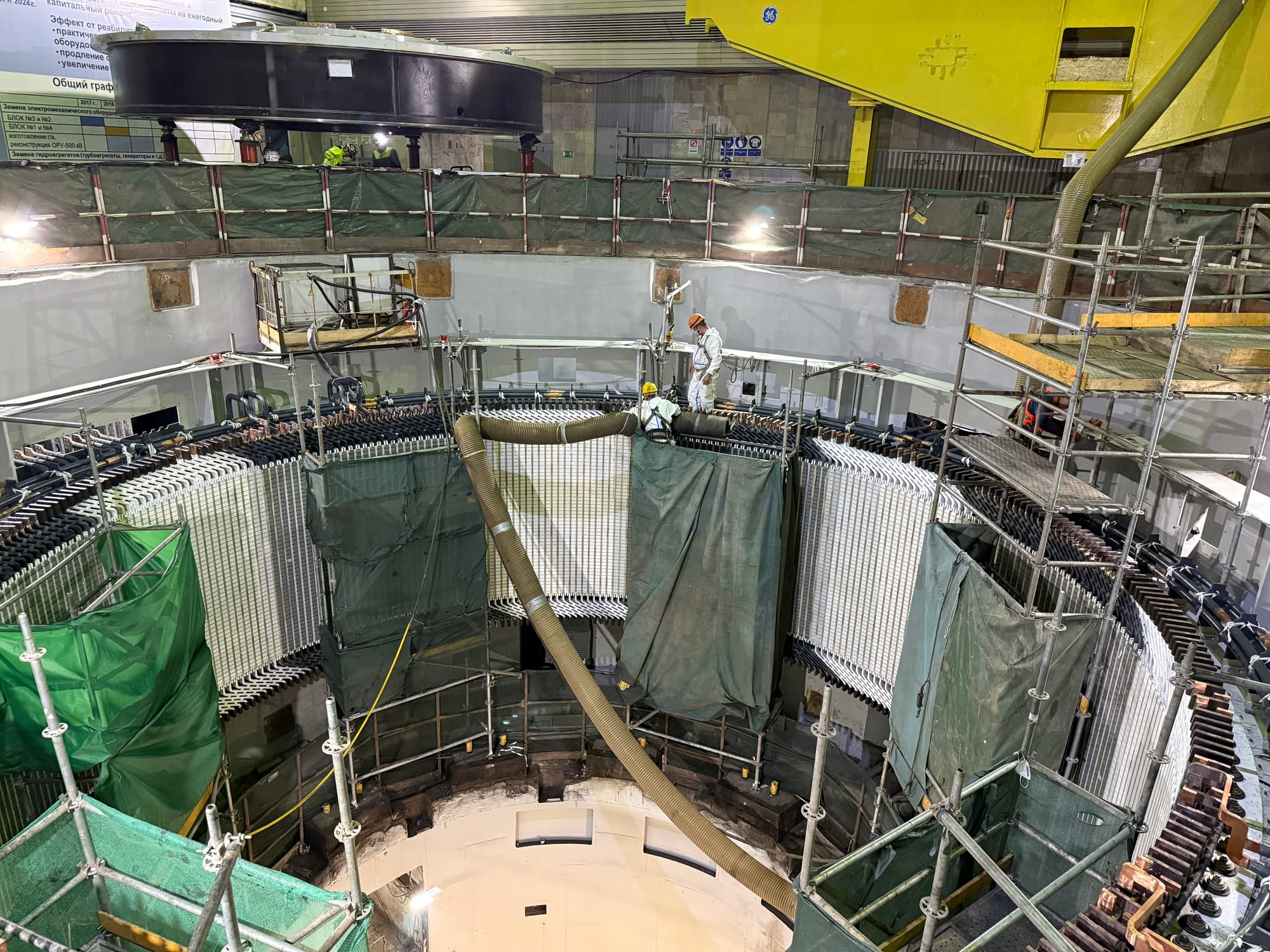

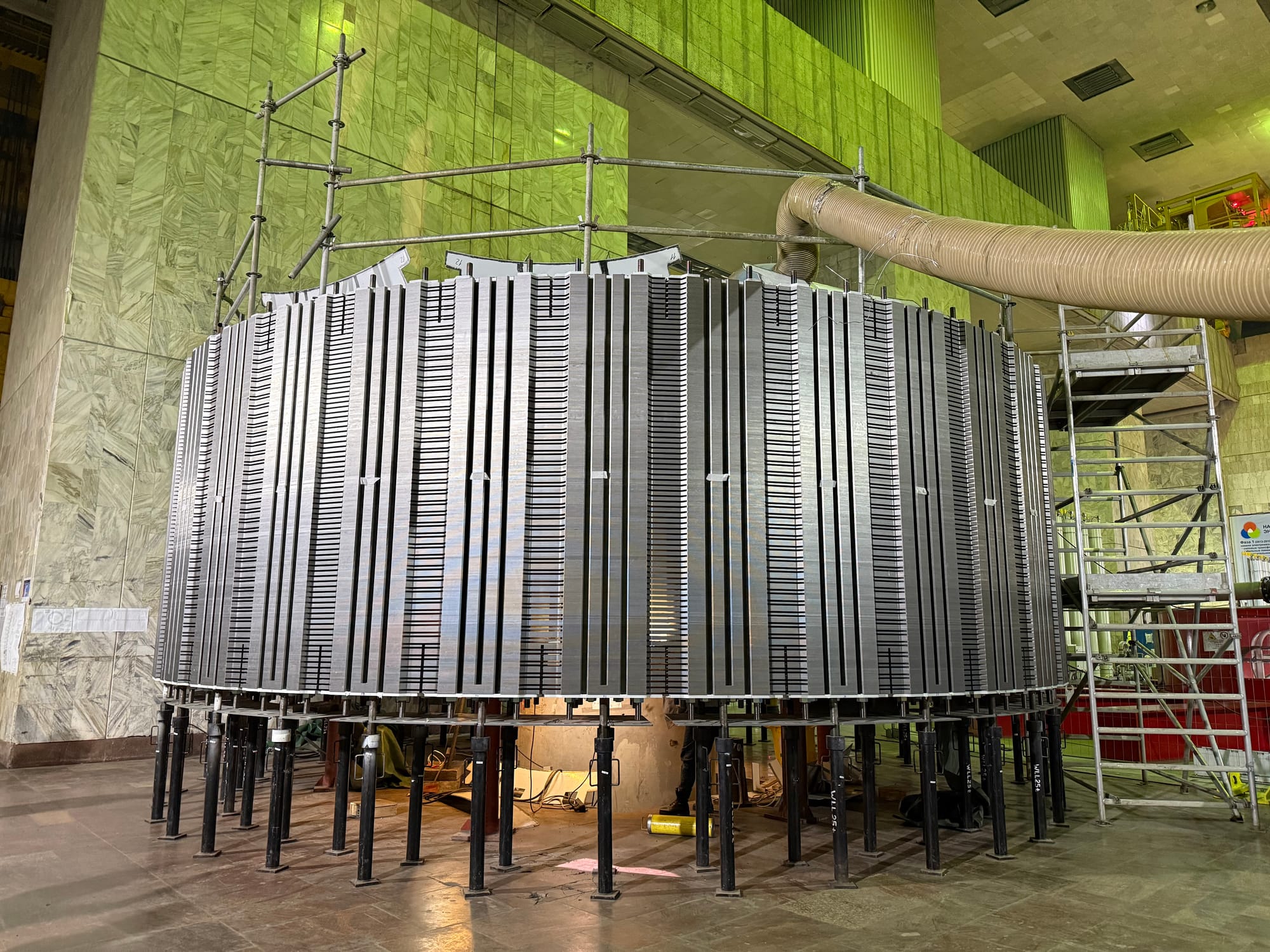

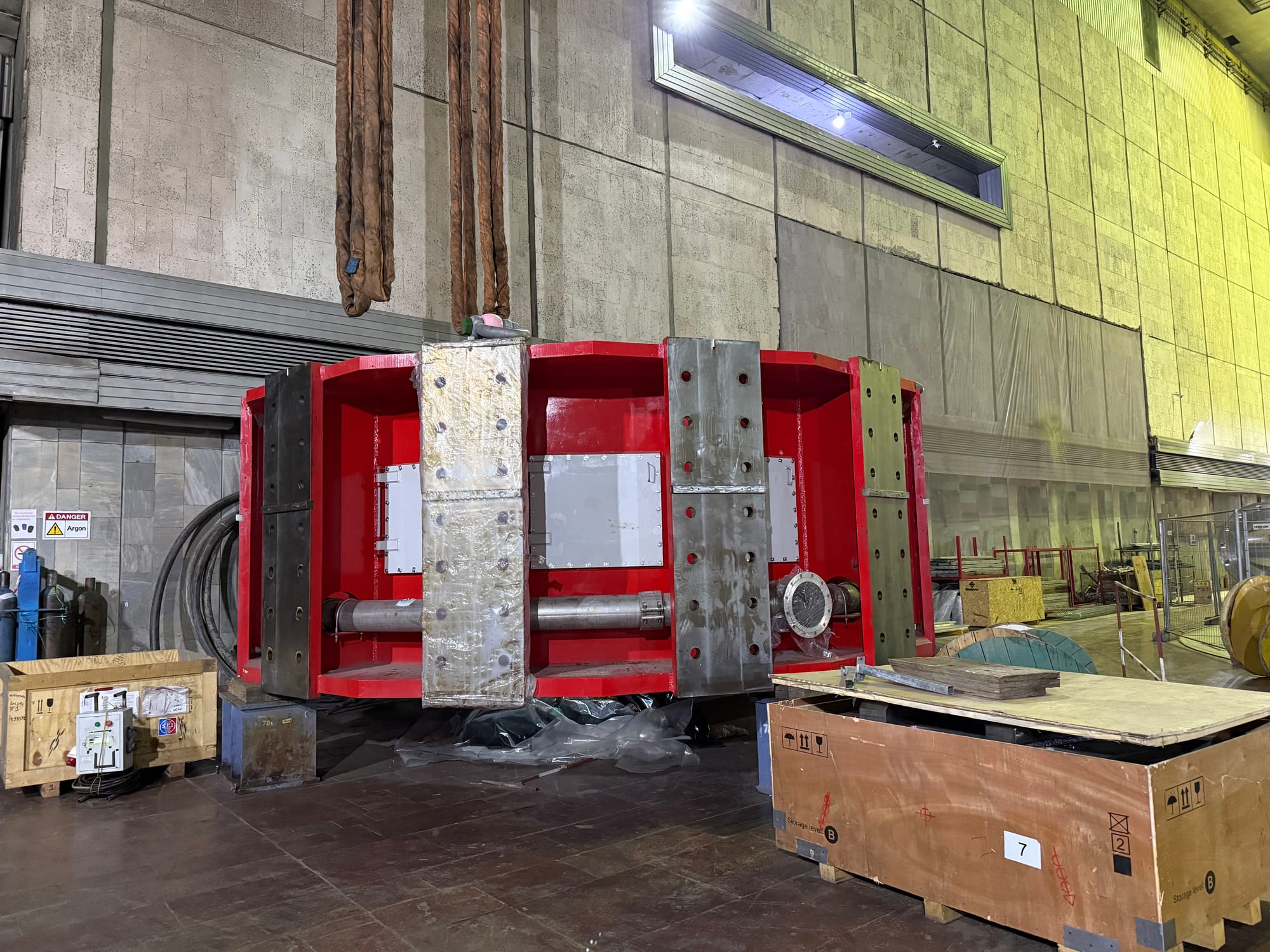

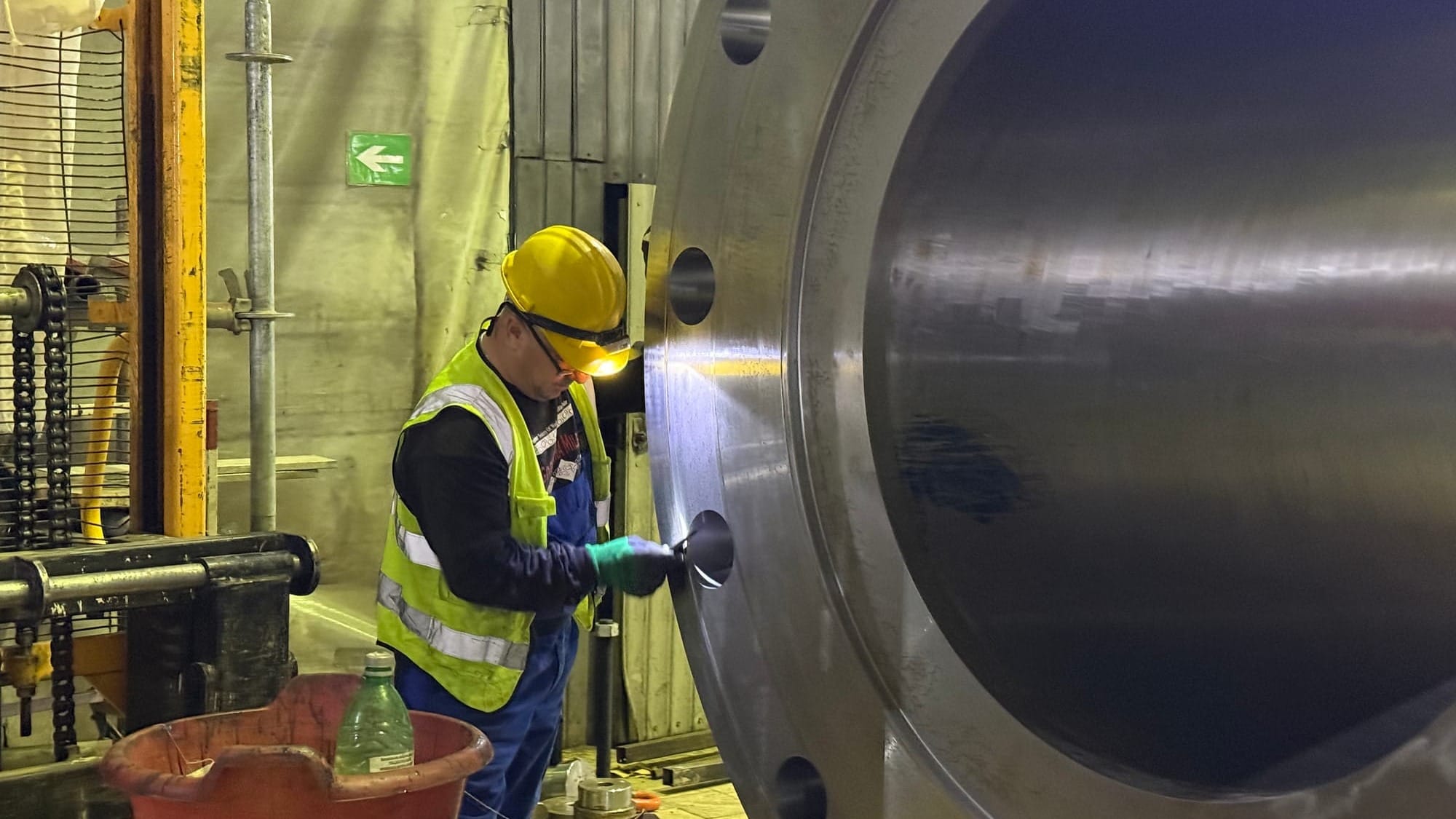

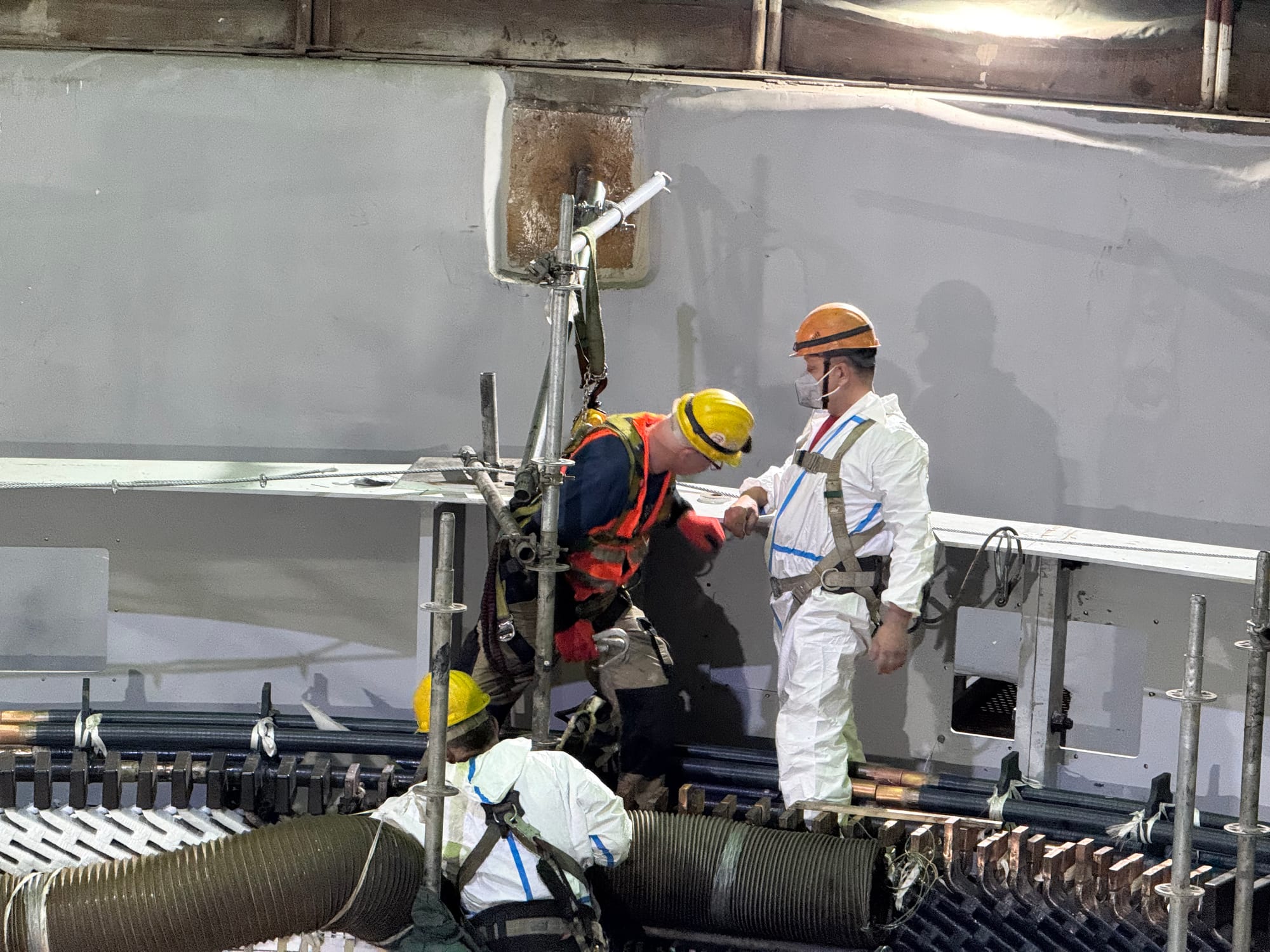

На данный момент смонтировано 65.3% турбины, 32.2% генератора, завершена сборка 83.5% ротора и 87.7% статора. Готовность вспомогательной механической части составляет 66.3%, электрической — 41.1%.
Параллельно на станции внедряется третий этап ERP-системы и ведётся подготовка к запуску системы мониторинга состояния плотин. После завершения всех этапов в 2026 году установленная мощность Токтогульской ГЭС увеличится на 240 МВт — с 1200 до 1440 МВт.
