Ad coverAd cover
Economist logo
Энергетика

Каракульскую ГЭС достроят в первой половине 2026 года

Каракульскую ГЭС достроят в первой половине 2026 года

На Каракульской ГЭС, принадлежащей ОАО «Чакан ГЭС», активно ведутся строительные работы. Строительно-монтажные работы выполняет подрядчик ОсОО «Жагалмай». На текущий момент основные строительные работы достигли значительных результатов, сообщила пресс-служба «Чакан ГЭС».

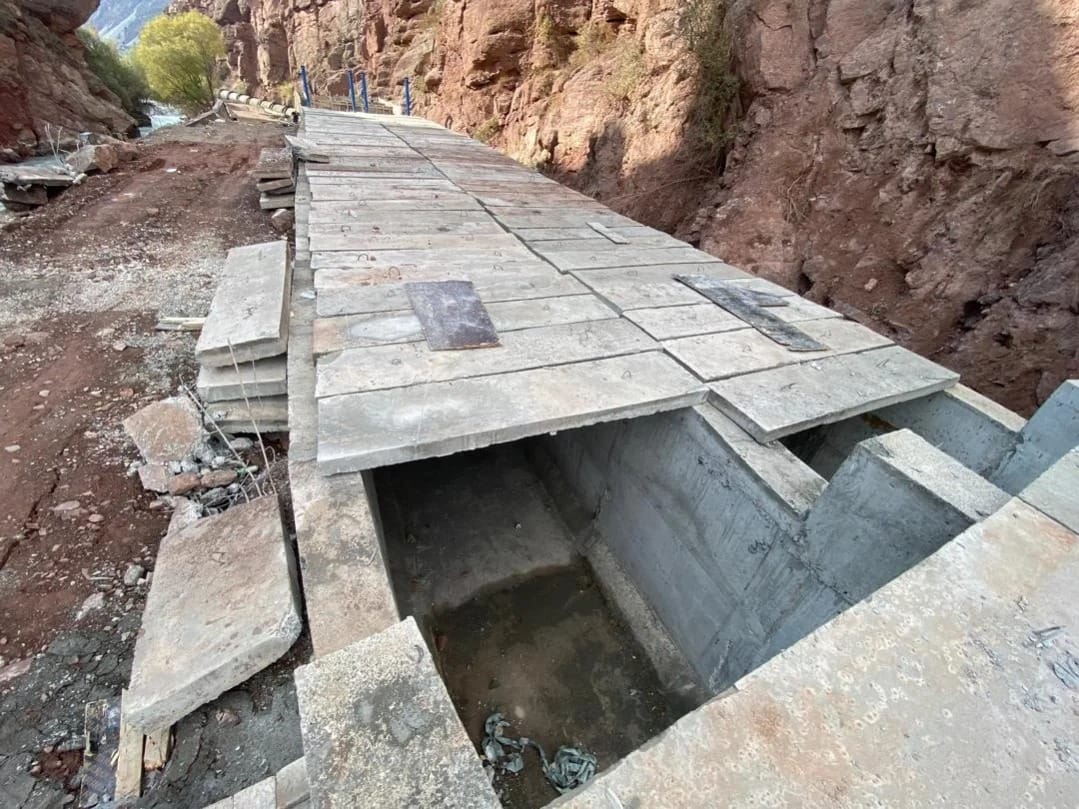

На подготовительном этапе завершено строительство внутрихозяйственных дорог длиной 2.8 км, проведены берегоукрепительные работы для защиты инфраструктуры, а также полностью подготовлена площадка для строительства открытого распределительного устройства (ОРУ) мощностью 110 кВ.

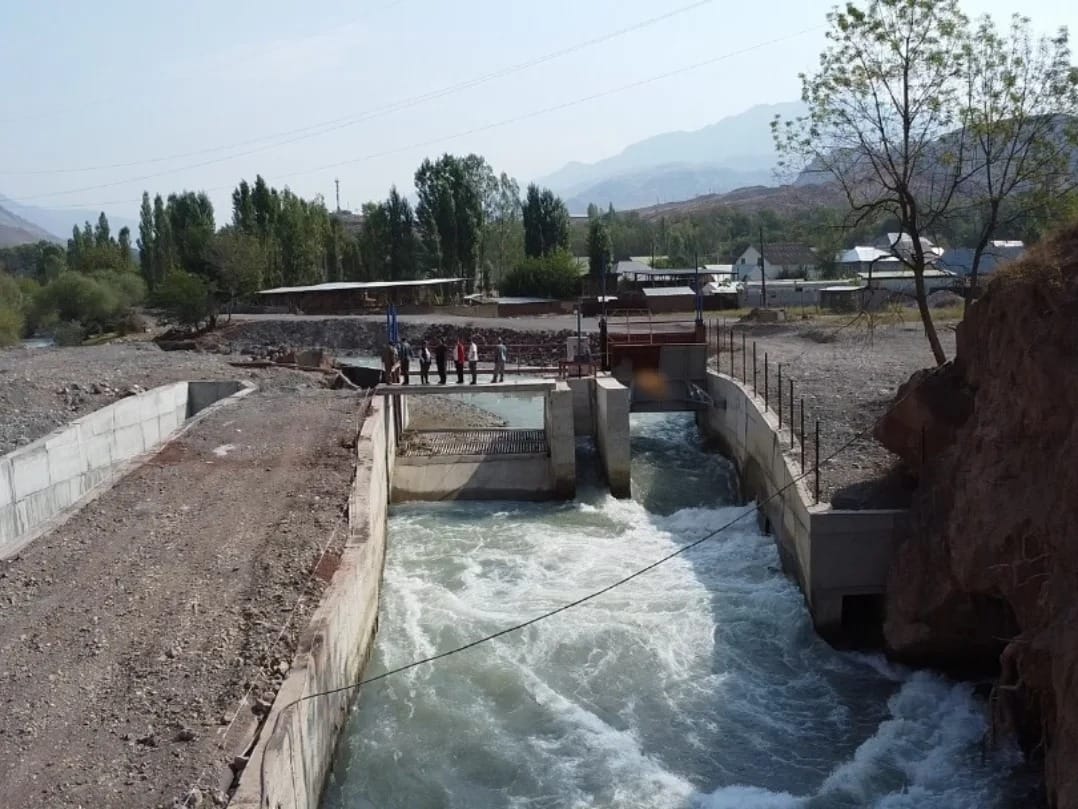

Среди основных работ завершено строительство временного обводного русла, обеспечивающего отвод воды, продолжается возведение водозаборного сооружения, отстойника и аванкамеры.

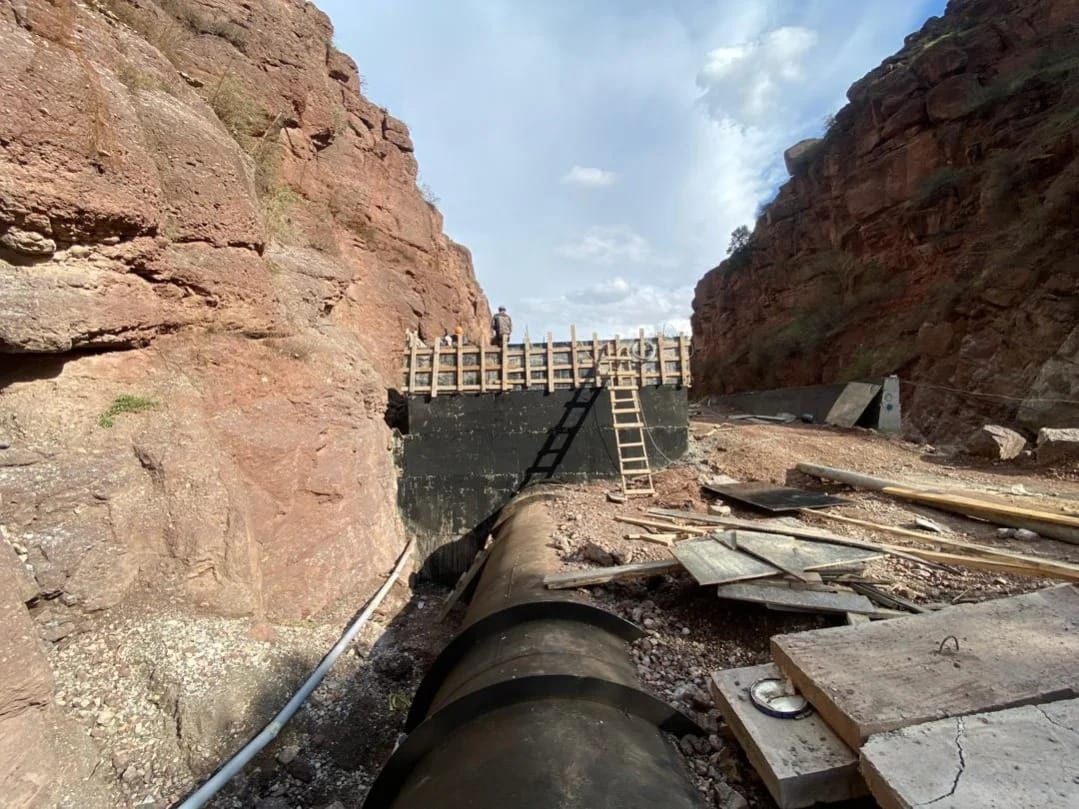

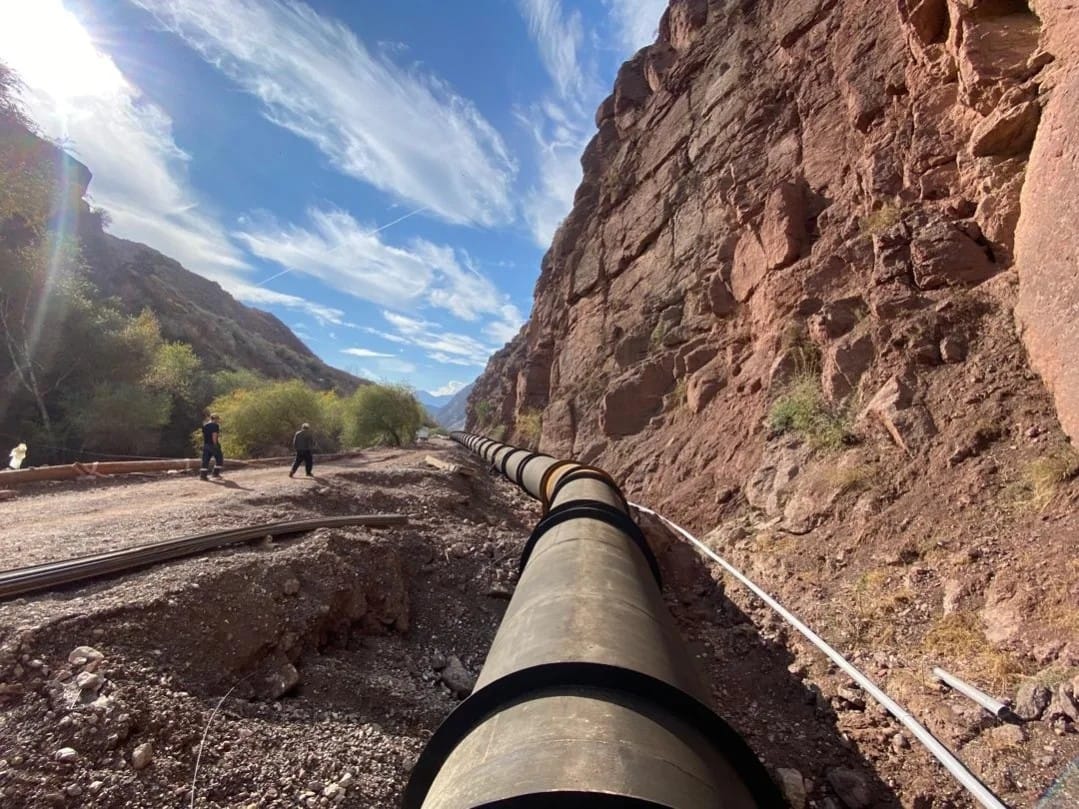

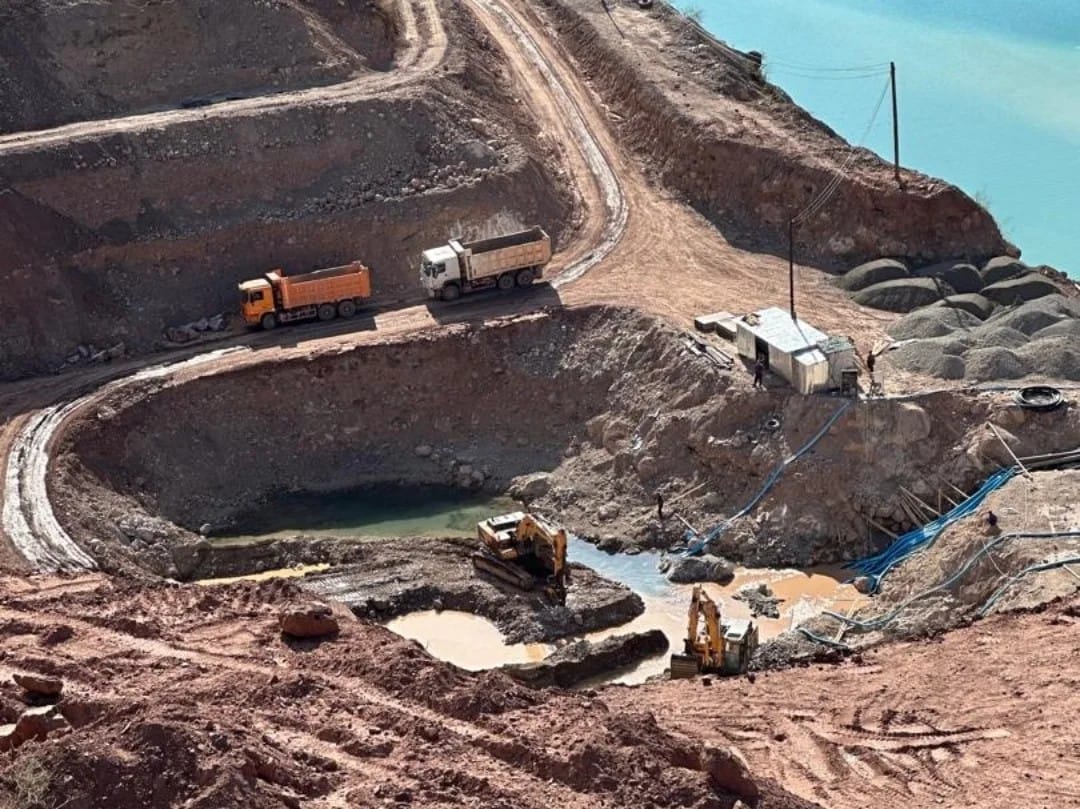

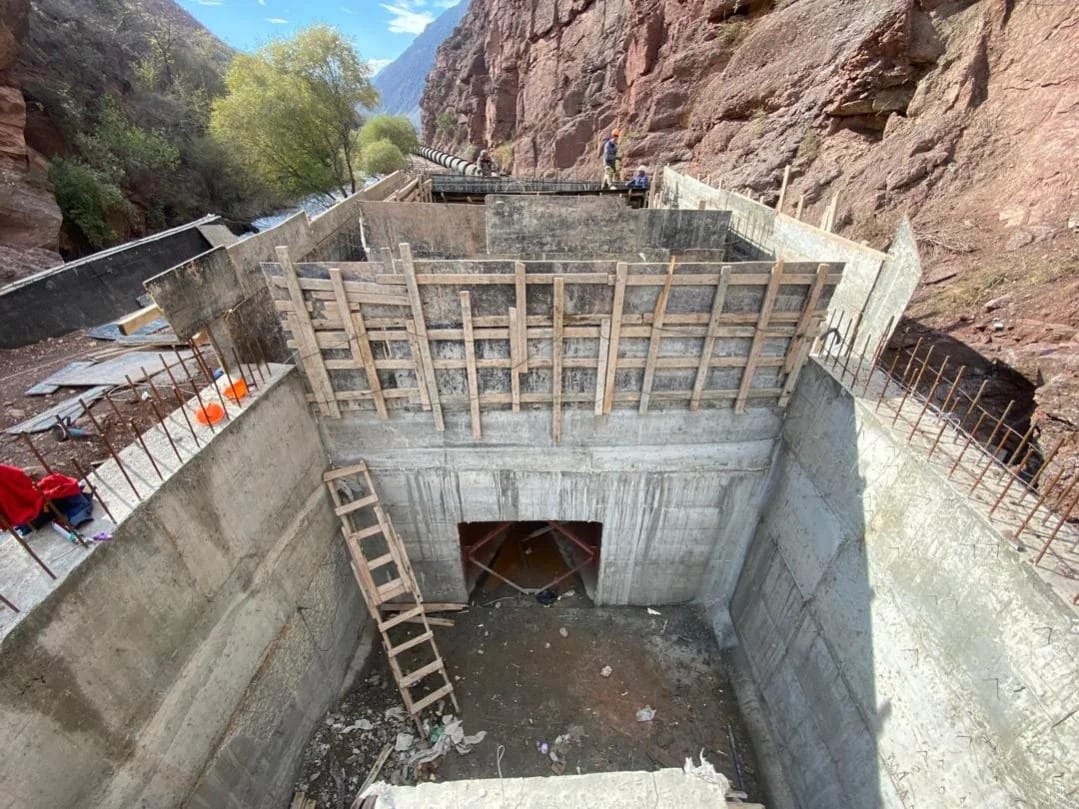

Котлован под здание ГЭС полностью подготовлен, начаты работы по бетонированию фундаментной плиты. Поставка стальных листов и изготовление труб напорного водовода завершены на 100%, а монтаж секций выполнен на 30%.

Отмечено, что строительство Каракульской ГЭС планируется завершить в первой половине 2026 года.
Ad coverAd cover
