В «Национальной электрической сети Кыргызстана» (НЭСК) рассказали, на какой стадии находятся работы по реализации проекта CASA-1000.

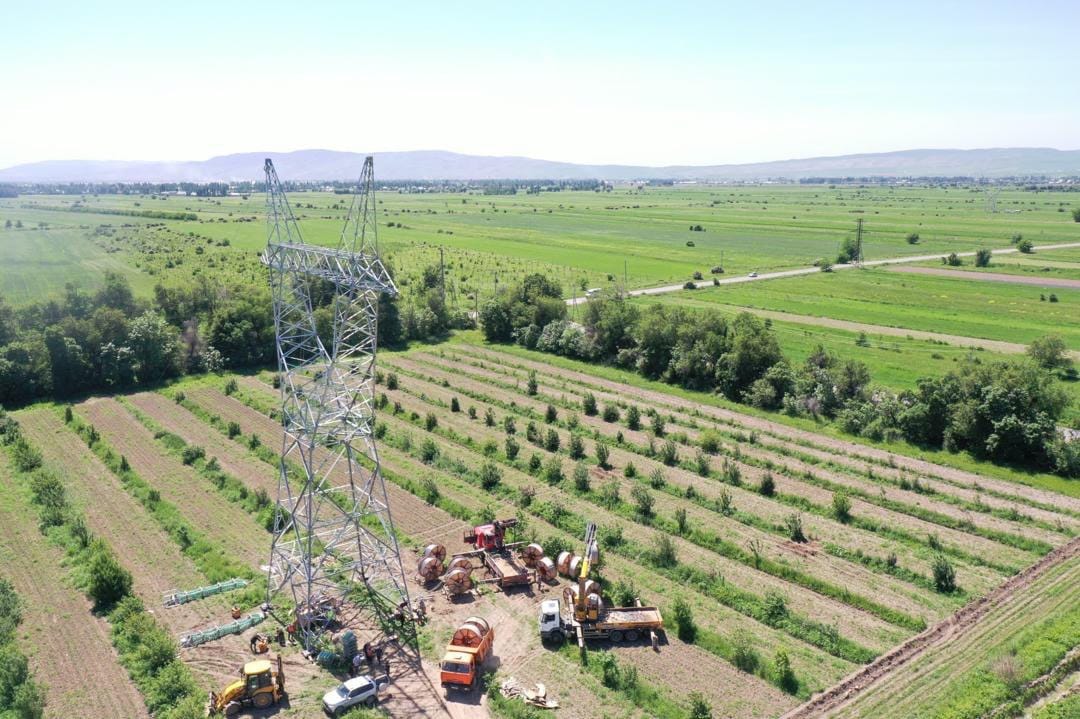

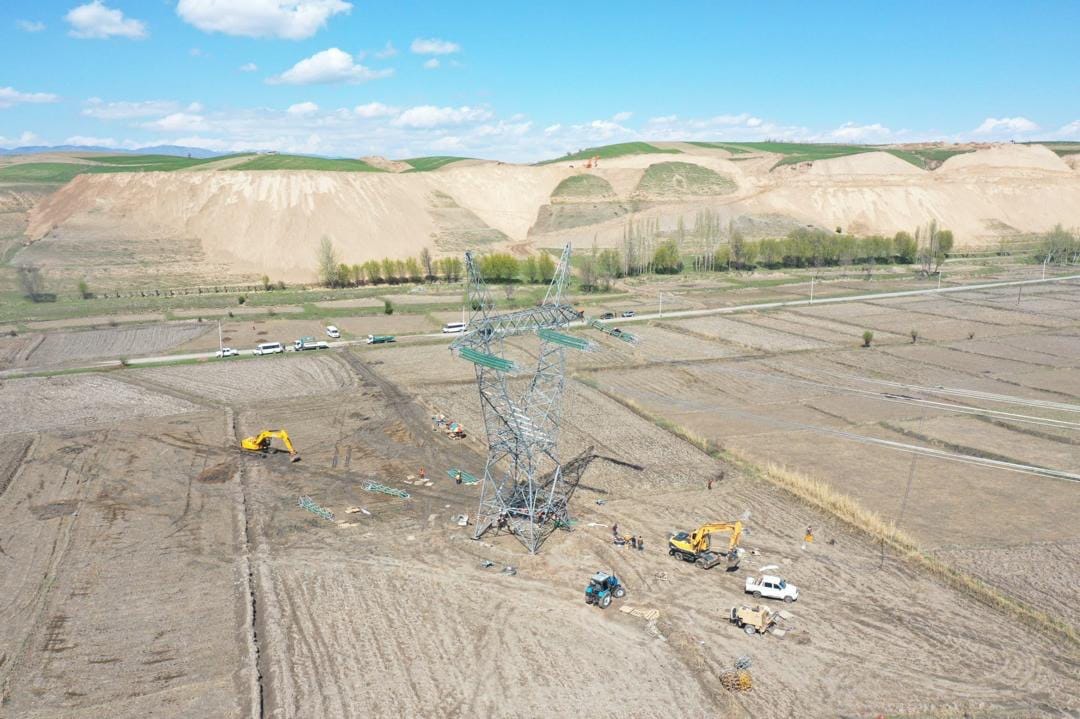

На данный момент полностью завершены работы по укладке подъездных путей к опорам, рытью котлованов и заливке бетоном фундаментов всех 1243 опор. Также полностью завершены установка и монтаж опор.

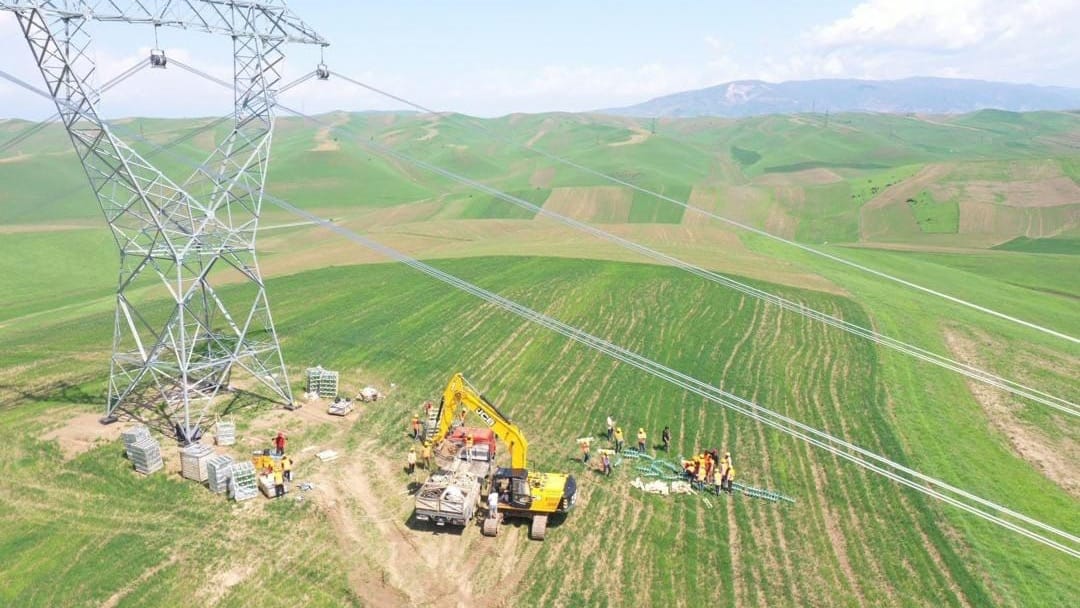

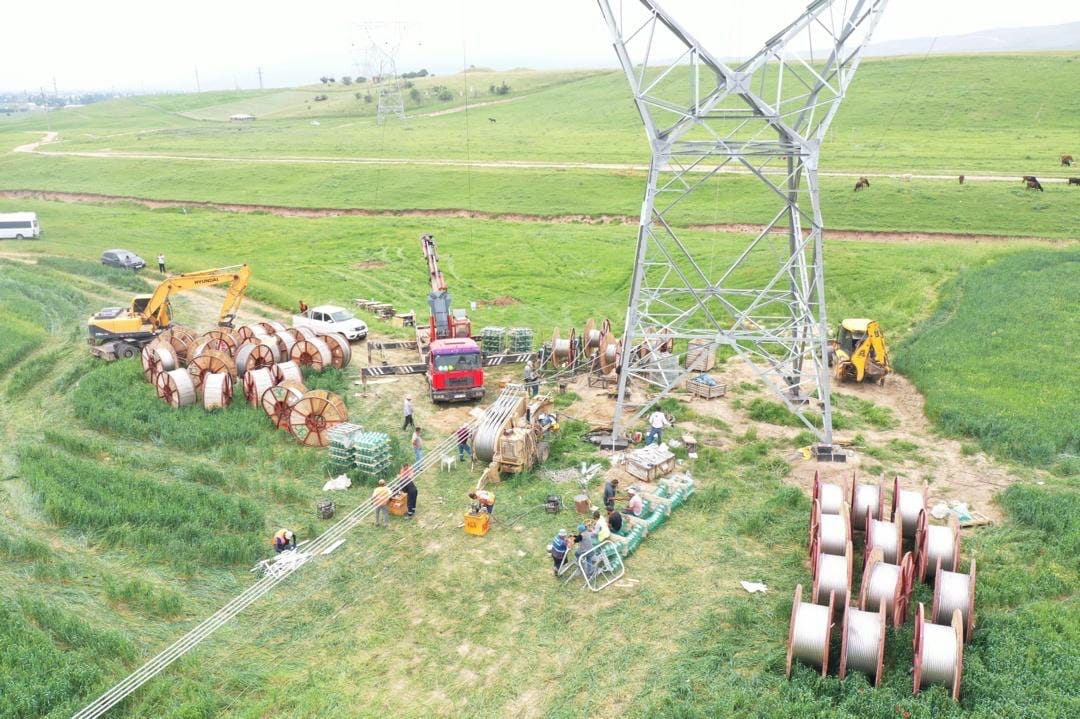

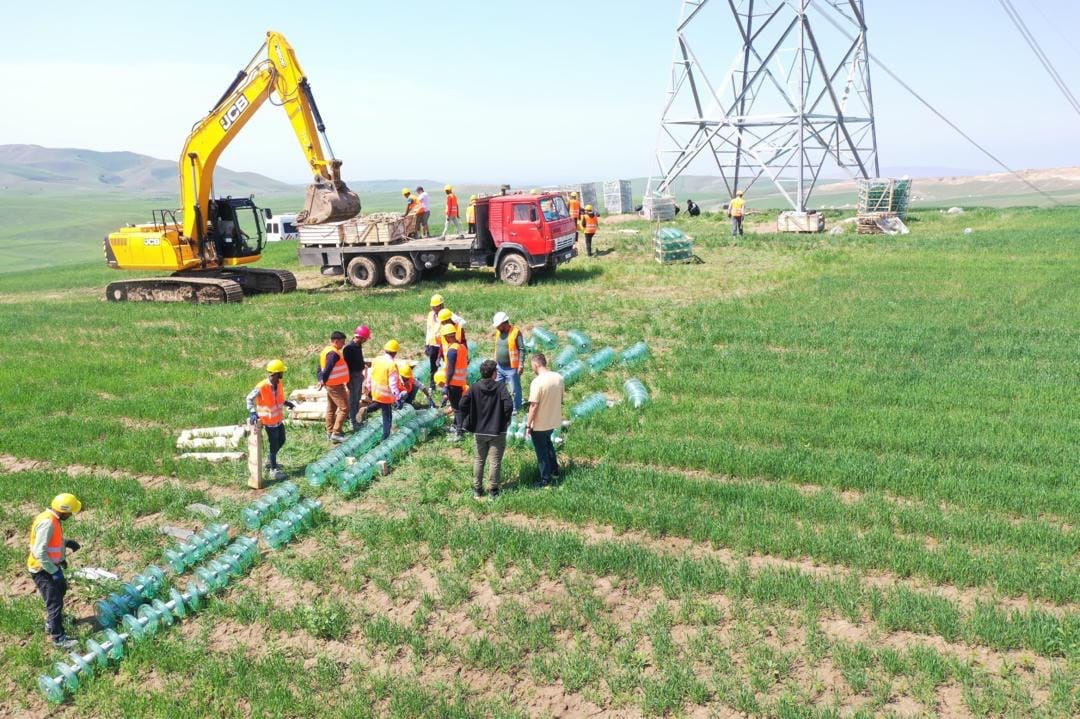

В настоящее время продолжается работа по подвеске проводов, выполнено уже 76% этих работ.
Отметим, проект CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан и Таджикистан с Афганистаном и Пакистаном, что позволит разработать механизмы торговли электроэнергией в соответствии с международными стандартами.
