Как идет модернизация Уч-Курганской ГЭС – подробности

Азиза Капар кызы
Как идет модернизация Уч-Курганской ГЭС – подробности

В Минэнерго рассказали, как ведутся работы по модернизации гидроагрегата №4 Уч-Курганской ГЭС.

В рамках проекта полностью демонтировано устаревшее оборудование гидроагрегата №4, и начаты монтажные работы. В частности уже выполнены:

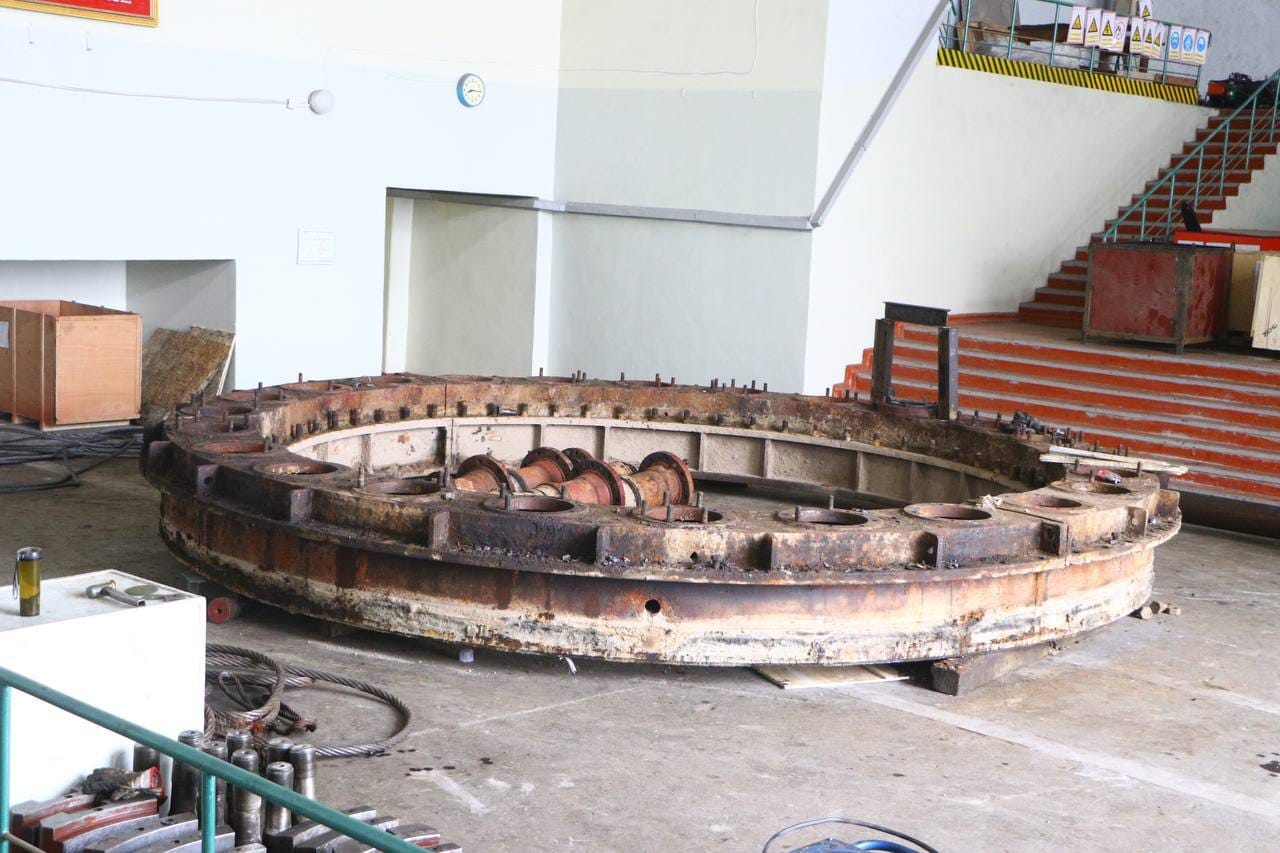

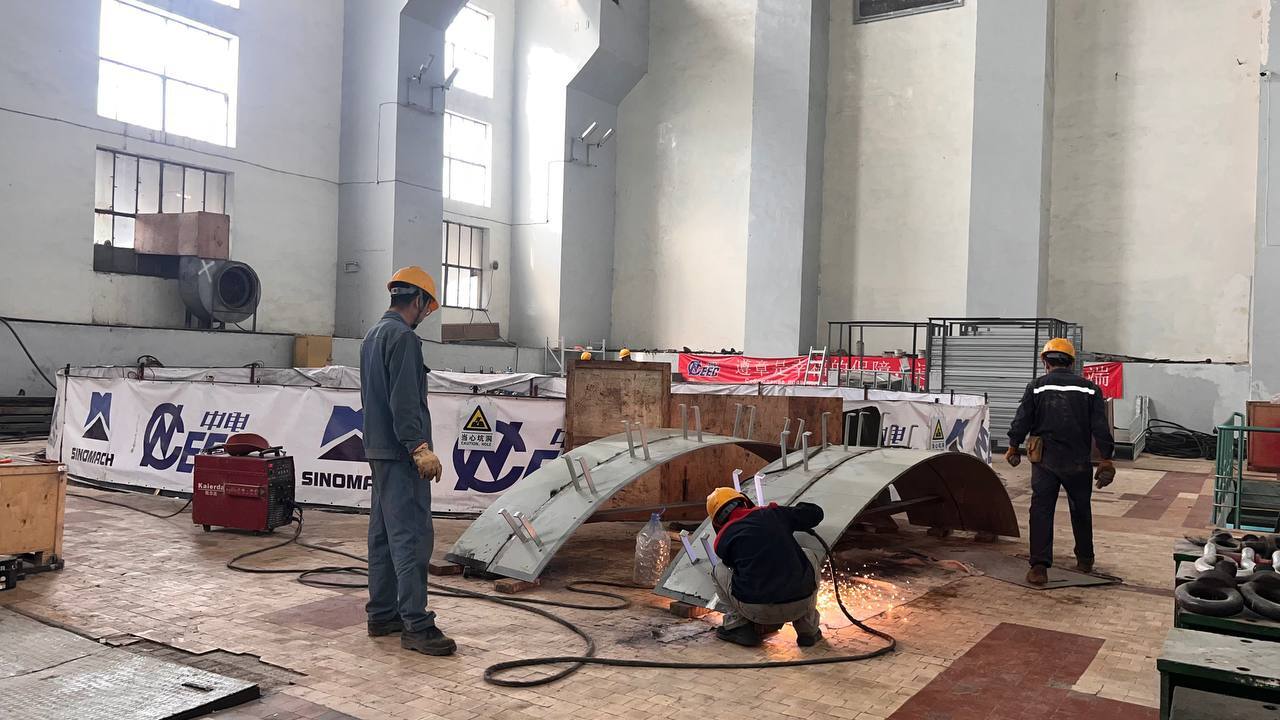

  • демонтаж гидроагрегата №4: демонтированы полюса, маслопровод, водопровод, верхний направляющий подшипник, подпятник, медные соединения статора, а также завершен демонтаж верхней крестовины и ее разделение на сегменты;
  • система осушения: установлена станина насоса №2 системы осушения, проведены работы по штроблению плиты перекрытия, установлены задвижка и обратный клапан, кронштейны трубопровода, изготовлена фильтрующая сетка для насоса осушения №2, завершены работы по осушению отсасывающей трубы;

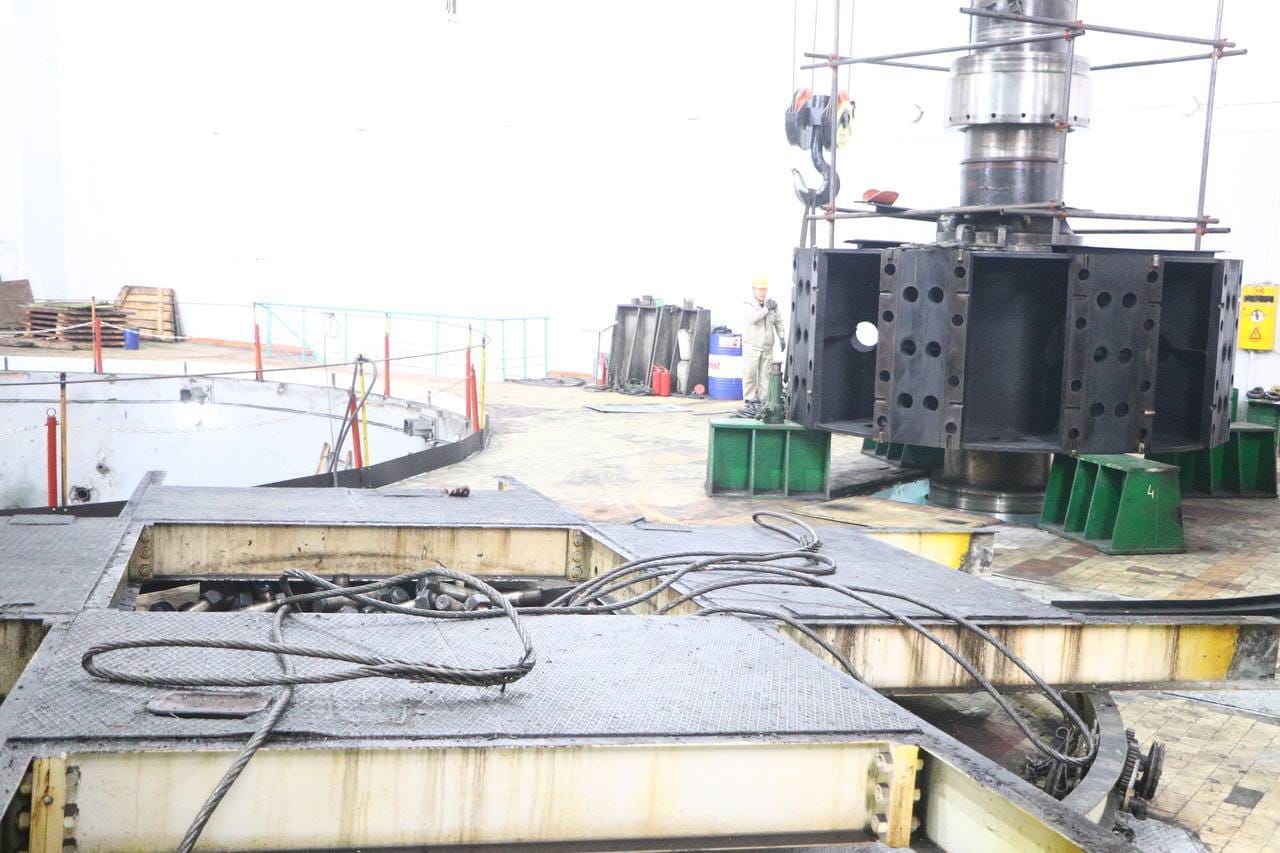

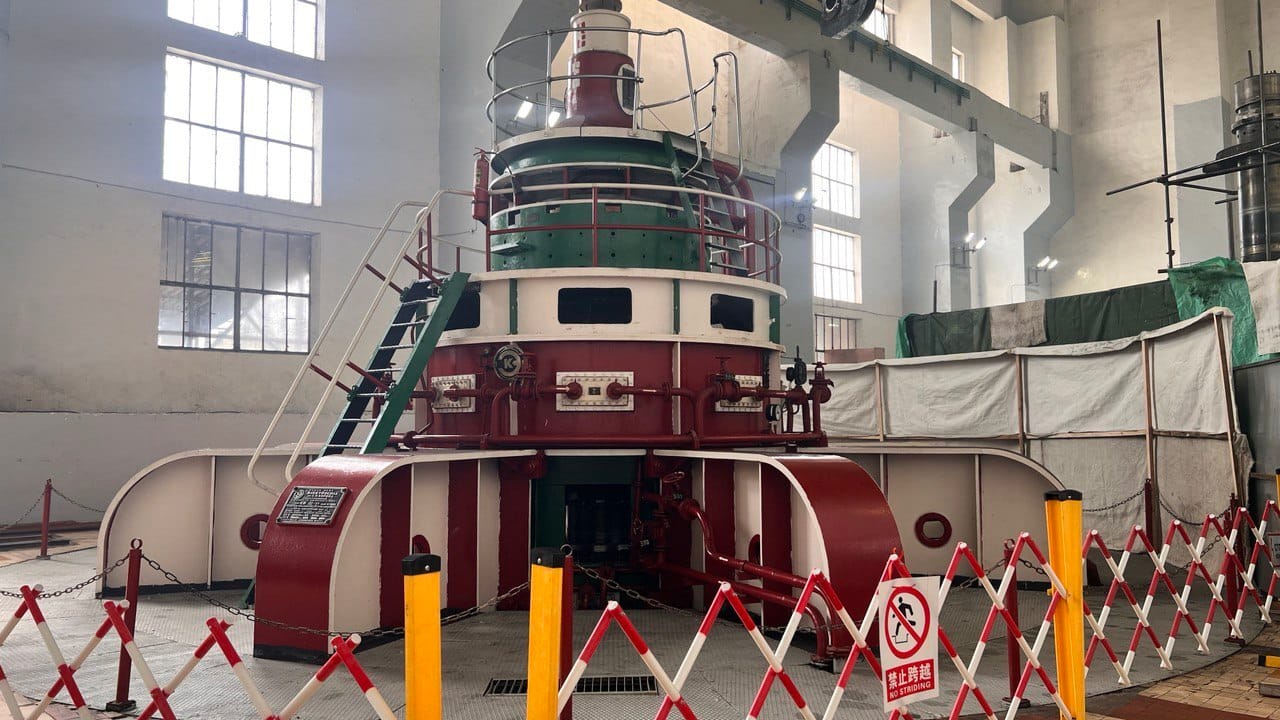

  • сборка нового статора: ведется на сборочной площадке;

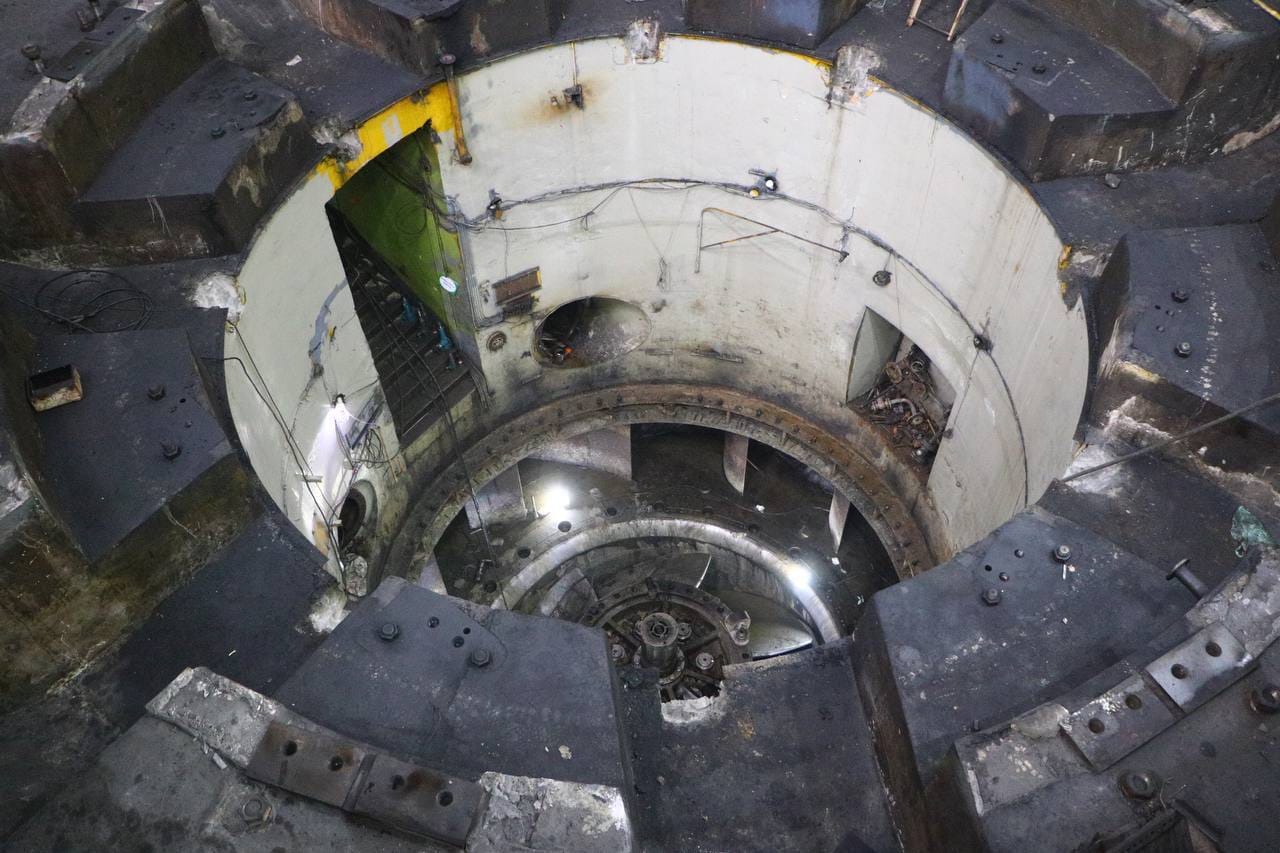

  • документация и регулировка: проекты, ППР, графики, регулировка и крепление камеры рабочего колеса, монтаж камеры (регулировка и центровка выполнены на 97%), резка штрабы под измерительные трубы;
  • система сжатого воздуха: демонтировано основание компрессоров системы сжатого воздуха на отметке 524.3 м, смонтированы трубопроводы компрессора на этой же отметке;
  • транспортировка: осуществлен вывоз строительного мусора и демонтированного оборудования системы сжатого воздуха;
  • электрическая часть: на отметке 507 м очищено рабочее место после демонтажа стен складских помещений, на отметке 491.9 м смонтированы кабельные лотки по кабельному коридору.
Энергетики планируют войти в осенне-зимний период 2024-2025 годов с хорошей подготовкой, а также завершить модернизацию Уч-Курганской ГЭС в установленные сроки.

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
