Ad coverAd cover
Economist logo
Энергетика

Подготовка к строительству Камбар-Аты-1 завершится до конца года

Подготовка к строительству Камбар-Аты-1 завершится до конца года

Подготовительные работы для строительства Камбар-Атинской ГЭС-1 могут быть завершены до конца текущего года. Об этом сообщила пресс-служба Минэнерго.

По данным ведомства, подготовительные работы на объекте идут по плану и основная цель энергетиков – завершить их до конца года.

Подготовка к строительству гидроэлектростанции запланирована на два года и включает в себя ряд важных инфраструктурных работ: бетонирование и строительство автодороги, строительство моста, незаконченного участка тоннеля, линии электропередачи 110 кВ к створу (18 км) и подстанции 110/6 кВ, отвод русла реки Нарын и строительство временного лагеря для рабочих.

Текущие работы выполнены на следующем уровне:

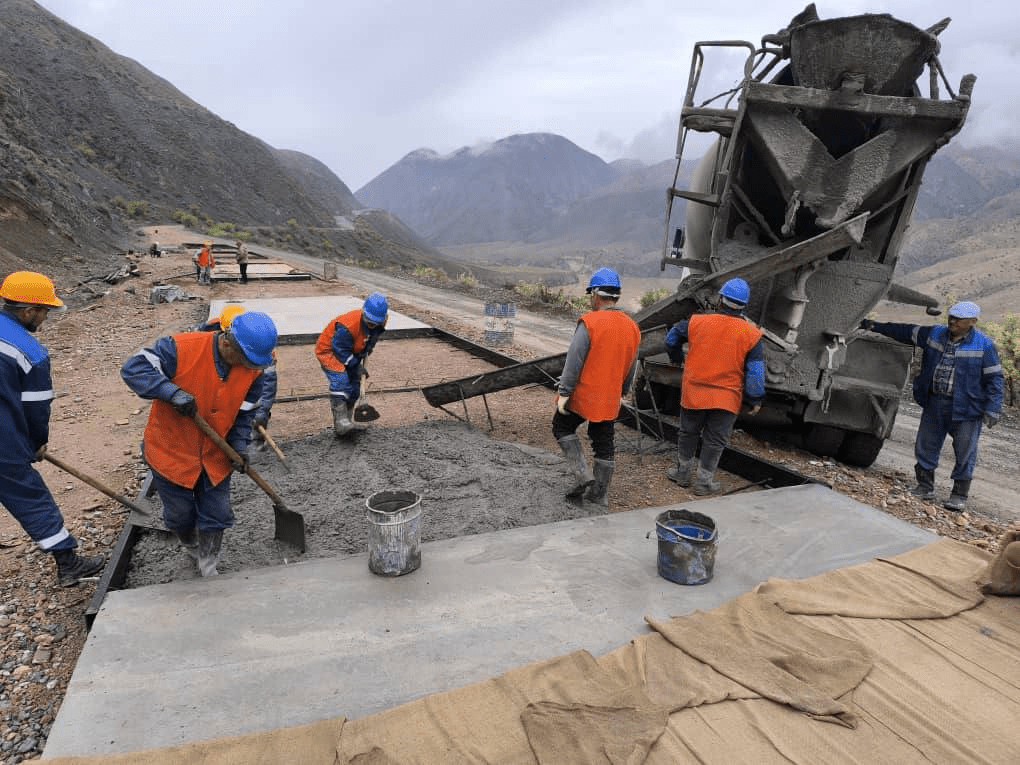

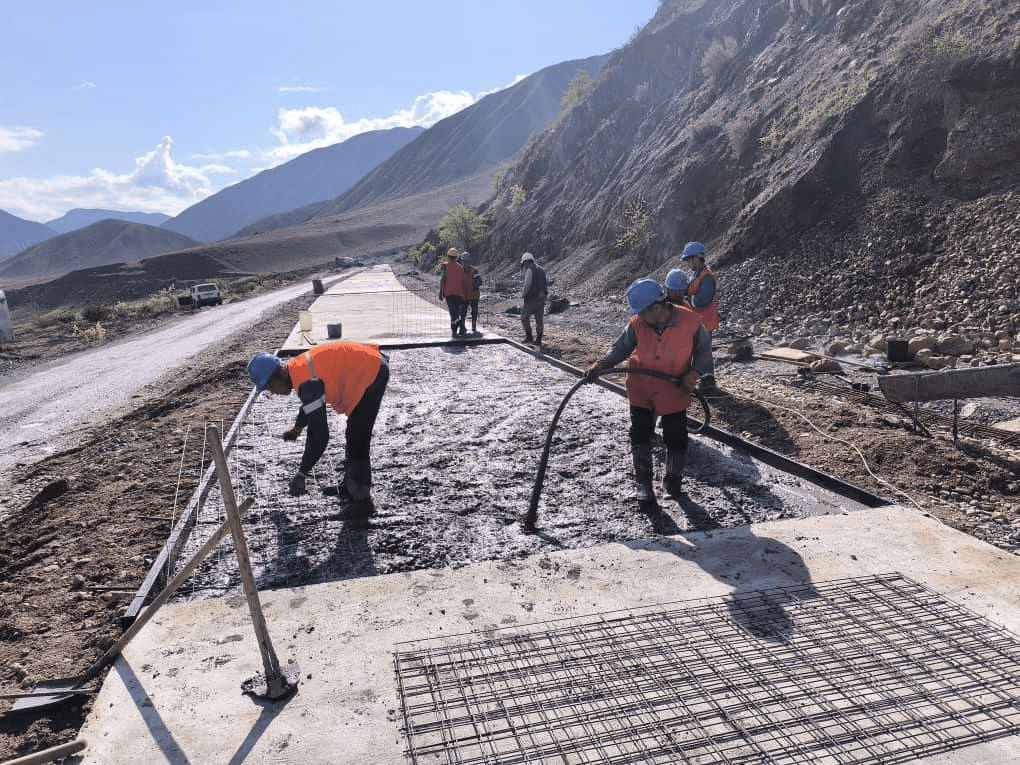

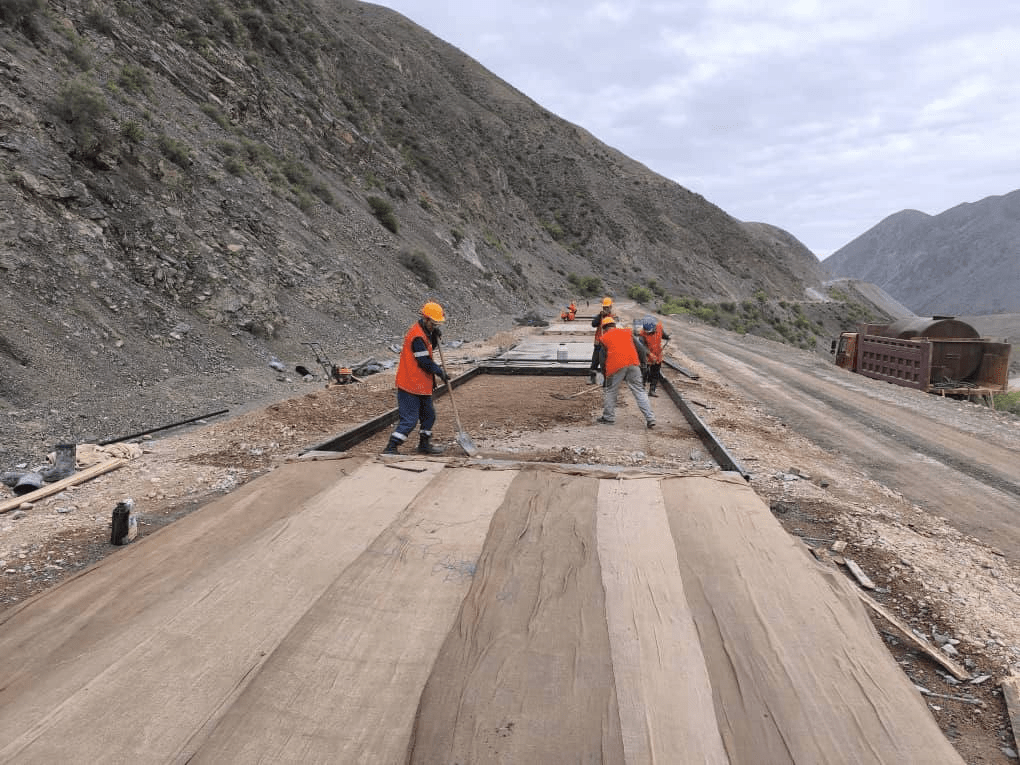

  • Протяженность дороги от 318 километра автодороги Бишкек – Ош до Прореза №2 площадки Камбар-Атинской ГЭС-1 составляет 5.6 километра. Подготовлено и забетонировано основание дорожного покрытия на участке длиной 2.8 километра.

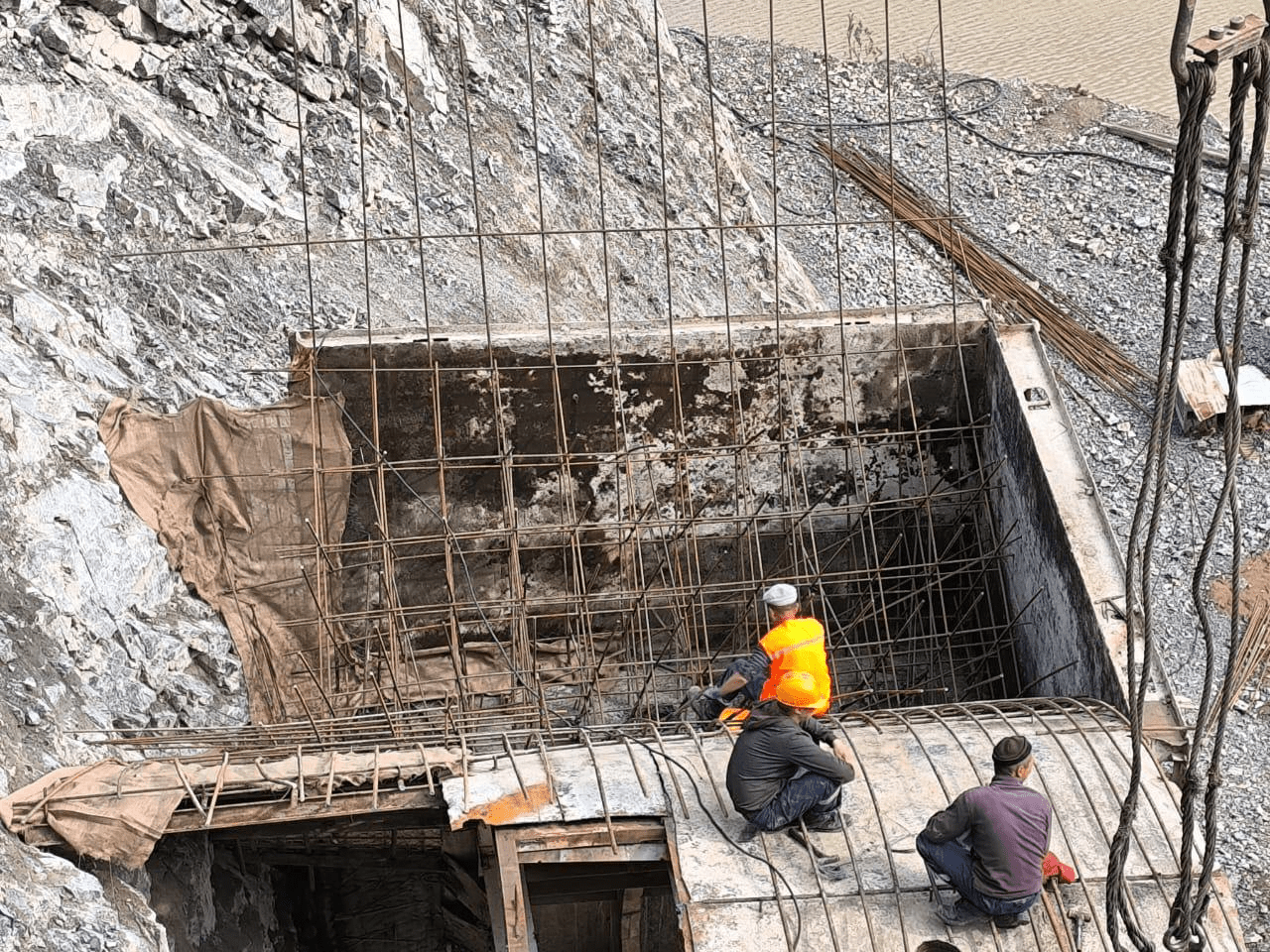

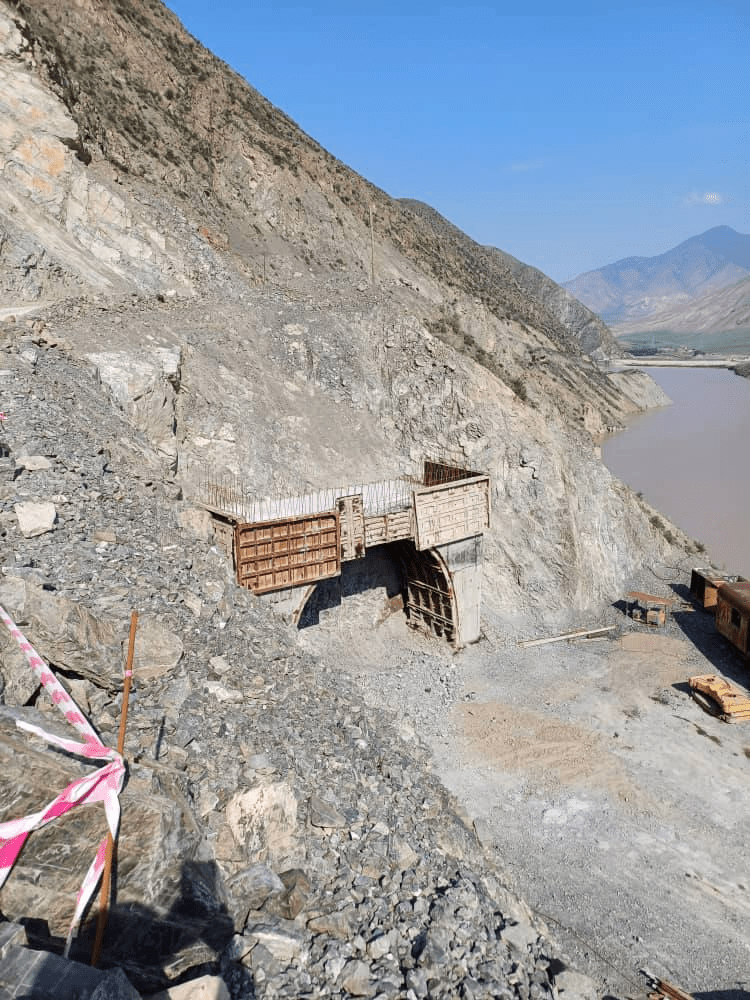

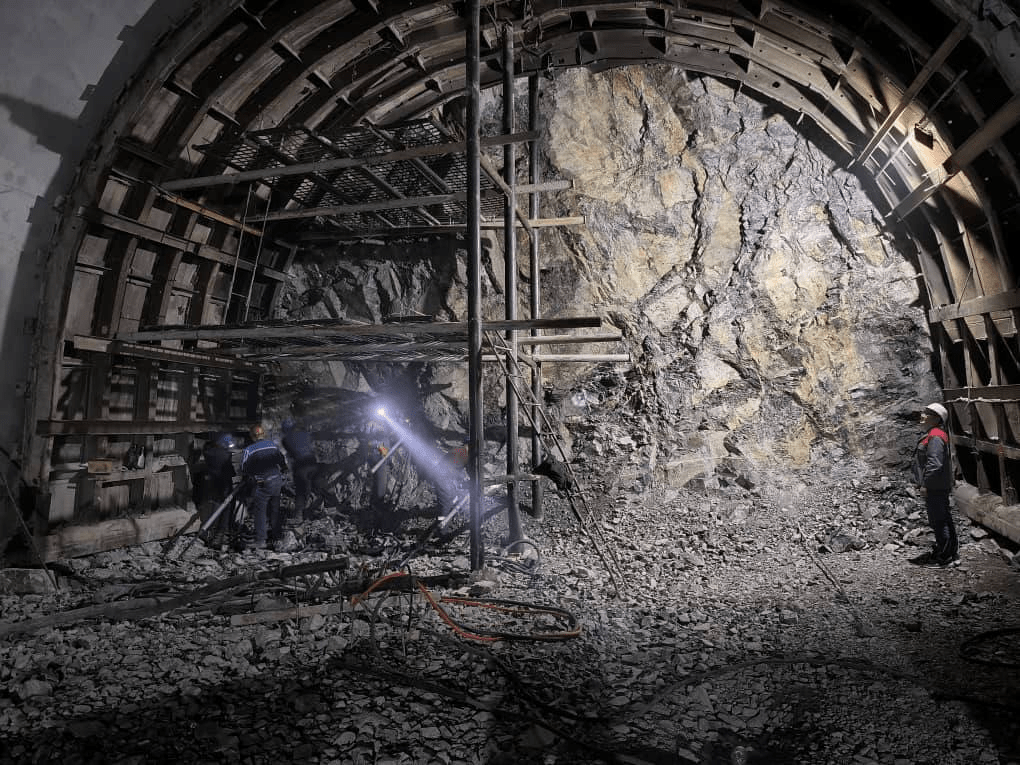

  • Общая длина транспортного тоннеля (ТТ-2) составляет 1388 метров. Разработано 64 метра с одной стороны и 5 метров с другой стороны с выходного портала тоннеля.

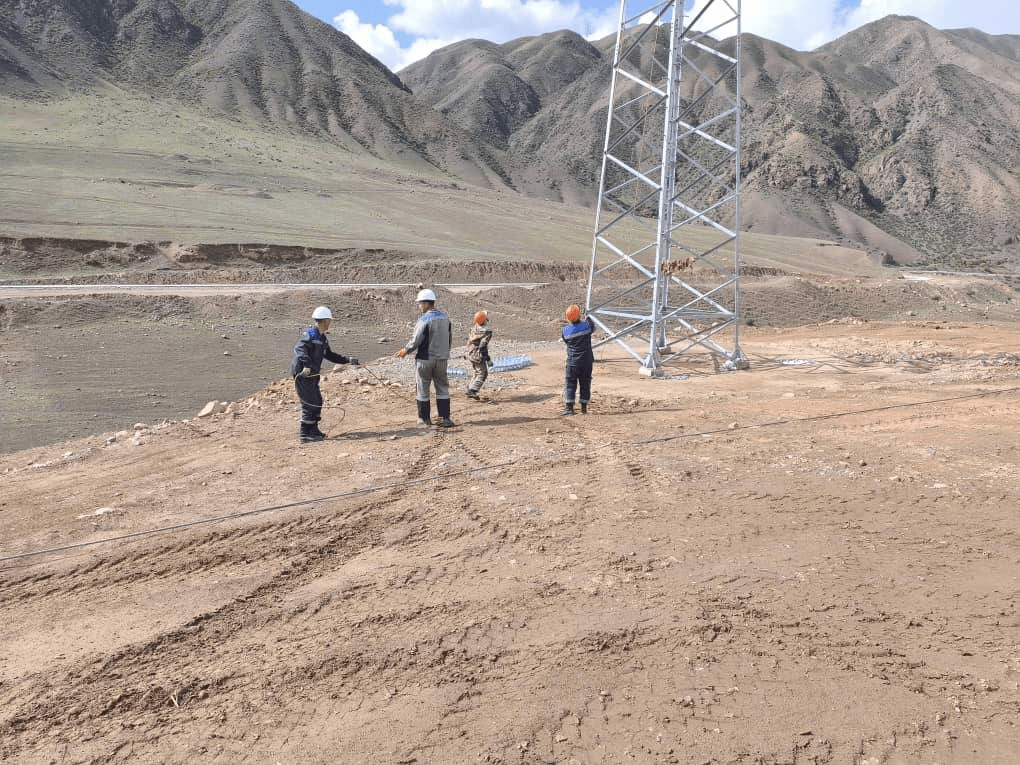

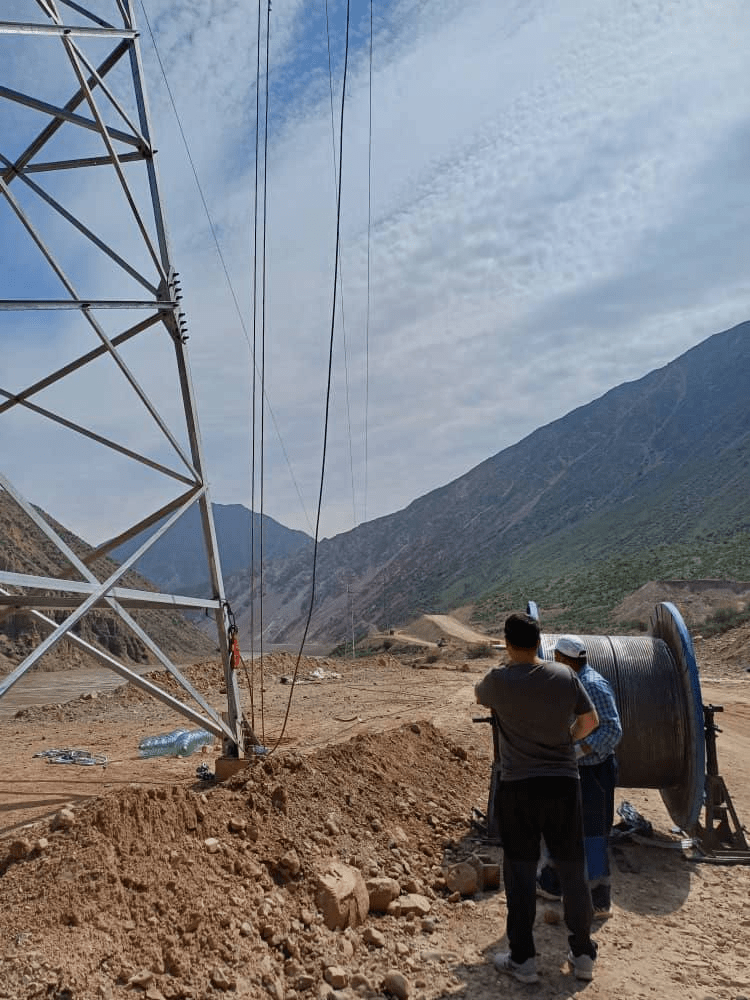

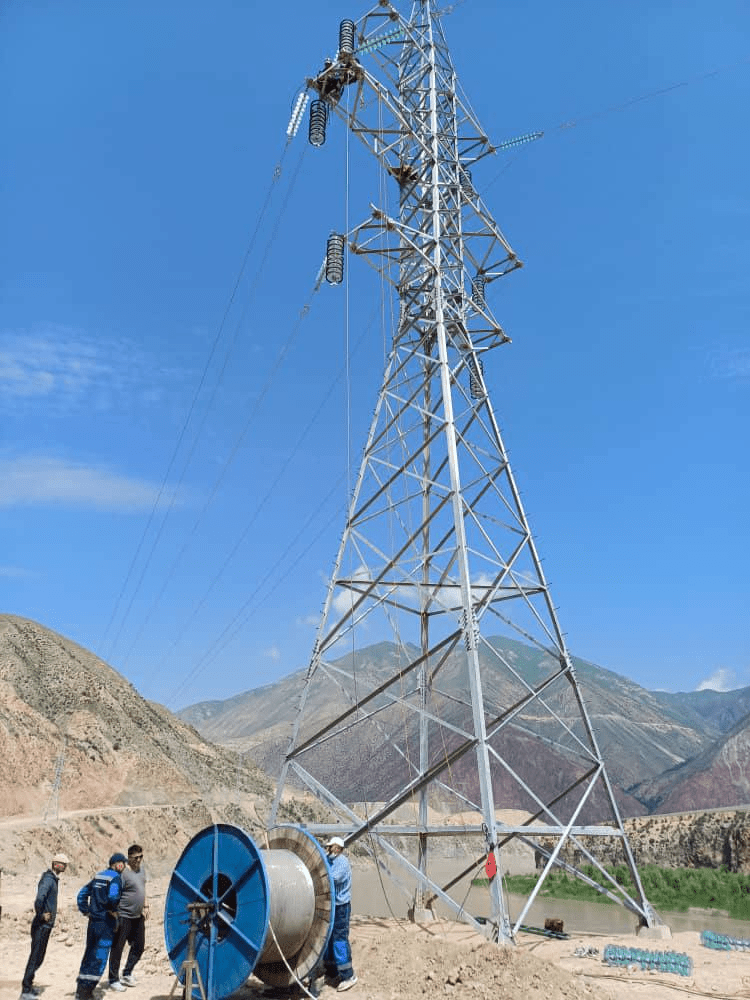

  • Ведутся работы на ВЛ-110 кВ. Проложены двухцепные провода АС-150/24 длиной 27.6 км, установлено 9 опор.
  • Продолжается строительство подстанции ПС-110/6 кВ. Проводятся разработки грунтов и горных пород на автодорогах №№ 10, 11, 12 и 13.

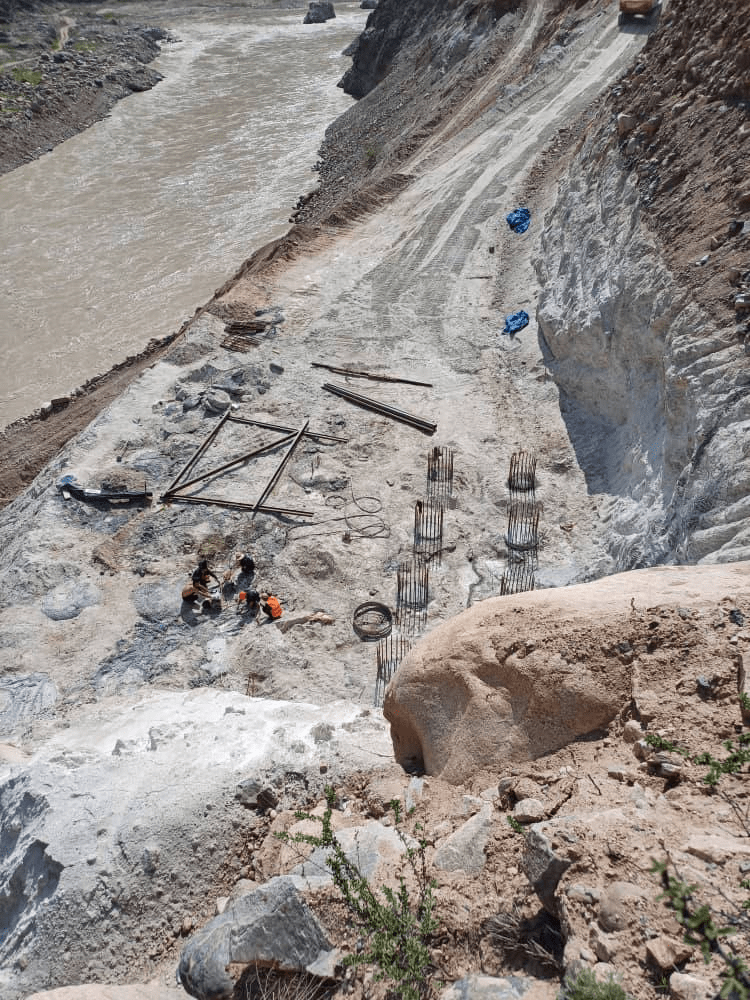

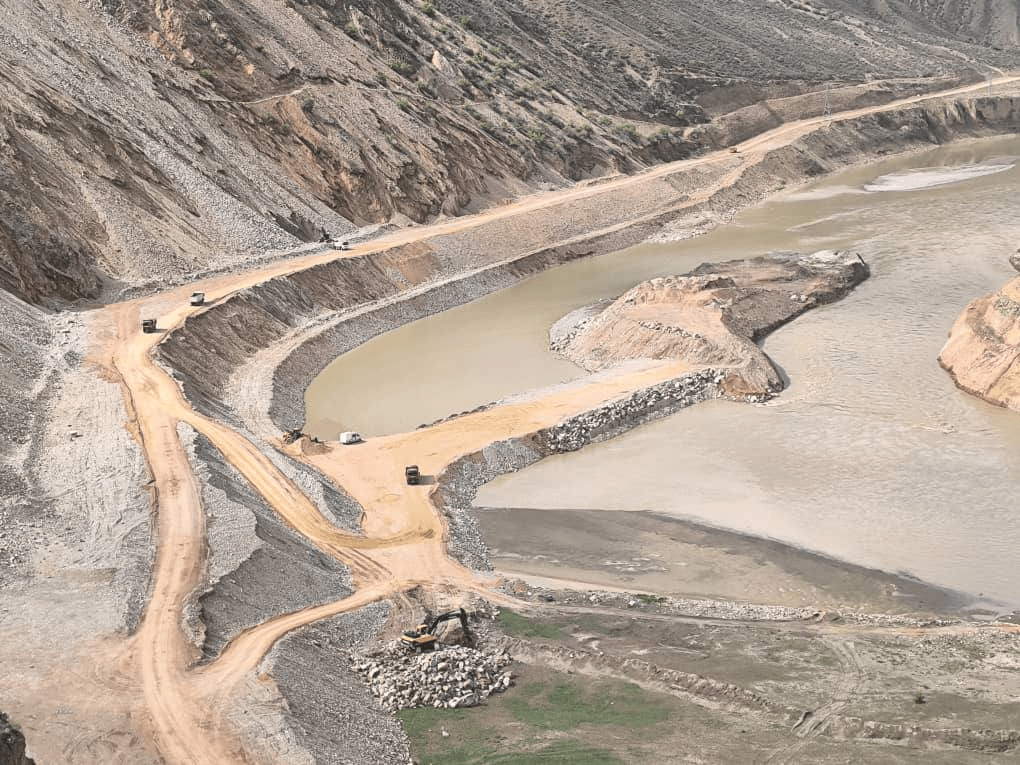

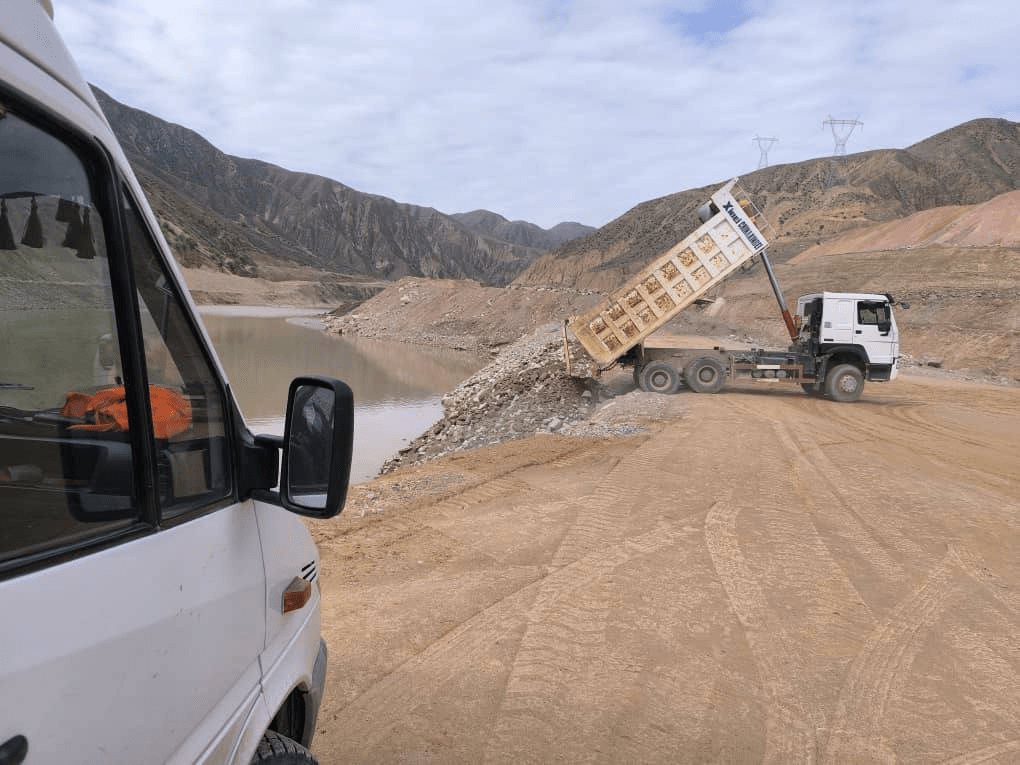

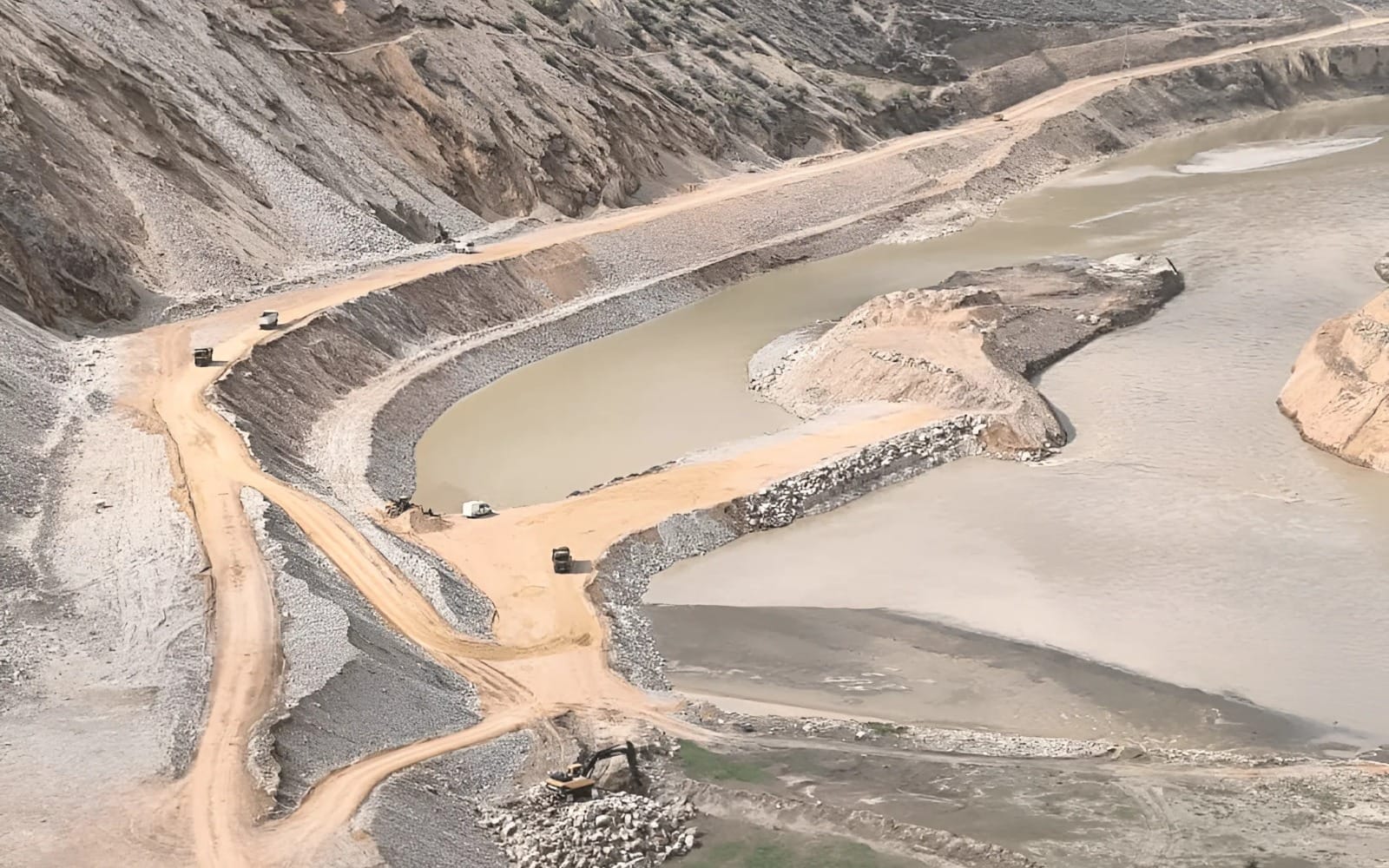

  • Завершены работы по устройству отводного канала Прорезь №1 в районе живой осыпи Бака-Шака. На реке Нарын обустроили премычку для перенаправления русла реки для дальнейших работ по автодороге через осыпи Бака-Шака.
  • На основании представленных предварительных проектов ведется подготовка опор моста. В настоящее время идет монтаж опор №1 и №4.
  • Строится временный лагерь для рабочих.

В Минэнерго добавили, что активные работы по созданию условий для скорейшего начала строительства ГЭС продолжаются. Когда ГЭС будет достроена, она будет иметь мощность 1860 МВт и производить 5.6 млрд кВт·ч электроэнергии в год. Высота плотины составит 256 метров, а объем водохранилища – более 5.4 млрд м³.

Ad coverAd cover
