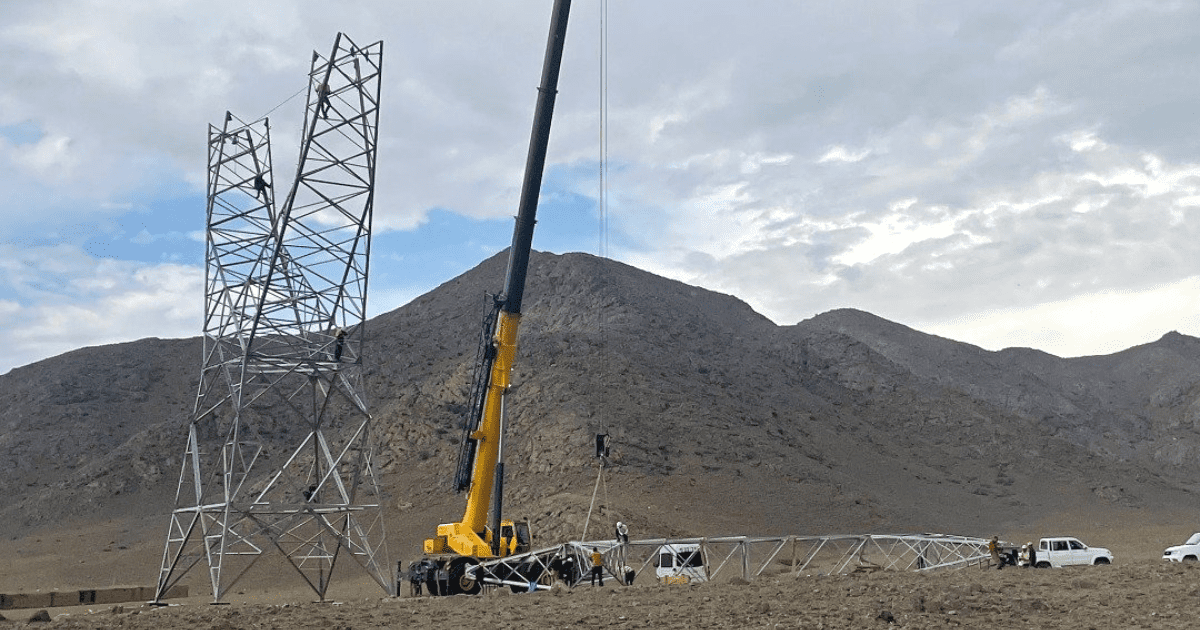

Монтаж опор для новой ЛЭП выполнен уже на 54%

Илона Ахматова
Монтаж опор для новой ЛЭП выполнен уже на 54%

Монтаж опор для новой ЛЭП выполнен уже на 54%. Об этом сообщила пресс-служба «Национальной электрической сети Кыргызстана».

В рамках реализации проекта CASA-1000 в Кыргызстане идет строительство ЛЭП 500 кВ. В общей сложности будет проложено 455.6 километров ЛЭП от ячейки 500 кВ, которая будет построена специально для этой ЛЭП на подстанции 500 кВ «Датка», от которой линия протянется через Джалал-Абадскую, Ошскую и Баткенскую области до границы с Таджикистаном.

На сегодня выполнены следующие строительные работы:

  • Строительство подъездных путей к местам строительства опор выполнено к 1131 опорам (91.2%).

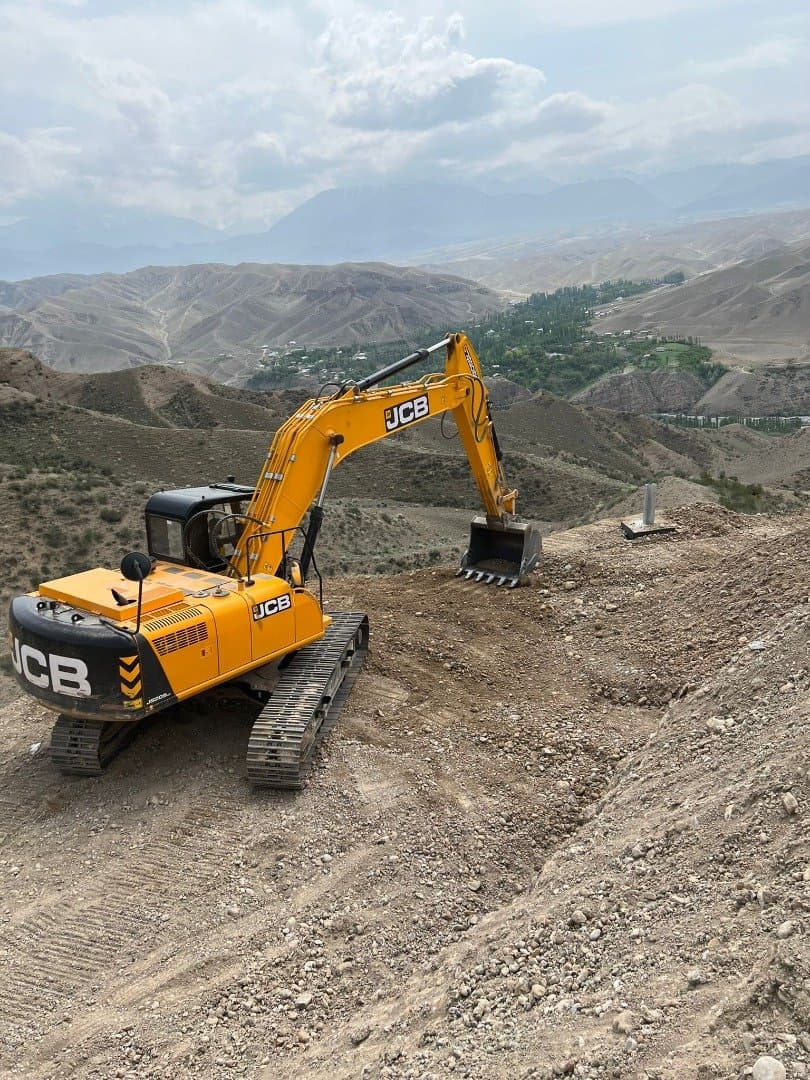

  • Рытье котлованов под опоры – 1106 (89.2%).
  • Армирование и заливка бетона – 1005 (81%).

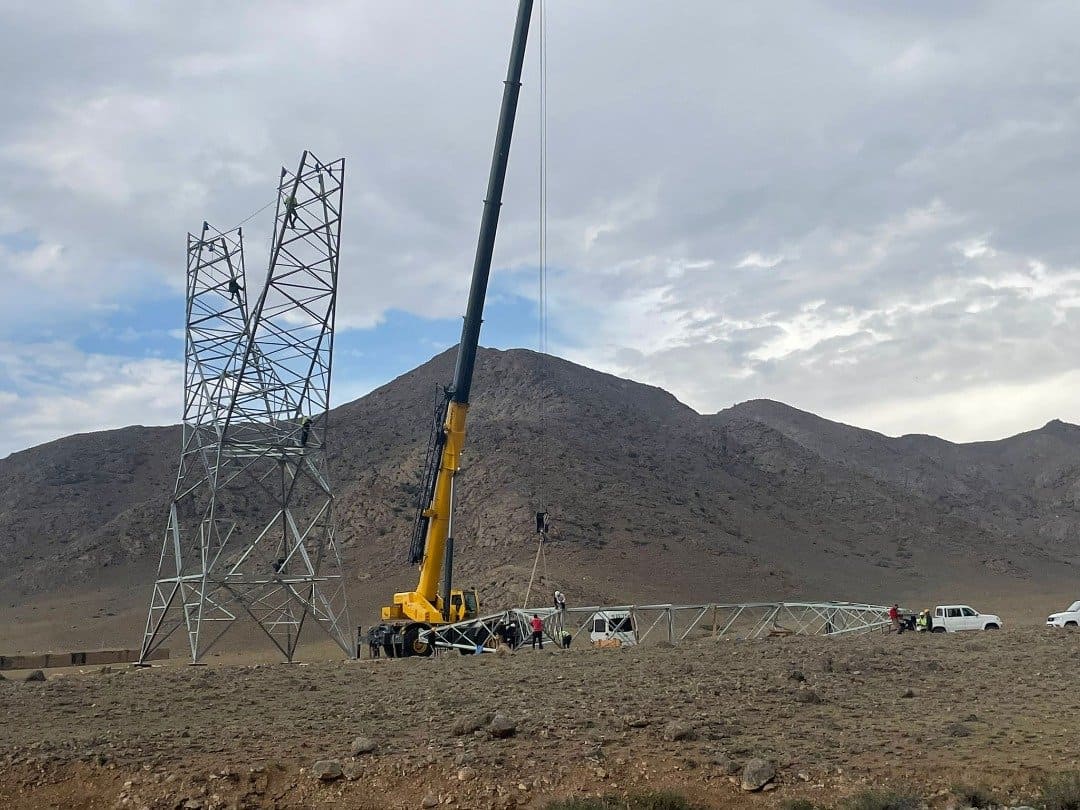

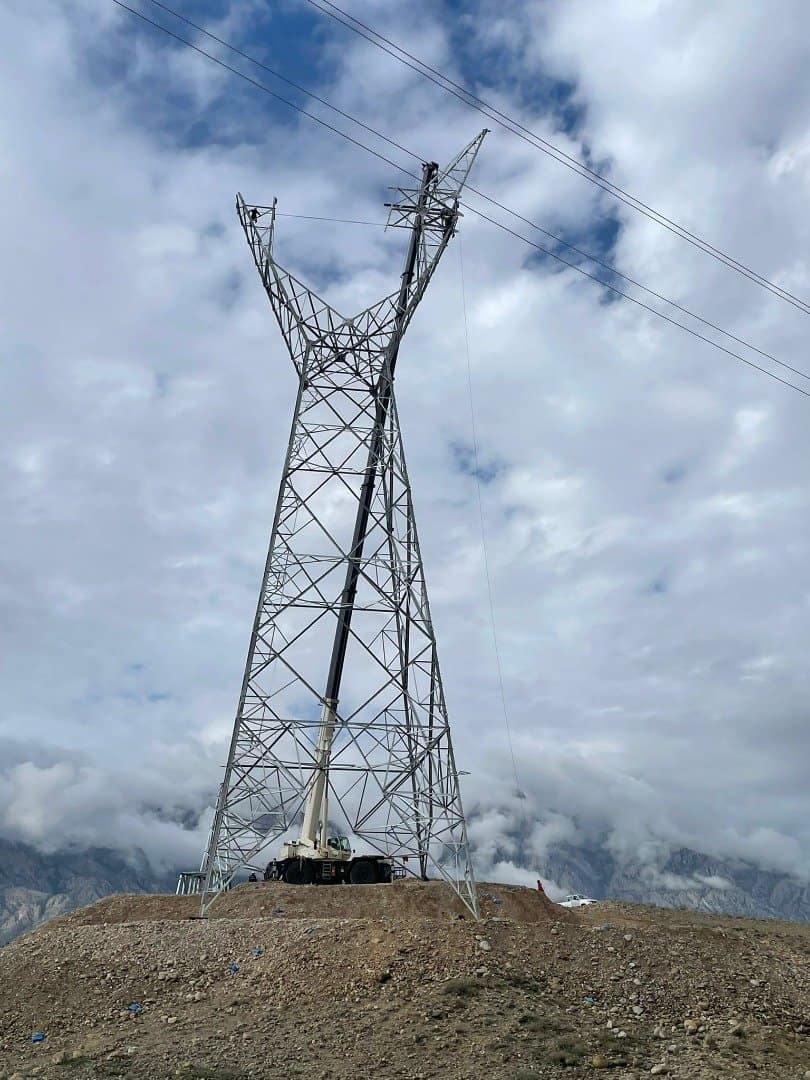

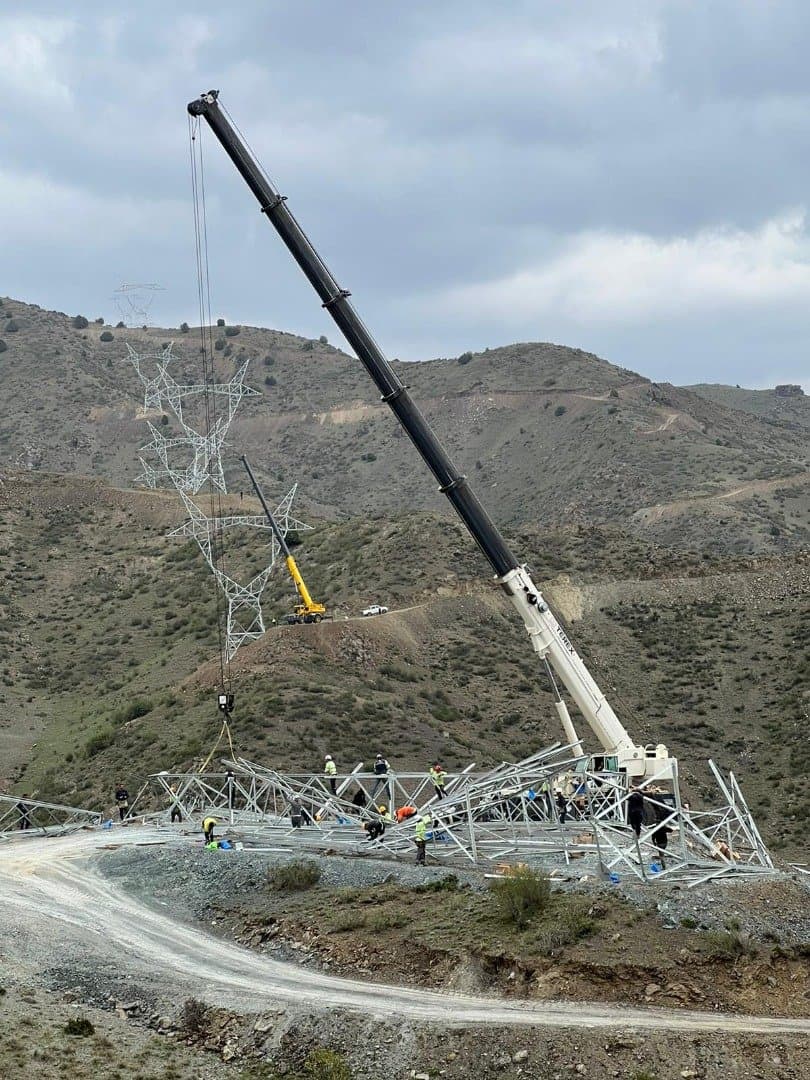

  • Монтаж опор – 673 (54.3%).

Всего по проекту будет построено 1241 опор. В настоящее время активная работа ведется в Баткенской, Ошской и Джалал-Абадской областях. В работе задействованы 150 единиц спецтехники, спецмашин, автотранспортных средств и 329 работников, из которых около 70% — местные жители. Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.


Напомним, что CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
