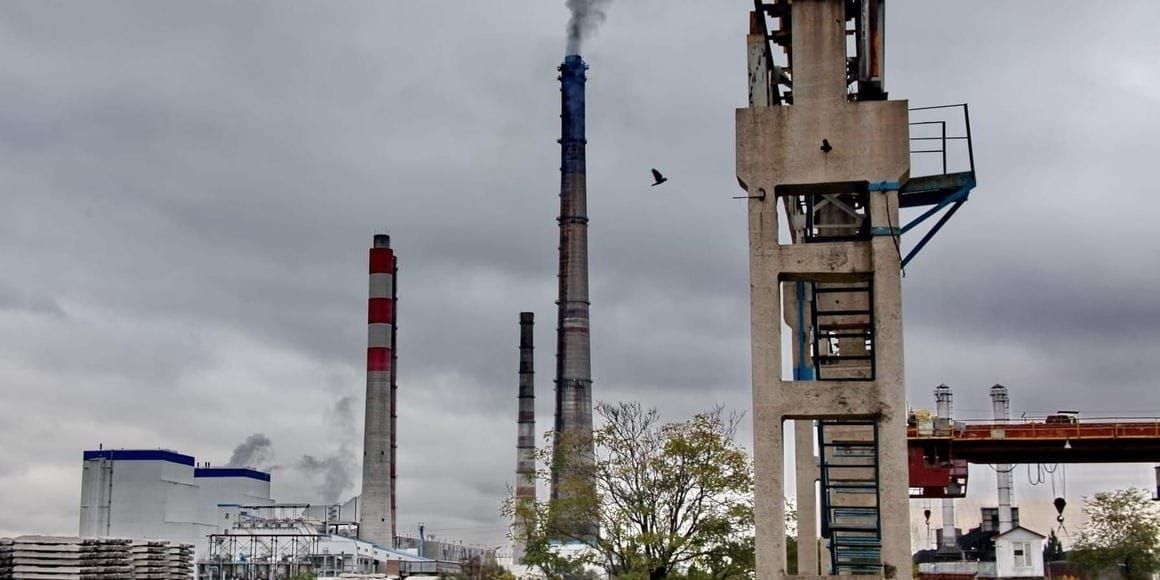

Подготовка Бишкекской ТЭЦ к отопительному сезону выполнена на 80%

Подготовка Бишкекской ТЭЦ к отопительному сезону выполнена на 80%

На Бишкекской ТЭЦ ремонт оборудования и подготовка производственной инфраструктуры к отопительному сезону 2026–2027 годов выполнены на 80%, сообщили в мэрии столицы.

По утвержденному графику на станции ремонтируют котельное и турбинное оборудование, проводят техническое обслуживание электротехнического оборудования и готовят топливное хозяйство.

Основное внимание уделяют обеспечению надежной и безопасной работы ТЭЦ в предстоящий отопительный сезон. Ремонтные работы продолжаются.

Во сколько обходится подготовка ТЭЦ к ОЗП

Как ранее сообщало издание Economist.kg, в августе МП «Бишкек теплоэлектроцентраль» объявило закупку запасных частей для системы активного подавления взрывов на мельницах типа ММА и ММТ. Планируемая стоимость лота составляет 15.7 млн сомов с учетом НДС и НсП.

Закупка касалась не всей системы целиком, а шести видов ее компонентов. Система, необходимая для Бишкекской ТЭЦ, обнаруживает взрыв, открывает баллон и выбрасывает порошок внутрь оборудования, чтобы быстро подавить пламя и остановить развитие аварии.

Крупнейшей позицией августовской закупки стали 40 комплектов для ремонта клапанов V70 общей стоимостью 5.2 млн сомов. Цена одного комплекта составляет 130.8 тысячи сомов.

Еще 30 комплектов для клапанов V125 обойдутся в 4.9 млн сомов, а 15 дистрибьюторов V125 — в 2.7 млн сомов. Дистрибьюторы V70 стоят 2.3 млн сомов за 20 штук. Крышки для V125 и V70 обойдутся соответственно в 248.2 тысячи и 336.1 тысячи сомов.

В этом же месяце ТЭЦ объявила закупку ингибитора солеотложений ИОМС-1 на 15.3 млн сомов. Реагент используют для защиты теплоэнергетического оборудования от минеральной накипи, которая ухудшает теплообмен и повышает нагрузку на оборудование.

Это лишь небольшая часть расходов, необходимых для функционирования ТЭЦ, но они дают представление о масштабах затрат на техническое обслуживание предприятия.

Бишкекской ТЭЦ исполнилось 65 лет: мощность выросла с 25 до 812 МВт
Первый турбоагрегат ТЭЦ запустили 14 сентября 1961 года. После расширений и модернизации установленная электрическая мощность станции достигла 812 МВт.
