Орто-Токойскую ГЭС построят в первой половине 2026 года — на каком этапе работы?

Орто-Токойскую ГЭС построят в первой половине 2026 года — на каком этапе работы?

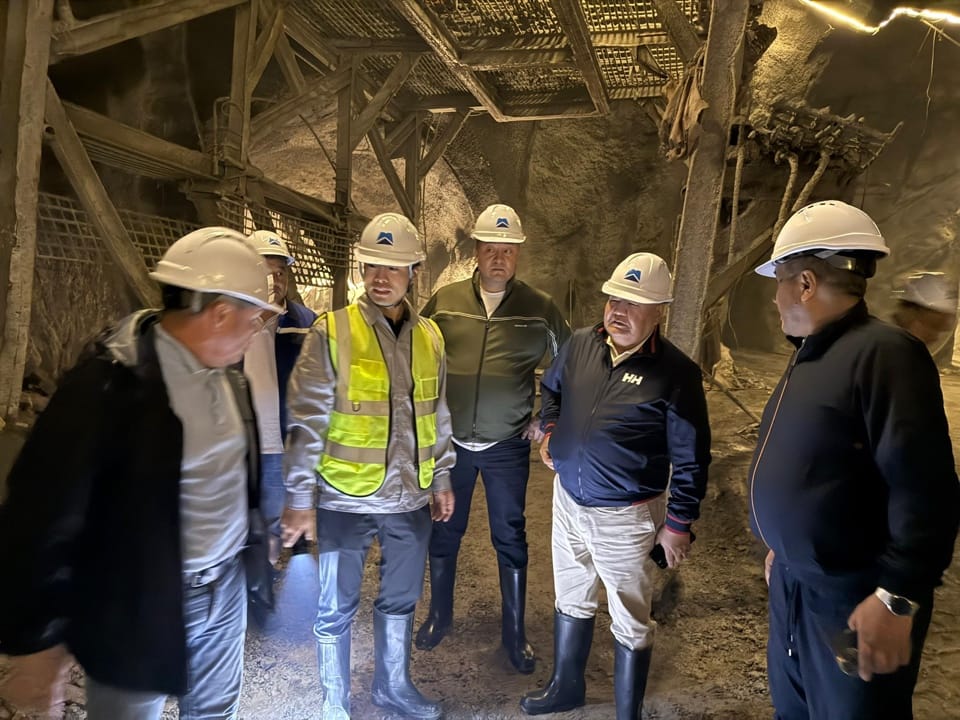

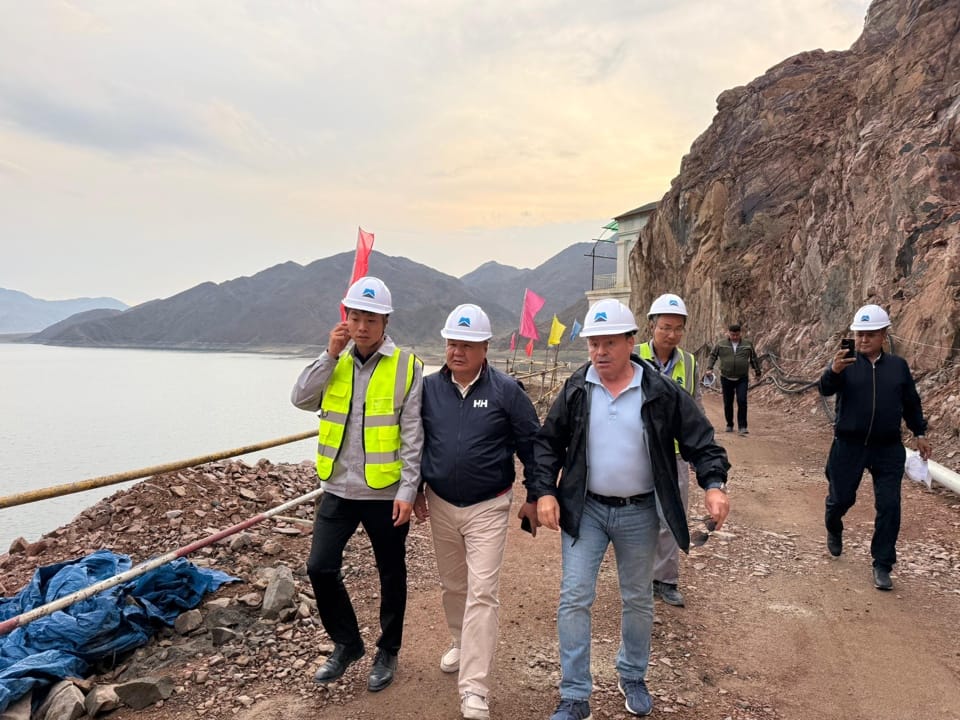

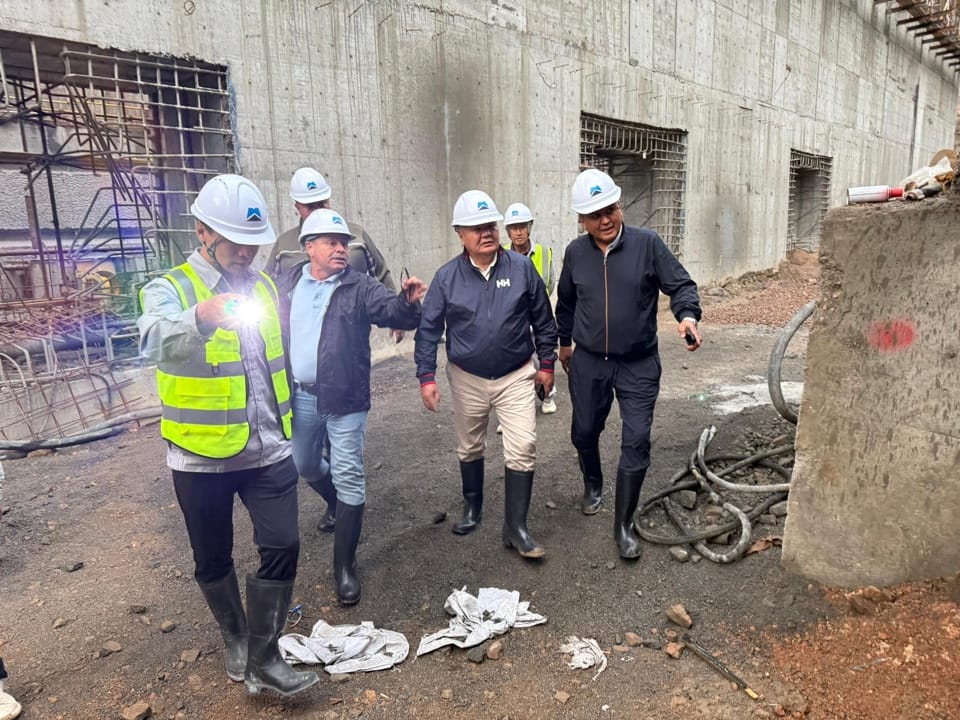

Министр энергетики Таалай Ибраев посетил стройплощадку Орто-Токойской гидроэлектростанции, расположенной вблизи города Балыкчы. На сегодняшний день строительные работы завершены на 60% и идут по графику. Об этом сообщили в ведомстве.

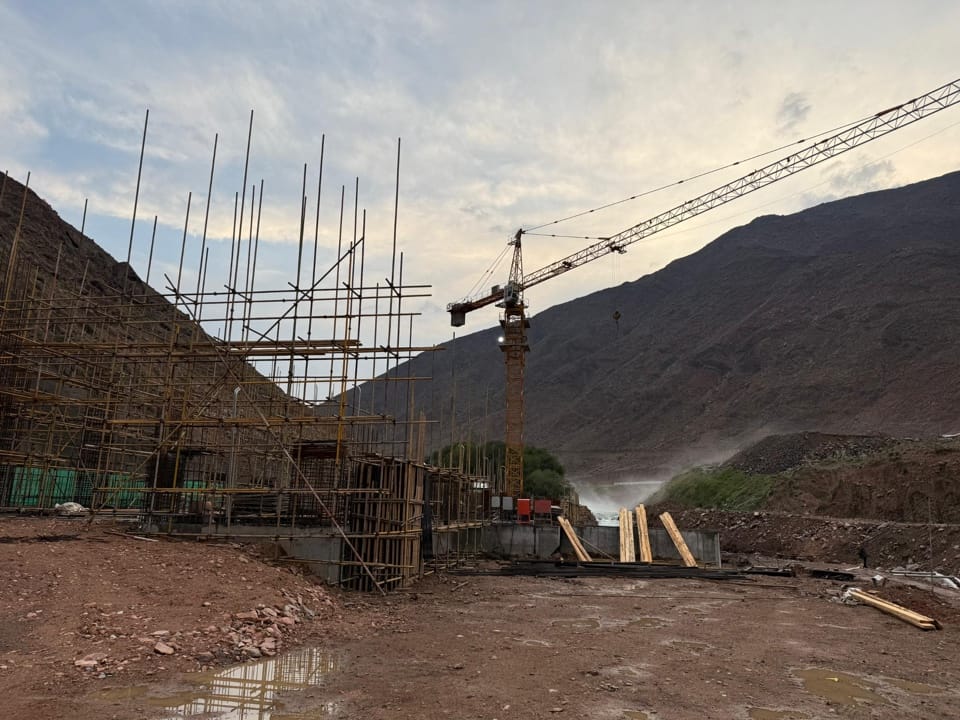

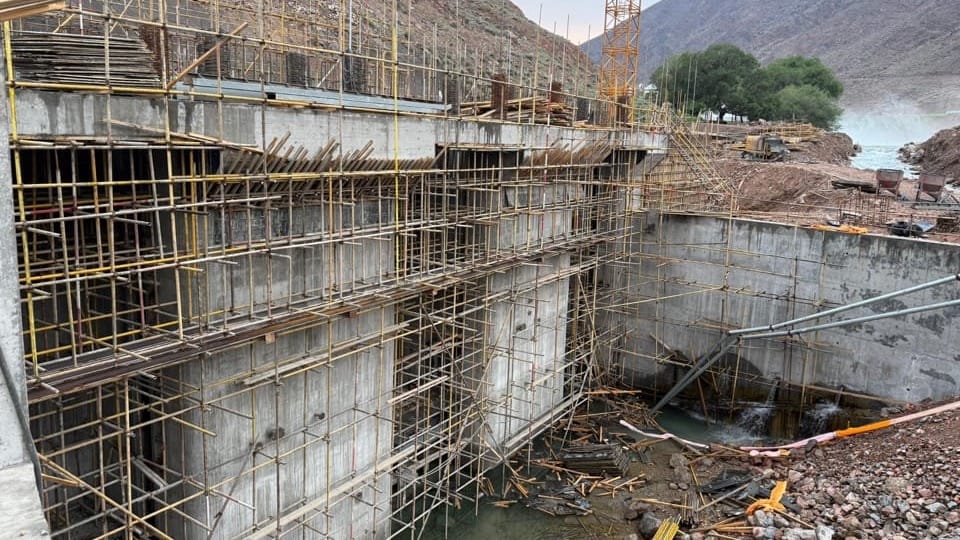

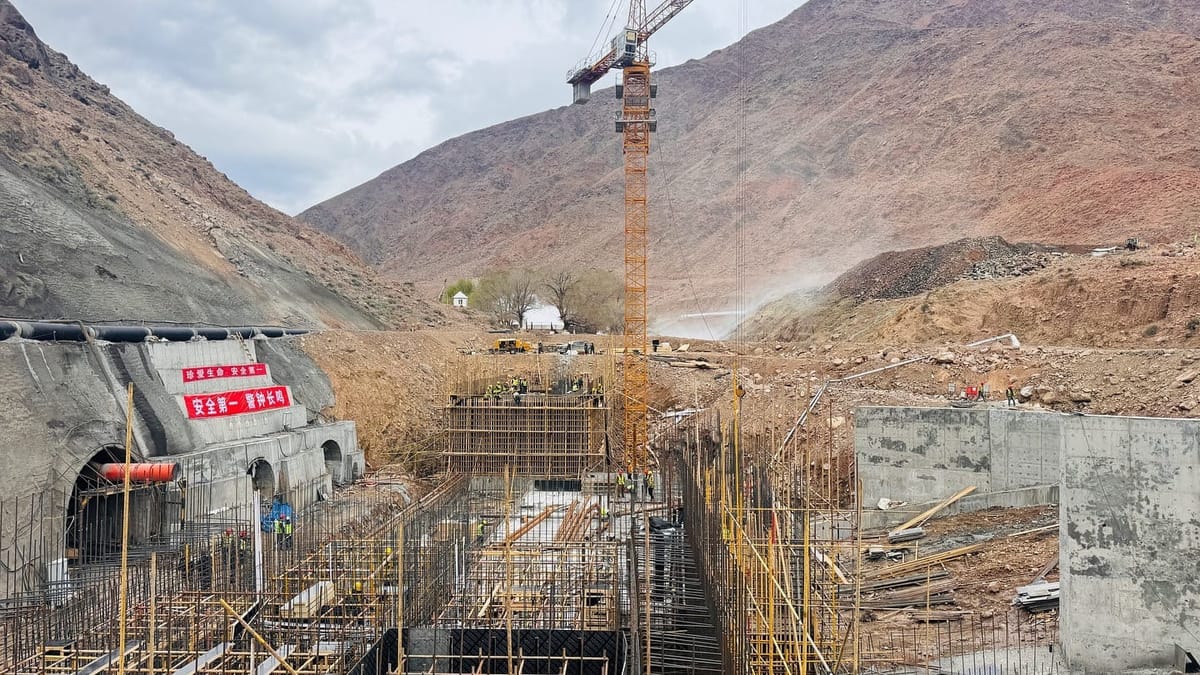

Завершены ключевые этапы:

  • построены подъездные пути;
  • обустроены строительный городок, склады, бетонные узлы и электроснабжение;

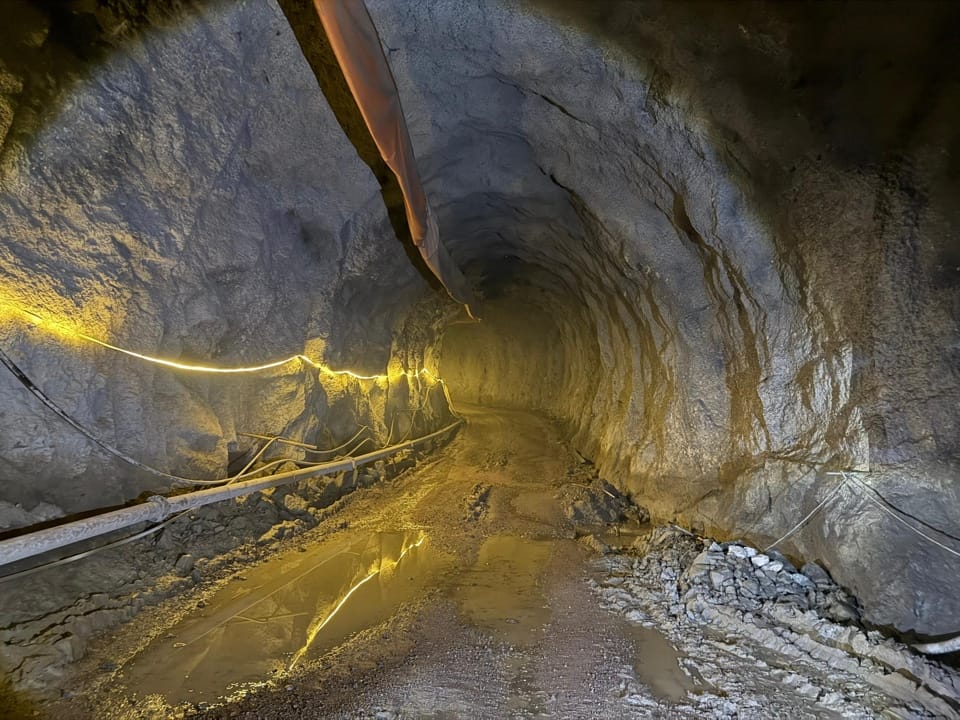

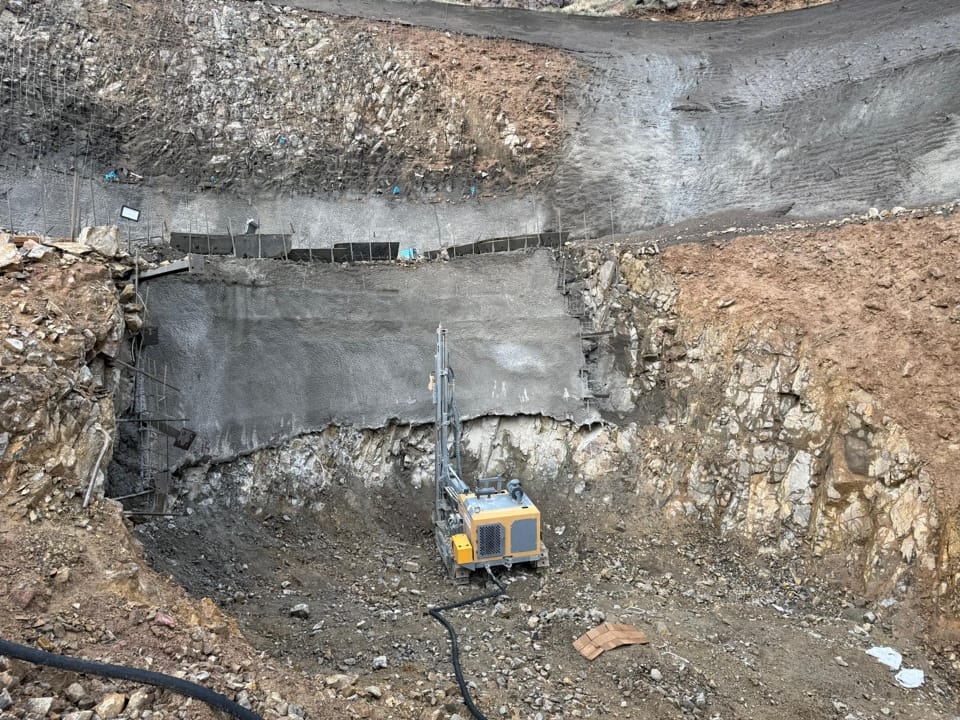

  • пробурено 928 метров деривационного туннеля;
  • установлены затворы отводящего канала;
  • смонтированы три конуса отсасывающих труб для каждого гидроагрегата.

Продолжаются:

  • арматурные и монтажные работы в здании управления и на распределительном устройстве 10 кВ;
  • установка опор в туннеле;
  • подготовка к строительству подстанции 110/10 кВ;
  • согласование земель под линию электропередачи 110 кВ с мэрией Балыкчы.
Министр подчеркнул необходимость соблюдения сроков и усиления контроля за техникой безопасности на объекте, особенно при использовании подъемного оборудования.

Орто-Токойская ГЭС мощностью 21 МВт обеспечит электроэнергией свыше 14 тысяч потребителей. Строительство началось летом 2024 года и должно завершиться в первой половине 2026 года.

Строительство Орто-Токойской ГЭС в Кыргызстане завершено наполовину
С момента закладки капсулы Орто-Токойской ГЭС прошло 11 месяцев. За это время выполнено около 50% строительных работ. Проект реализуют по графику, завершение строительства ожидается в первой половине 2026 года, сообщили в Минэнерго. Орто-Токойская ГЭС с планируемой мощностью 21 МВт строит ОАО «Чакан ГЭС» в партнерстве с китайской корпорацией China National
