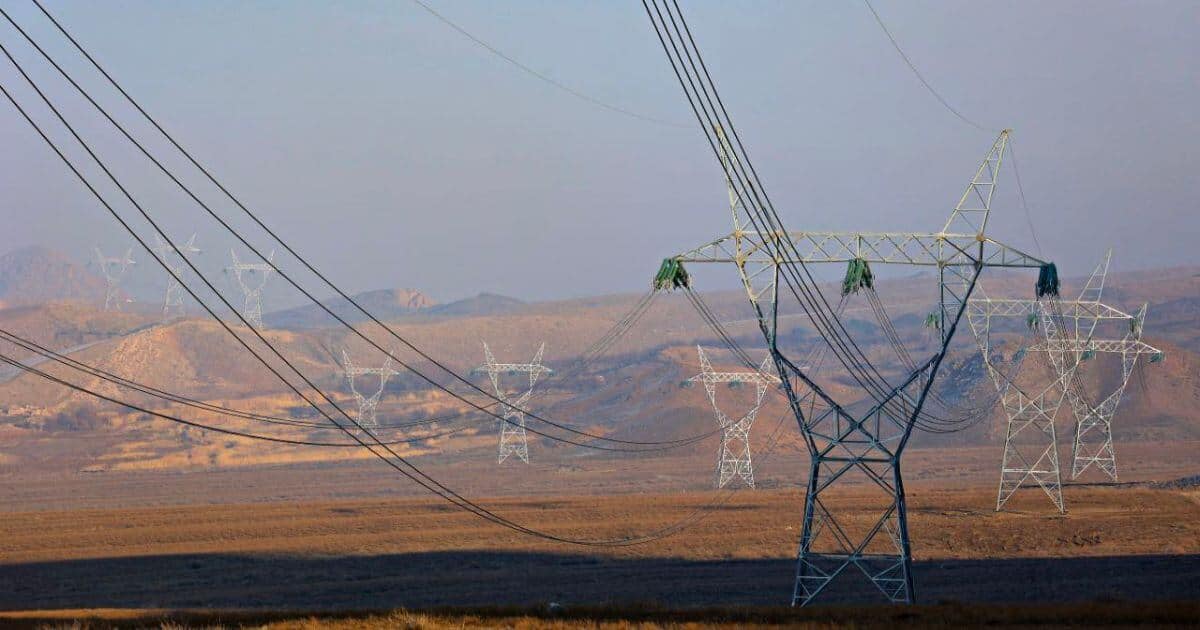

Подвеска проводов на новой ЛЭП по проекту CASA-1000 завершена на 18%

Подвеска проводов на новой ЛЭП по проекту CASA-1000 завершена на 18%

На территории Кыргызстана на новой ЛЭП по проекту CASA-1000 завершена подвеска проводов протяженностью 83.9 км, что составляет 18% от плана. О ходе работ сообщила «Национальная электрическая сеть Кыргызстана».

В рамках реализации проекта CASA-1000 идут работы по подвеске проводов. Протяженность ВЛ-500 кВ составляет 456 км, которая проходит по Баткенской, Ошской и Джалал-Абадской областях.

На сегодняшний день по проекту выполнены следующие строительные работы:

  • Строительство подъездных путей к местам строительства опор выполнено к 1217 опорам (97.9%)
  • Рытье котлованов под опоры – 1217 (97.9%)
  • Армирование и заливка бетона – 1202 (96.7%)
  • Монтаж опор – 969 (78%)
  • Подвеска проводов – 83.9 км (18.4%)

Кроме этого, в Джалал-Абадской области ведутся строительно-монтажные работы ячейки 500 кВ на подстанции «Датка» по проекту CASA-1000. Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.


Справка: CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан, Таджикистан с Афганистаном и Пакистаном и выработать механизмы для торговли электроэнергией в соответствии с международными стандартами.

Эксклюзив

Больше Эксклюзив

Право знать

Больше Право знать

Экономика

Больше Экономика

Бизнес

Больше Бизнес

Деньги

Больше Деньги

Власть

Больше Власть

Мнение

Больше Мнение

Новости компаний

Больше Новости компаний

Маркетплейсы

Больше Маркетплейсы

Банки

Больше Банки

Недвижимость

Больше Недвижимость

Энергетика

Больше Энергетика

Транспорт

Больше Транспорт

Отлично! Вы успешно зарегистрировались.

С возвращением! Вы успешно вошли в систему.

Вы успешно подписались на Economist.kg.

Успешно! Проверьте свою электронную почту на наличие волшебной ссылки для входа.

Успешно! Ваша платежная информация обновлена.

Ваша платежная информация не обновлена.
