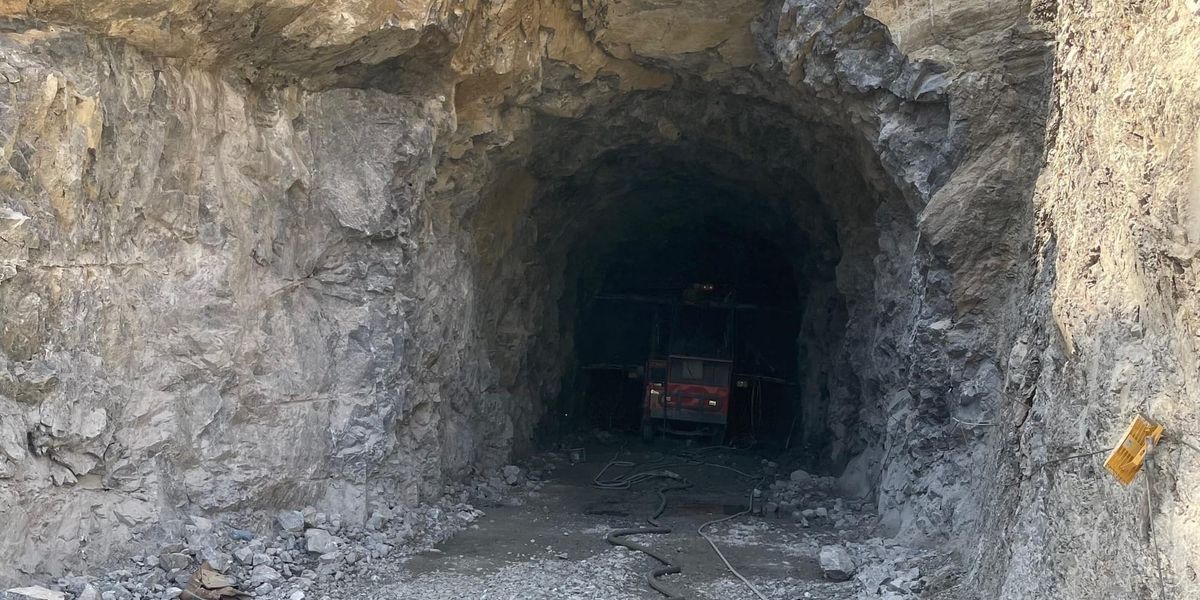

На Папанской ГЭС прошли первые 30 метров деривационного тоннеля
В Кыргызстане продолжается строительство Папанской гидроэлектростанции. На одном из ключевых объектов проекта — деривационном водоподводящем тоннеле — строители завершили проходку первых 30 метров. Общая длина тоннеля составит 1.5 километра.

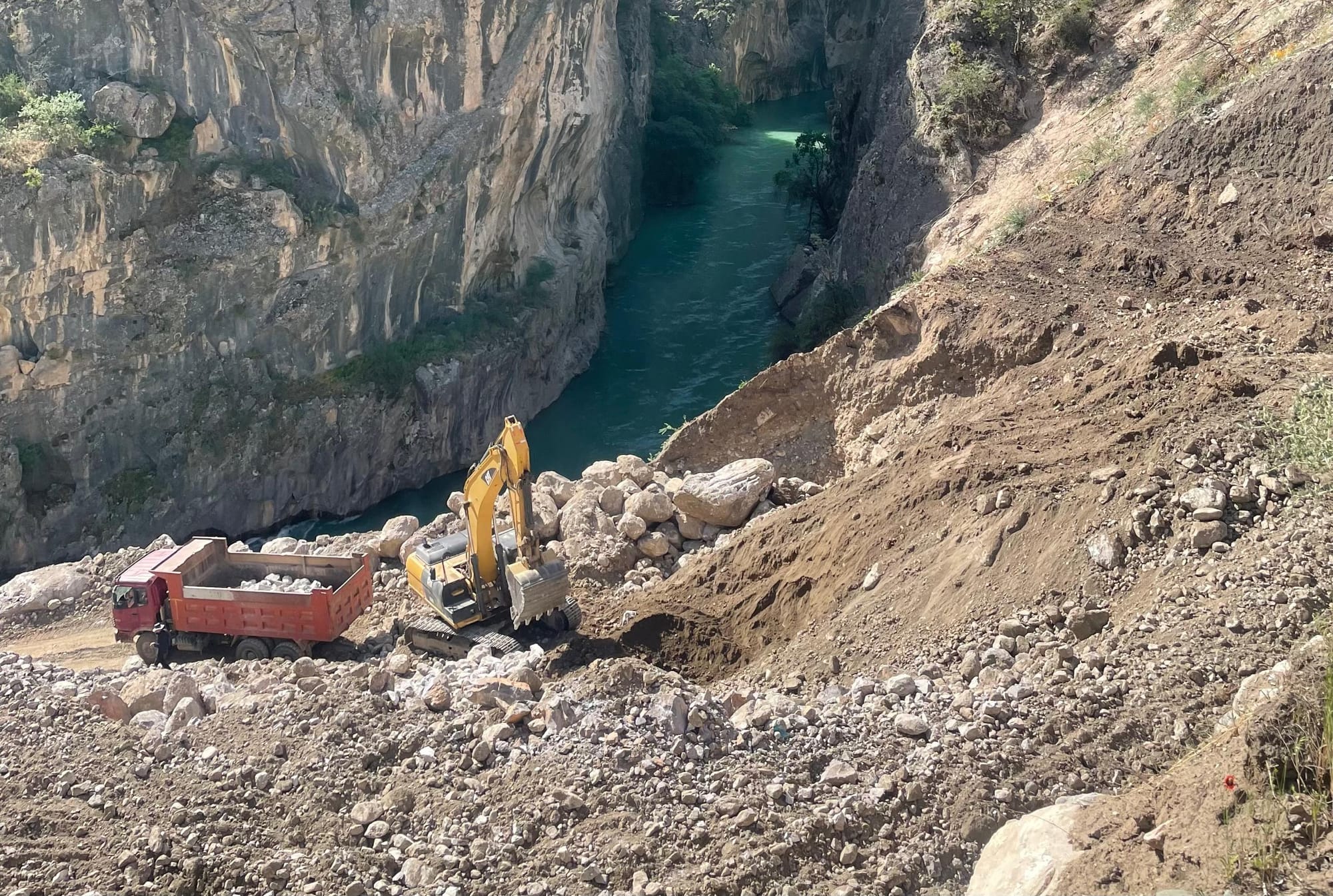

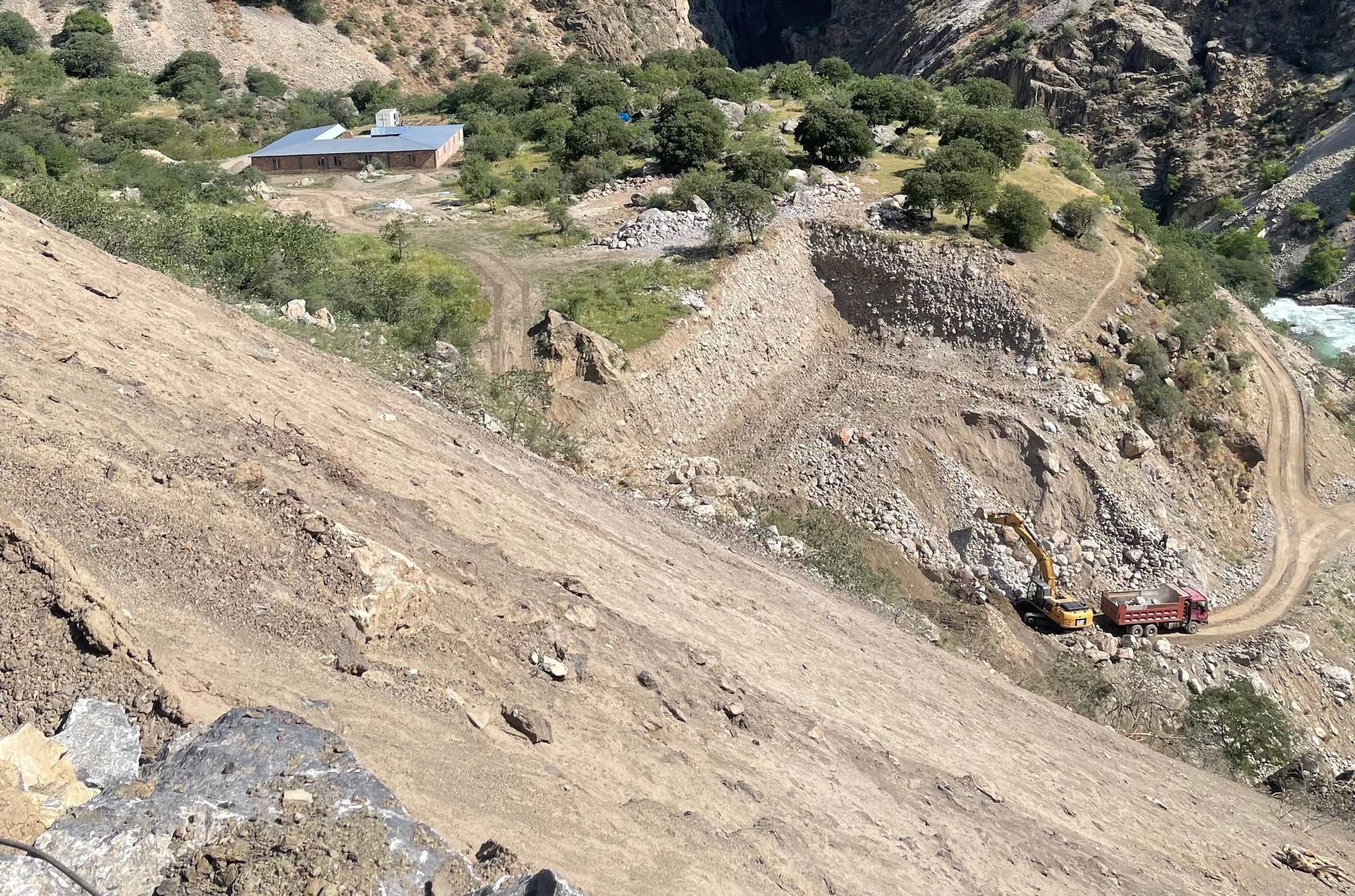

Проект реализует ОАО «Чакан ГЭС» в рамках программы по развитию энергетической инфраструктуры и строительству новых генерирующих мощностей. Для проведения работ получены все необходимые разрешения, на площадке задействовано более 30 единиц специализированной техники.
Строители также отремонтировали и усилили около 8 километров подъездной дороги, что позволило организовать доставку крупногабаритного оборудования и материалов.

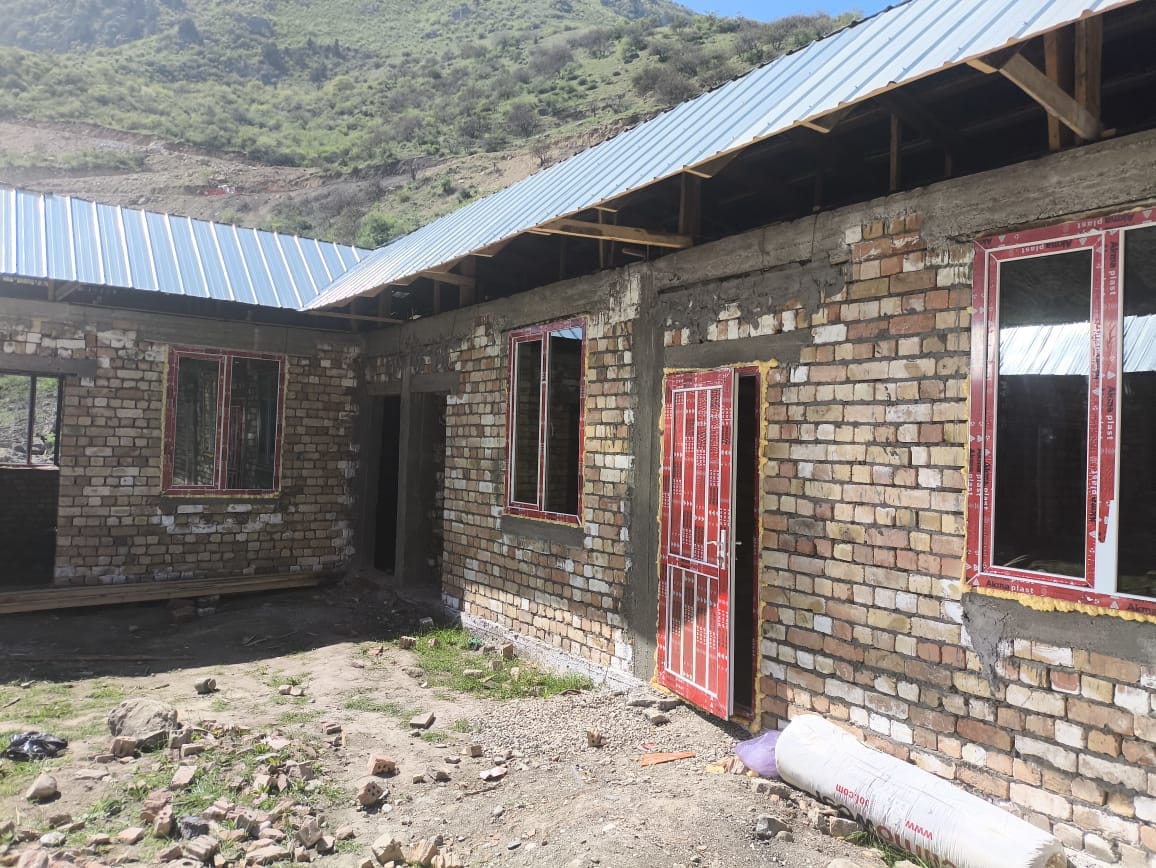

На площадке уже завершили строительство административного здания, подготовили территории возле водозаборного узла и камеры затвора, а также приступили к разработке котлована под здание будущей электростанции.
Продолжается изготовление трех гидроагрегатов мощностью по 10 МВт каждый. Их готовность оценивают примерно в 70%.
