Минэнерго Кыргызстана отчиталось о ходе модернизации Уч-Курганской ГЭС
Минэнерго отчиталось об обновлении Уч-Курганской ГЭС. Проект направлен на замену основного генерирующего оборудования станции, сообщает пресс-служба ведомства.
Строительно-монтажные работы выполняет генеральный подрядчик — китайская компания CNEEC. Сейчас на объекте задействовано 112 специалистов.

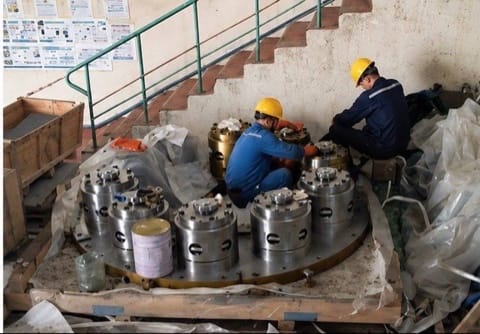

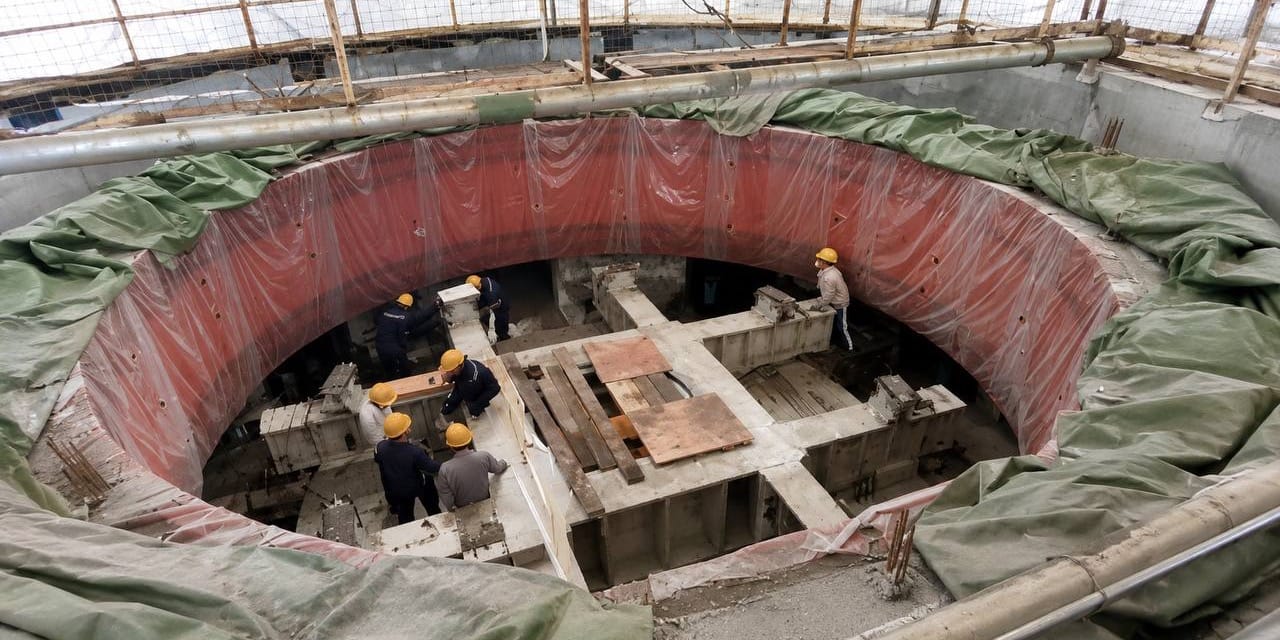

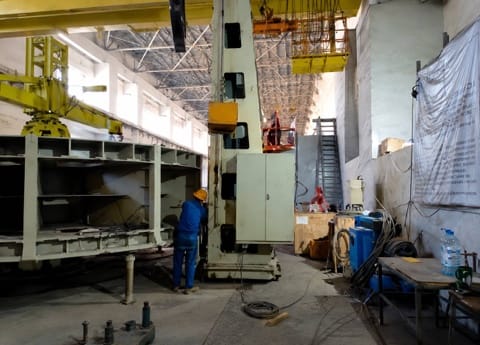

На гидроагрегате №1 рабочие собирают статор и ротор, монтируют трубопроводы технического водоснабжения и системы регулирования. Общая готовность объекта составляет 38%. На гидроагрегате №2 также идет монтаж трубопроводов и систем регулирования, дополнительно проводится антикоррозионная обработка элементов спиральной камеры. Этот агрегат готов на 44%.

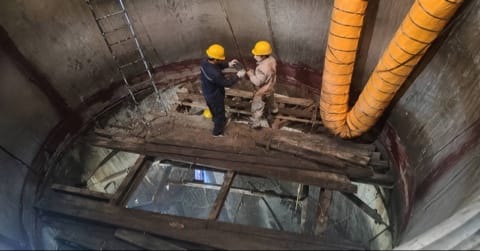

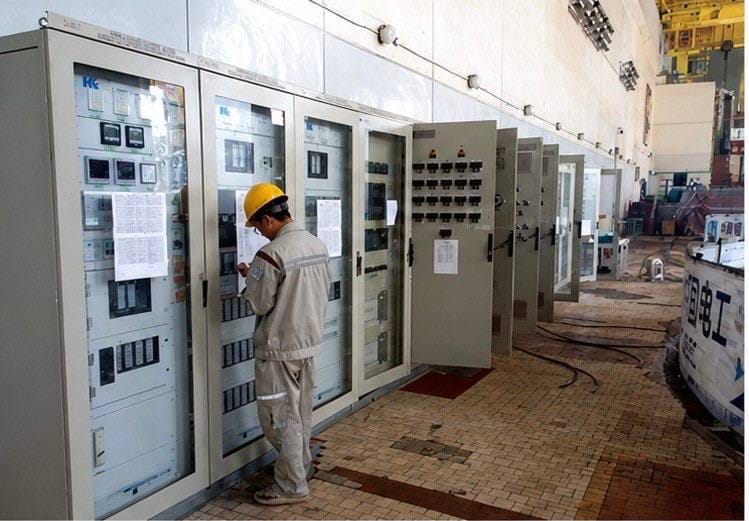

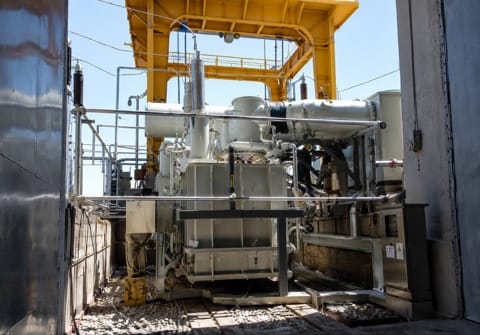

На трансформаторе №1 специалисты прокладывают контрольные кабели. Одновременно с этим на плотине станции бурят скважины с параллельной цементацией и обустраивают дренаж. В районе верхнего бьефа монтируют подъемный механизм аварийно-ремонтного затвора, а на нижнем бьефе усиливают балки проемов ремонтных затворов.
Минэнерго предоставляет информацию о готовности основных видов работ на сегодня:
- замена трансформатора №1 — 88%
- работы на плотине станции — 72.1%
- укрепление конструкций на нижнем бьефе — 32.4%
- монтаж гидромеханического оборудования на верхнем бьефе — 31.2%
- монтаж гидроагрегата №2 — 24.3%
- монтаж гидроагрегата №1 — 17.6%
- сборка статора гидроагрегата №1 — 11.1%
- сборка ротора гидроагрегата №1 — 6.5%

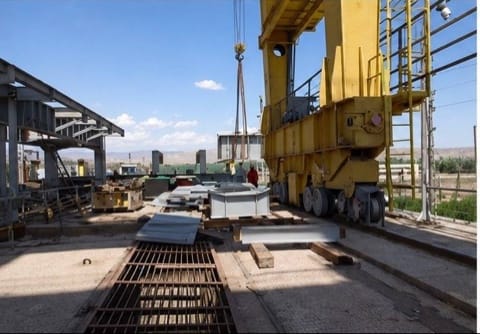

Параллельно на станцию доставляют новое оборудование и вывозят демонтированные старые конструкции. Все работы, по данным ведомства, идут по графику.
