Строительство Орто-Токойской ГЭС завершено на 80%, запуск ожидается в первом полугодии

Строительство Орто-Токойской ГЭС завершено на 80%, запуск ожидается в первом полугодии

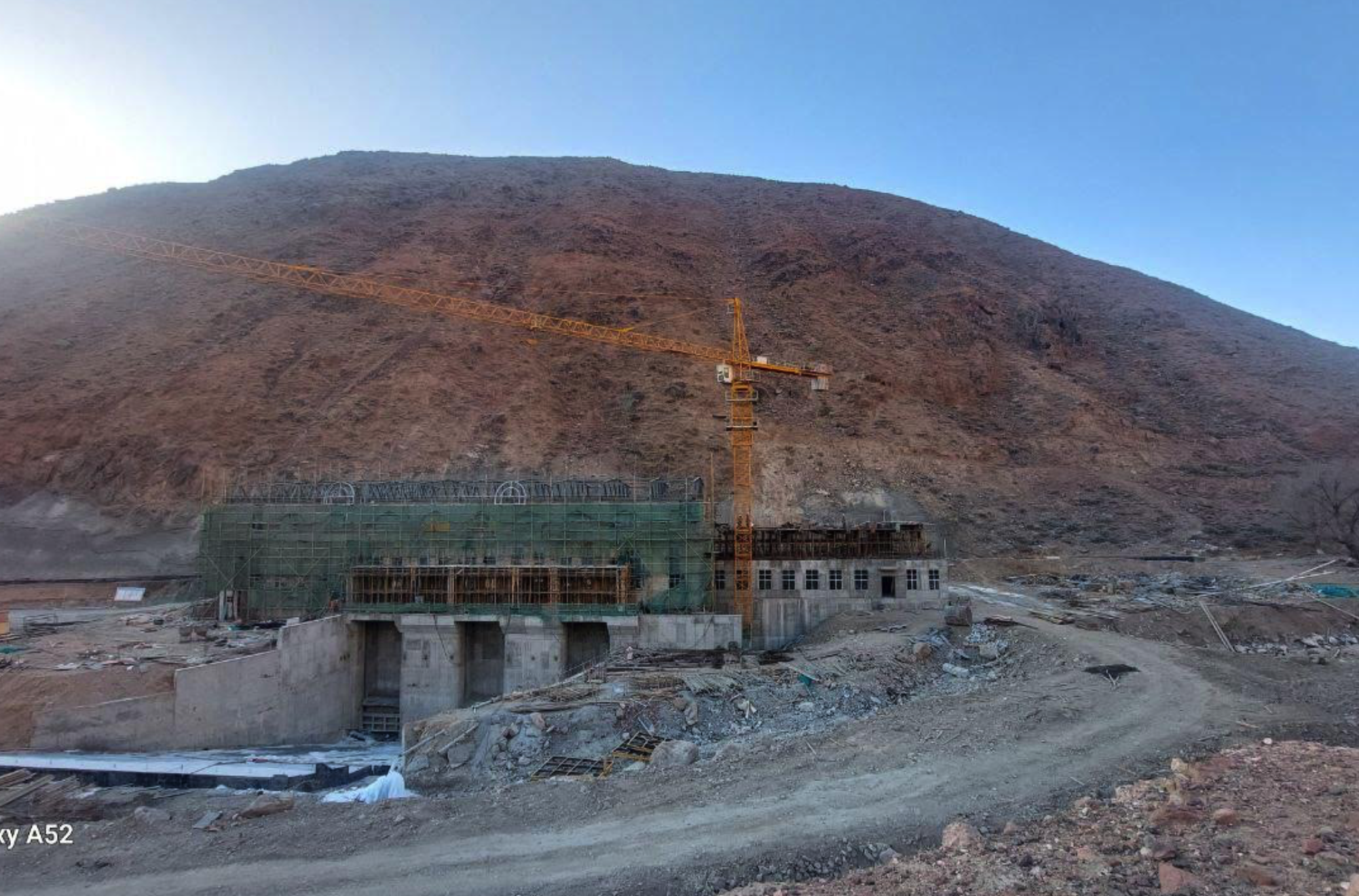

Строительство Орто-Токойской ГЭС мощностью 21 МВт завершено на 80%, ввод объекта в эксплуатацию запланирован на первую половину 2026 года, сообщает Минэнерго.

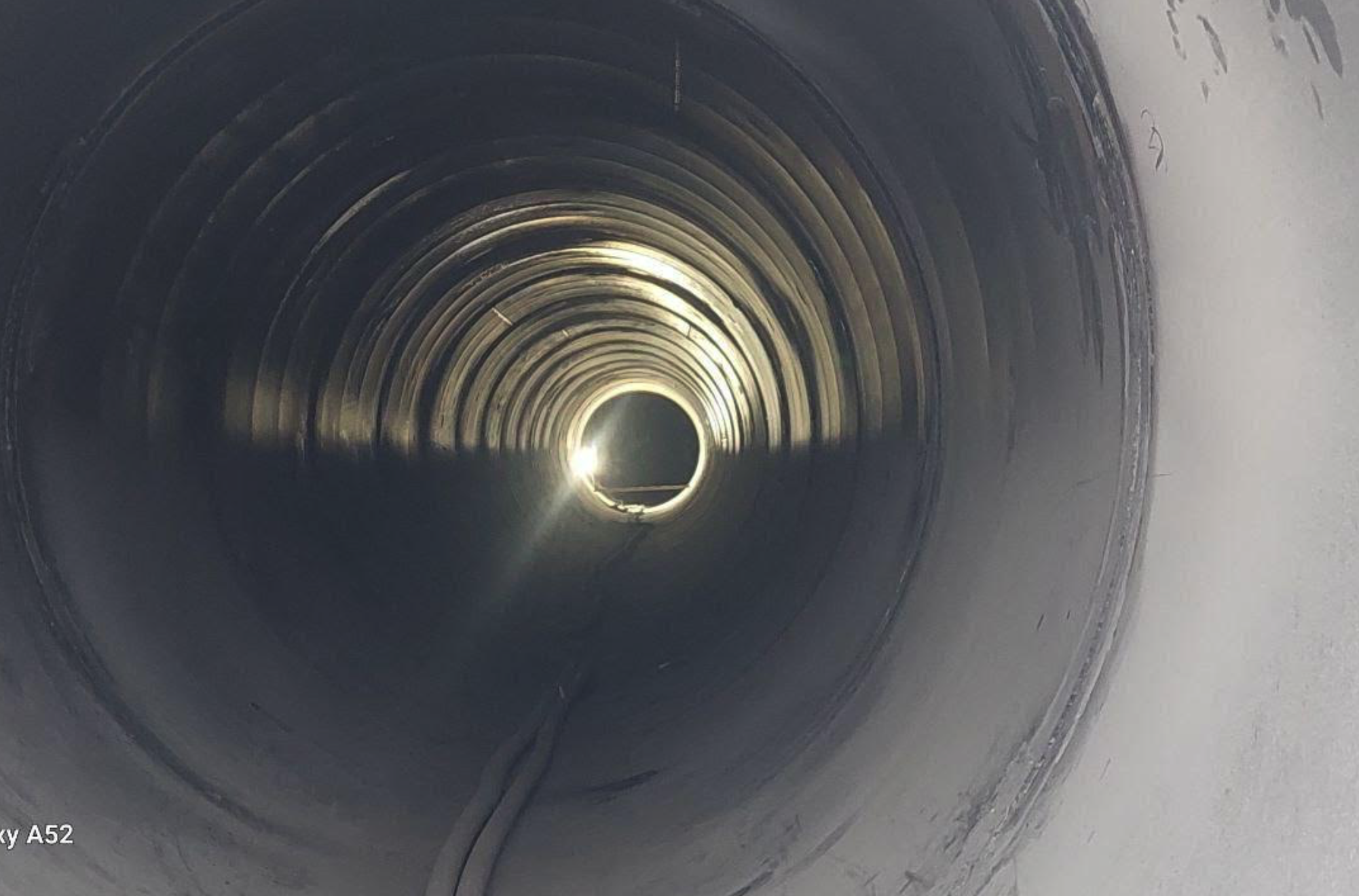

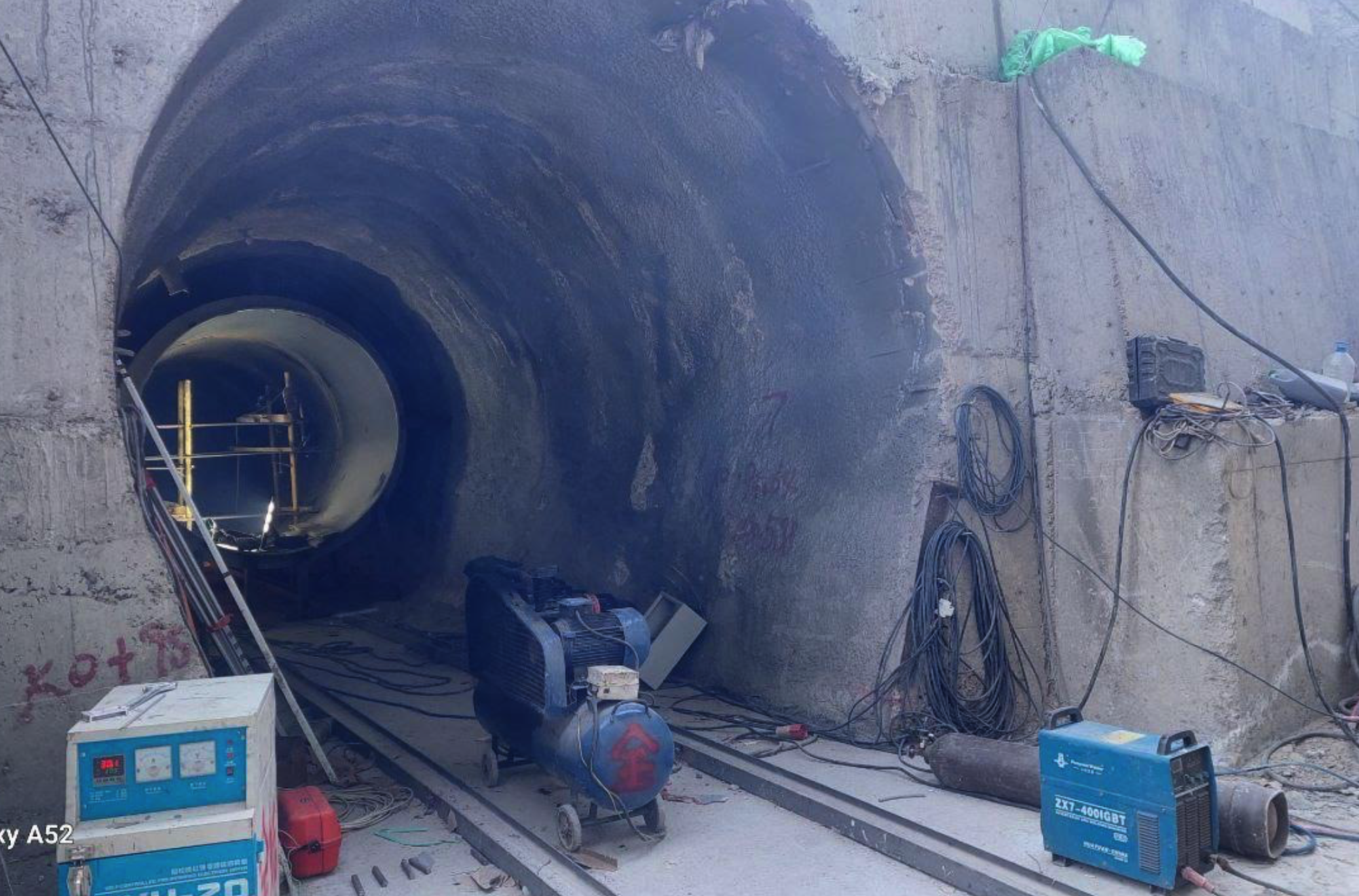

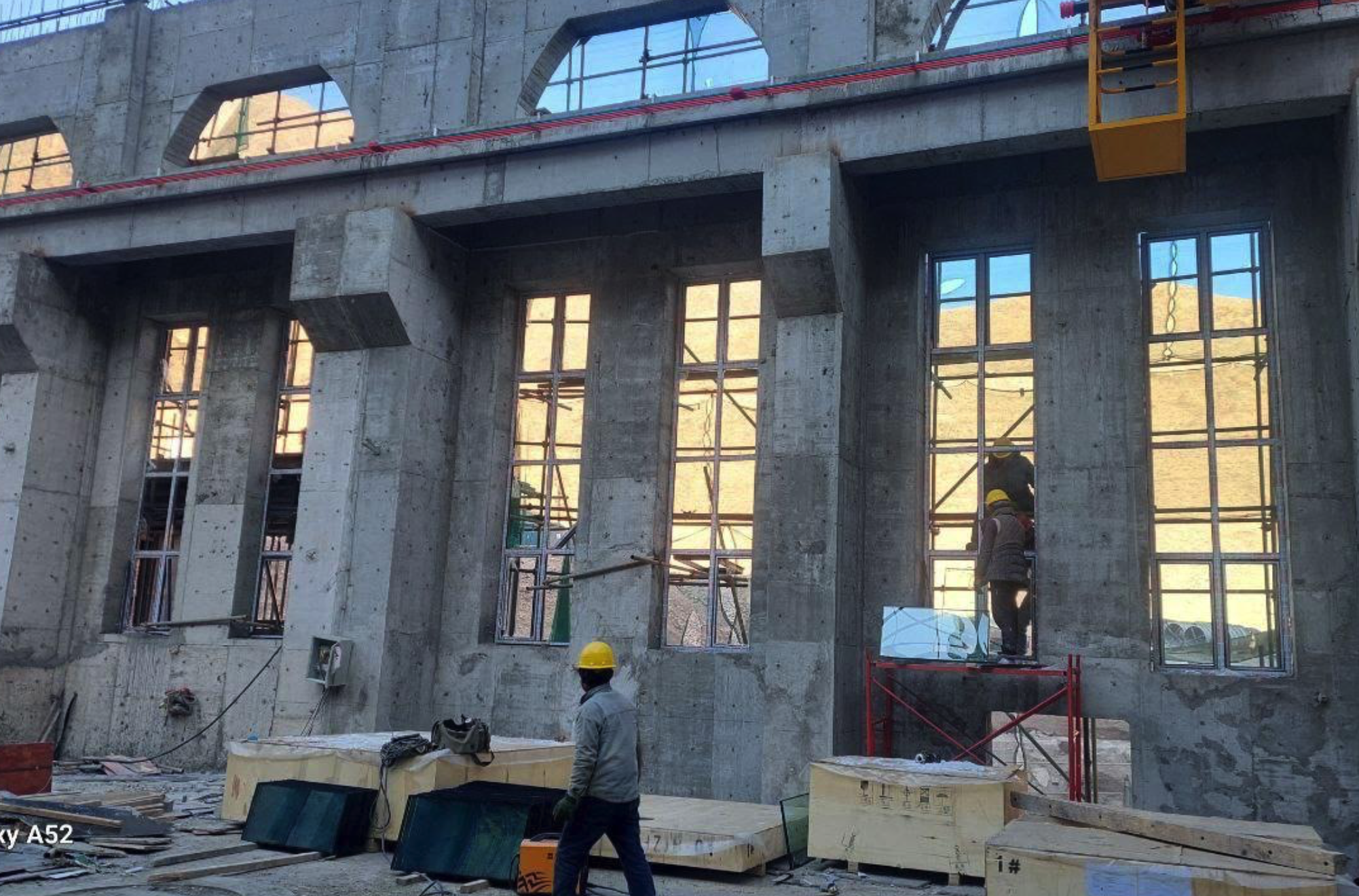

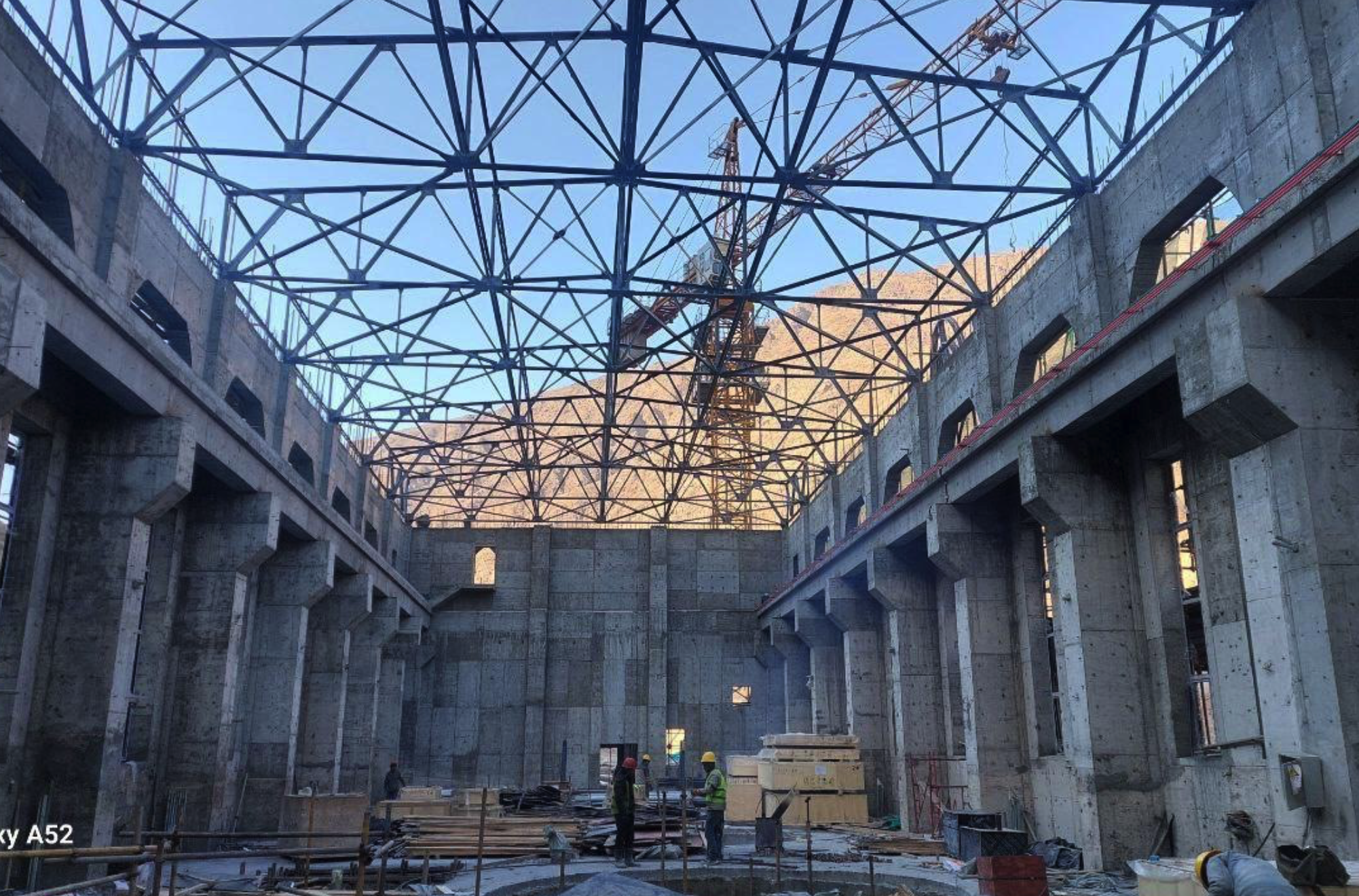

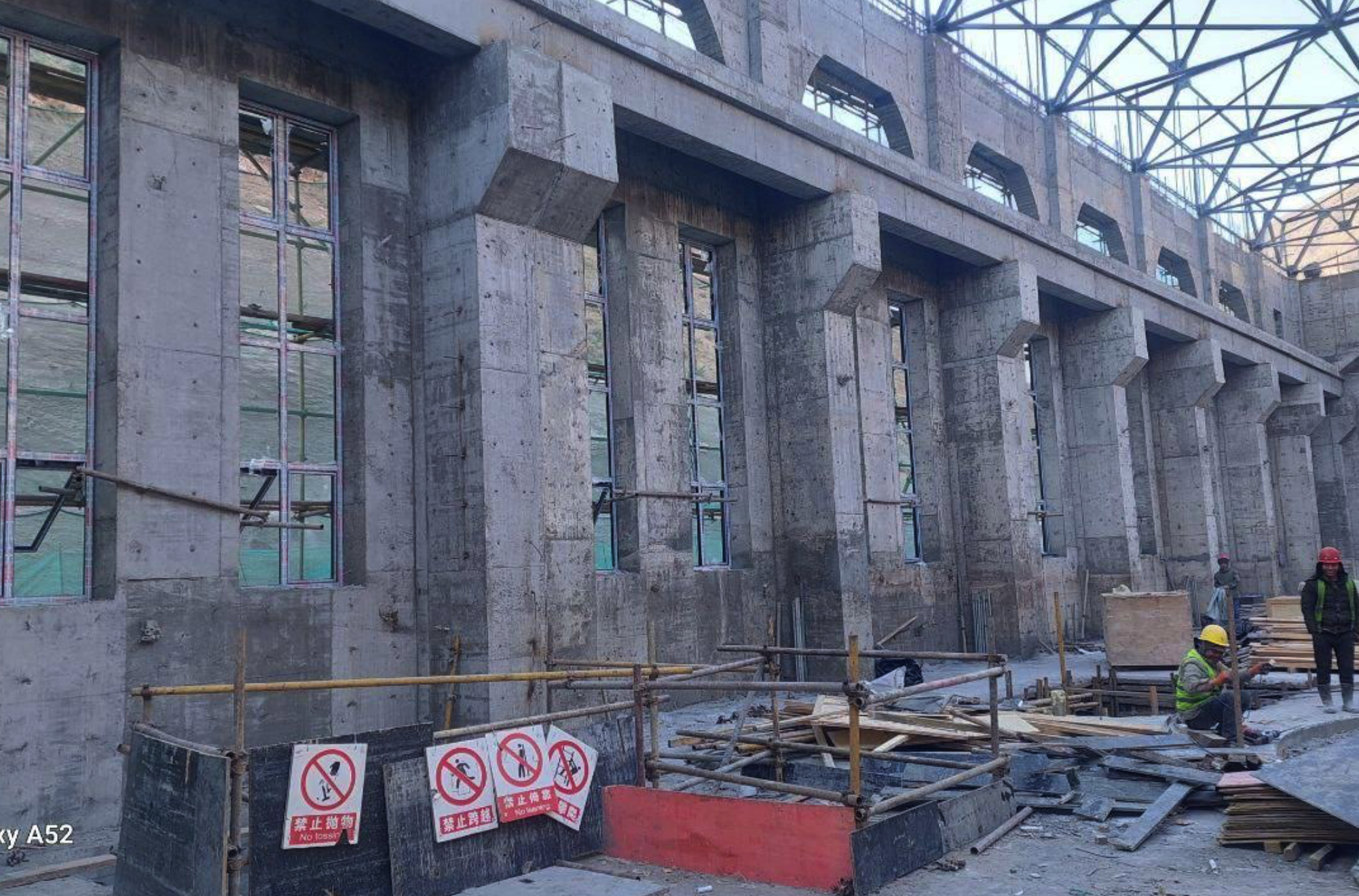

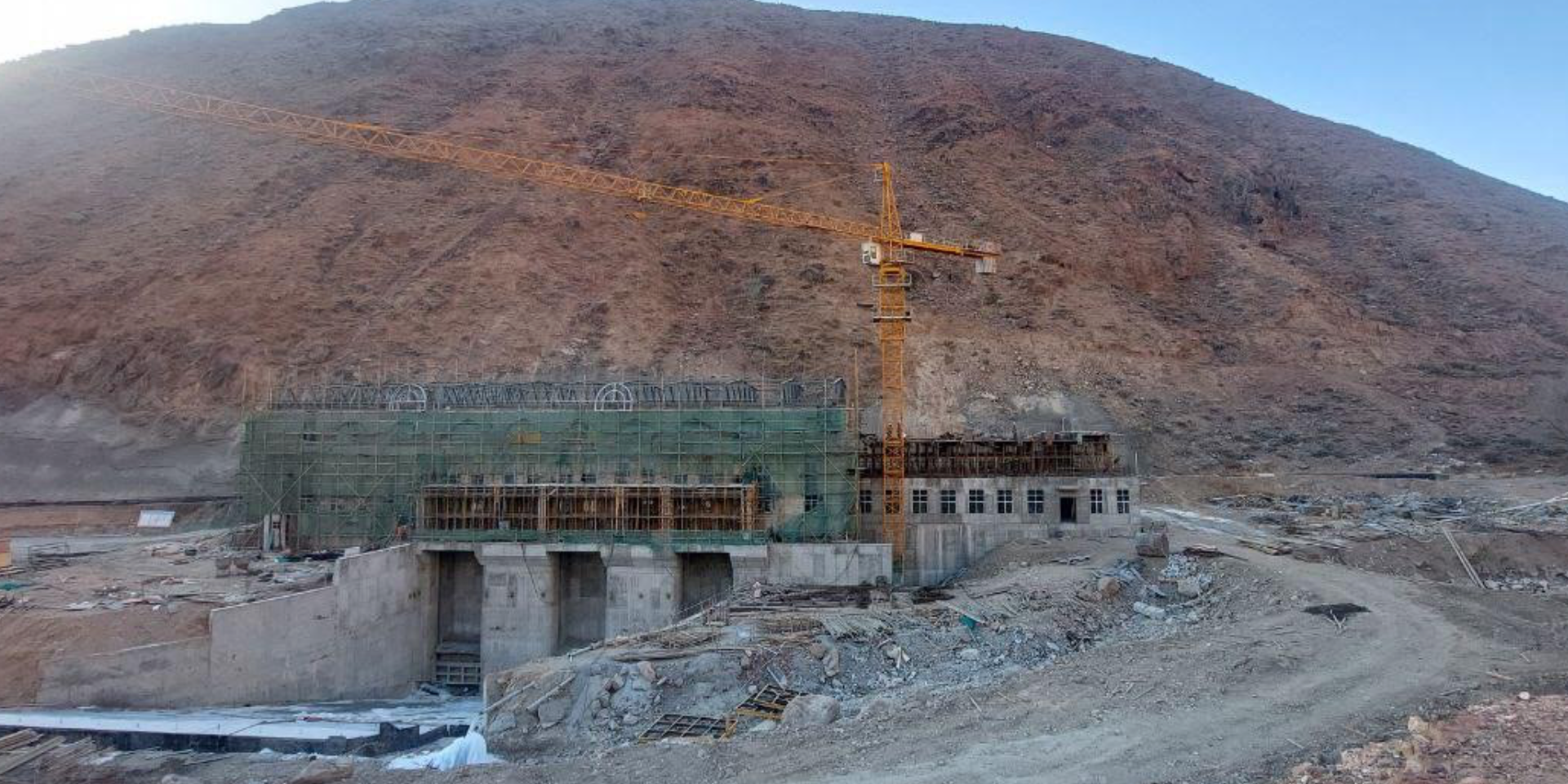

ОАО «Чакан ГЭС» отчиталось о выполнении ключевых этапов проекта. На данный момент здание гидроэлектростанции готово на 90%: строители завершили монтаж каркаса кровли и укладывают покрытие. Полностью закончена проходка деривационного тоннеля длиной 950 метров, сейчас рабочие бетонируют его железобетонную облицовку.

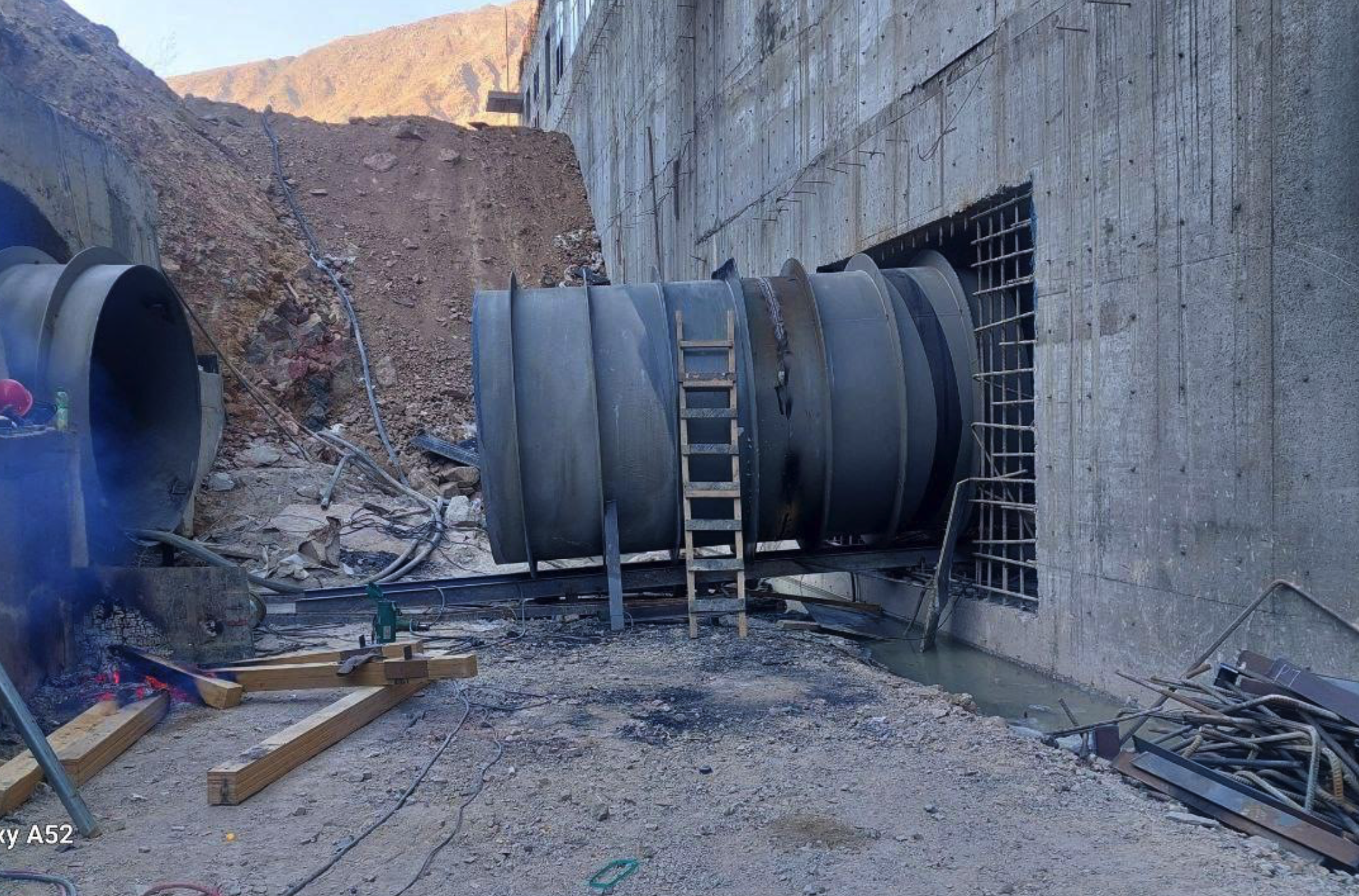

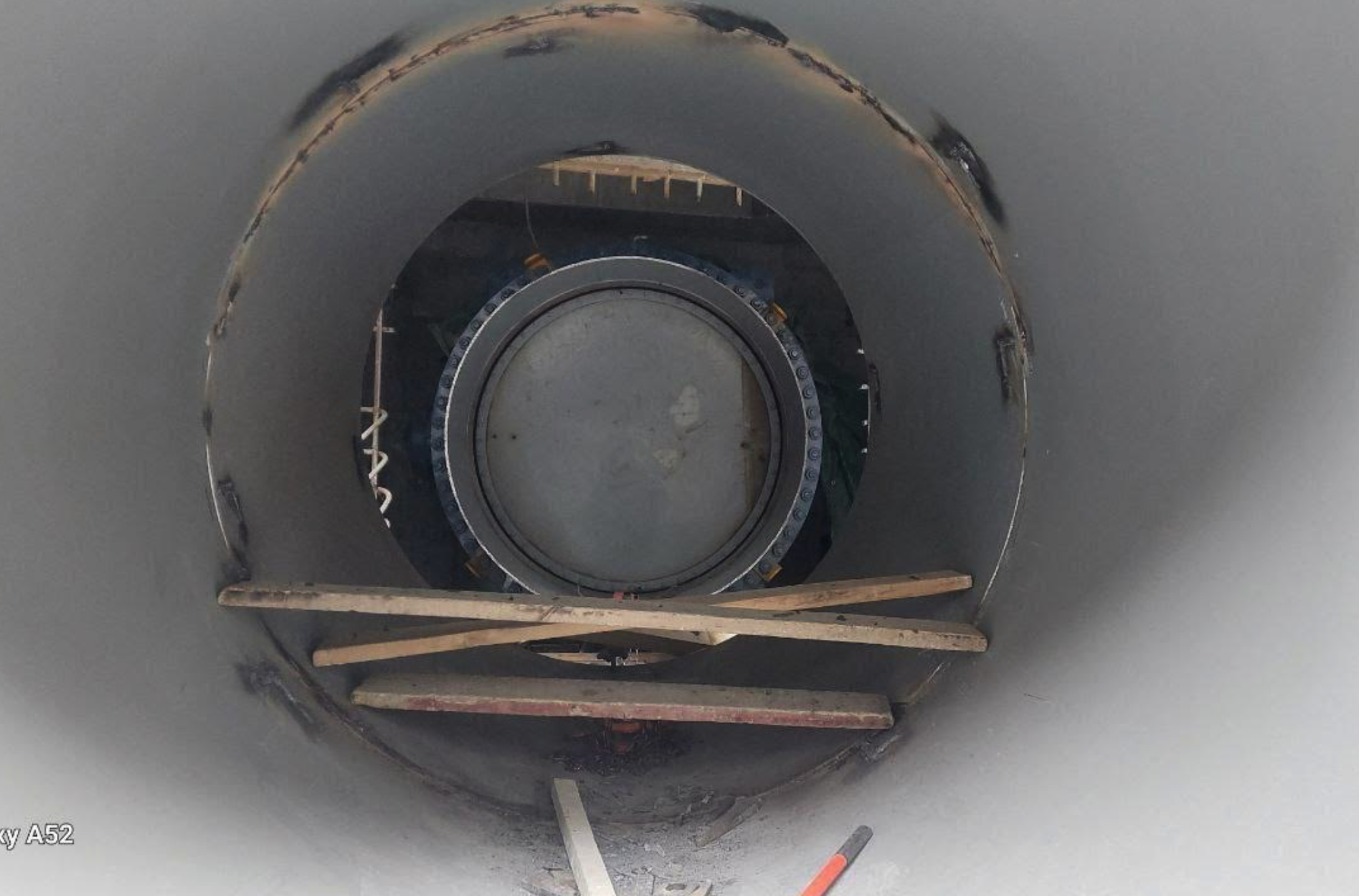

Важный прогресс достигнут в техническом оснащении станции. Специалисты уже завершили монтаж трех гидротурбин и дисковых затворов. Также выполнены работы по армированию и бетонированию колонн для подъемных механизмов водосбросного канала.

На площадке идет подготовка к монтажу сложной тоннельной развязки с тремя выходами. В двух из них уже смонтированы и сварены металлоконструкции общей протяженностью 168 метров.
