На ТЭЦ Бишкека китайская ТВЕА проводит капитальный ремонт блоков №3 и №4

Азиза Капар кызы
На ТЭЦ Бишкека китайская ТВЕА проводит капитальный ремонт блоков №3 и №4

На ТЭЦ Бишкека проводится капитальный ремонт блоков №3 и №4 в рамках подготовки к осенне-зимнему периоду 2024-2025 годов. Об этом сообщили в мэрии города.

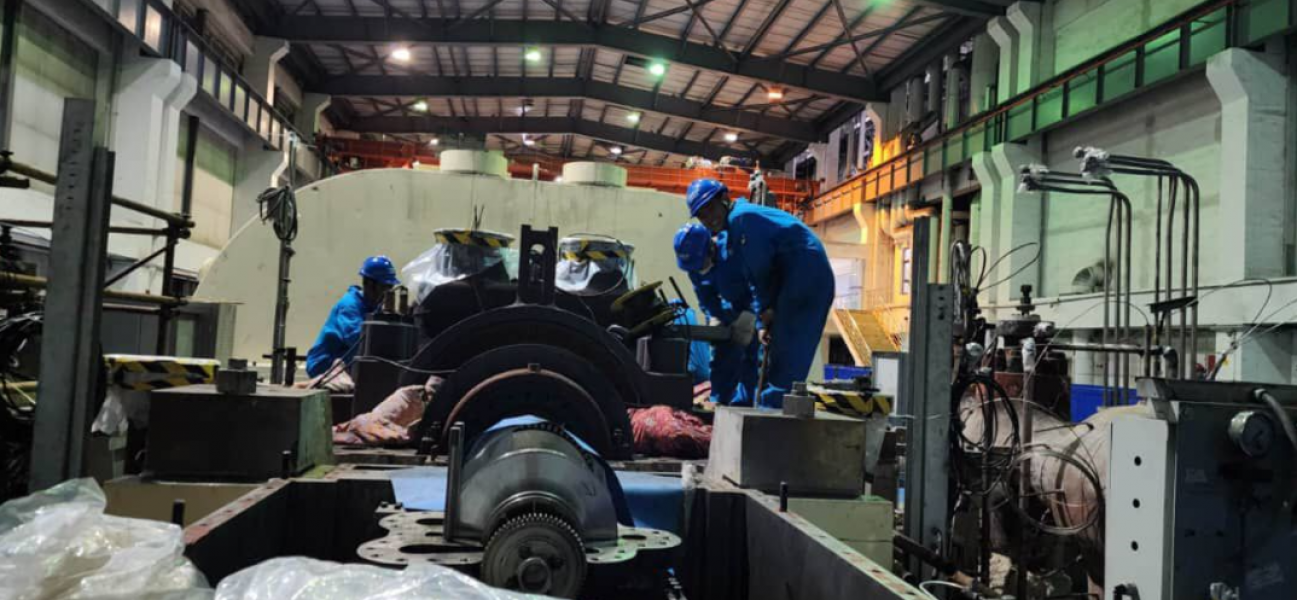

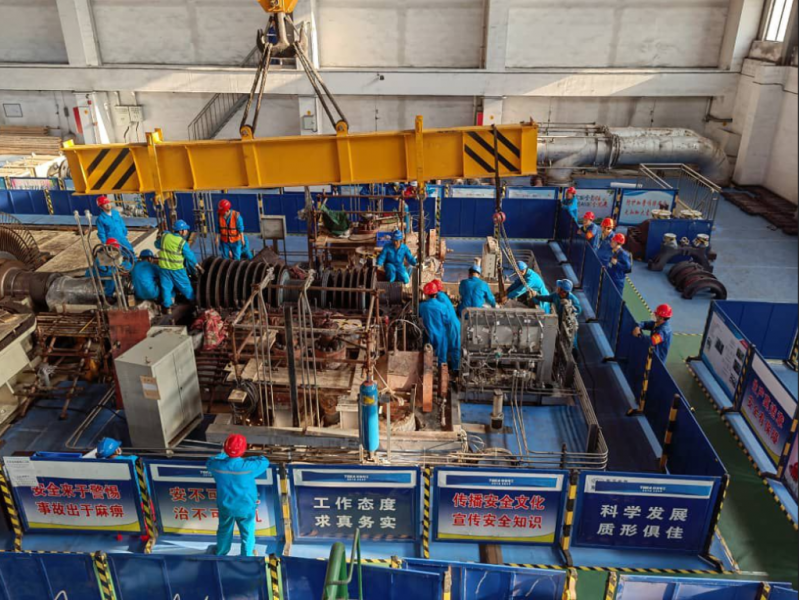

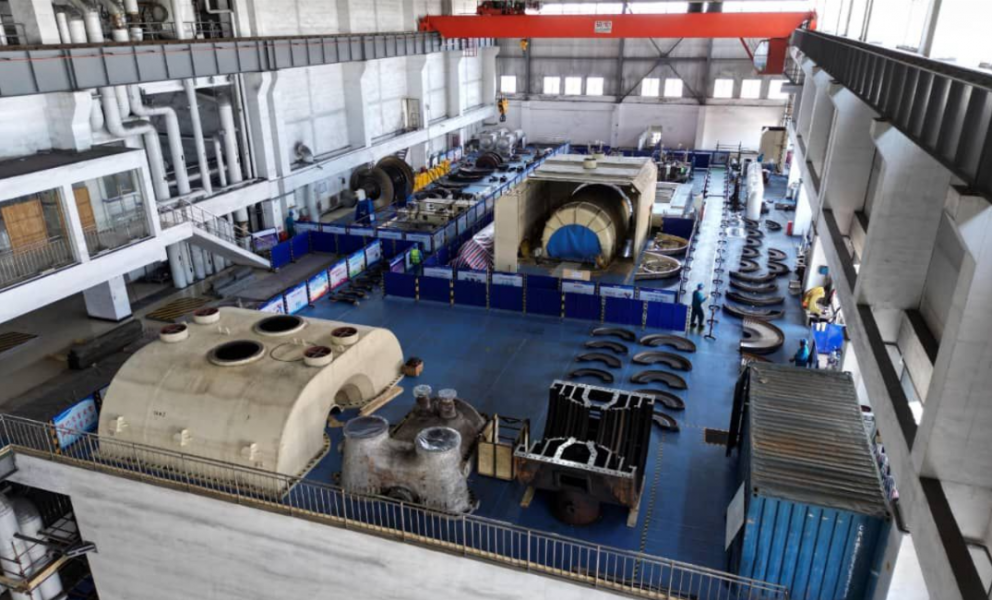

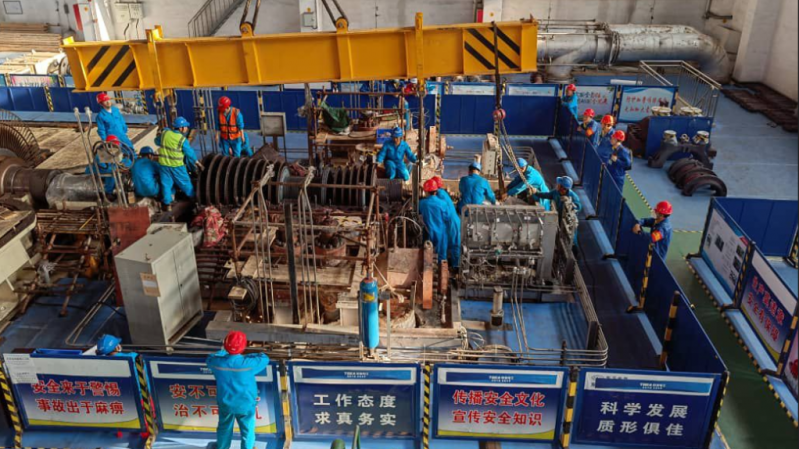

На сегодняшний день в блоке №3 полностью завершены разборочные работы и ведется зачистка диафрагм и проточной части. В целом по блоку №3 выполнены следующие работы:

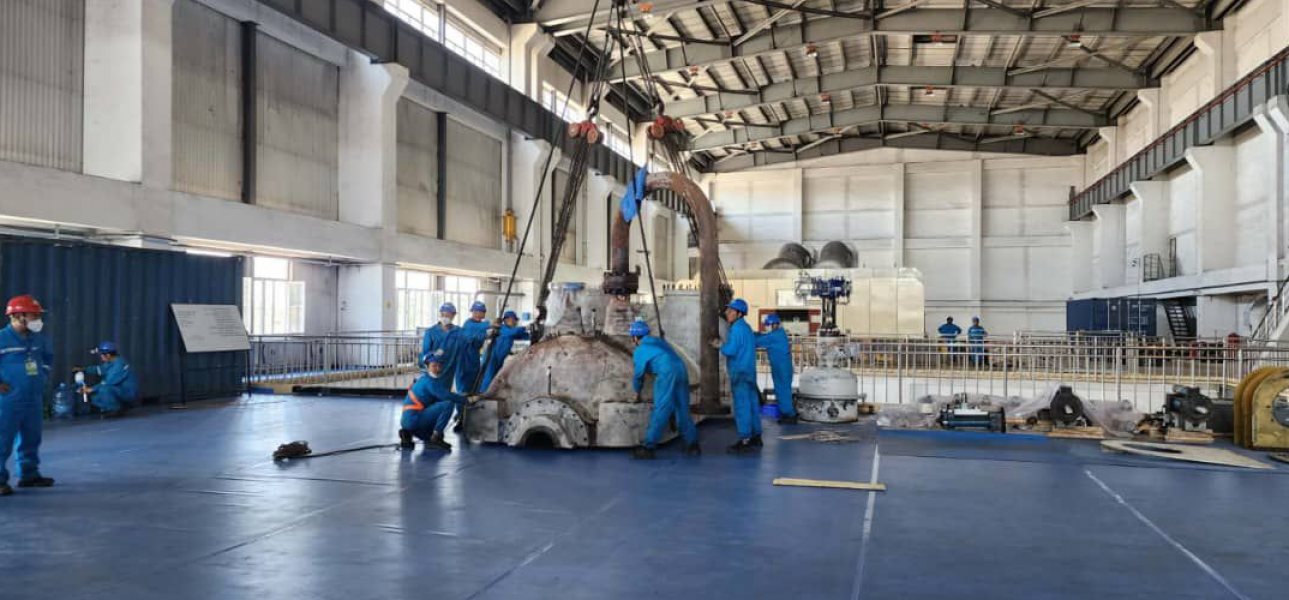

  • В турбинном цехе: разборка арматуры, снятие кожуха турбины, пароперегревателя, системы приводов, подшипников, пускового вакуумного насоса, и планируется слив турбинного масла.
  • В электроцехе: снятие кожуха генератора, ремонт КЩА и трансформатора Т-3.
  • В котельном цехе: демонтаж электродвигателей мельничного оборудования.

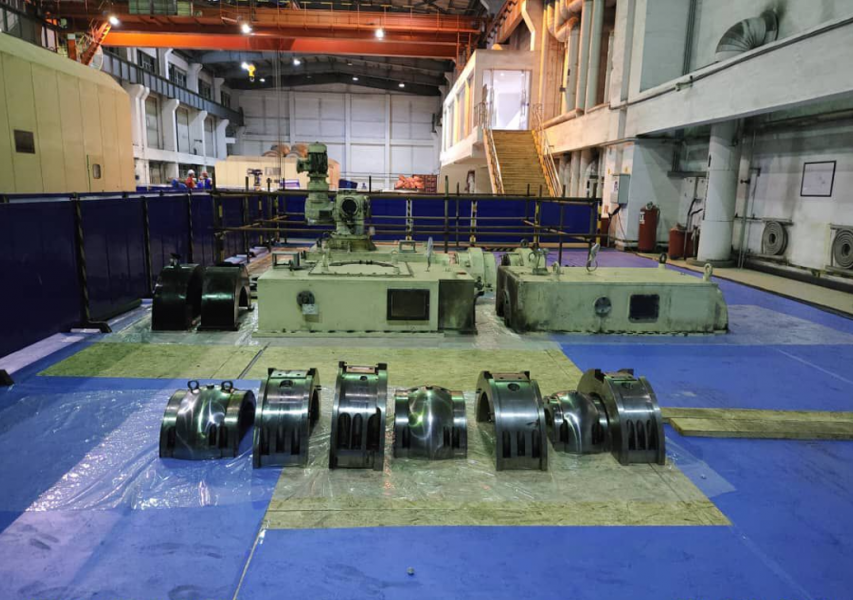

  • В цехе ЦТАИ: начат ремонт системы управления.

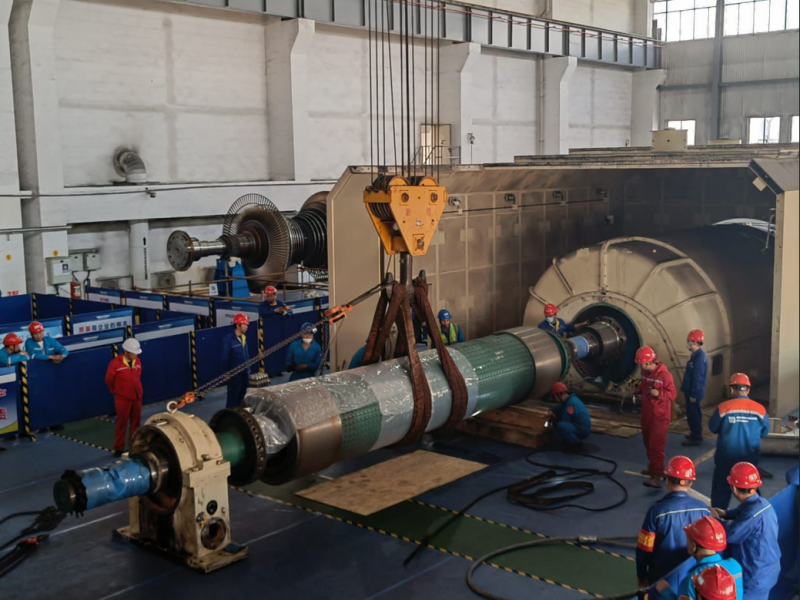

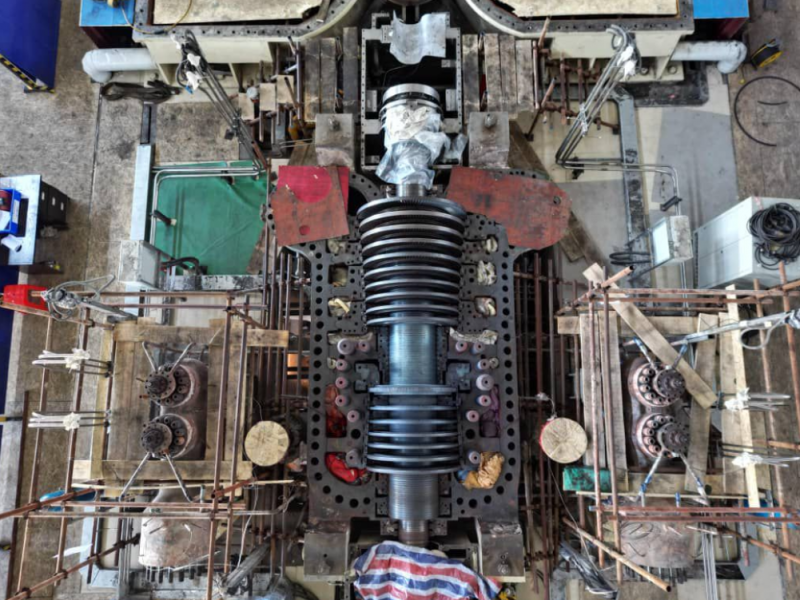

В блоке №4 выполнены работы по разборке цилиндра высокого, среднего и низкого давления. Также полностью поставлены строительные приспособления и механизмы.

Как отметили в мэрии города, с момента ввода в эксплуатацию блоков прошло семь лет, и ремонтные работы не проводились. Это привело к уменьшению проектной мощности до 200 МВт. Ожидается, что после завершения работ мощность увеличится до проектных 300 МВт.

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
