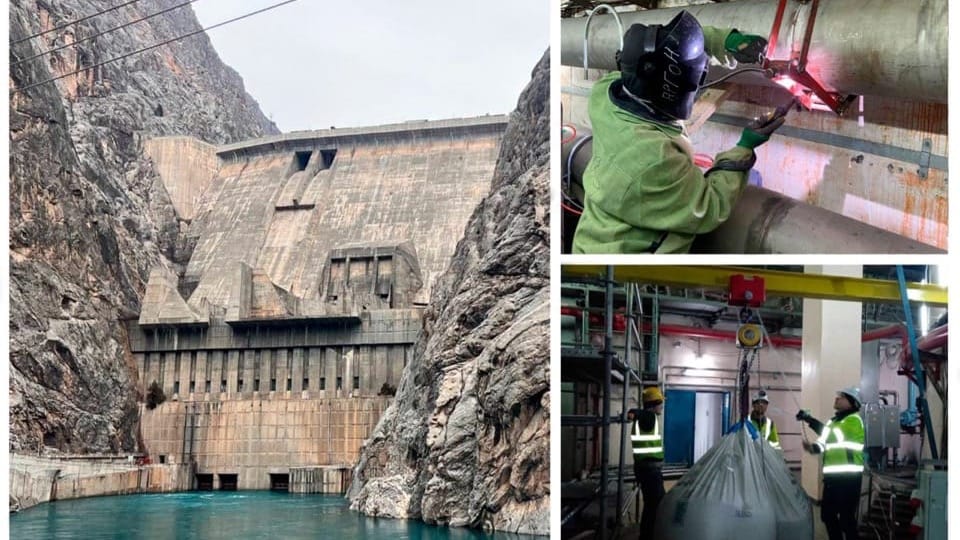

В Минэнерго рассказали, какие работы ведутся на сегодняшний день по реконструкции Уч-Коргонской и Токтогульской ГЭС.
На «Токтогулке» в рамках проекта «Реабилитация Токтогульской ГЭС» ведутся работы по:

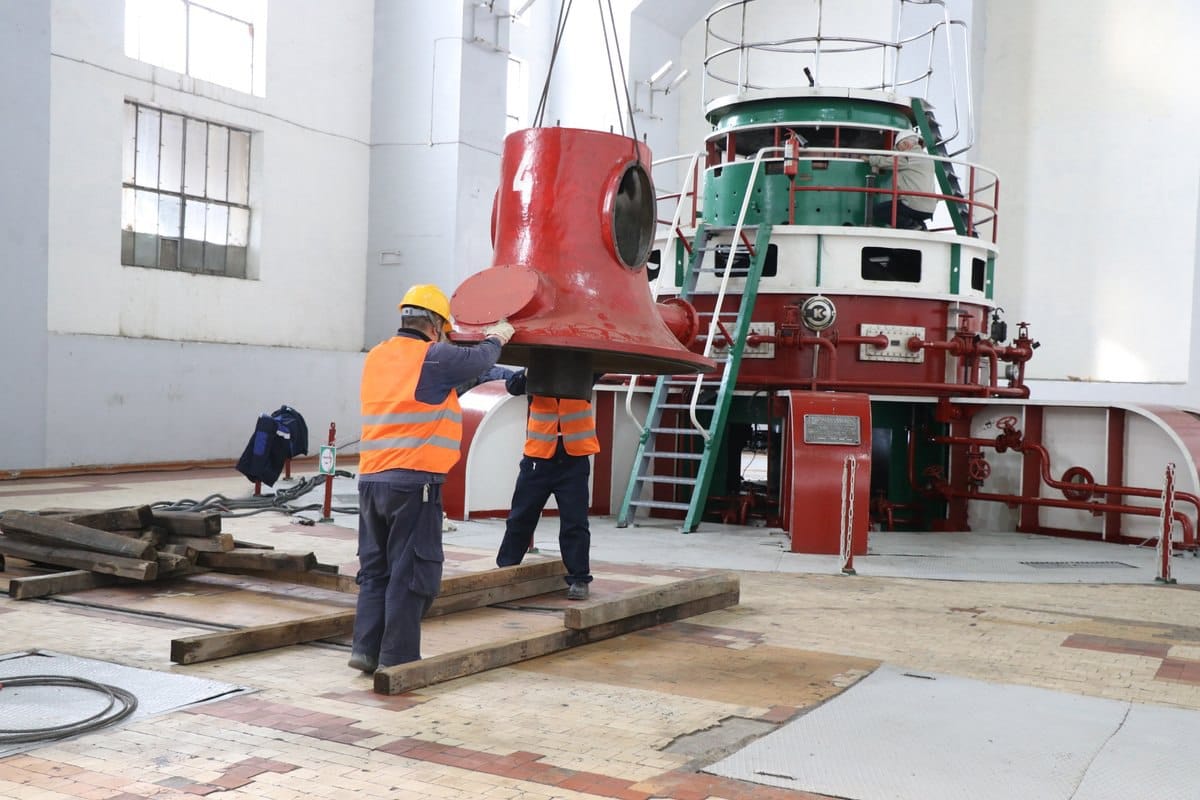

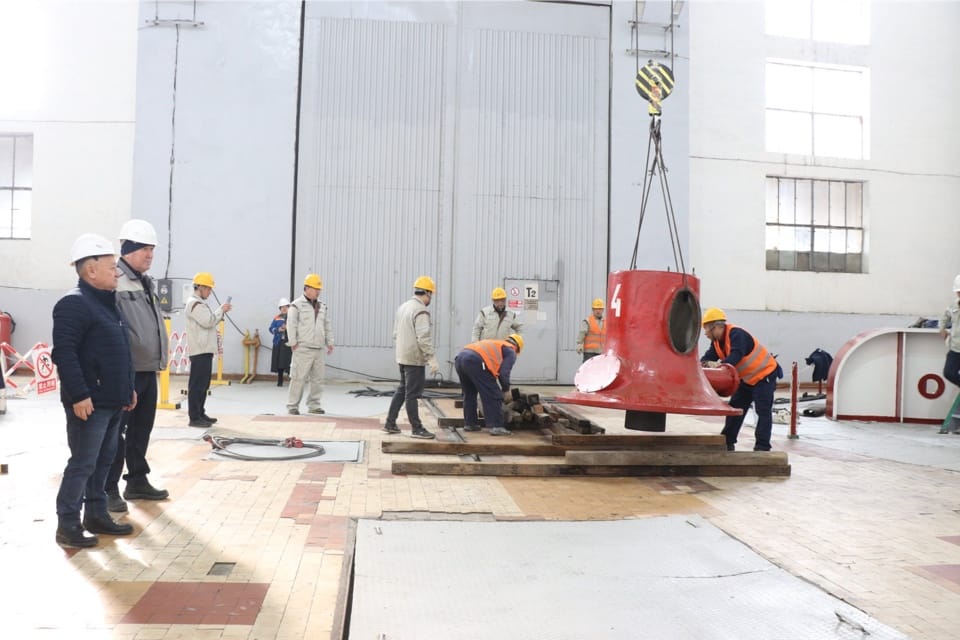

- подготовке и монтажу вала турбина на площадке;
- сварке и монтажу труб системы охлаждения ГА-1 на отметке 707м;
- сварке и шлифовке спицы ротора;
- сборке кронштейнов для шин токопроводов системы возбуждения на верхнем вале;
- удалению бетона для укладки труб;
- демонтажу и монтажу труб системы сжатого воздуха низкого давления на отметке 740м;
- демонтажу фланца бака маслонасосной установки;
- уборке и вывозу мусора в помещении затворов глубинного водосброса;
- демонтажу штанга сороудерживающих решеток;
- подготовке для демонтажа цапфы сегментного затвора глубинного водосброса левая сторона.
Добавим, что с 5 марта четвертый гидроагрегат Уч-Курганской ГЭС был сдан на реконструкцию. Перед демонтажом была подготовлена площадка для установки генератора, а также установлены барьеры вверх по течению.
Кроме того, для хранения оборудования построен склад. Подрядчик доставил на объект оборудование дренажной системы, системы осушения и стержни статора гидроагрегата. На сегодняшний день на объекте проводятся следующие работы:

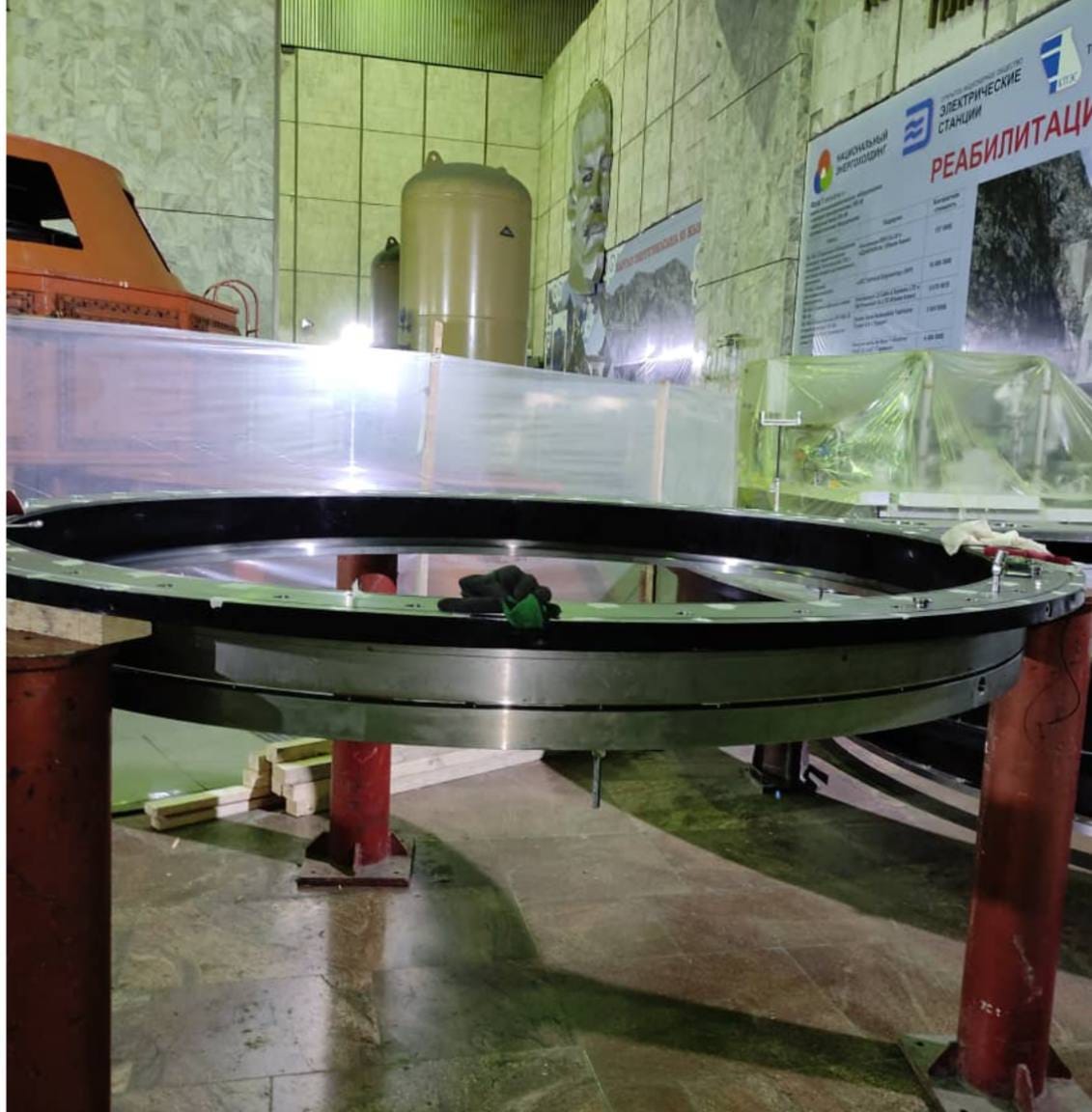

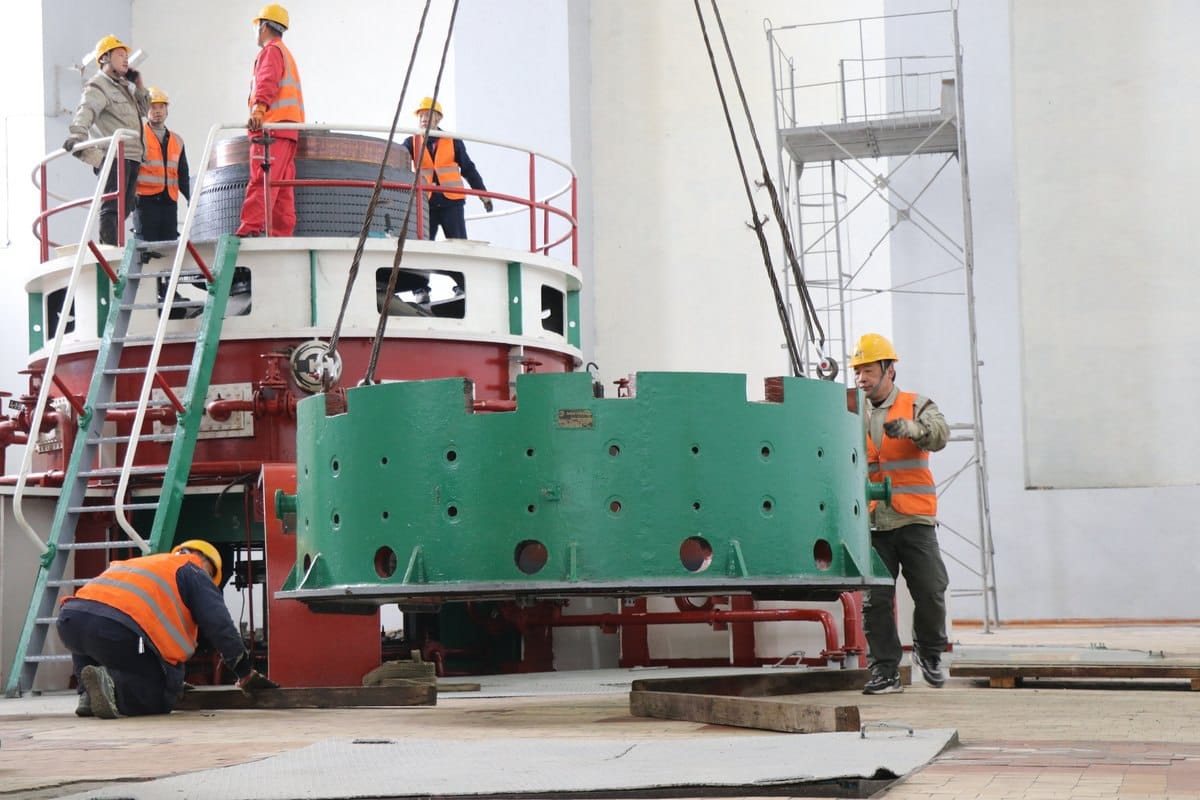

- работы по сборке станины статора генератора;
- сварочные работы станины (корпуса) статора генератора;
- очистка и проверка позиционной опоры статора генератора, очистка и проверка установочных стержней;
- монтаж трубопровода насоса №2 дренажной системы;
- демонтаж лестницы в шахте системы осушения;
- демонтаж полюсов;
- перевозка демонтированного оборудования ГА №4 на склад.
