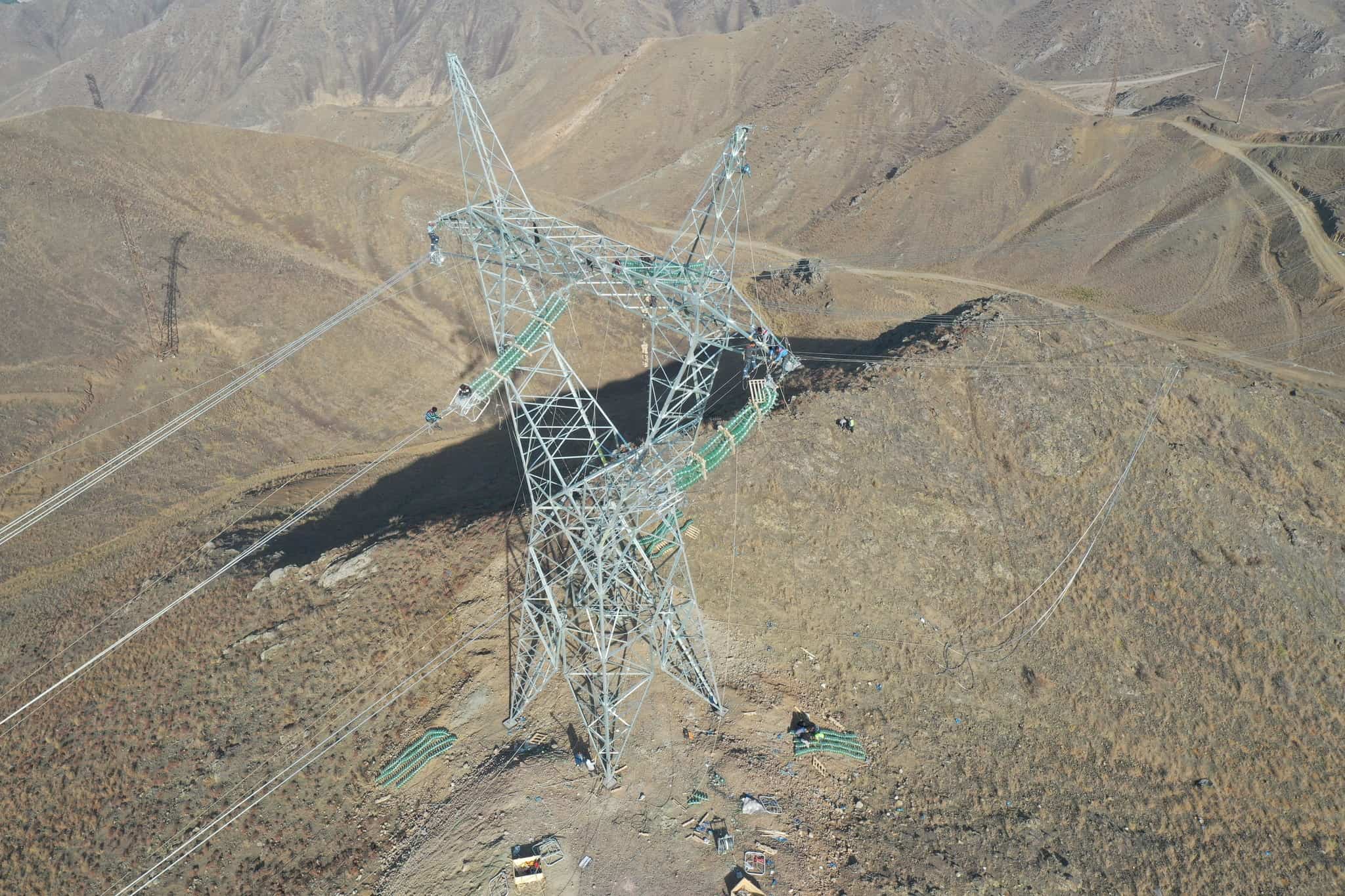

На новой ЛЭП по проекту CASA-1000 началась подвеска проводов

На новой ЛЭП по проекту CASA-1000 началась подвеска проводов

В Баткенской области с сентября идут работы по подвеске проводов в рамках проекта CASA-1000. Протяженность высоковольтной линии 500 кВ составляет 456 км. О ходе работ сообщила «Национальная электрическая сеть Кыргызстана».

На сегодняшний день завершены следующие работы:

  • Строительство подъездных путей к местам строительства опор выполнено к 1.2 тысячи опорам (97.4%)
  • Рытье котлованов под опоры – 1.2 тысяч (97.4%)
  • Армирование и заливка бетона – 1.1 тысяч (94.9%)

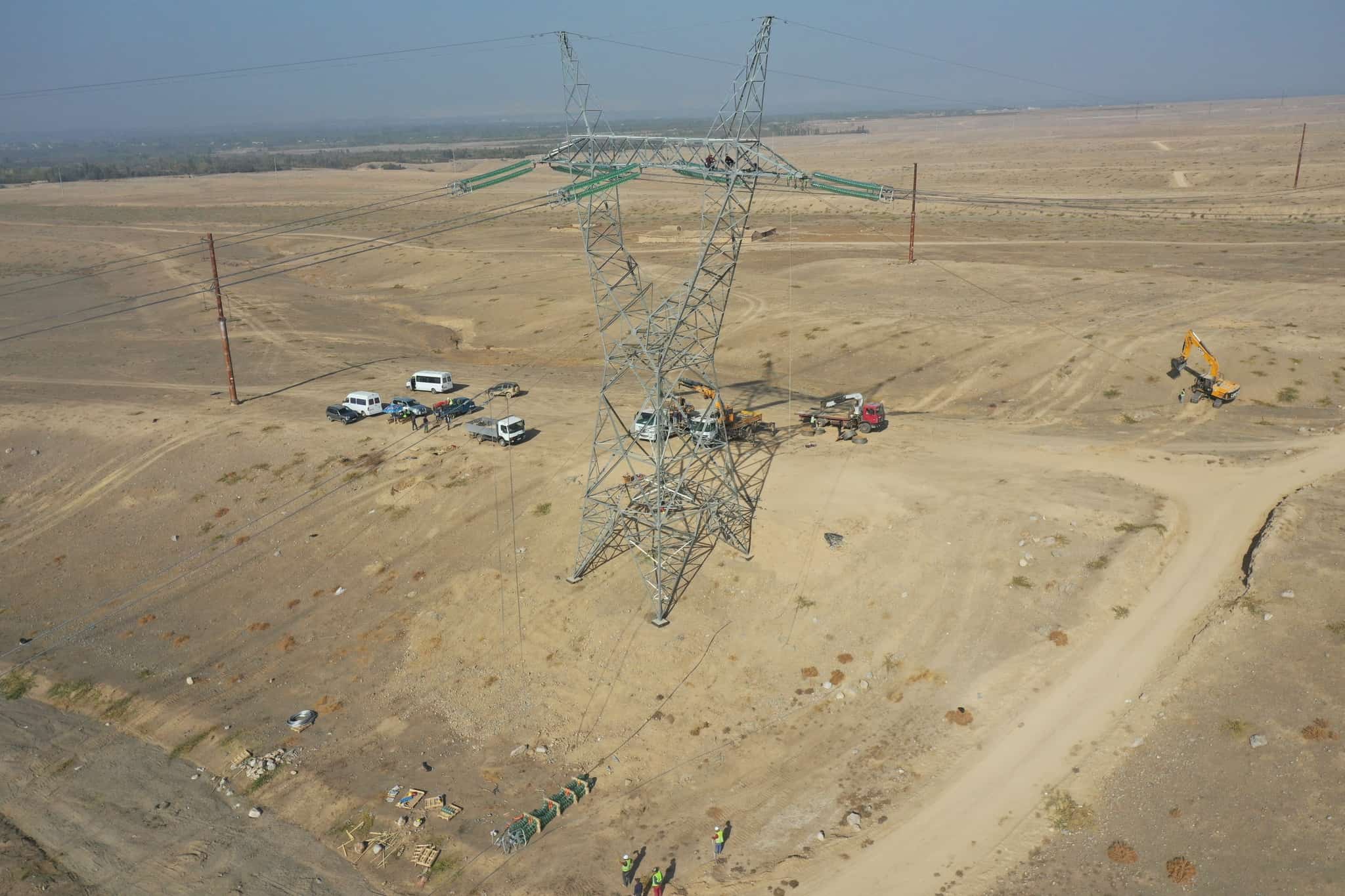

  • Монтаж опор – 969 (78%)

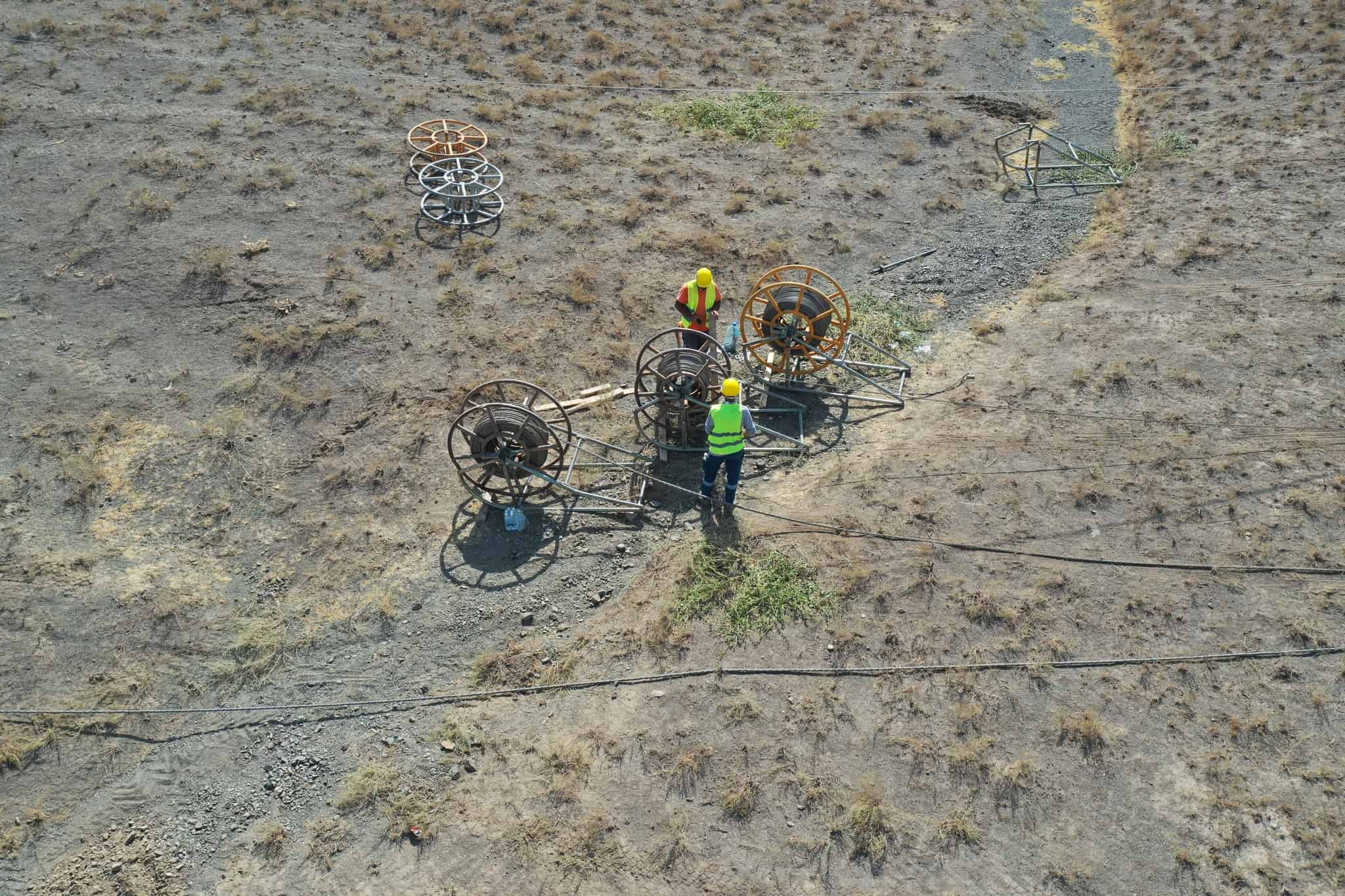

  • Подвеска проводов – 36.1 км (7.9%). Всего по проекту будет построено 1.2 тысячи опоры

Кроме этого, в Джалал-Абадской области ведутся строительно-монтажные работы ячейки 500 кВ на подстанции «Датка» по проекту CASA-1000. Для мобилизации специалистов для возведения инфраструктурных объектов в указанных трех областях созданы 6 строительных баз.

Читайте по теме:

Строительство CASA-1000 подорожало на $37 млн из-за краснокнижных растений на пути ЛЭП

Монтаж опор для новой ЛЭП выполнен уже на 54%

Жапаров рассказал, по какой цене Кыргызстан собирается продавать электроэнергию Китаю

Ad coverAd cover
