На Токтогульской ГЭС ремонтируют три гидрогенератора перед зимой

На Токтогульской ГЭС ремонтируют три гидрогенератора перед зимой

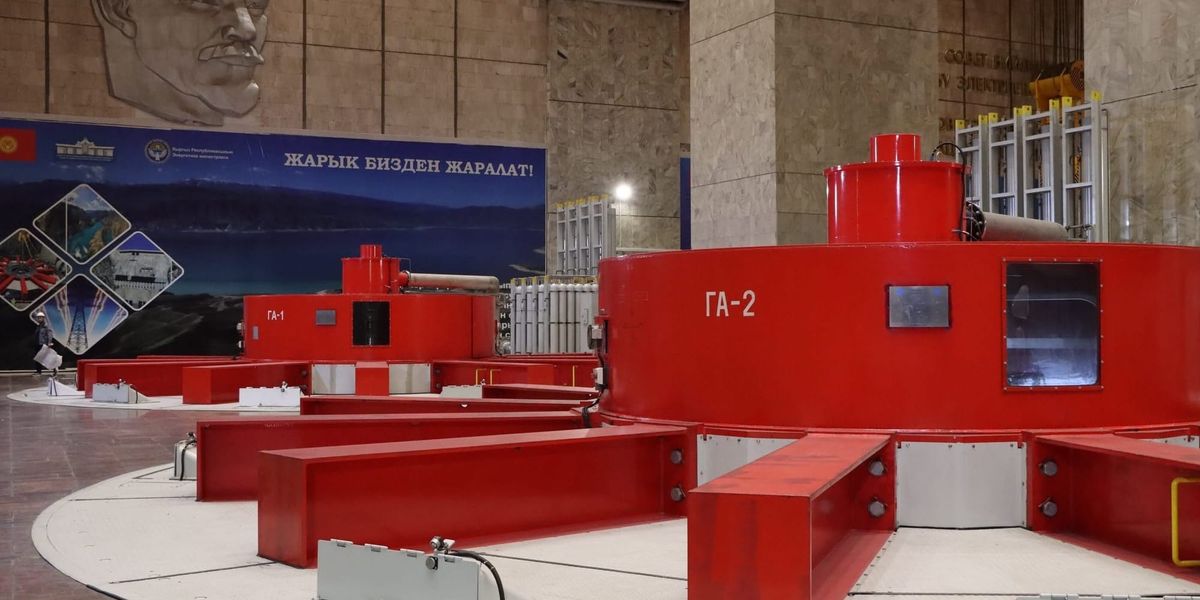

На Токтогульской ГЭС проводят текущий ремонт трех гидрогенераторов в рамках подготовки к осенне-зимнему периоду 2026–2027 годов. Работы должны обеспечить надежную эксплуатацию оборудования станции зимой, сообщили в Минэнерго.

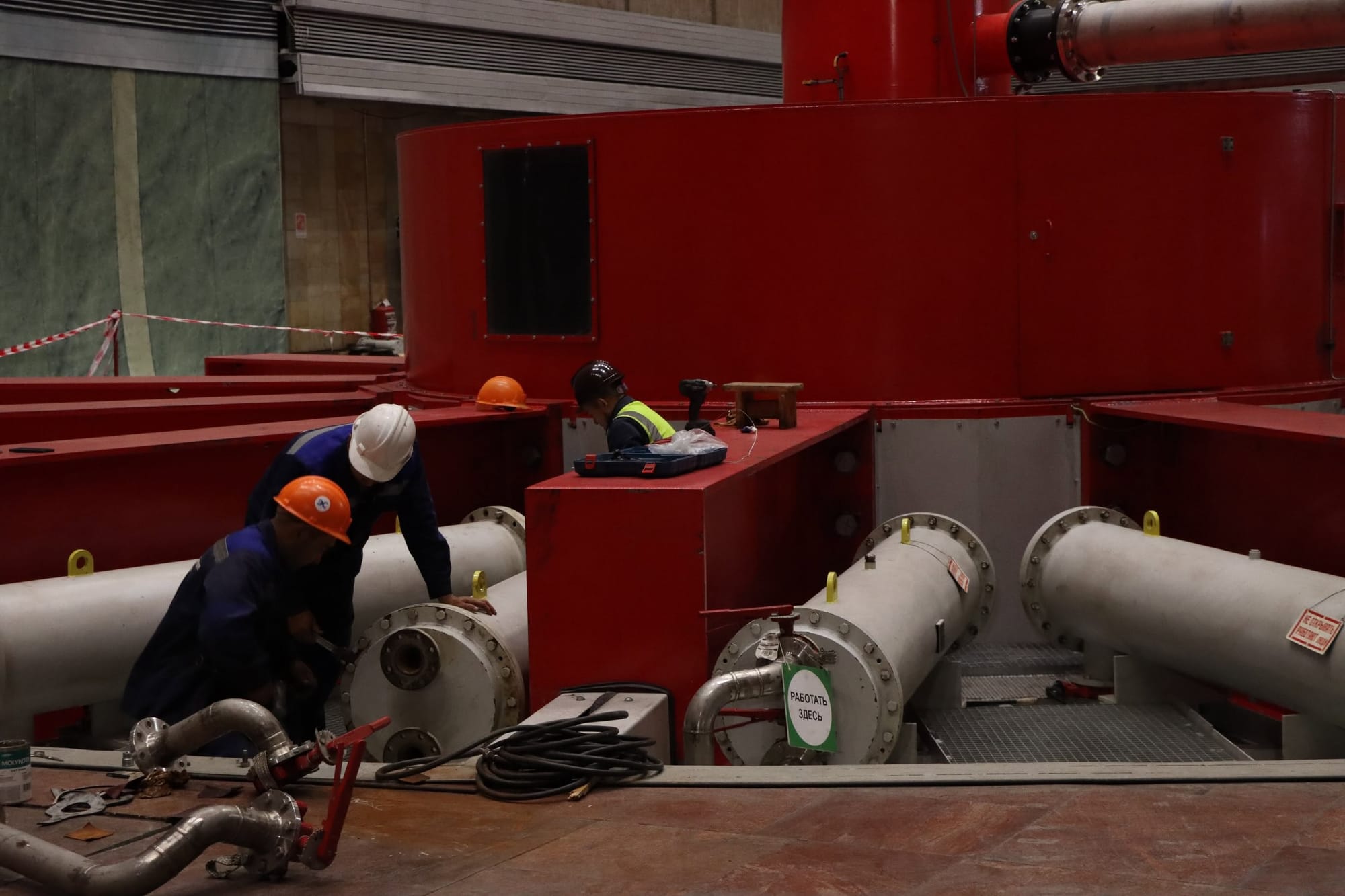

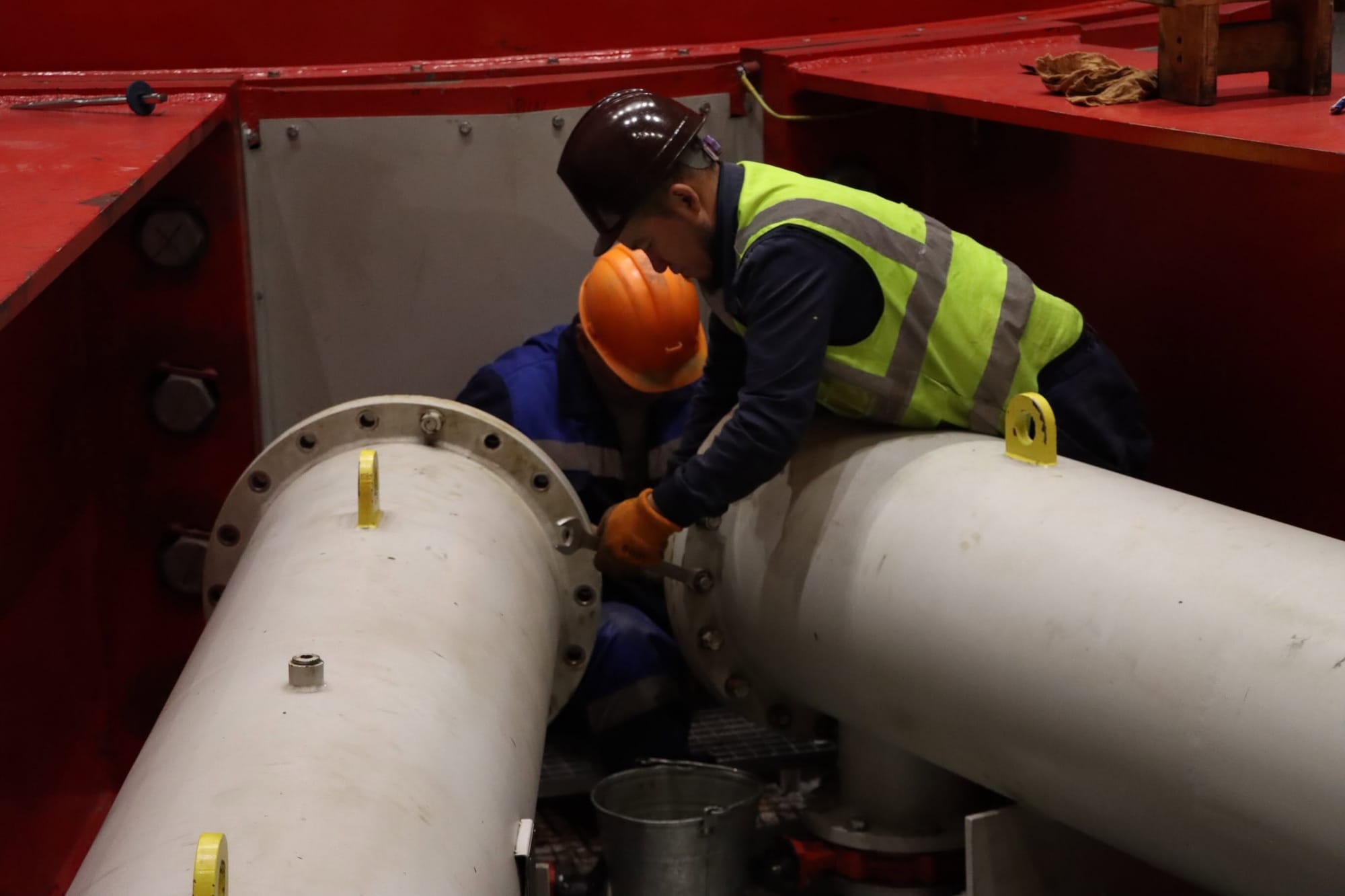

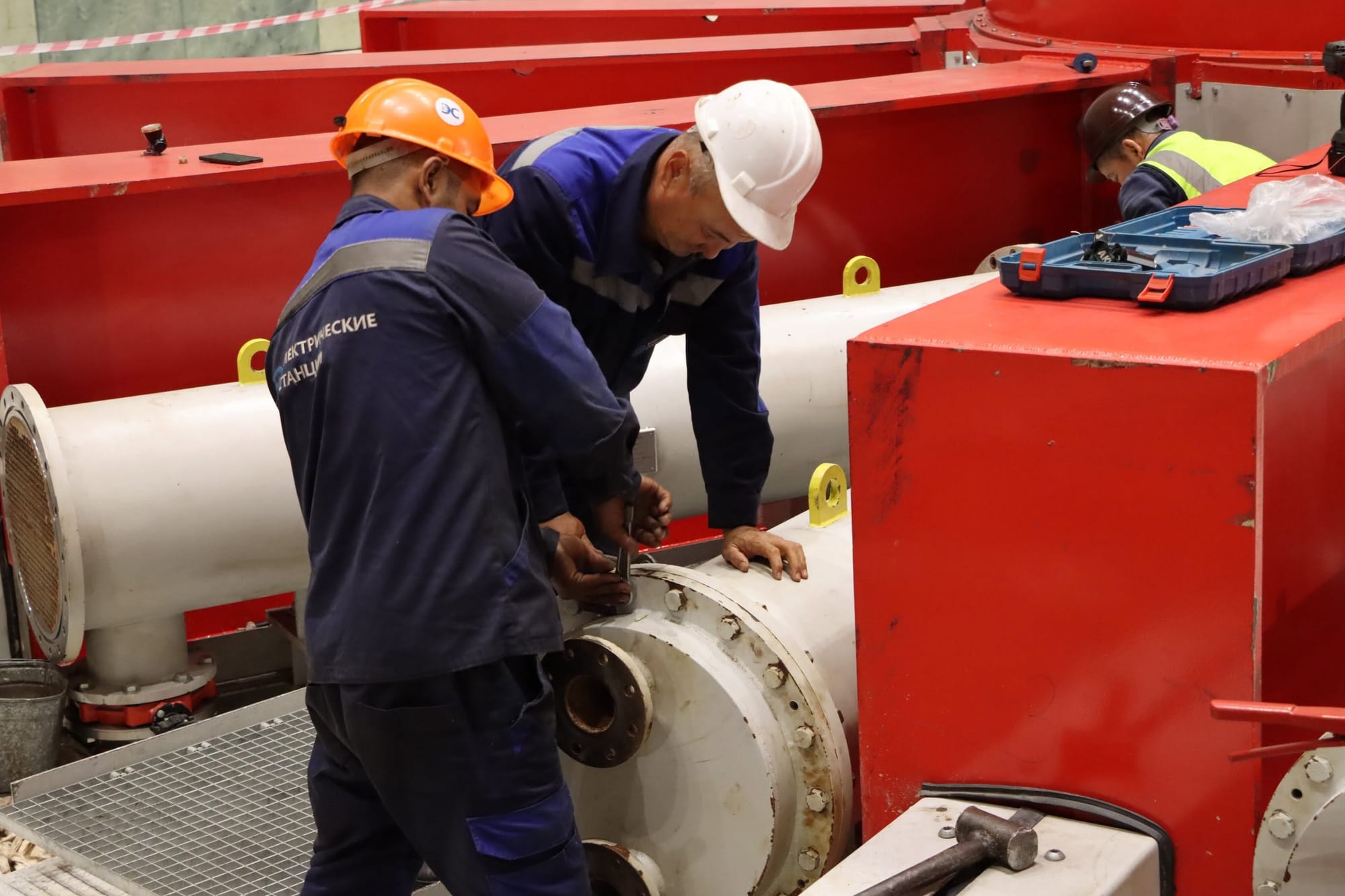

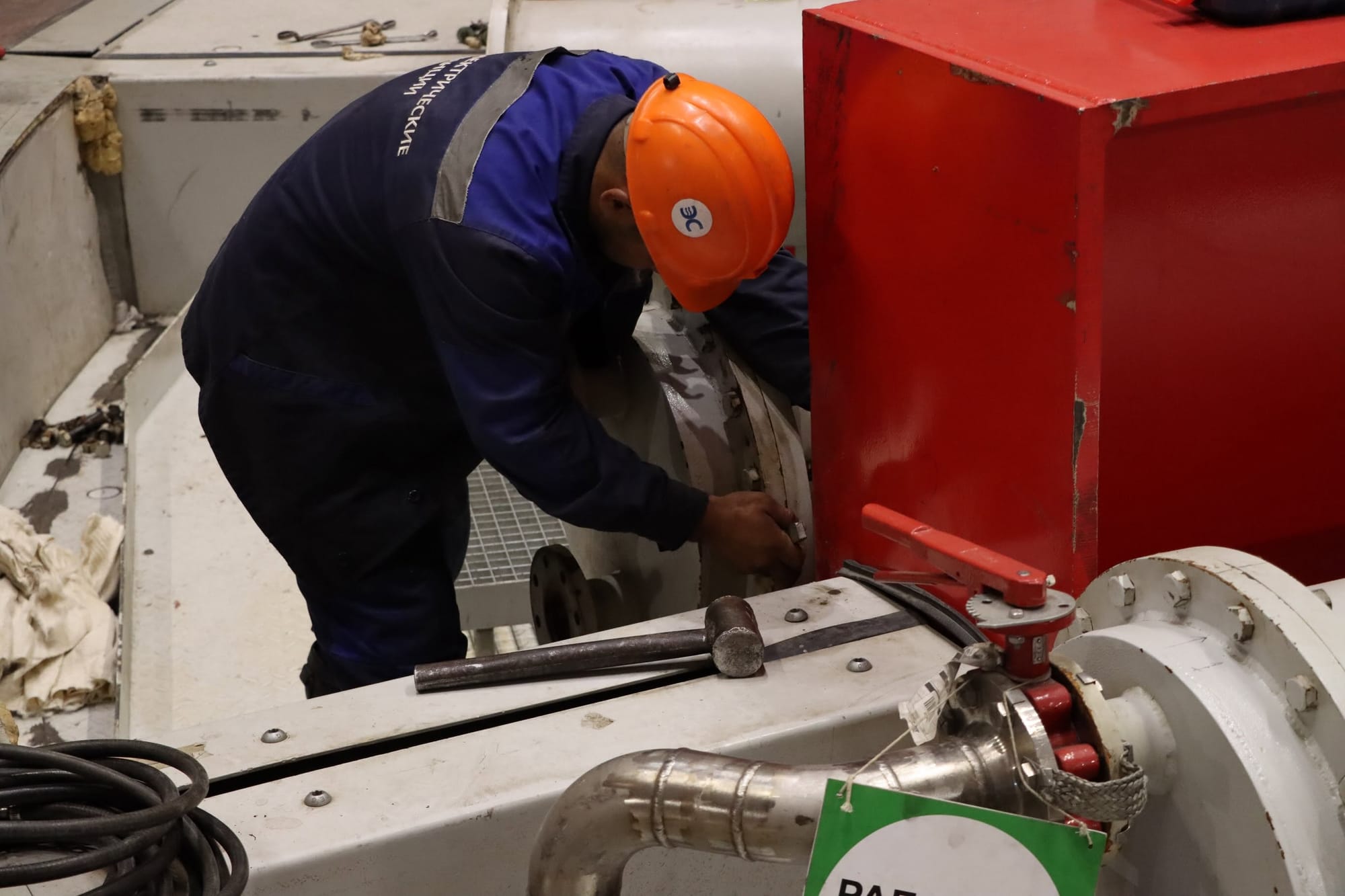

Текущий ремонт охватывает гидрогенераторы №1, №2 и №4. На агрегате №1 работы завершили 19 сентября, а ремонт агрегата №4 проводят с 21 по 26 сентября.

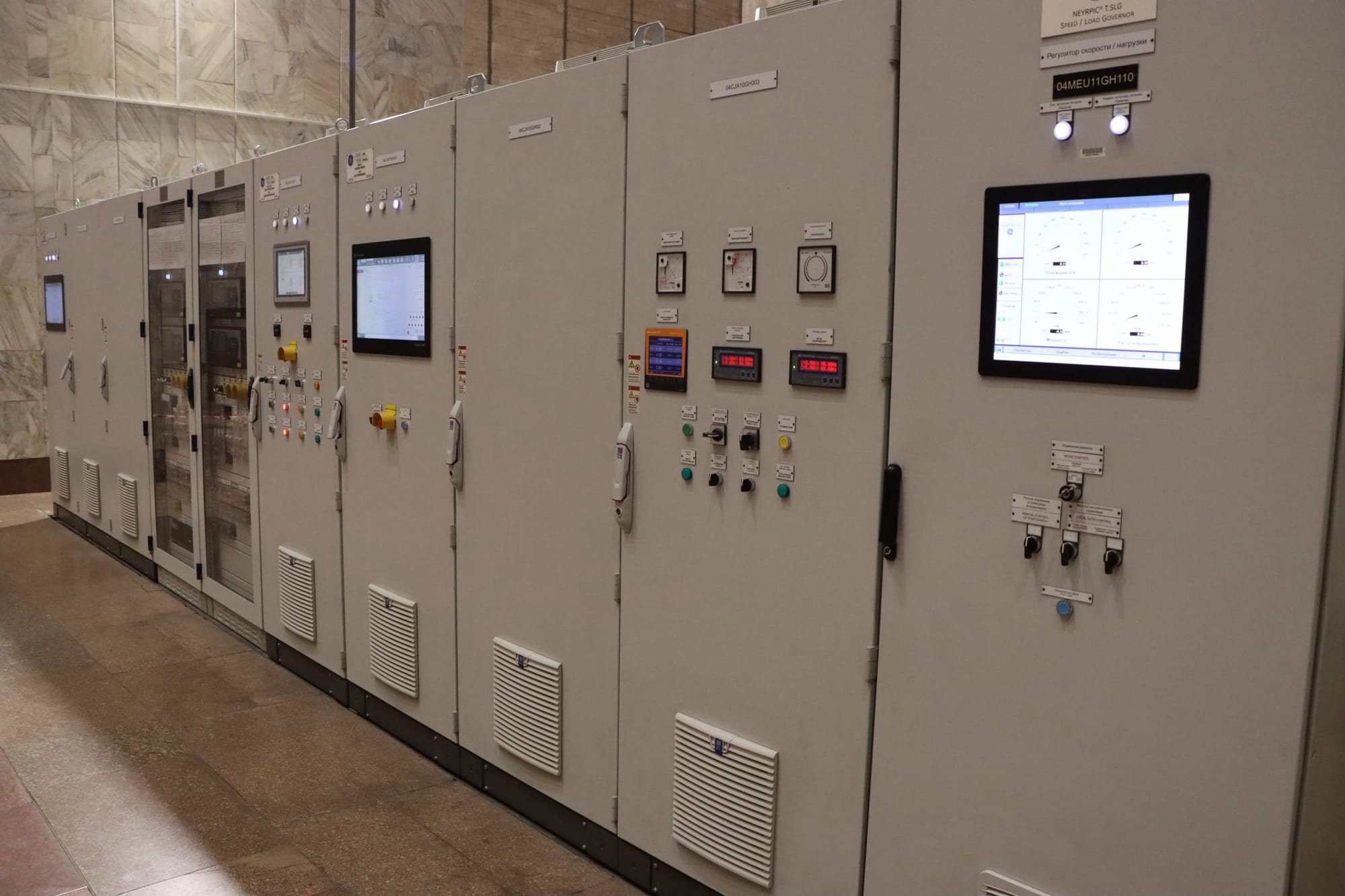

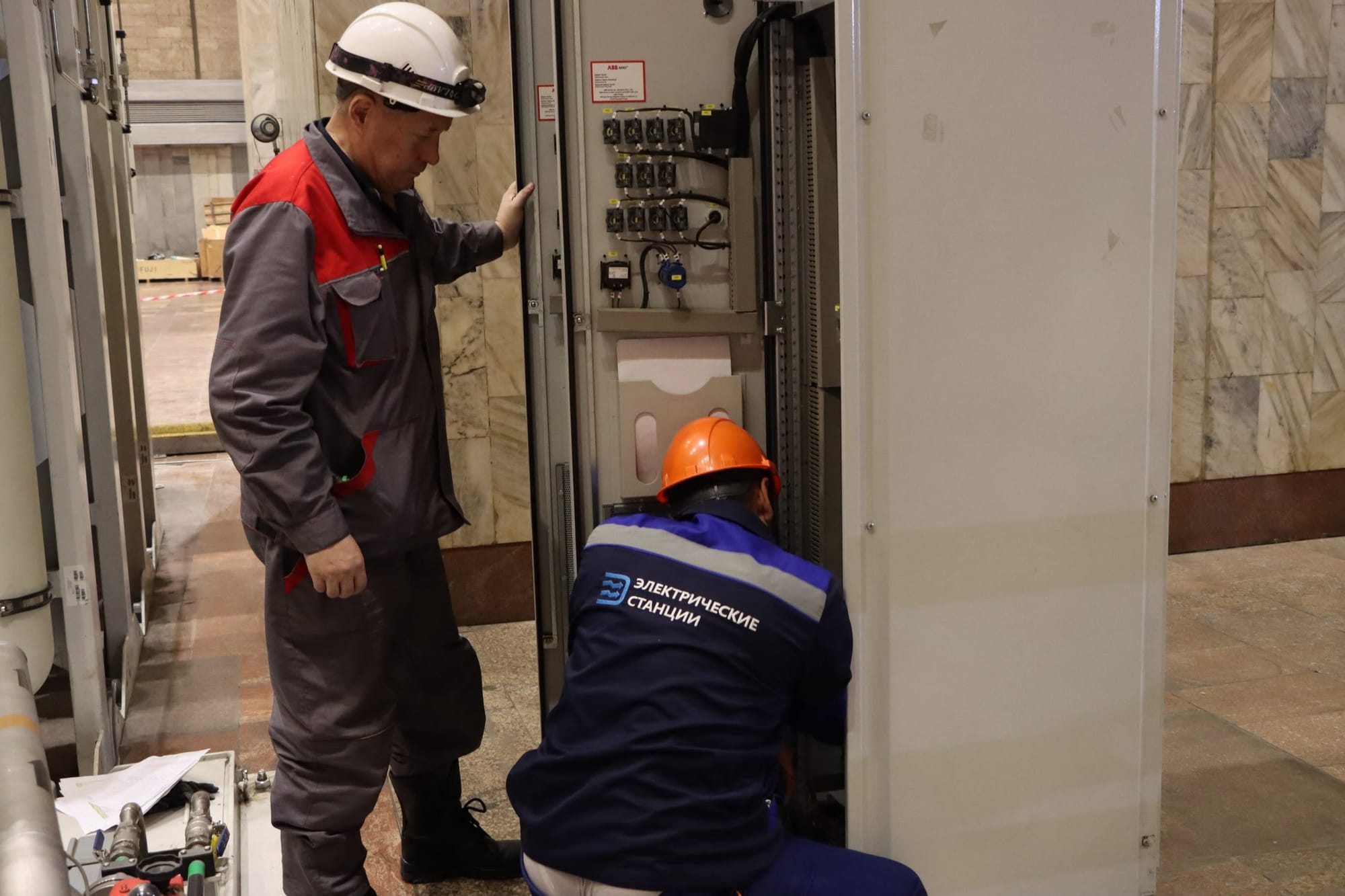

На станции также завершили текущий ремонт первой и второй секций шин напряжением 500 кВ. Специалисты проверяют и обслуживают устройства релейной защиты и автоматики основного и вспомогательного оборудования.

Подготовка Токтогульской ГЭС к осенне-зимнему периоду 2026–2027 годов продолжается по утвержденному графику.

В августе 2026 года Economist.kg сообщал, что ОАО «Электрические станции» готовит ГЭС страны к осенне-зимнему периоду. Ремонт оборудования проводят в том числе на Токтогульском каскаде.

В 2025 году на Токтогульской ГЭС завершили реконструкцию четырех гидроагрегатов. После модернизации установленная мощность станции выросла с 1 200 до 1 440 МВт.
