Орто-Токойскую ГЭС запустят уже в 2026 году

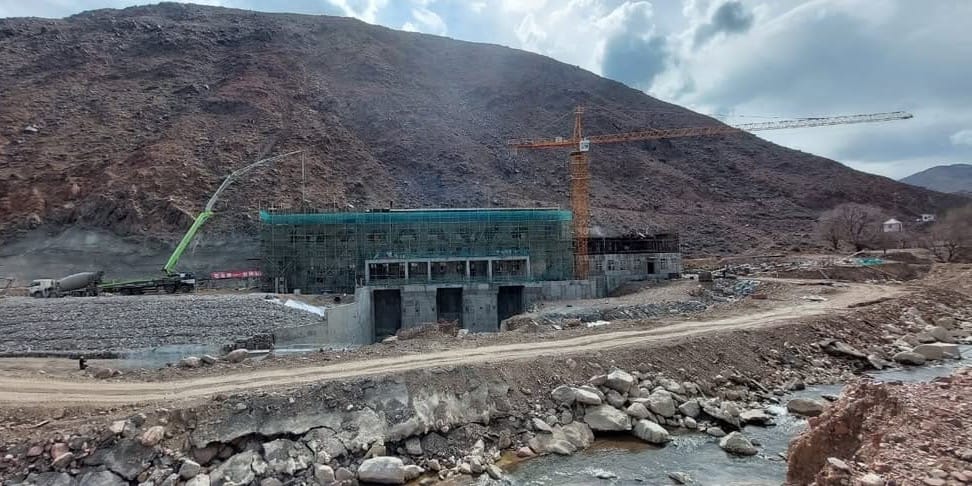

Строительство Орто-Токойской ГЭС перешло в завершающую стадию. Ввод в эксплуатацию запланирован на текущий год, сообщает ОАО «Чакан ГЭС».
Специалисты начали обустройство подъездных путей для доставки материалов и спецтехники к местам установки опор линии электропередачи напряжением 110 кВ.

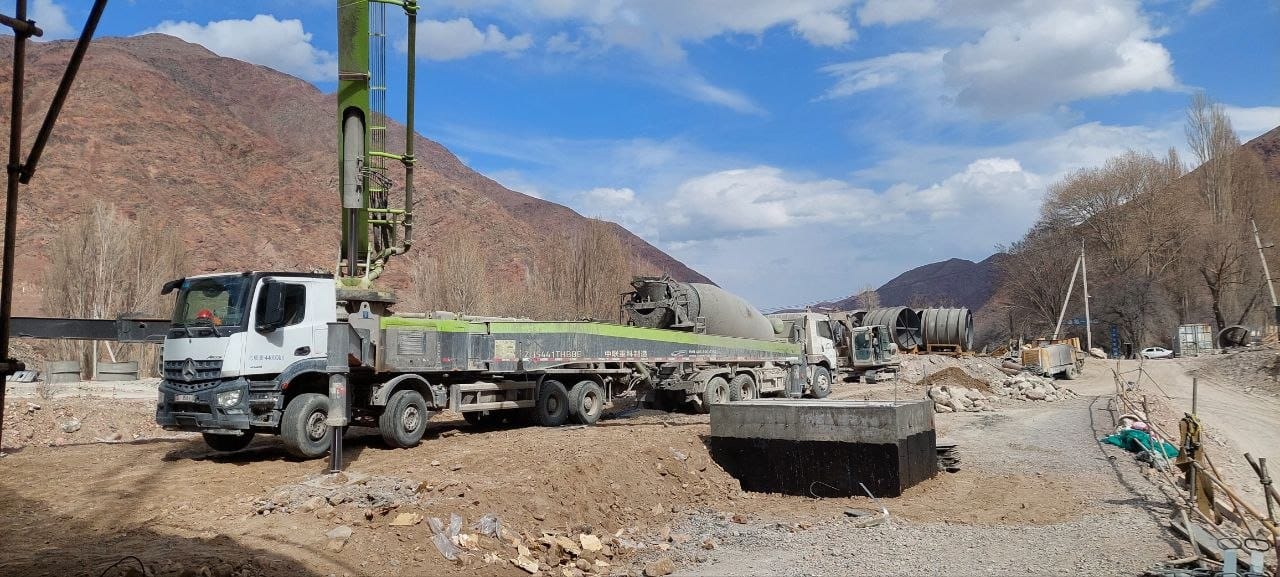

Параллельно идет разработка грунта и подготовка котлованов под фундаменты опор. На самом объекте уже завершено бетонирование монолитных конструкций шахты водоприемника и начато возведение каркаса здания для размещения подъемного механизма рабочего затвора.

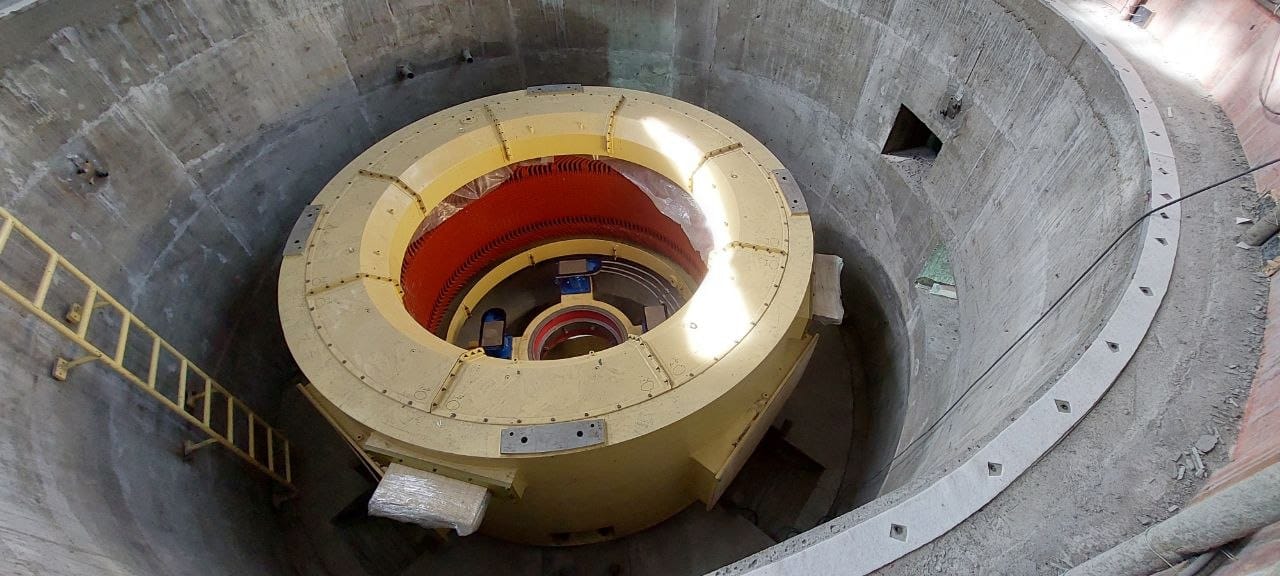

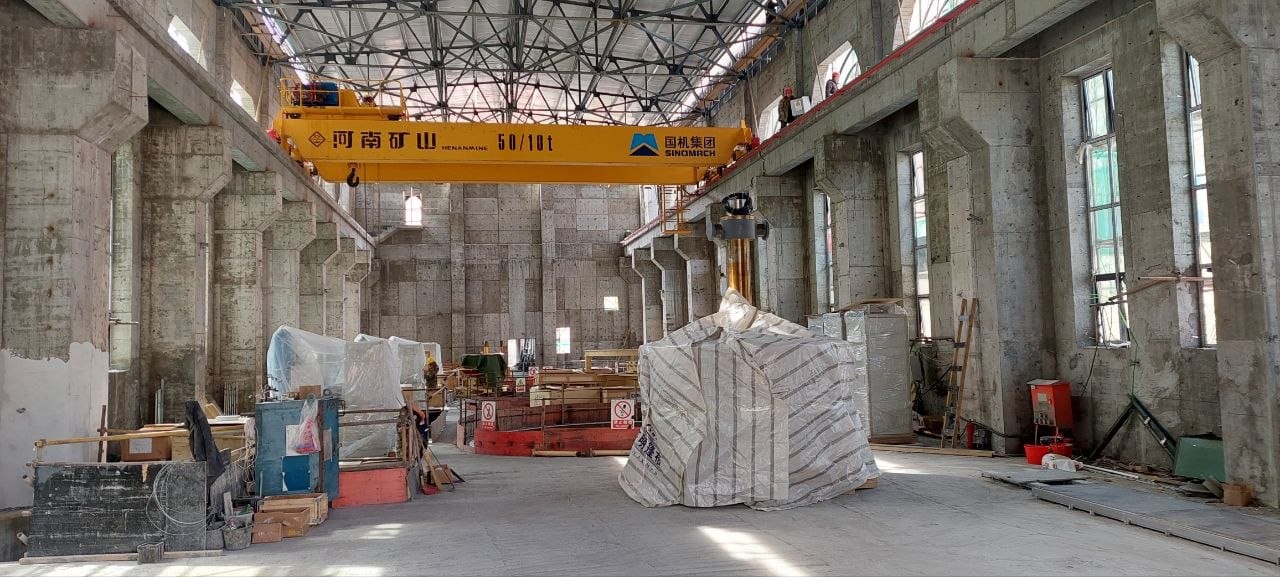

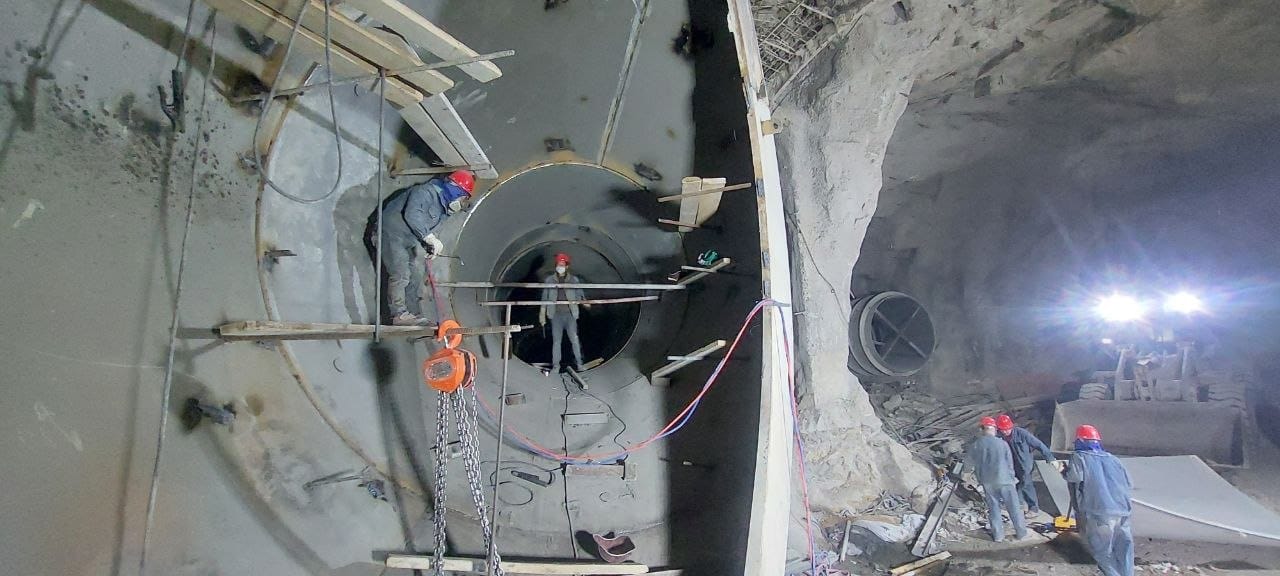

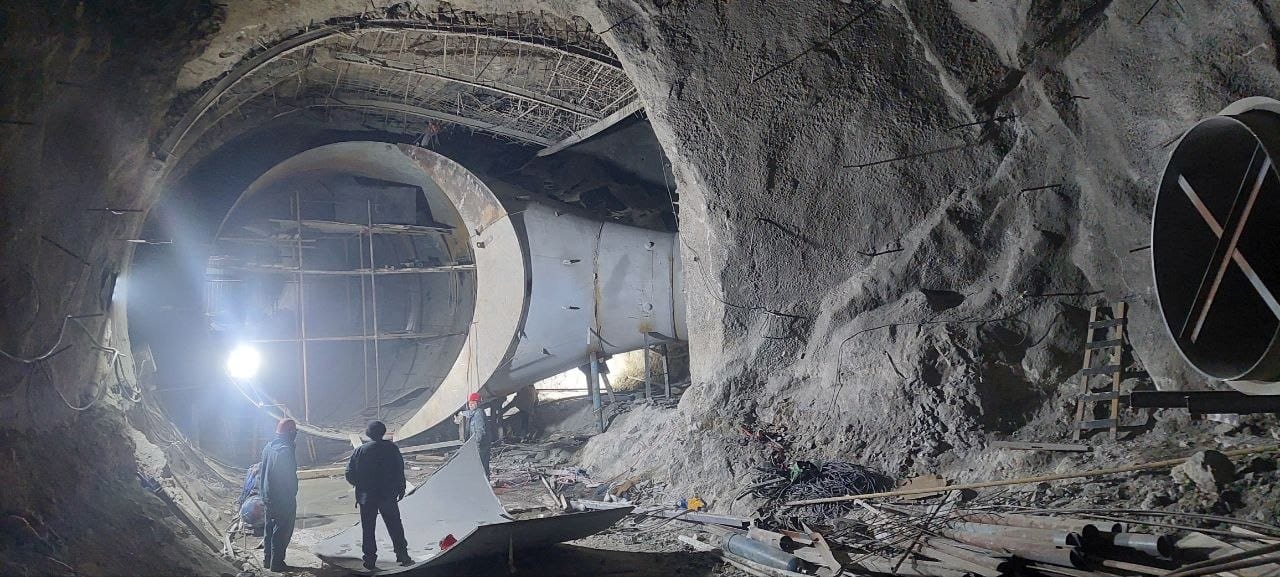

Полностью закончена проходка деривационного тоннеля протяженностью 950 метров, из которых 602 метра облицованы бетоном, а 348 метров имеют металлическое покрытие. В машинном зале завершена выверка закладных под установку статора первого генератора, и сейчас ведутся работы по монтажу гидротурбины, включая установку рабочего колеса и направляющего аппарата.
Вместе с этим рабочие укрепляют правый берег отводящего канала габионными конструкциями и монтируют системы фильтрации и очистки воды.
