Дороги, мост, ЛЭП: Минэнерго отчиталось о ходе работ на Камбар-Атинской ГЭС-1
В Джалал-Абадской области продолжается строительство Камбар-Атинской ГЭС-1. На текущем этапе формируется транспортная и энергетическая инфраструктура, необходимая для начала масштабных гидротехнических работ. Строительство ведется в горной местности практически с нуля, сообщает Минэнерго.
Проект имеет ключевое значение для энергобезопасности не только Кыргызстана, но и всей Центральной Азии. После запуска станция мощностью 1 860 МВт станет крупнейшим гидроэнергетическим объектом в стране.
Текущий статус работ

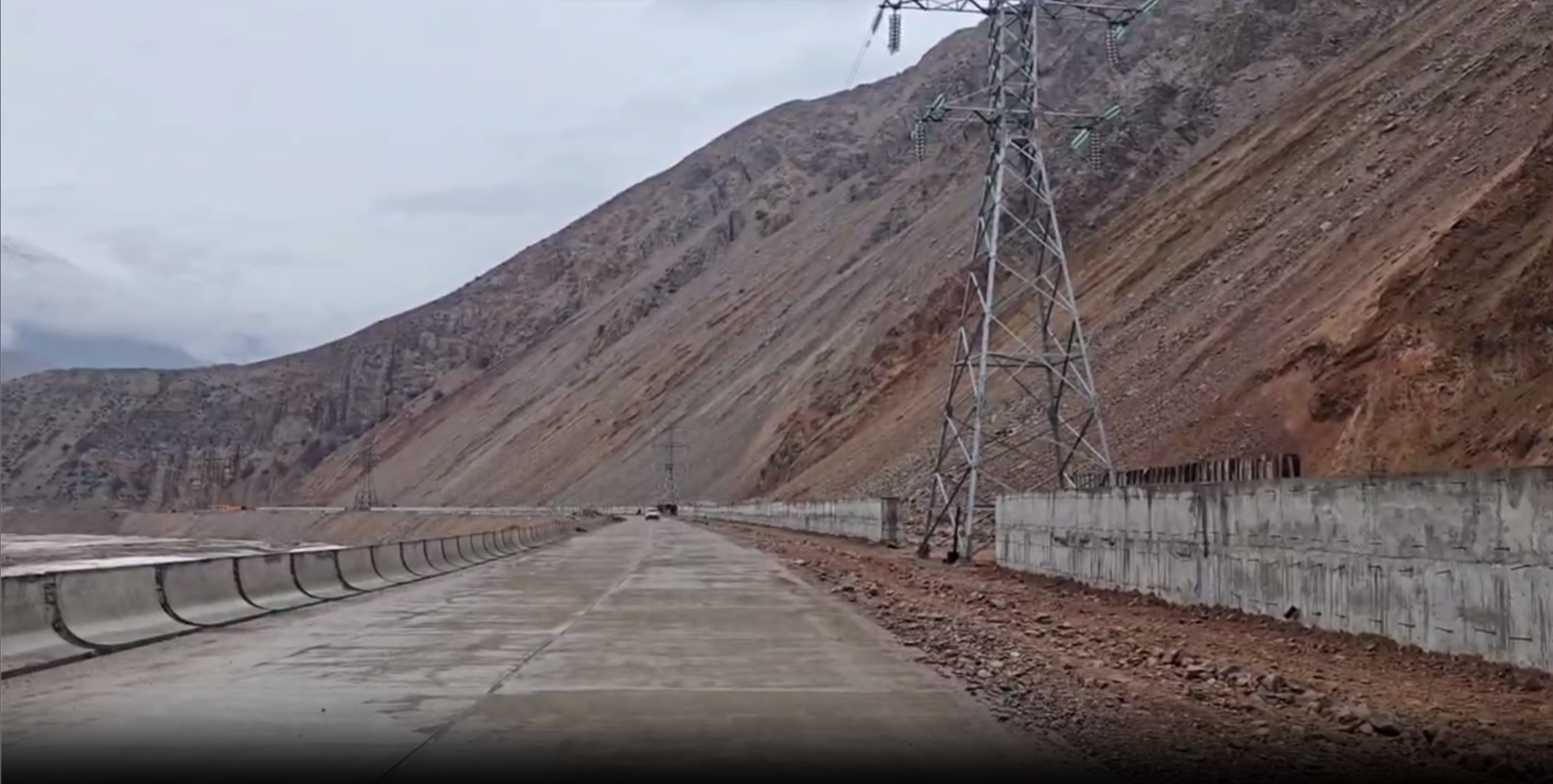

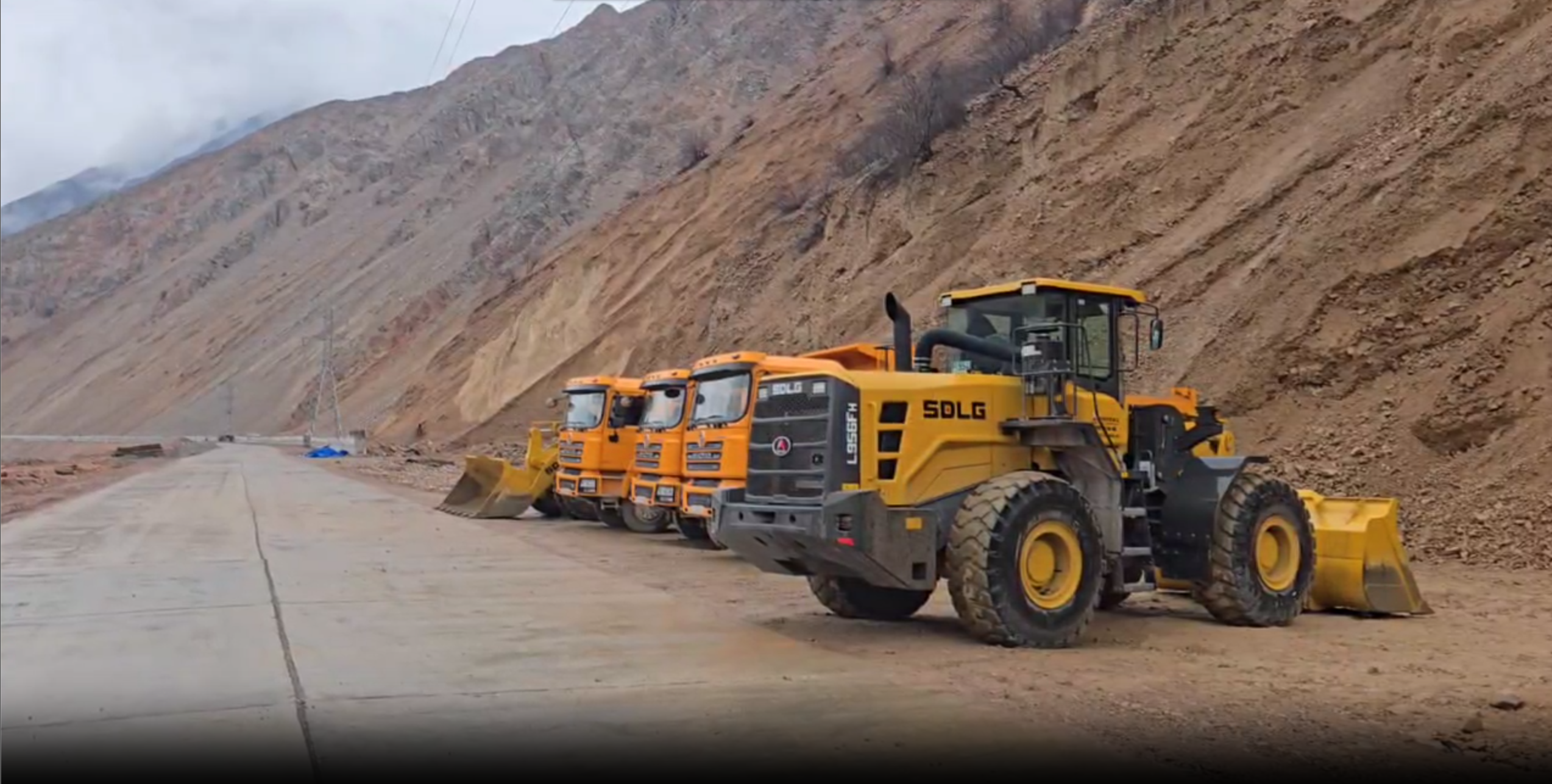

По данным Минэнерго, дорога, соединяющая трассу Бишкек – Ош со строительной площадкой, готова на 90%. Подъездной путь от прорези №2 до створа ГЭС выполнен на 85%.
Полностью завершена проходка транспортного тоннеля протяженностью 126 метров, что обеспечило доступ тяжелой техники к месту будущей станции.

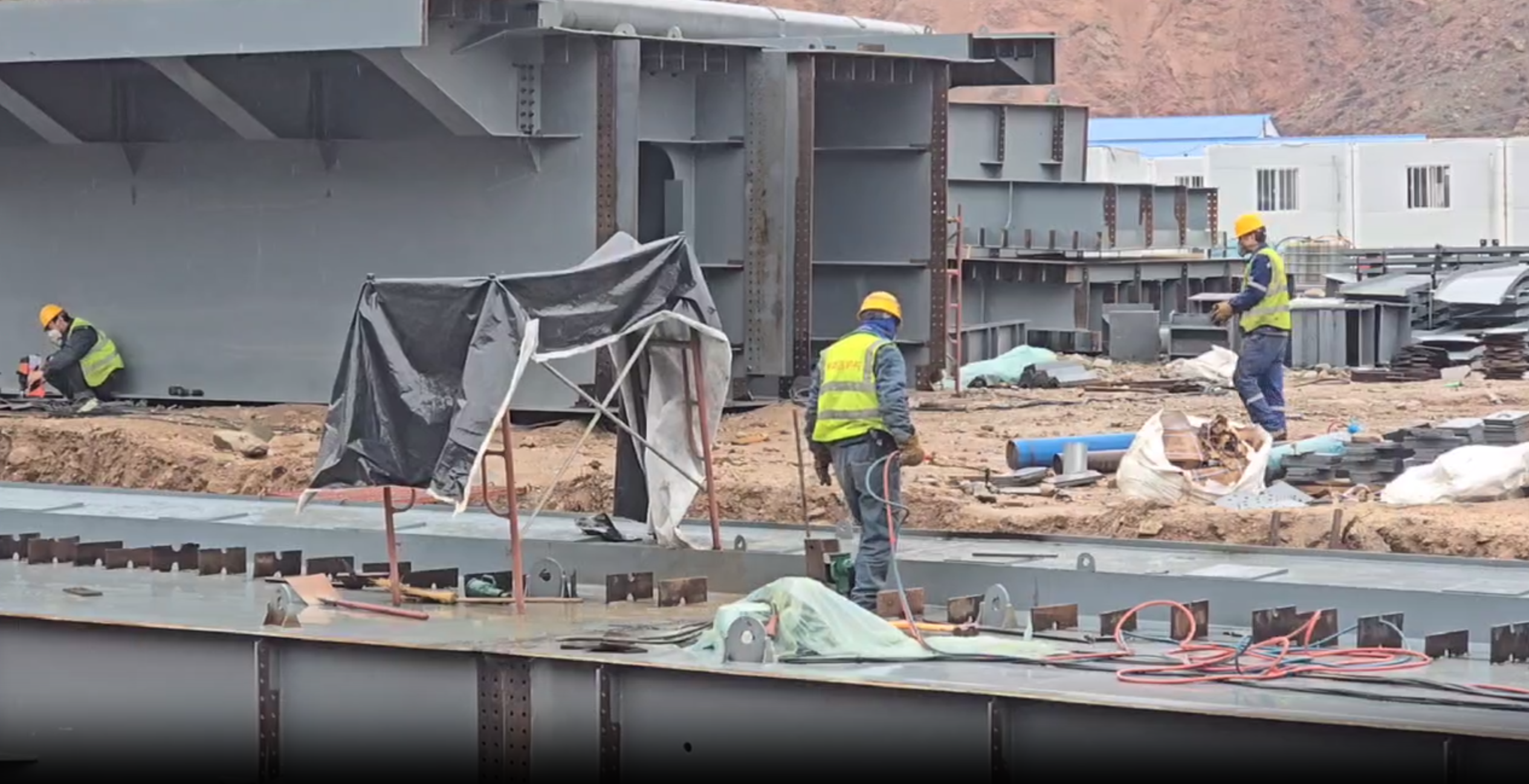

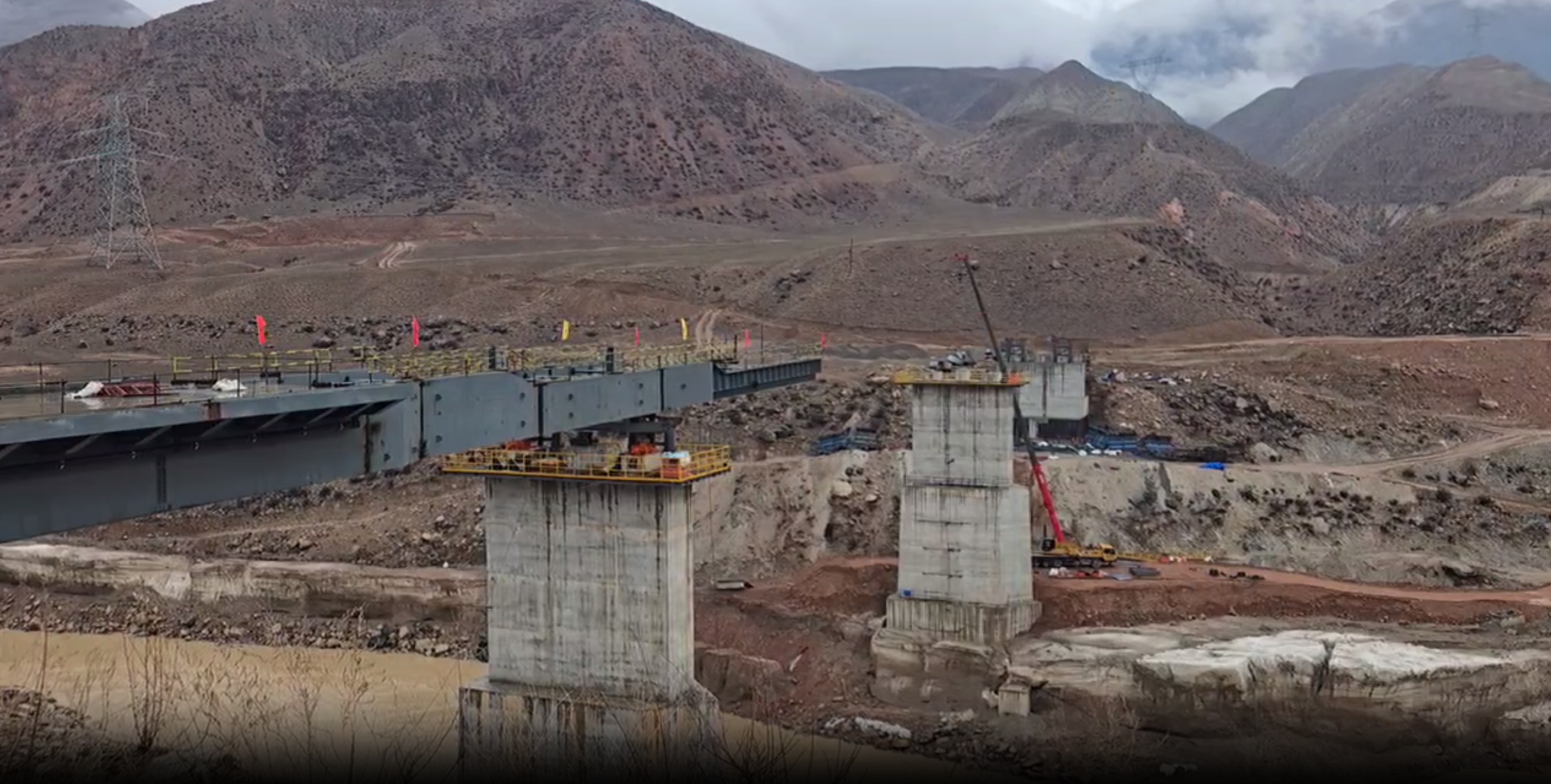

Основные бетонные работы по устройству опор моста через реку Нарын завершены. Сейчас специалисты монтируют металлические конструкции, общая готовность объекта оценивается в 40-50%.

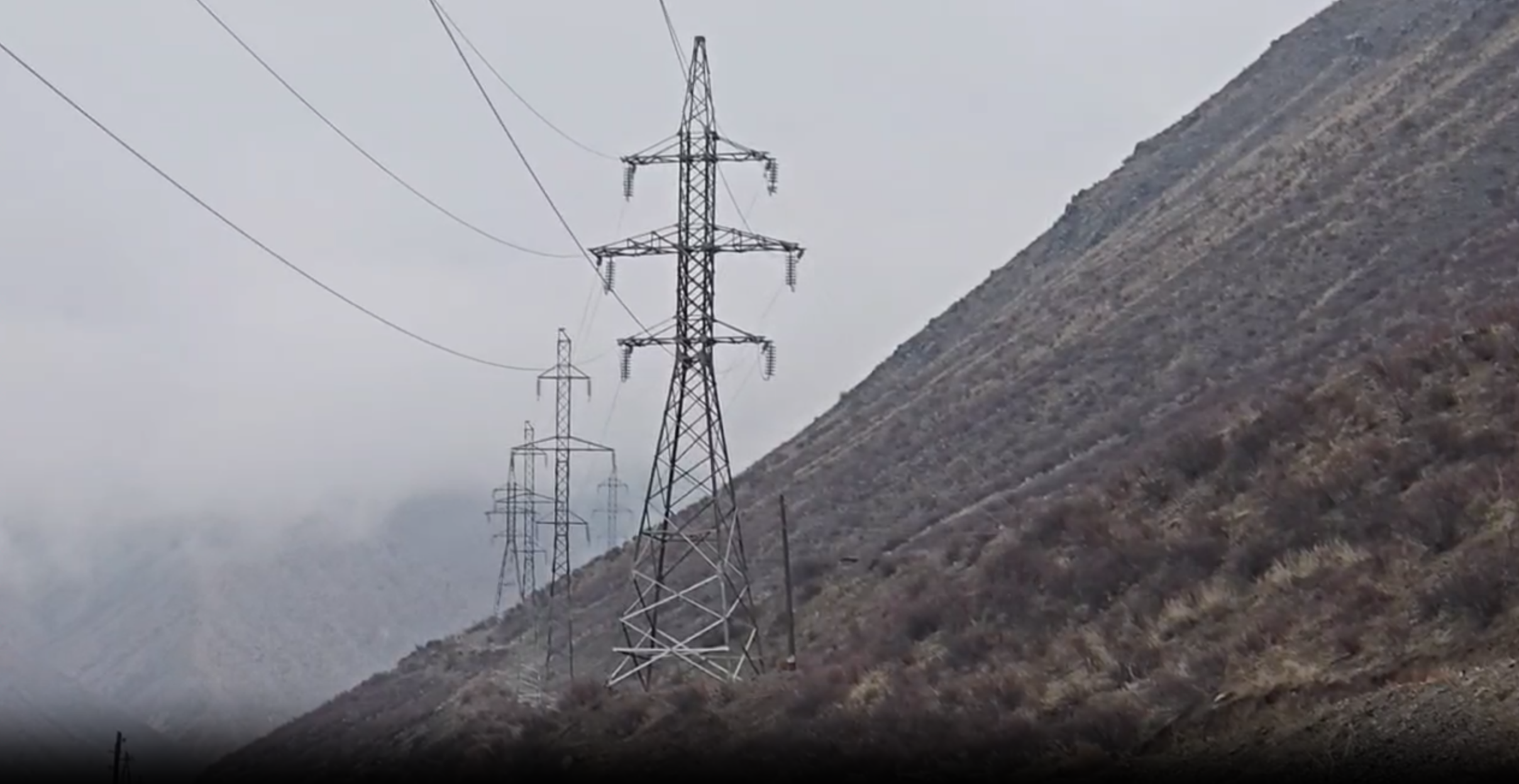

Продолжается возведение подстанции и линии электропередачи напряжением 110 кВ для обеспечения стройплощадки энергией.

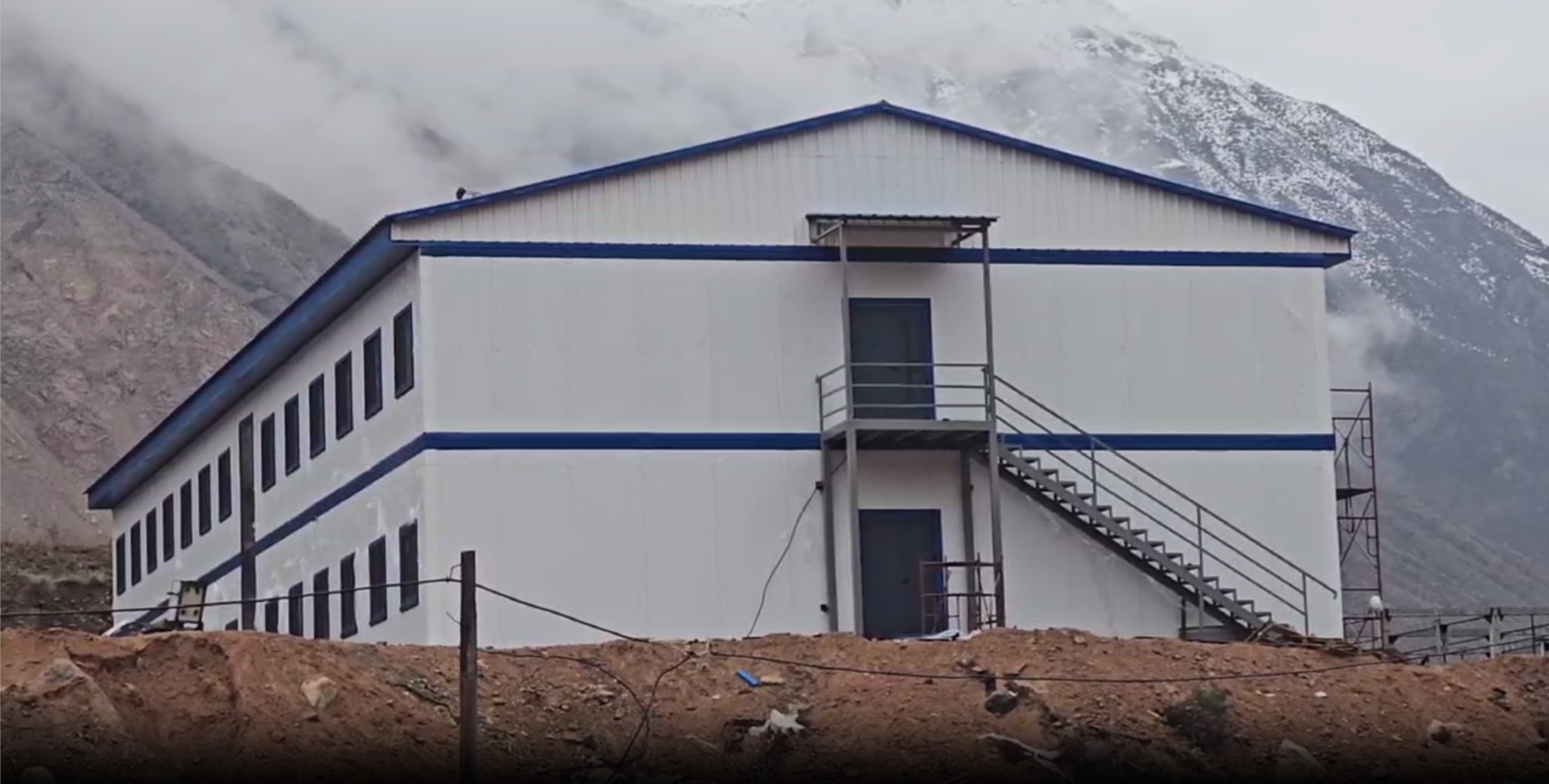

На 60% готов вахтовый поселок, рассчитанный на проживание 100 человек инженерного и строительного персонала.
Реализация проекта позволит укрепить энергетическую независимость государства и создать условия для устойчивого развития национальной экономики, отмечают в Минэнерго.
