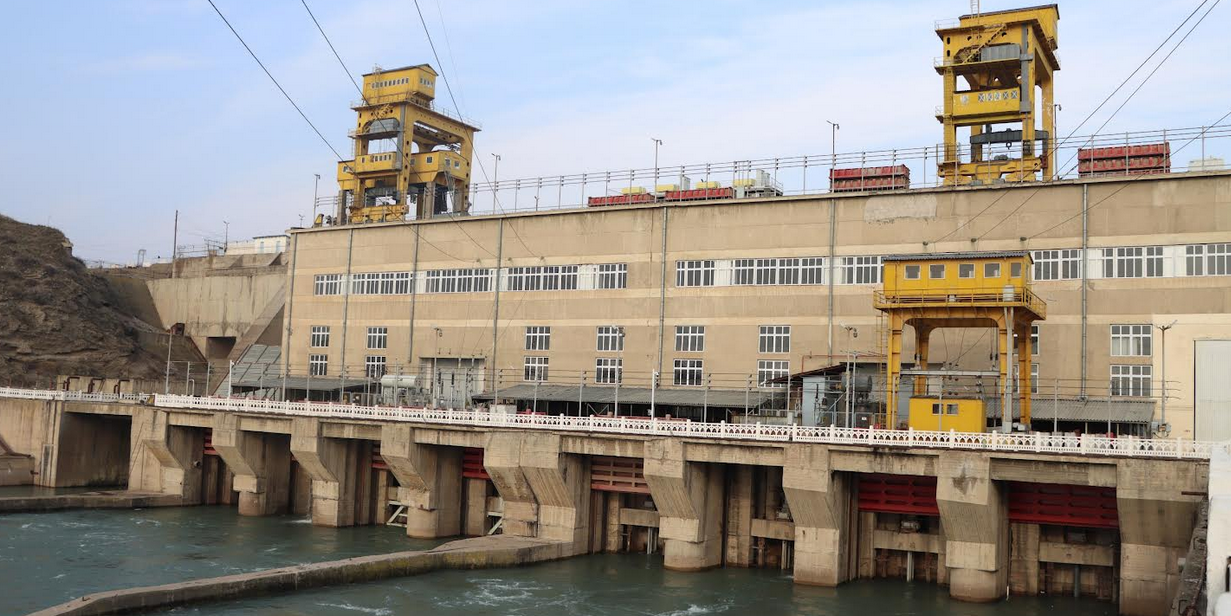

На Уч-Курганской ГЭС начали демонтаж второго гидроагрегата
На Уч-Курганской ГЭС в рамках масштабной модернизации начался демонтаж гидроагрегата №2 и поставка новых комплектующих, сообщает Минэнерго Кыргызстана.
Проект Пакет-2 направлен на повышение надежности энергосистемы страны и значительное продление срока службы оборудования станции. Работы проводят для укрепления энергетической безопасности и стабильного обеспечения потребителей электричеством.

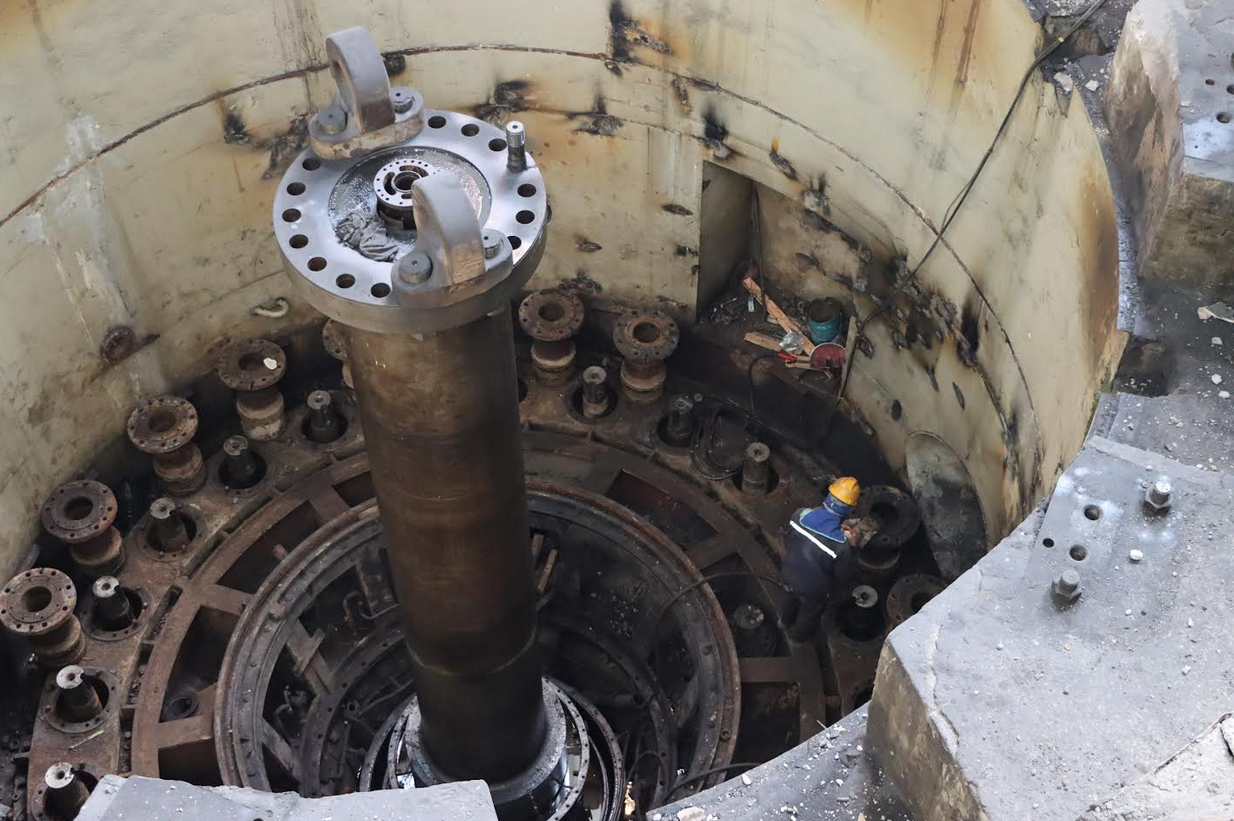

На объекте задействованы 44 специалиста, включая инженеров завода-изготовителя. Генеральным подрядчиком проекта выступает китайская корпорация CNEEC, субподрядчиком — компания Wanfang. В настоящее время 19 экспертов разбирают узлы старого агрегата и готовят их к утилизации. Одновременно с этим ведется инженерная подготовка документации, перевод технических материалов и оформление планов производства работ.

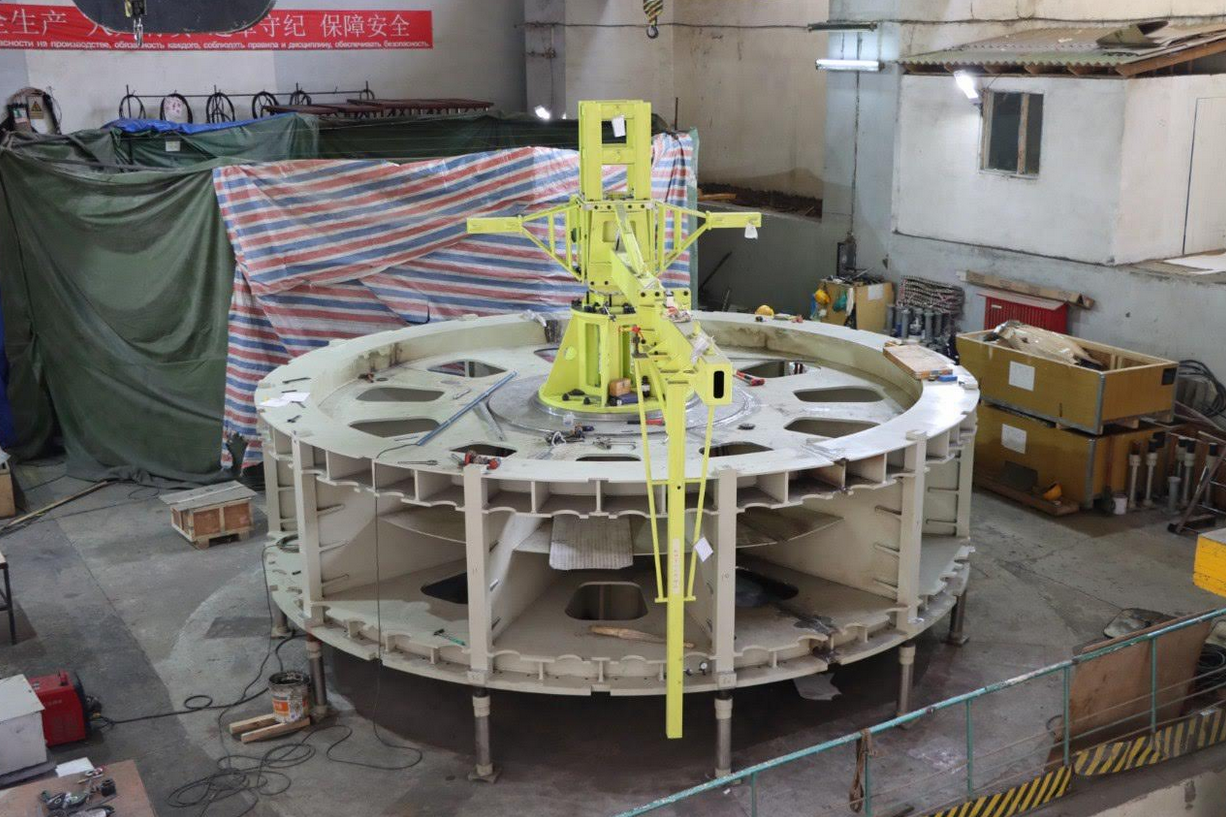

Поставки нового оборудования для второго гидроагрегата выполнены на 47.3%. На склады каскада Таш-Кумырских ГЭС уже доставили комплектующие для статора, ротора, систем управления, мониторинга и электрической защиты. Также на место привезли сороудерживающие решетки водовода и рабочее колесо турбины.
Полное обновление мощностей станции позволит КР эффективнее использовать водные ресурсы и снизить риски аварийных ситуаций в энергосистеме.
