Уч-Курганская ГЭС выходит на пик модернизации

Уч-Курганская ГЭС выходит на пик модернизации

На Уч-Курганской ГЭС демонтаж гидроагрегата №2 перешел в активную фазу. Работы идут по графику и должны завершиться в начале марта, что станет ключевым этапом обновления станции. О ходе модернизации рассказали в Минэнерго.

Проект модернизации реализует China National Electric Engineering Company (CNEEC). К 1 февраля подрядчик завершил подготовку к демонтажу, сформировал команду из 65 специалистов и мобилизовал строительную и подъемную технику.

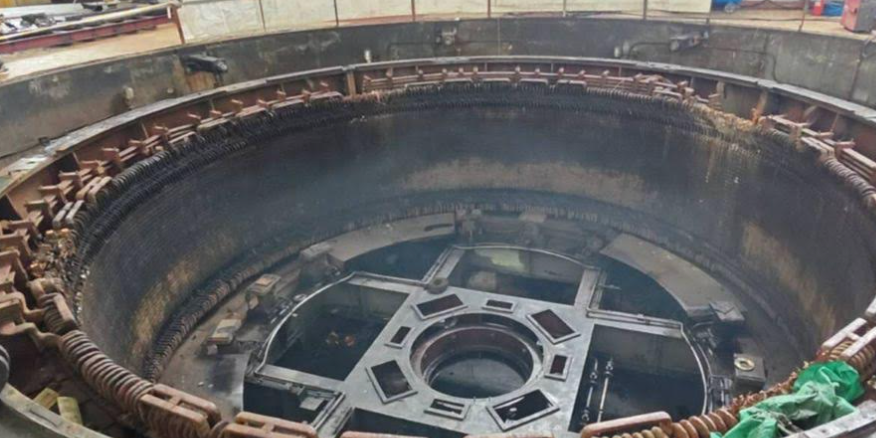

После приемки агрегата 10 февраля специалисты приступили к демонтажу. Работы ведут ежедневно с 7:30 до 21:00 без перерывов. 16 февраля завершили демонтаж и подъем ротора генератора, сейчас продолжают разборку ротора и статора. К 22 февраля планируют полностью демонтировать генератор, в конце февраля — начале марта начнут разбор турбины. Полное завершение демонтажных работ на гидроагрегате №2 ожидают в начале марта.

Параллельно идет подготовка нового оборудования. Статор нового генератора уже собрали на монтажной площадке и успешно провели электрические испытания, ротор готов на 50%. Это позволит без пауз перейти к монтажному этапу.
🧭
Модернизация Уч-Курганской ГЭС входит в число стратегических инфраструктурных проектов. После обновления станция получит более высокую надежность, увеличенную производственную мощность и усилит энергетическую безопасность страны.
