Как идет стройка Камбар-Атинской ГЭС-1 мощностью 1860 МВт? Отчет Минэнерго

Как идет стройка Камбар-Атинской ГЭС-1 мощностью 1860 МВт? Отчет Минэнерго

Минэнерго Кыргызстана представило отчет о ходе подготовительных работ на Камбар-Атинской ГЭС-1 мощностью 1860 МВт, которая призвана укрепить энергетическую безопасность страны.

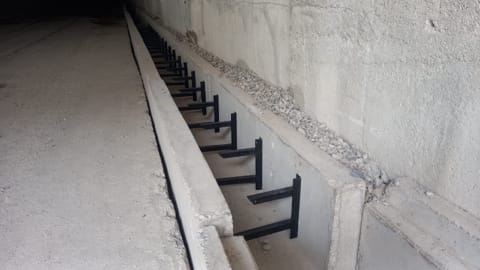

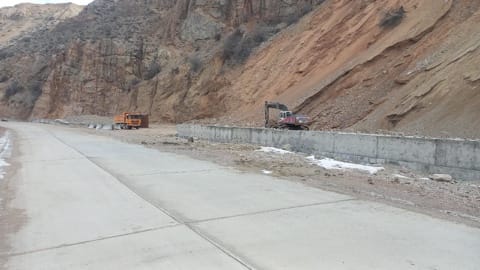

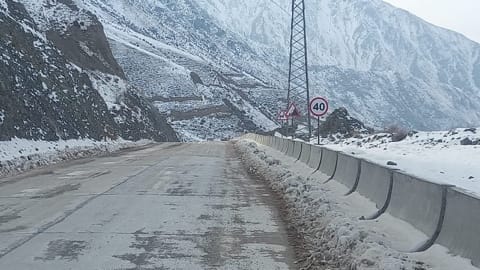

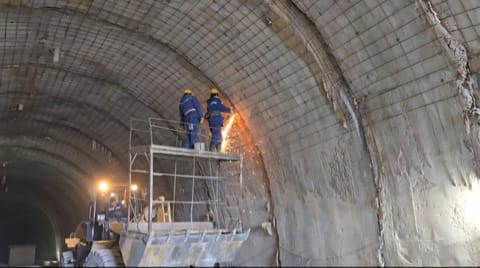

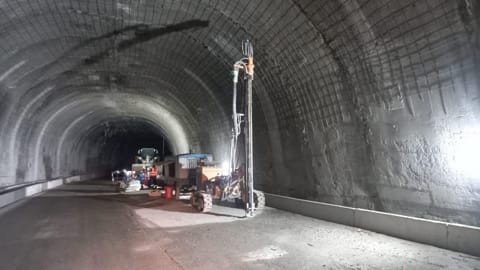

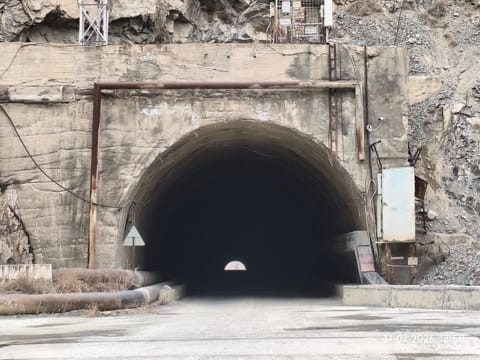

На текущем этапе строители полностью завершили бетонную дорогу длиной 8.6 км от трассы Бишкек – Ош, а следующий участок до створа станции готов на 95%. Транспортный тоннель длиной 126 метров также достроили на 100% и передали на стадию приемки.

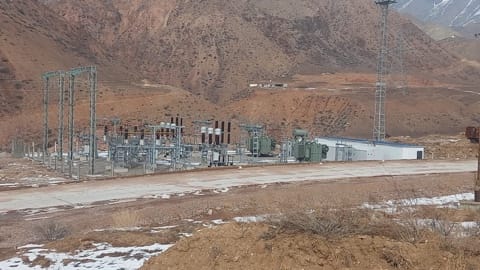

Энергетическая инфраструктура проекта включает 11.5 км линий электропередачи мощностью 110 кВ, где уже установили 25 опор. Готовность профильной подстанции достигла 90%, что обеспечит энергией будущую строительную площадку.

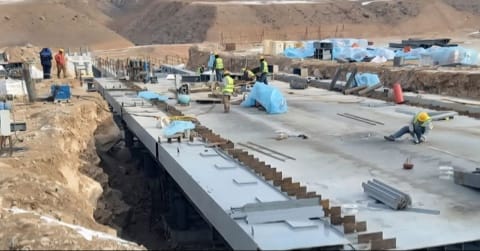

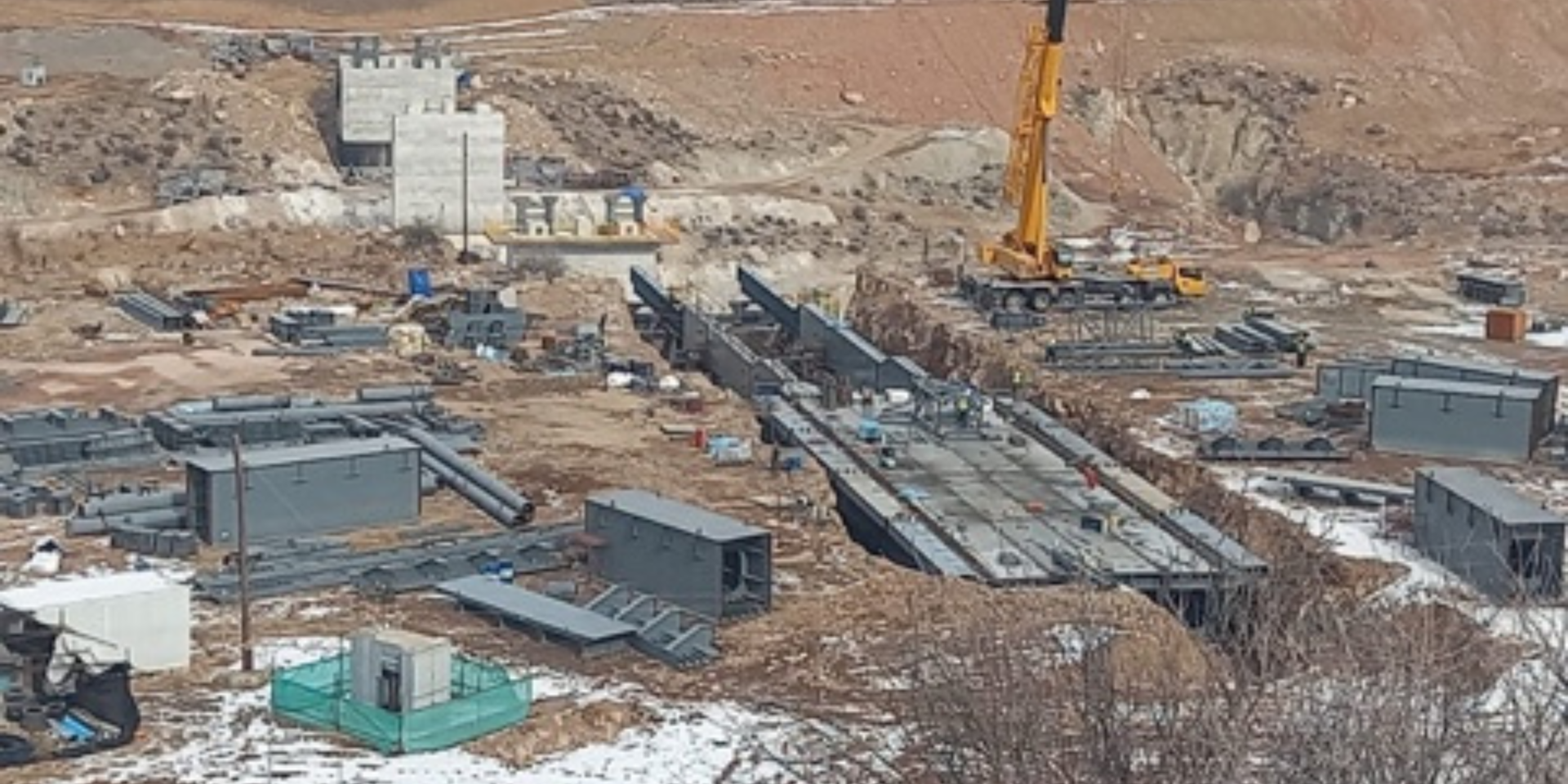

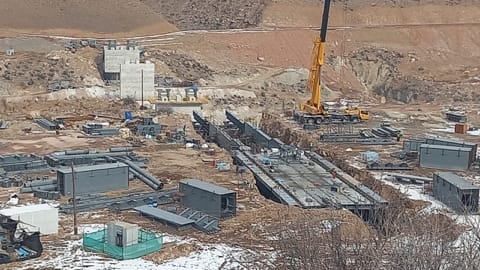

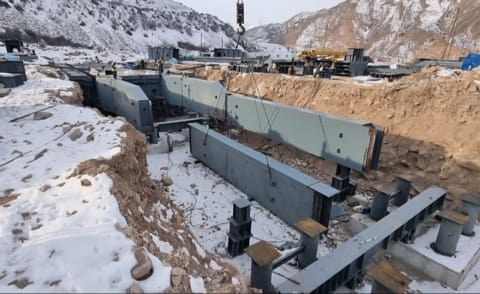

На самой реке Нарын продолжают возводить мост длиной более 180 метров: специалисты закончили бетонирование четырех опор и начали монтаж металлических конструкций пролетов. Общая готовность моста и вахтового поселка на 100 мест составляет около 60%.

Запуск Камбар-Атинской ГЭС-1 позволит Кыргызстану эффективно использовать ресурсы рек и развить региональное сотрудничество в энергетике. Правительство называет стройку «проектом века», так как она обеспечит население стабильным электричеством и снизит зависимость от импорта. Службы завершают внутренние работы в тоннелях и готовят площадки для основного этапа возведения плотины и монтажа агрегатов.
