От новых ГЭС до умных счетчиков: с какими результатами Минэнерго завершило 2025 год
В Минэнерго 23 января подвели итоги работы отрасли за 2025 год и обозначили приоритеты на 2026-й. Как пояснили в пресс-службе ведомства, на заседании коллегии обсудили прохождение осенне-зимнего периода, ввод новых мощностей и ход реализации крупнейших инфраструктурных проектов.

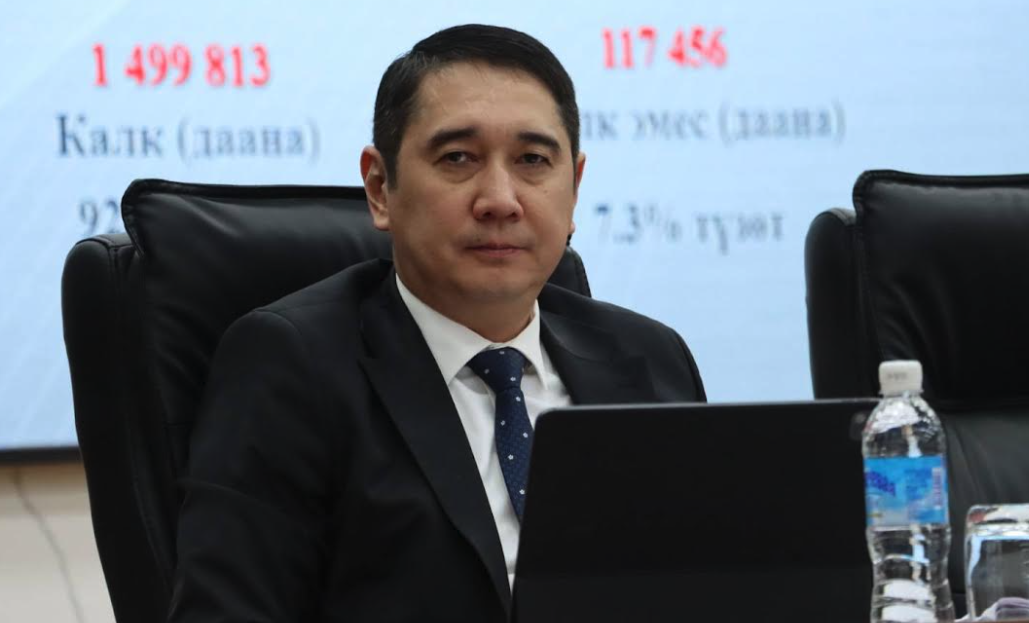

Коллегия прошла с участием зампредседателя кабмина КР Бакыта Торобаева, представителей Администрации президента, министра энергетики Таалайбека Ибраева, его заместителей и руководителей подведомственных компаний. Министр подчеркнул персональную ответственность энергетиков за стабильное электроснабжение населения в зимний период 2025–2026 годов и потребовал строгого соблюдения графиков работ, запланированных на 2026 год.
По итогам 2025 года потребление электроэнергии в Кыргызстане составило 19.3 млрд кВт·ч, при этом производство достигло 15.4 млрд кВт·ч. Основной объем пришелся на крупные ГЭС — 12.9 млрд кВт·ч, теплоэлектроцентрали выработали 2.01 млрд кВт·ч, малые и мини-ГЭС вместе с солнечными и ветровыми станциями — около 0.46 млрд кВт·ч. Дополнительно импортировано 3.8 млрд кВт·ч электроэнергии.
Существенные результаты достигнуты в модернизации гидроэнергетики. На Токтогульской ГЭС завершена реабилитация четырех гидроагрегатов, что увеличило установленную мощность станции на 240 МВт. На Уч-Курганской ГЭС в 2025 году модернизировали второй гидроагрегат, добавив 9 МВт, а суммарное увеличение мощности станции достигло 18 МВт. В целом за счет реконструкции крупных ГЭС в 2025 году мощность выросла на 69 МВт.
Проект Камбар-Атинской ГЭС-1 установленной мощностью 1 860 МВт перешел в активную фазу. В 2025 году начата актуализация ТЭО, определен тип плотины, завершена оценка воздействия на окружающую среду и социальную сферу. Всемирный банк выделил на подготовительные мероприятия $18.6 млн и дополнительно $13.6 млн, а также рассматривает возможность финансирования основных строительных работ на сумму до $1.5 млрд для Кыргызстана, Казахстана и Узбекистана. Доноры выразили готовность вложить в проект около $2.5 млрд. Параллельно ведется строительство дорог, тоннелей, линий электропередачи, моста через Нарын и вахтового поселка.
По Камбар-Атинской ГЭС-2 в 2025 году начаты подготовительные и строительно-монтажные работы для ввода второго гидроагрегата. Определены подрядчики по всем лотам, объект находится под постоянным контролем.
В прошлом году в эксплуатацию введены восемь малых ГЭС общей мощностью 44.59 МВт. Солнечная генерация в стране достигла 101.95 МВт, а подписанные инвестиционные соглашения предусматривают строительство еще пяти солнечных и одной ветровой электростанции суммарной мощностью 3 150 МВт с объемом инвестиций $4.215 млрд.
Значительные показатели достигнуты и в топливном секторе. ОАО «Кыргызкөмүр» добыло 1.37 млн тонн угля, перевыполнив производственный план. Для обеспечения населения топливом организована работа 142 угольных складов, возобновлены железнодорожные поставки, а на Кара-Кече введены два углесортировочных комплекса. В газовой сфере в 2025 году построено более 100 км газопроводов, к системе подключено 20 тысяч абонентов, объем продаж газа вырос до 520 млн м³.
В энергетике также продолжилось обновление инфраструктуры. За год приобретено 198 единиц специальной техники, построено 16 административных и производственных зданий, капитально отремонтированы шесть РЭС, введены восемь подстанций напряжением 35–110 кВ, установлено свыше 500 тысяч умных счетчиков, заменено 660 км линий электропередачи на изолированные провода.
