Таласское ПЭС выполнило план модернизации сетей за 2025 год

Таласское ПЭС выполнило план модернизации сетей за 2025 год

Таласское предприятие электрических сетей (ПЭС) за 2025 год полностью завершило масштабную модернизацию инфраструктуры во всех районах области и выполнило годовой план.

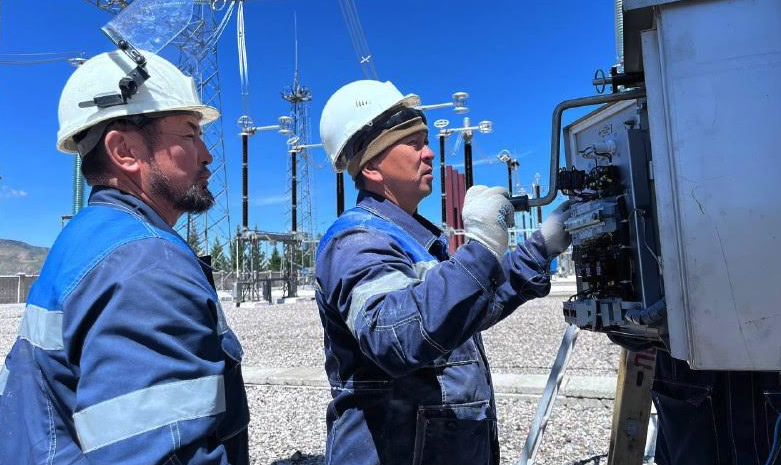

Ключевым результатом работы стало внедрение 35.6 тысячи умных счетчиков. Новое оборудование позволяет автоматизировать учет потребления электроэнергии и минимизировать потери в сетях. Кроме того, в регионе ввели в эксплуатацию 32 новых комплектных трансформаторных пункта, что повысило надежность снабжения населенных пунктов.

Реконструкция линий и замена опор

Энергетики провели масштабное обновление линий электропередачи (ЛЭП):

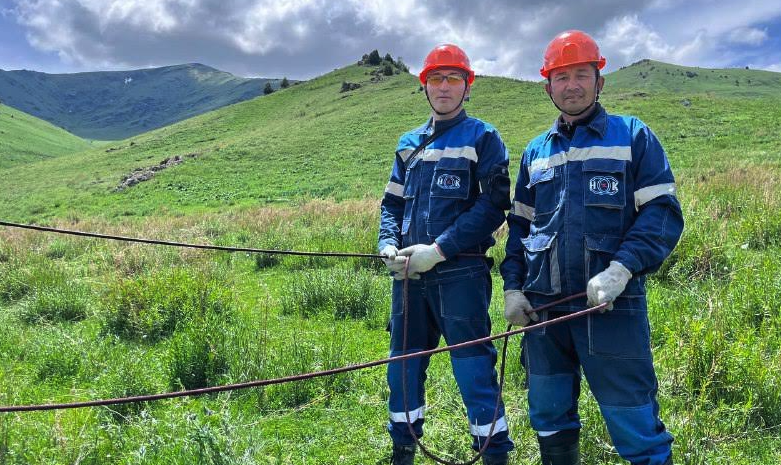

  • На сетях 0.4 кВ установили 463 новые опоры с использованием самонесущего изолированного провода (СИП-2).
  • На линиях 10 кВ заменили 200 железобетонных опор и старые провода на СИП-3.
  • При строительстве новых линий смонтировали еще 276 опор.

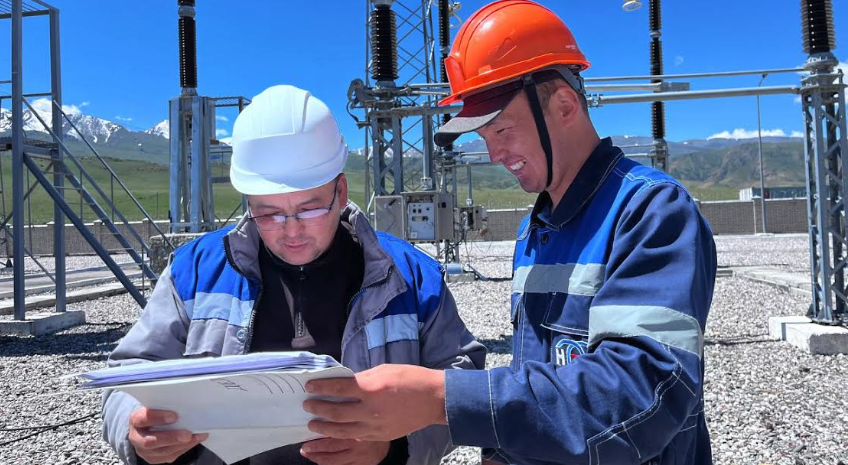

В течение года 167 трансформаторов прошли капитальный ремонт, а техническое обслуживание провели для 1 234 единиц оборудования. Для повышения долговечности сетей специалисты заменили 3 300 фарфоровых изоляторов на современные стеклянные.

Высоковольтные сети

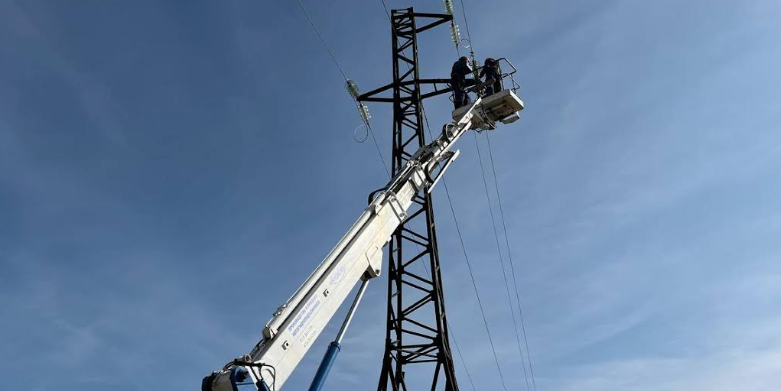

Особое внимание уделили магистральным сетям. На линии 110 кВ «Семетей–Победа» рабочие полностью заменили провода, изоляторы и арматуру на участке длиной 47 километров. На подстанциях напряжением 35 кВ и выше капитально отремонтировали 30 единиц оборудования, еще 1 608 единиц прошли плановый осмотр.
