Кыргызстан ускоряет реализацию Камбаратинской ГЭС‑2 и Уч-Курганской ГЭС

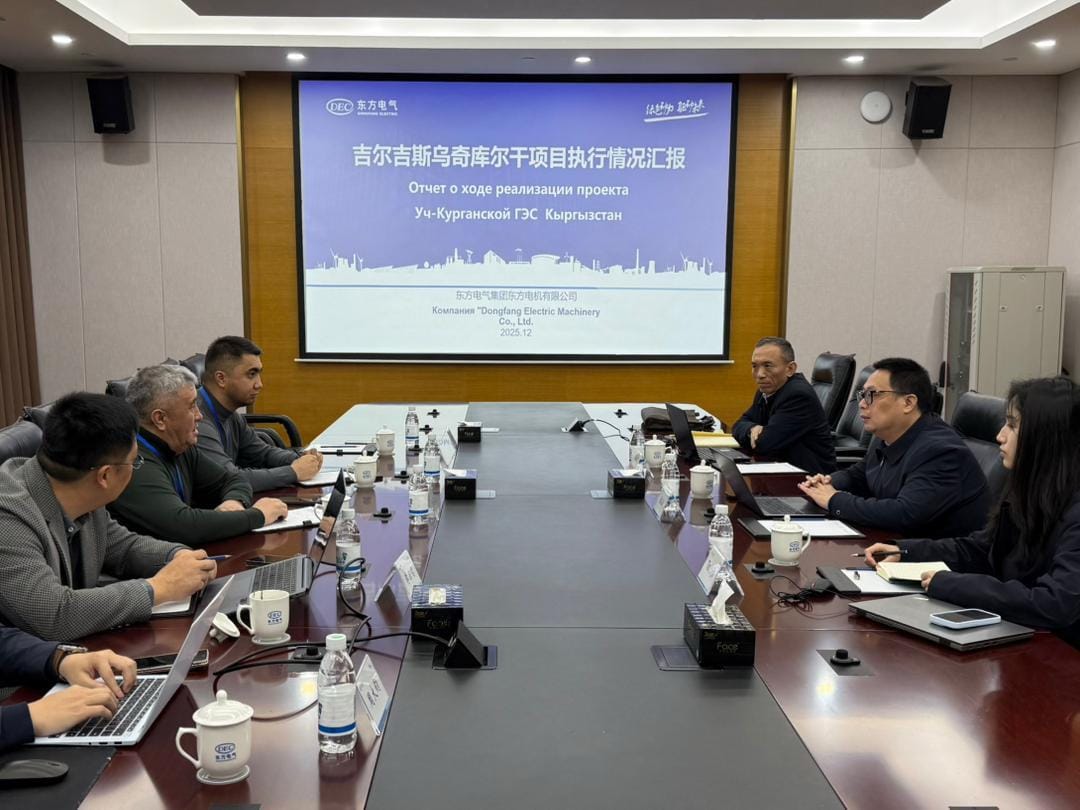

Генеральный директор ОАО «Электрические станции» Алпбек Садыров принял участие в мероприятиях, организованных китайскими компаниями Dongfang Electric Corporation и Dongfang Electric Machinery Co., а также провел двусторонние встречи с представителями CNEEC и Sinohydro в городах Чэнду и Дэян. Об ускорении работ по развитию гидроэнергетики республики рассказали в Минэнерго.
На переговорах с китайскими партнерами обсуждались ключевые аспекты проектов «ввод второго гидроагрегата Камбаратинской ГЭС‑2» и «реконструкция Уч-Курганской ГЭС». Стороны договорились ускорить графики подготовки, сдачи и выполнения строительно-монтажных работ.
Уч-Курганская ГЭС (ГА‑2 и ГА‑1)
До 1 февраля 2026 года планируется поставить 80% оборудования для ГА-2, а до 1 июня 2026 года — 80% оборудования для ГА-1. Проектные команды полностью укомплектованы высококвалифицированными техническими специалистами и менеджерами.
Завершение работ по ГА-2 намечено на 1 октября 2026 года, а по ГА-1 — на 1 ноября 2026 года.
Камбаратинская ГЭС‑2 (ввод второго гидроагрегата)
Проектные работы были ускорены, а испытания модели турбины запланированы на январь 2026 года. Сроки подготовки, поставки, монтажа и пуско-наладочных работ оборудования по лотам 1 и 2 также сокращены. После дополнительных переговоров ускорены работы по строительству и земельным ЦТО. Проверка заводского оборудования назначена на апрель 2026 года.

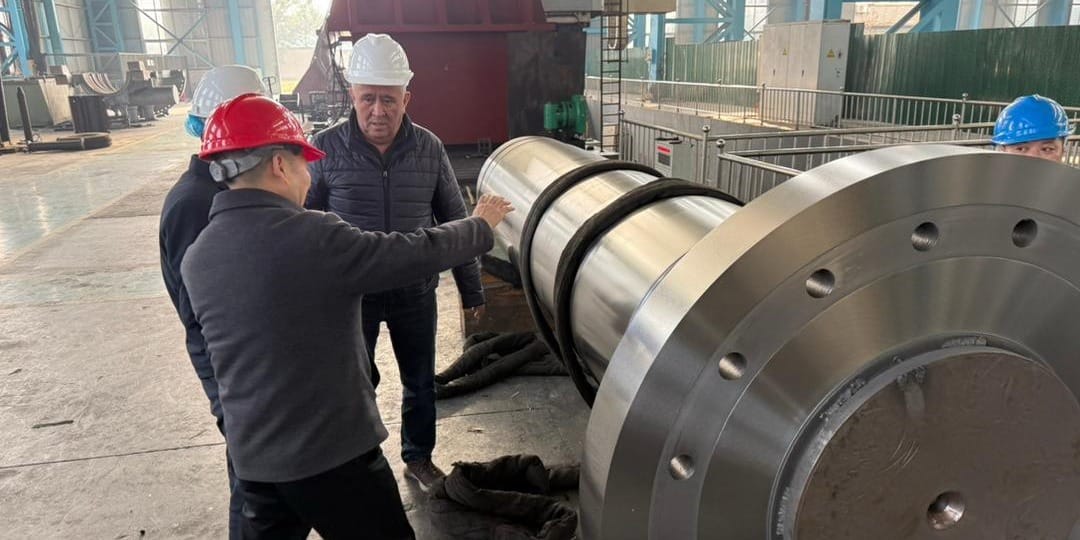

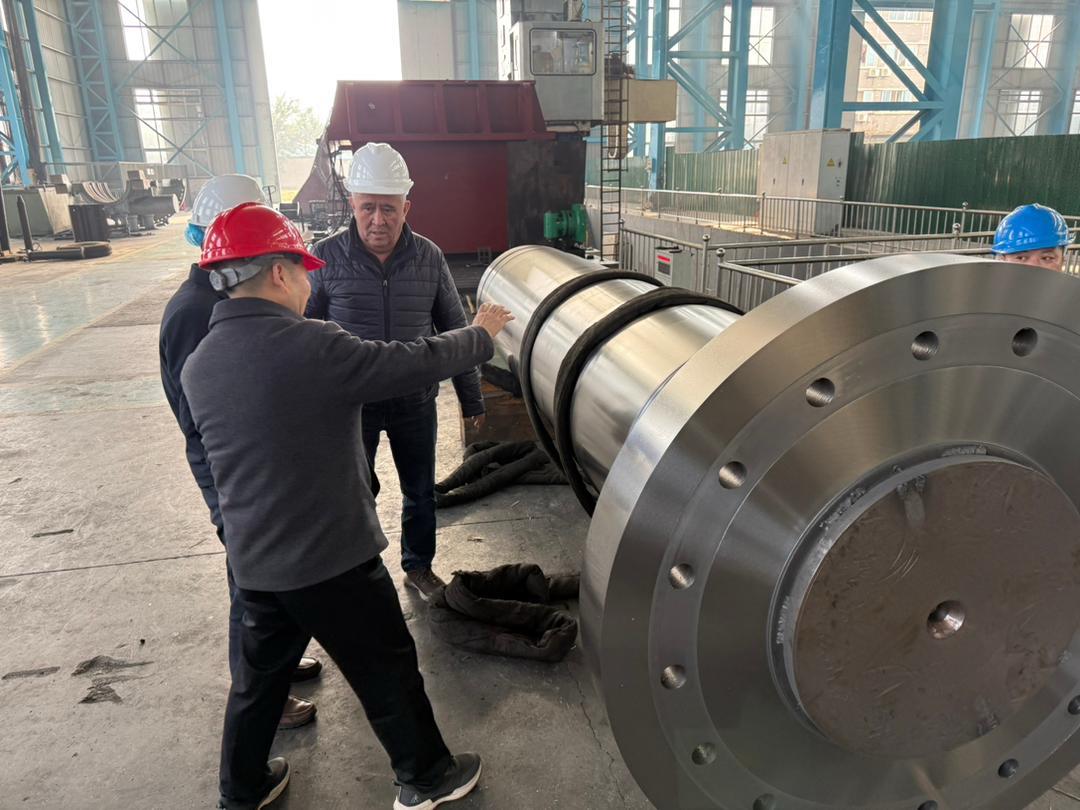

Делегация также посетила производственные мощности завода АБР, где изготавливается оборудование для ГА‑1 и ГА‑2 Уч-Курганской ГЭС. Инспекция подтвердила соблюдение графиков производства.
