Электросети Баткена прошли полную подготовку к зимнему периоду

Электросети Баткена прошли полную подготовку к зимнему периоду

Баткенское предприятие электрических сетей (филиал ОАО «НЭСК») завершило подготовку к осенне-зимнему периоду 2025–2026 годов. Об этом сообщили в пресс-службе ПЭС.

Все запланированные ремонтные, модернизационные и профилактические работы выполнены в полном объеме, что позволит обеспечить стабильное электроснабжение жителей региона в период максимальных нагрузок.

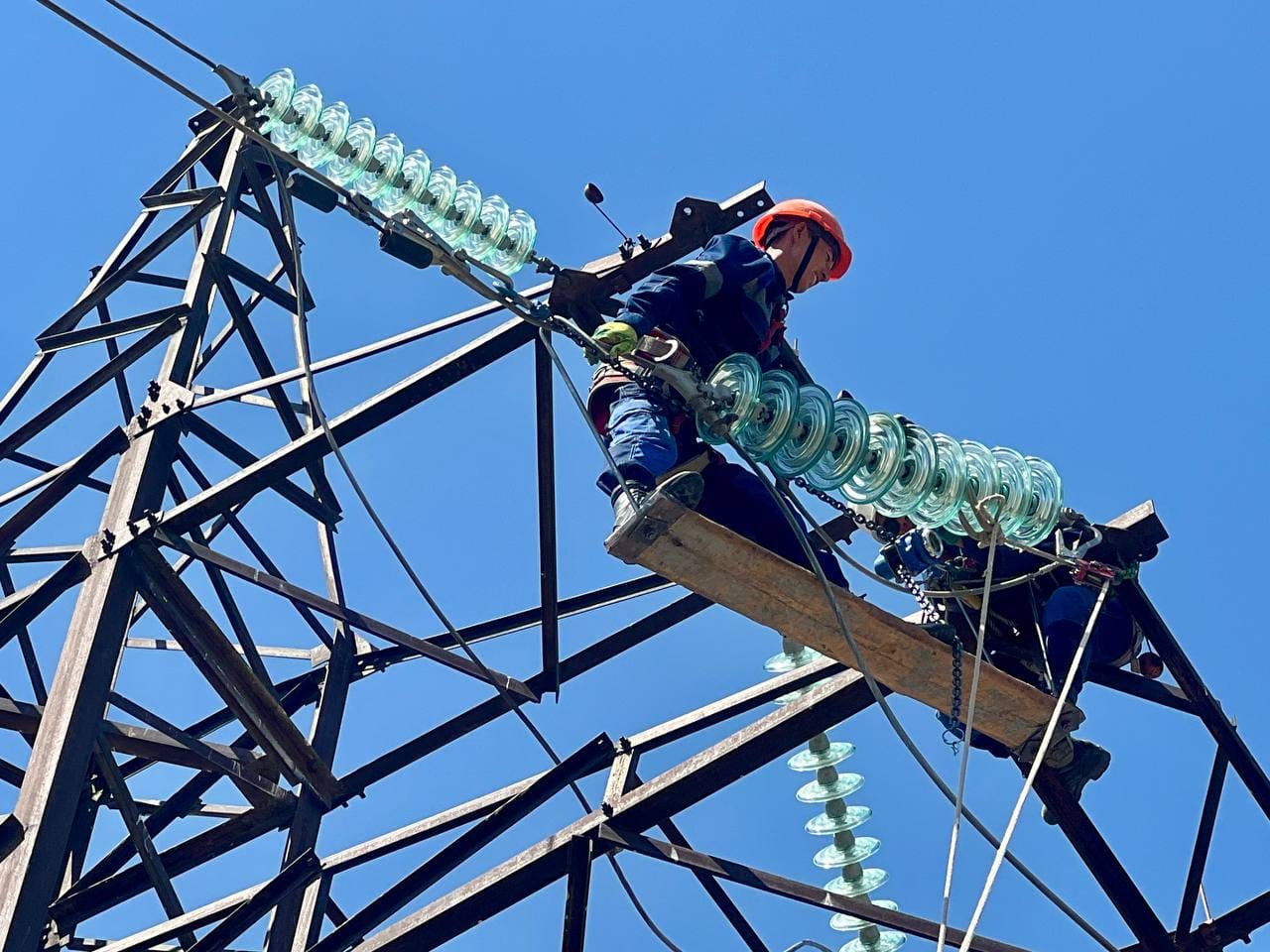

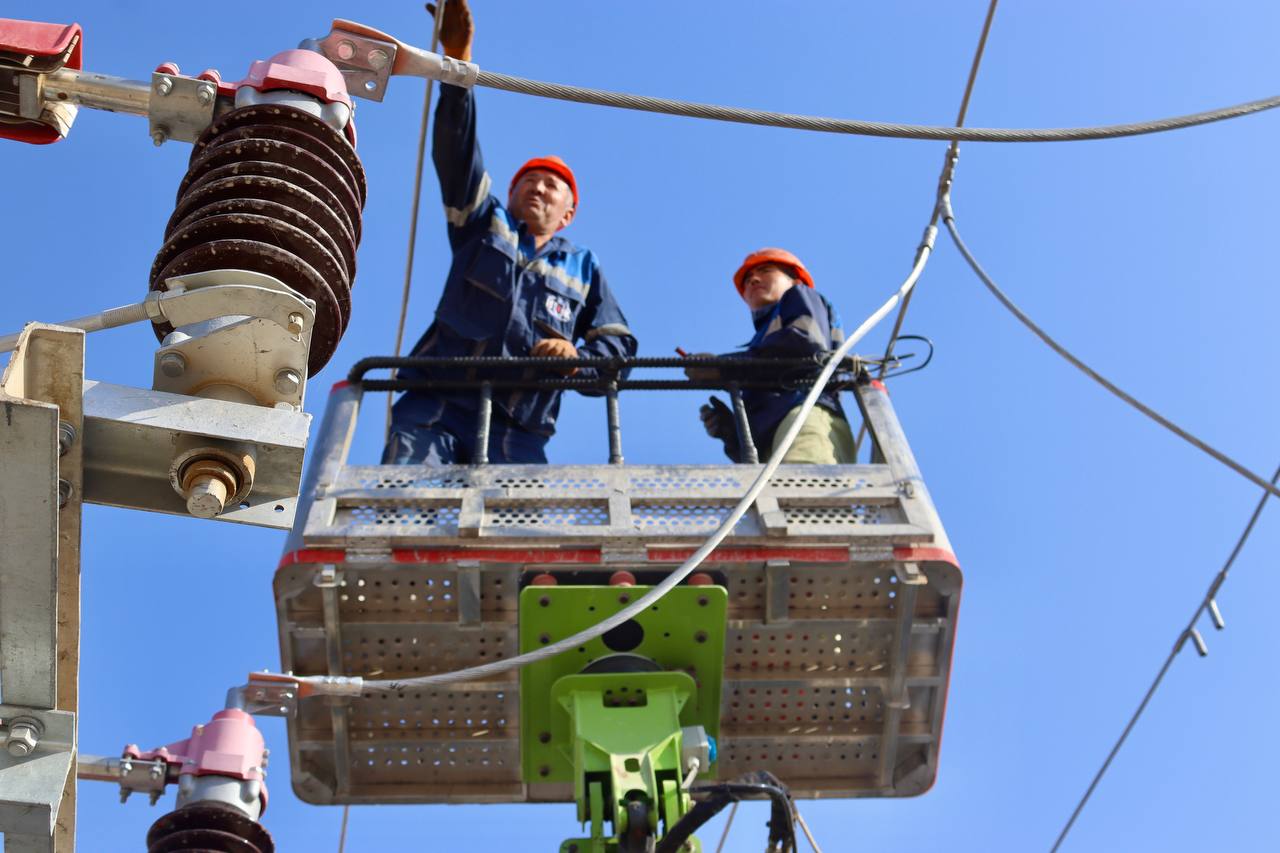

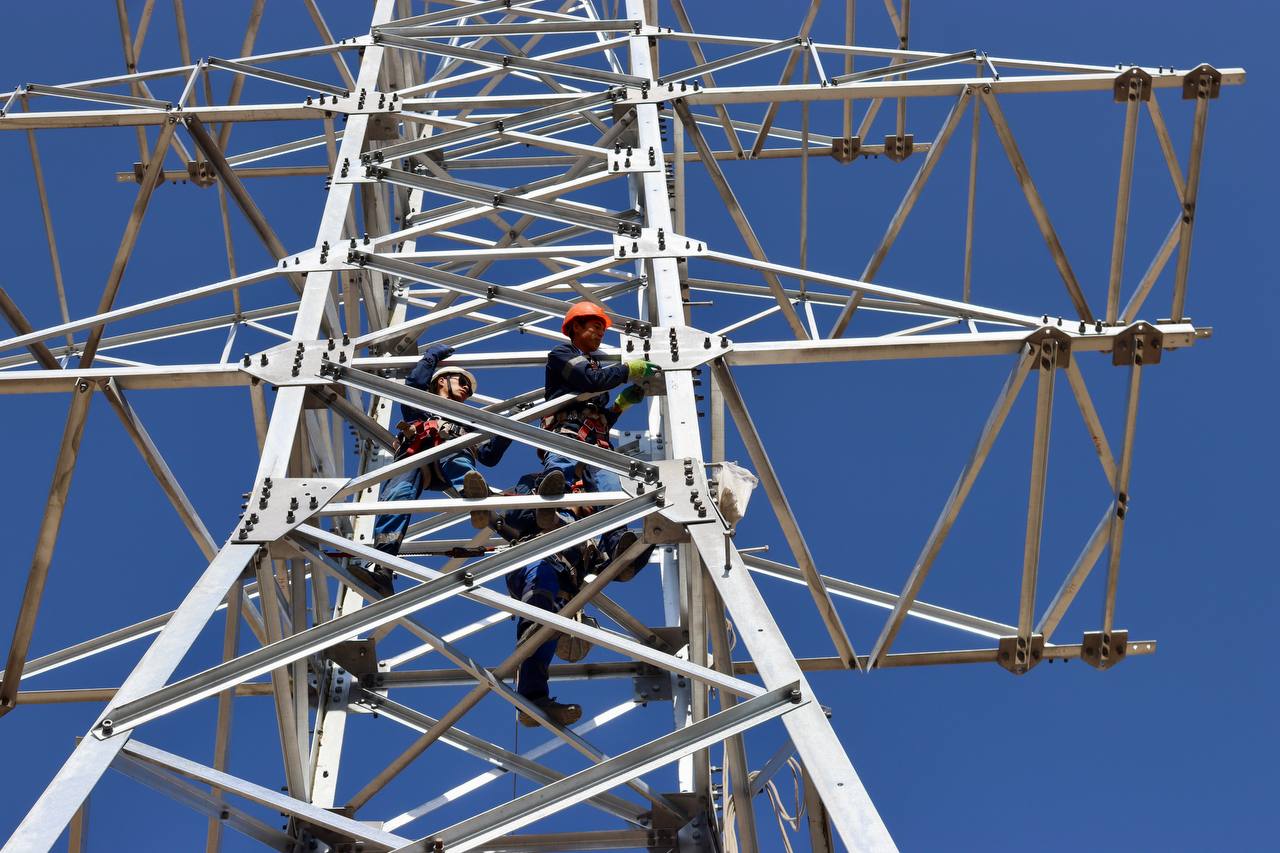

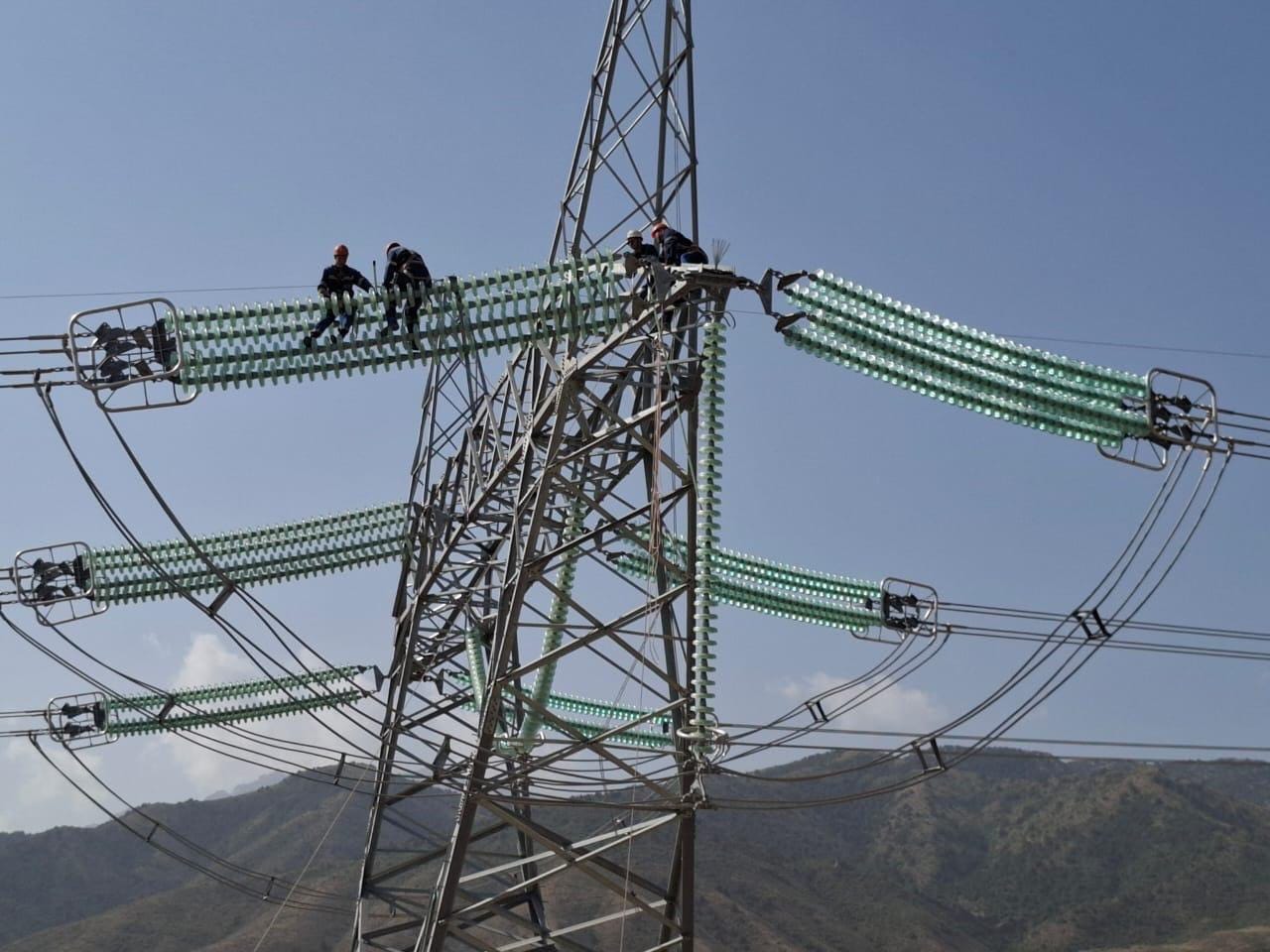

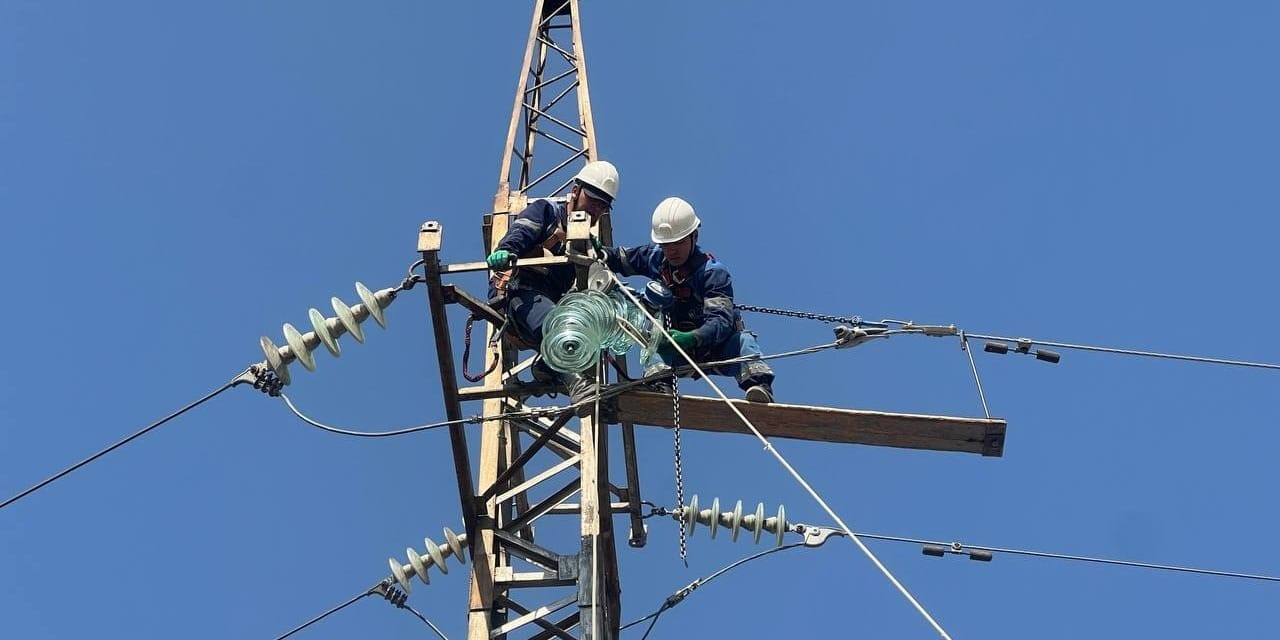

Служба воздушных линий высокого напряжения завершила обслуживание 1264.75 км линий 220/110/35 кВ и капитальный ремонт 134.6 км. Полностью заменено 7200 старых изоляторов и установлено 7513 новых стеклянных. В рамках противопаводковых мероприятий укреплены три опоры, расположенные в зоне селевых рисков.

Модернизация подстанций и оборудования

Служба подстанций выполнила годовой план: проведено техническое обслуживание 45 подстанций и капитальный ремонт шести.

В 2025 году модернизированы и усилены мощности шести ключевых подстанций в Лейлекском и Кадамжайском районах, а также в городе Баткен:

  • «Самат» — увеличение мощности с 16 000 до 40 000 кВА;
  • «Животноводческая» — с 10 000 до 16 000 кВА;
  • «Исфана» — с 6 300 до 10 000 кВА;
  • «Уч-Коргон» — с 4 000 до 6 300 кВА;
  • «Кульдинская» — с 2 500 до 4 000 кВА;
  • «Орозбеков» — усиление на 2 500 кВА, итоговая мощность 6 500 кВА.

По области капитально отремонтировано 316 трансформаторов и проведено техобслуживание 1512 единиц. Завершена замена 31.34 км алюминиевого провода на СИП при плане 43.45 км. Дополнительно заменены 1568 деревянных опор на железобетонные.

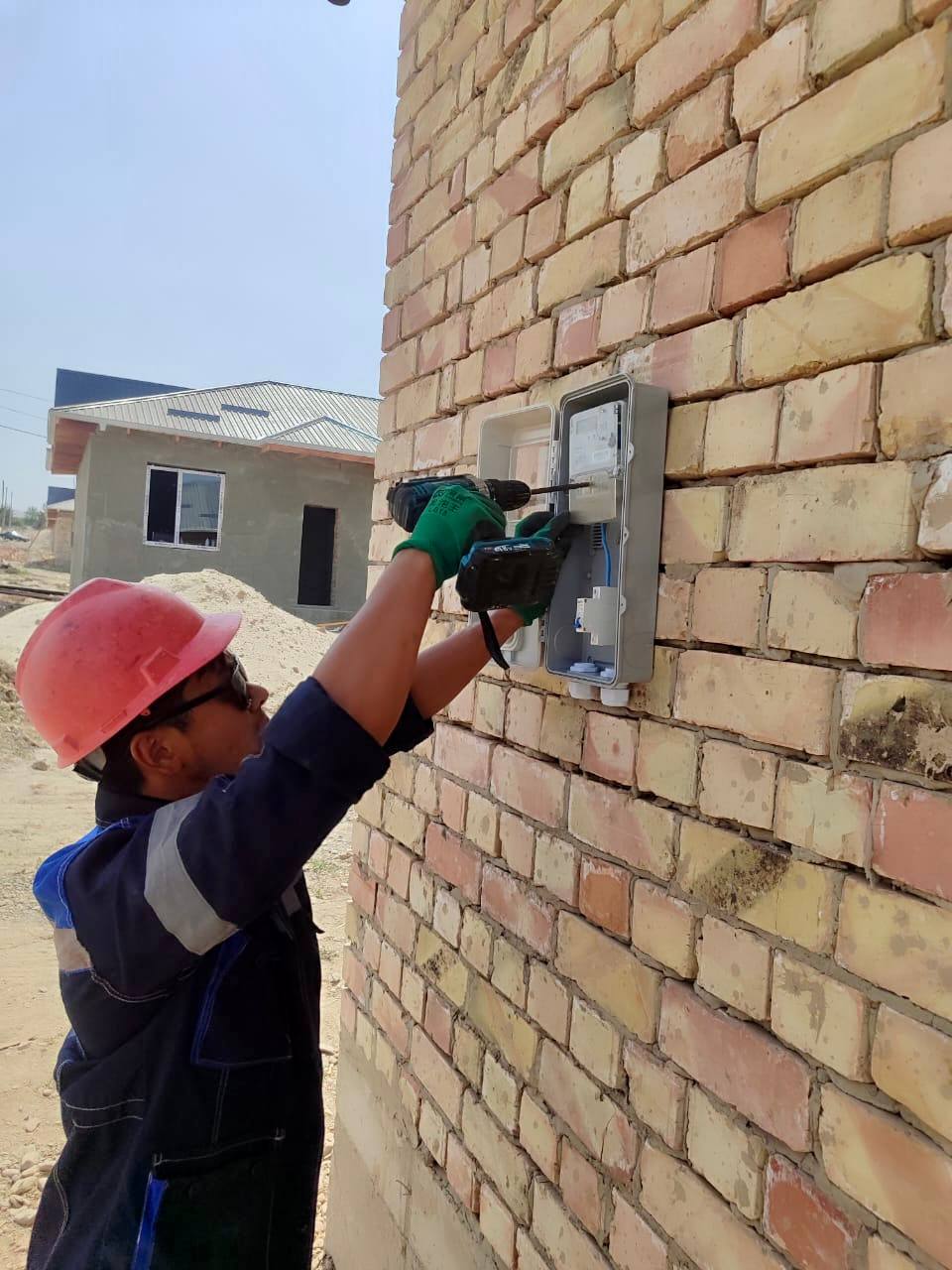

Установка «умных» счетчиков

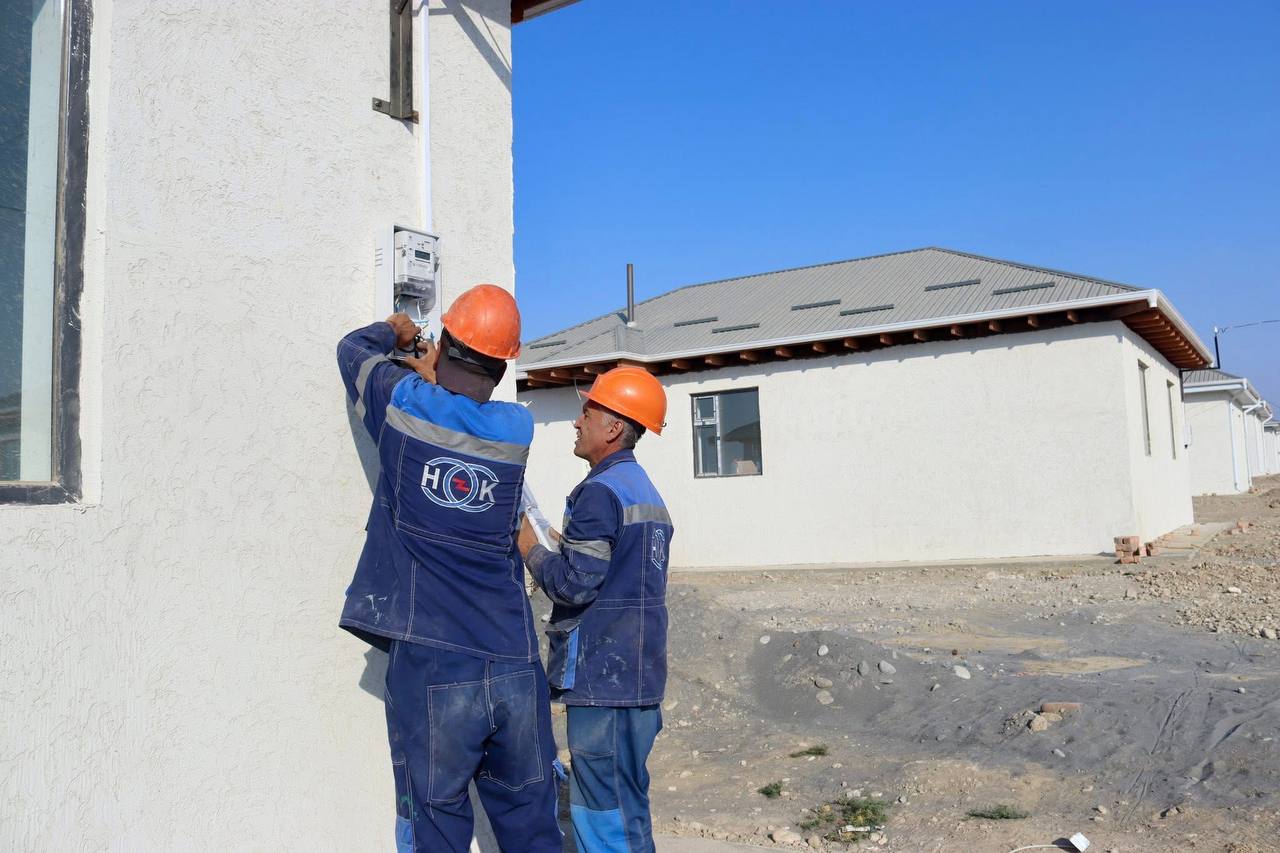

В 2025 году планировалась установка 43 685 интеллектуальных приборов учета. План выполнен полностью. «Умные» счетчики смонтированы в городе Баткен, Баткенском районе и Кызыл-Кие.

Электроснабжение новых жилмассивов

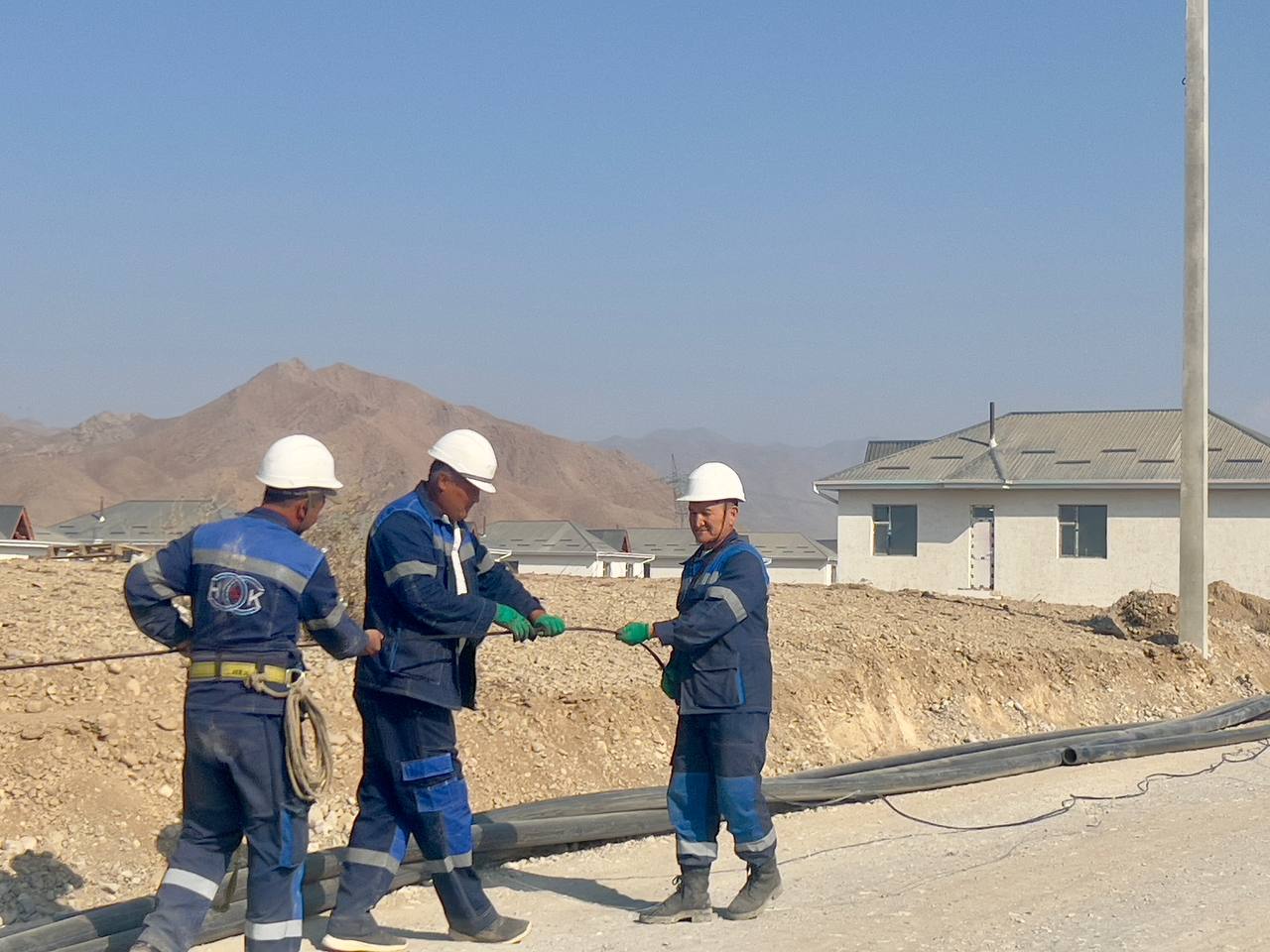

Продолжается строительство административного здания для участка «Озгоруш» Лейлекского РЭС. Готова к открытию подстанция 110/35/10 кВ «Суу-Башы» в городе Баткен.

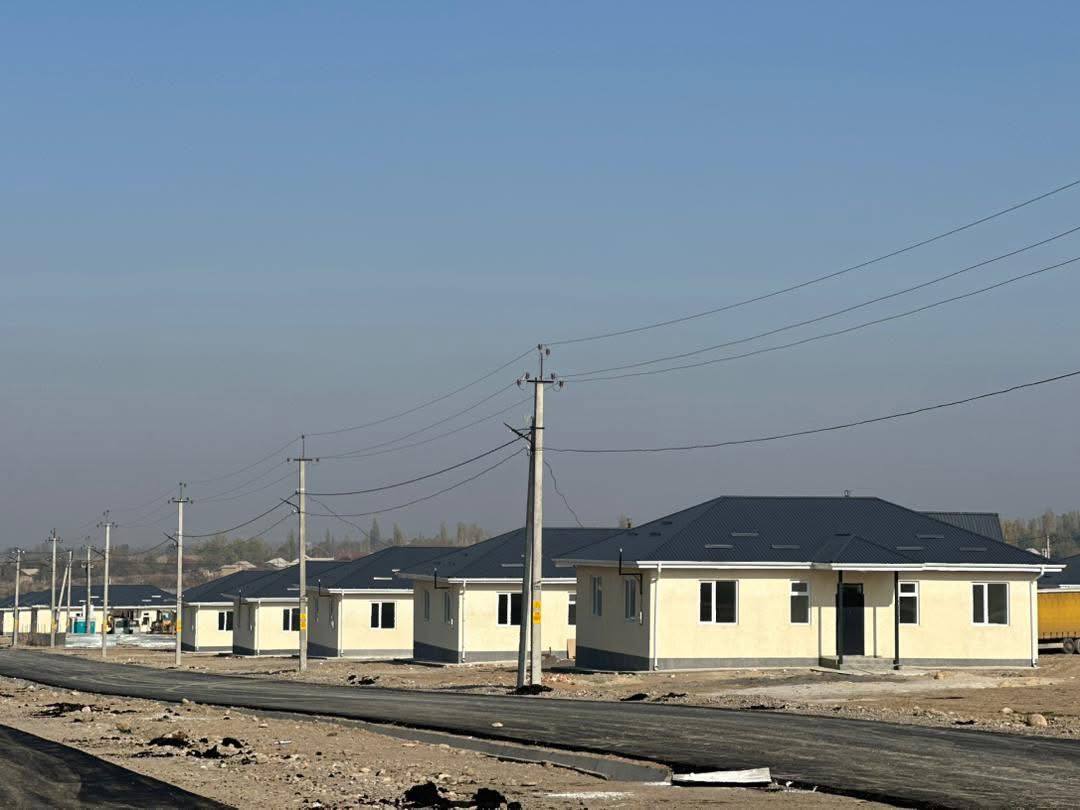

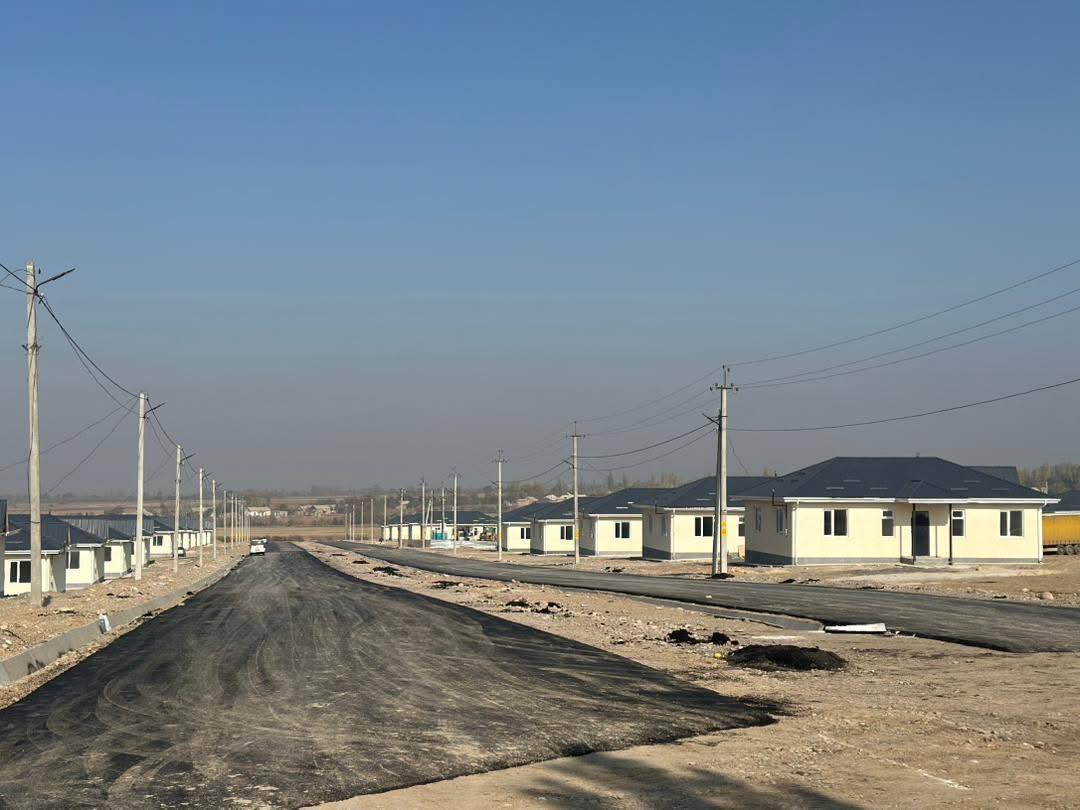

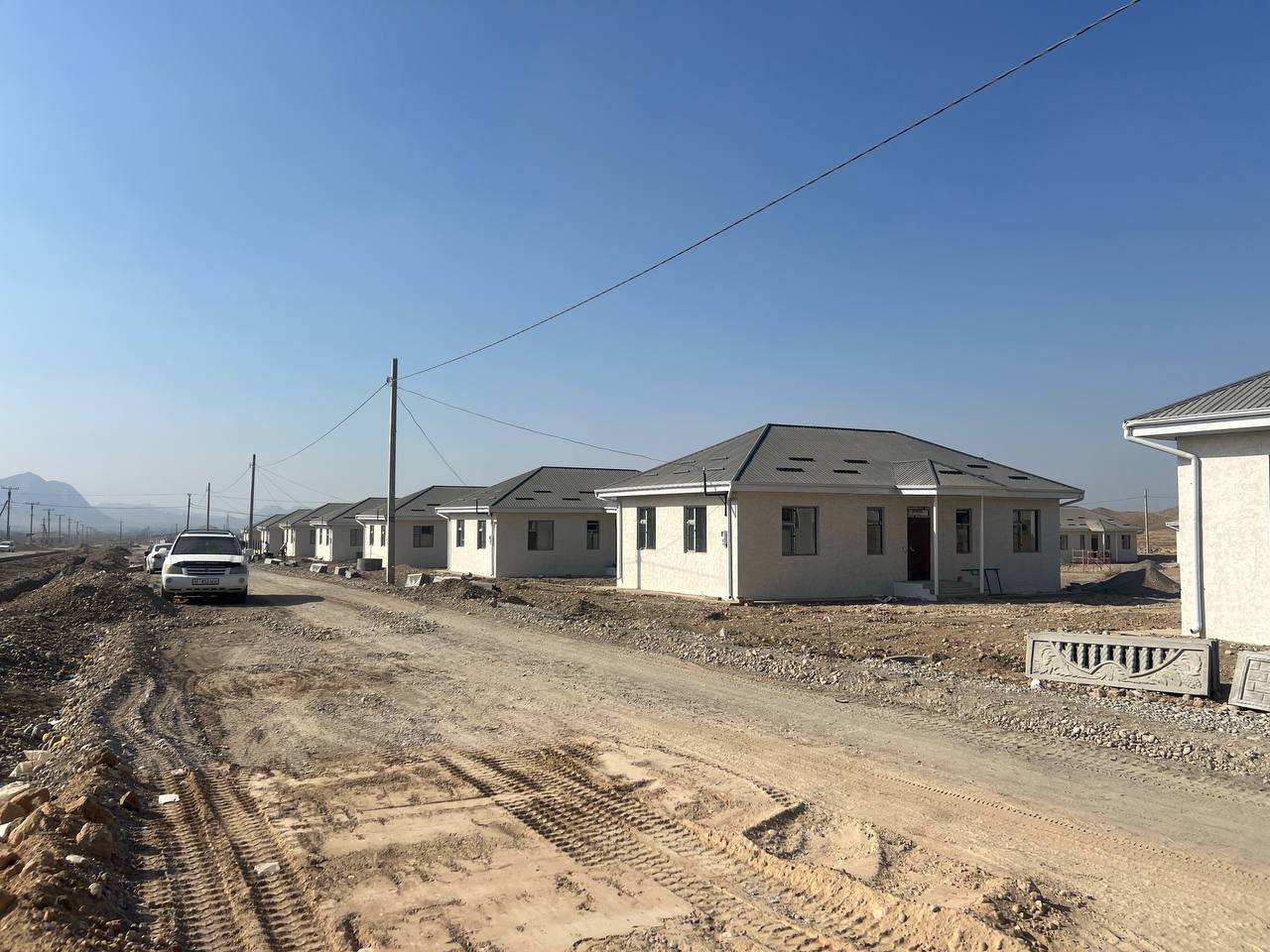

Завершено электроснабжение нового села Жаны-Достук: установлены четыре подстанции, 114 и 217 опор, проложено свыше 13 км линий, подключены жилые дома и уличное освещение.

Завершены работы по электроснабжению новых массивов в селе Максат и Раззаков: установлены дополнительные подстанции, опоры, проложено свыше 22 км линий СИП, размещено оборудование для освещения.

По данным ПЭС, проведенная работа повысила надежность электроснабжения Баткенской области и снизила риски аварий в зимний период. Все мероприятия выполнены в полном объеме и в установленные сроки.
