Строительство Орто-Токойской ГЭС выполнено на 68% — фото

Строительство Орто-Токойской ГЭС выполнено на 68% — фото

В Кыргызстане продолжается строительство Орто-Токойской ГЭС. По данным ОАО «Чакан ГЭС», на сегодняшний день готовность объекта составляет 68%.

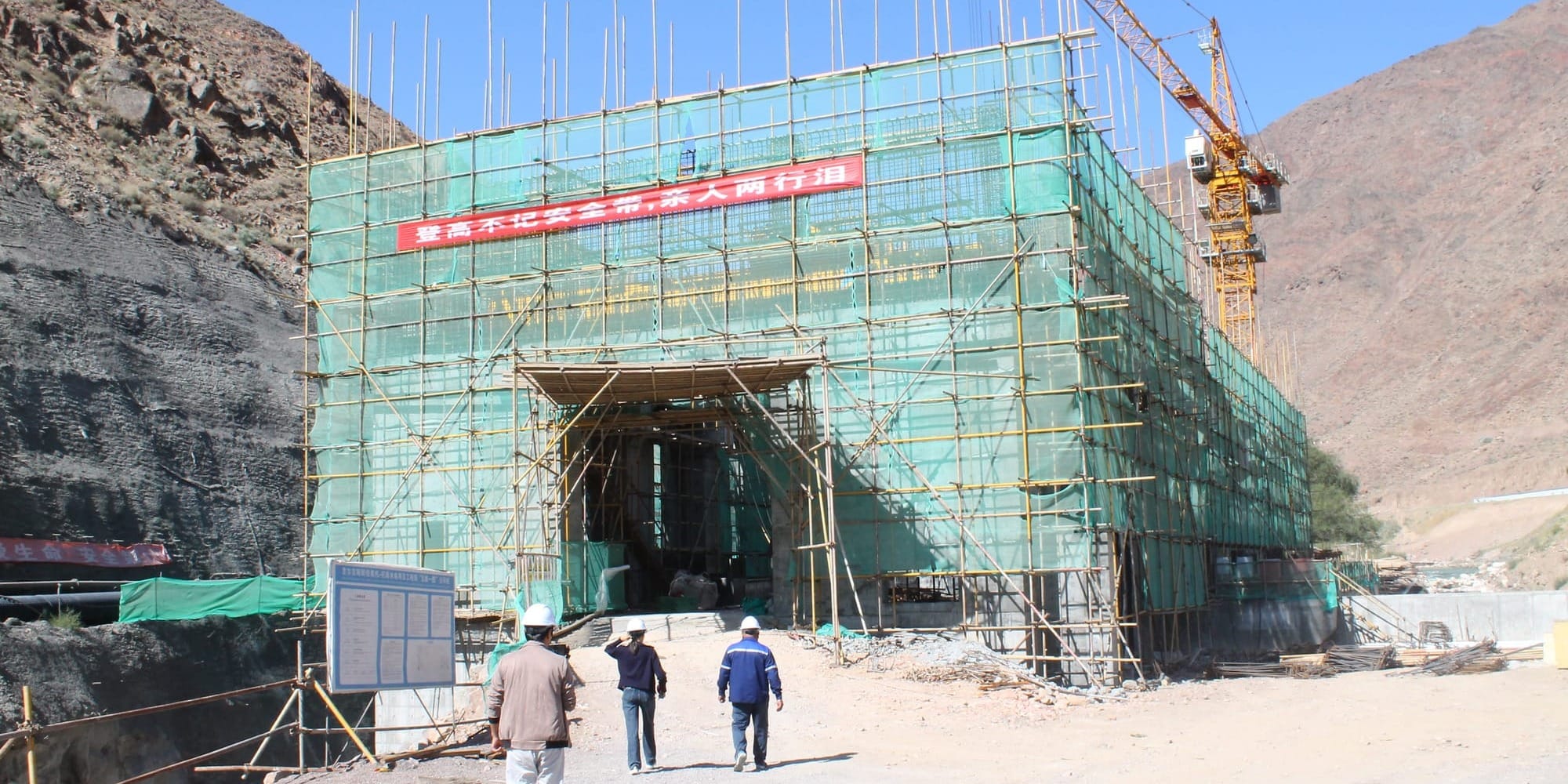

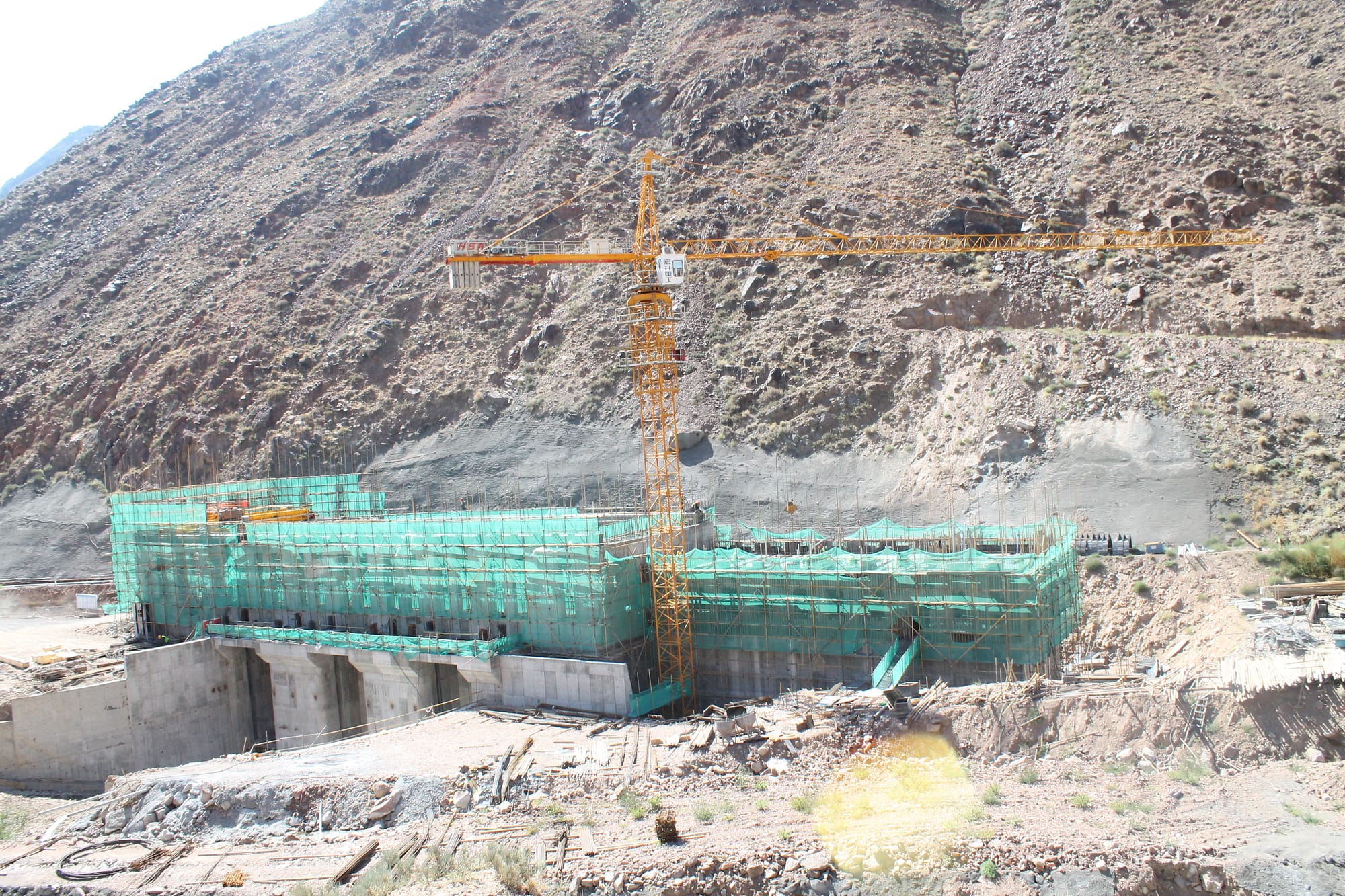

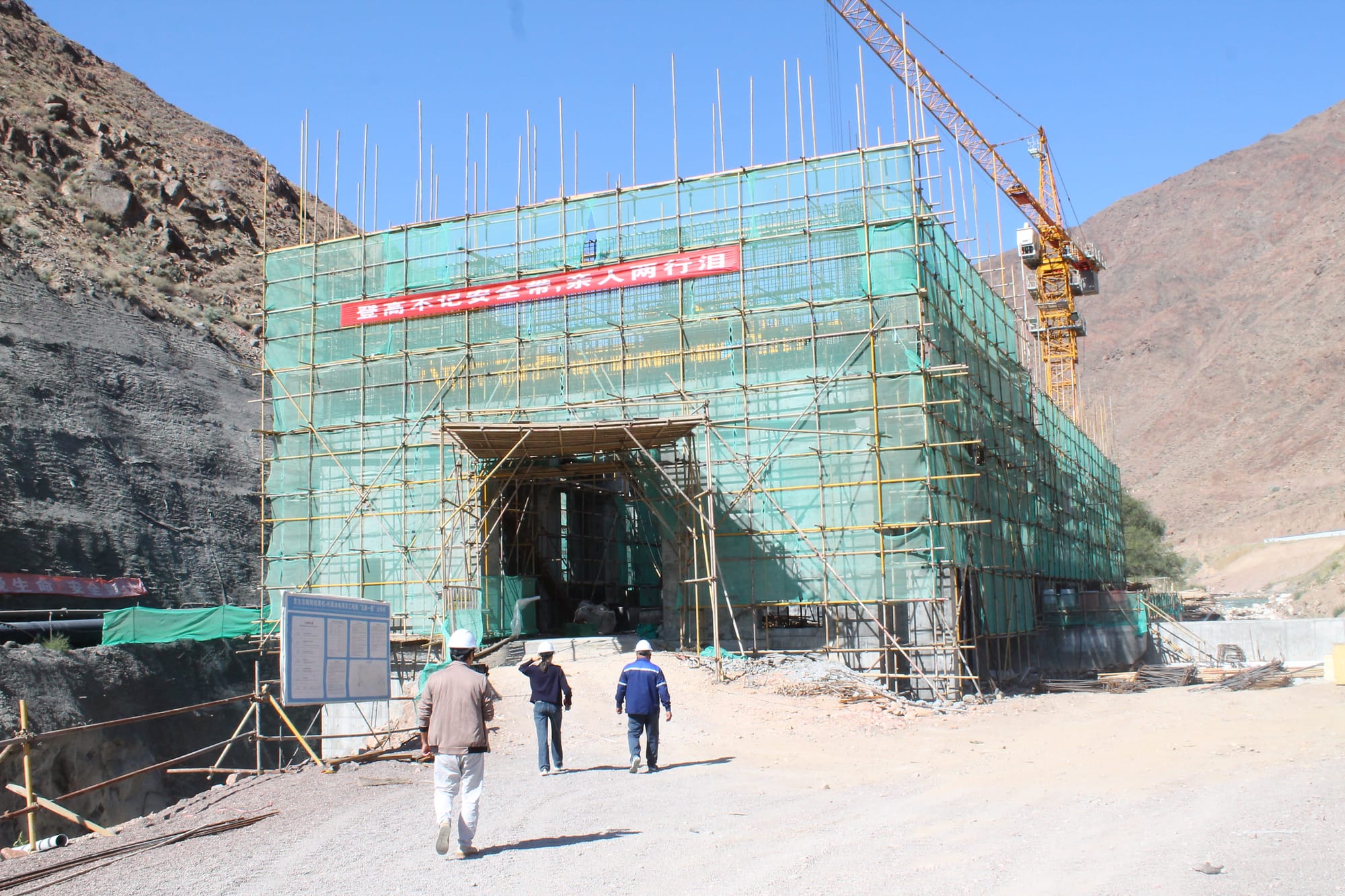

Основные работы ведутся на здании ГЭС, где разместят машинный зал, оборудование и диспетчерскую. Здесь будет происходить преобразование энергии потока воды в электричество.

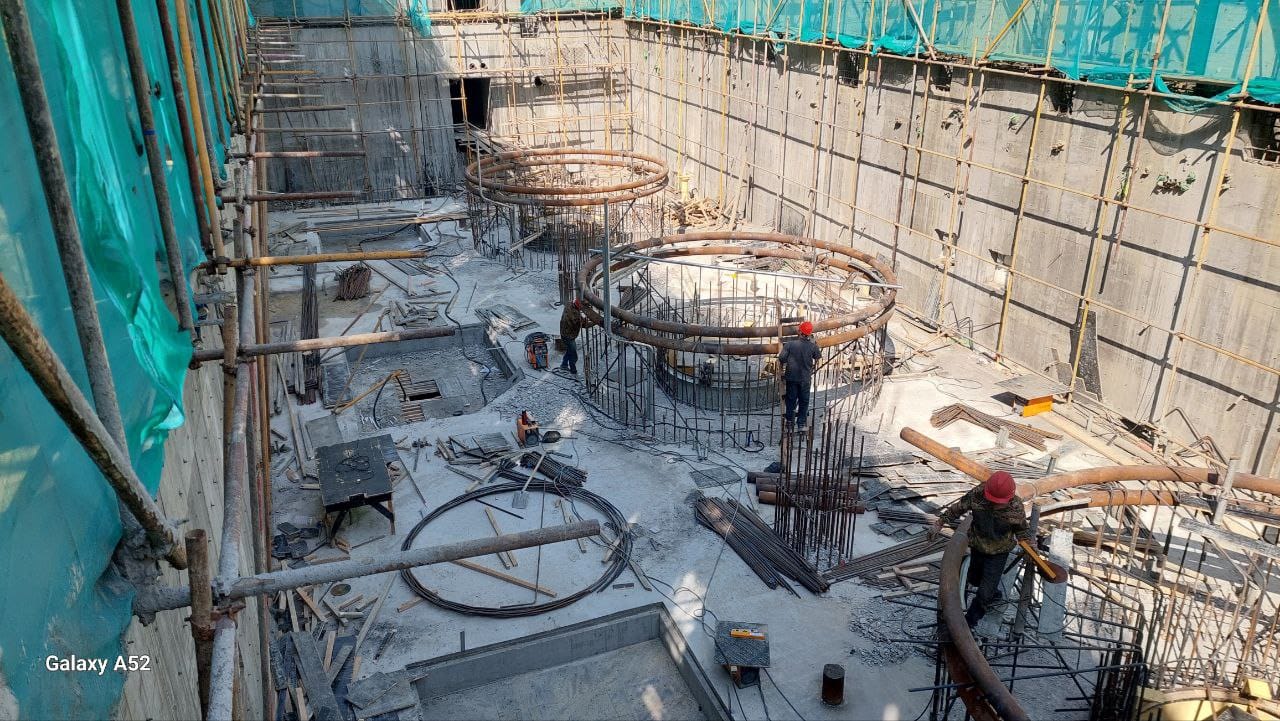

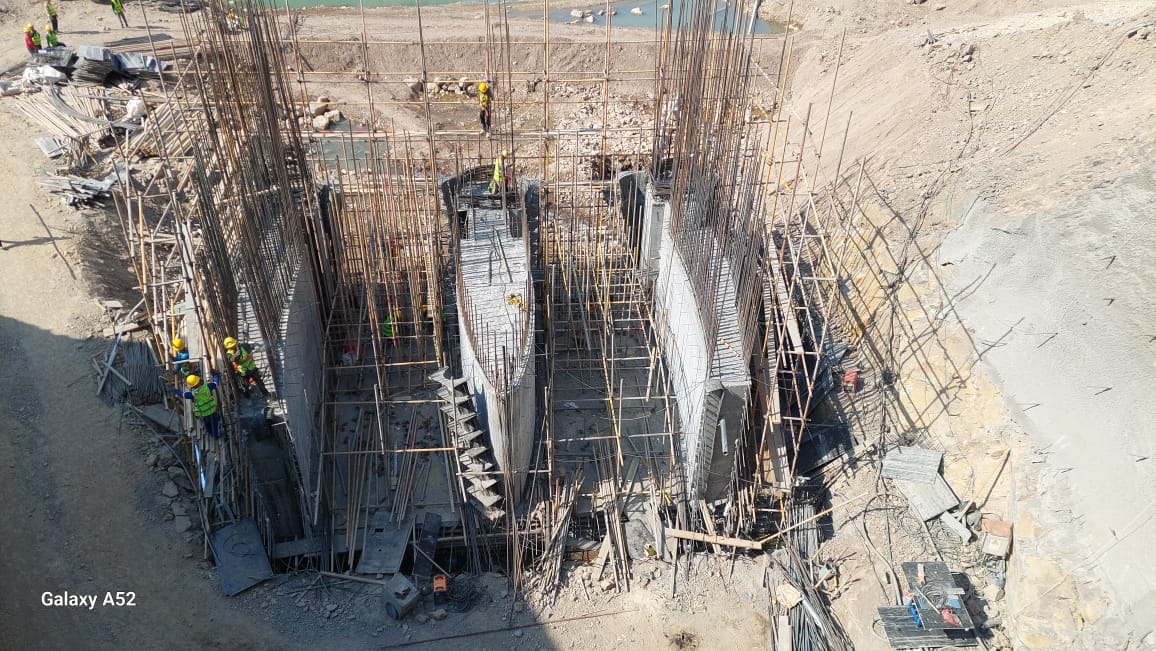

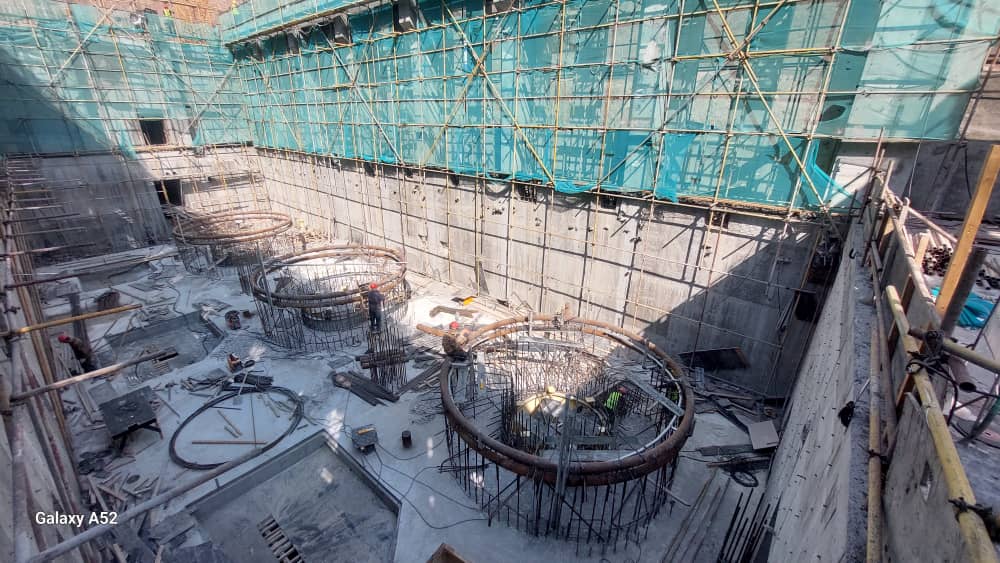

На объекте выполняются: монтаж и сборка спиральных камер гидроагрегатов, бетонирование водоприемной шахты, арматурно-опалубочные работы помещений оперативного управления и распределительной установки РУ-10КВ, а также монтаж стальных опор и бетонирование тоннеля.

Завершены:

  • устройство временных и постоянных подъездных путей;
  • строительство городка для строителей и складов хранения материалов;

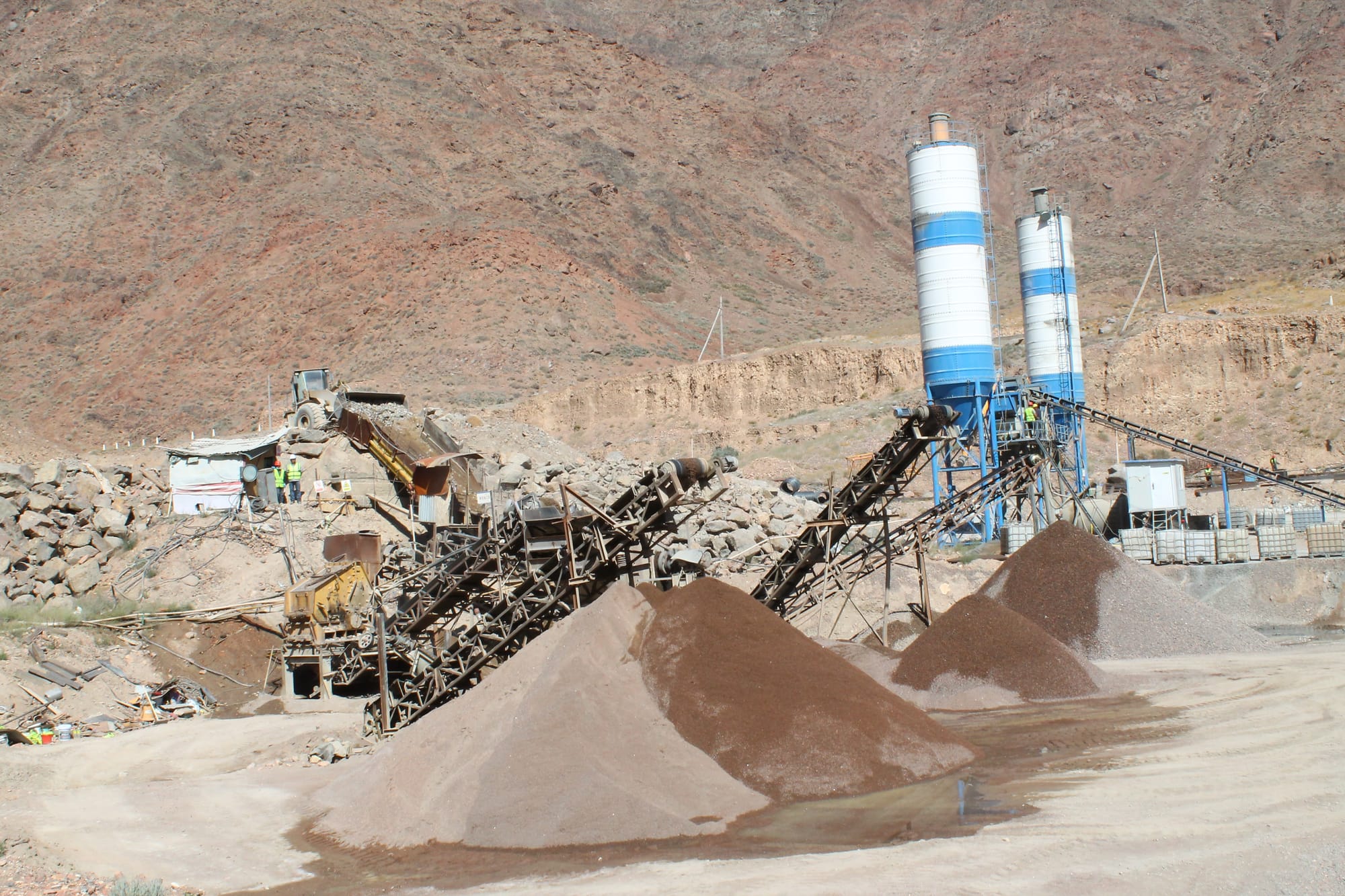

  • монтаж трех конусов отсасывающей трубы для гидроагрегатов;
  • устройство подпорных стен отводящего канала;
  • монтаж мостового крана грузоподъемностью 50/10 т и козлового крана на 10 т;

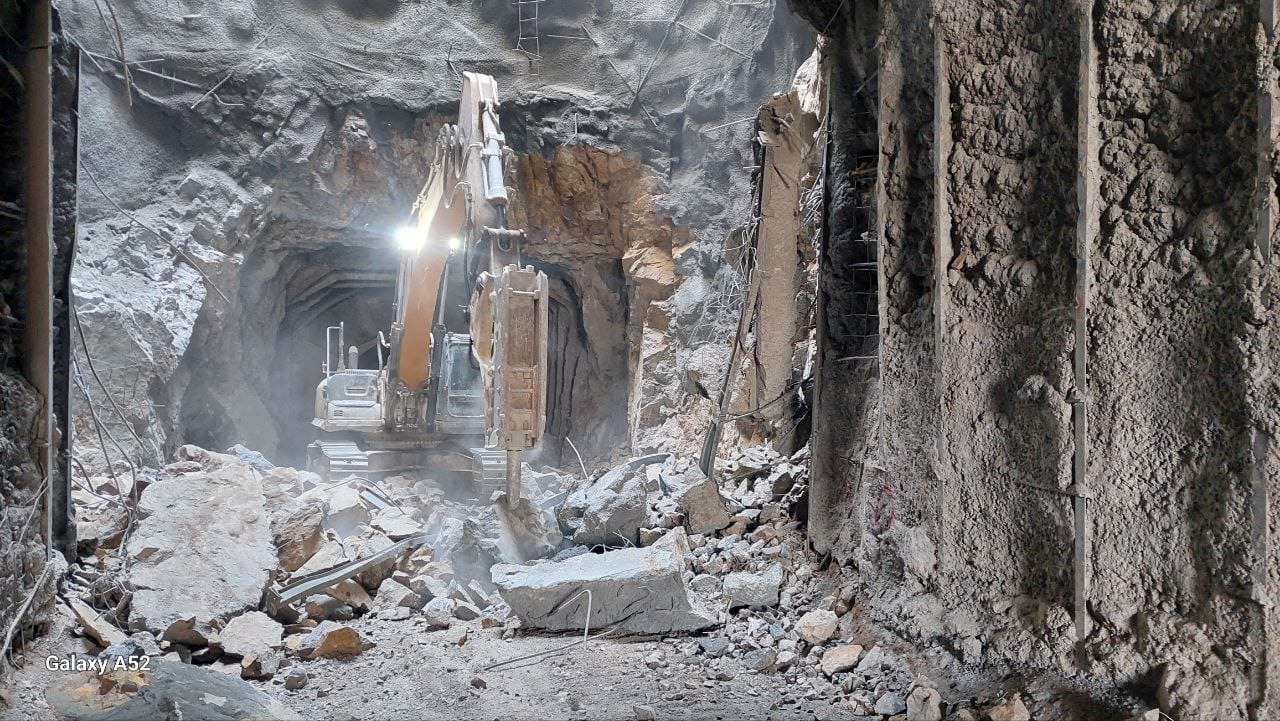

  • проходка тоннеля длиной 928 м;

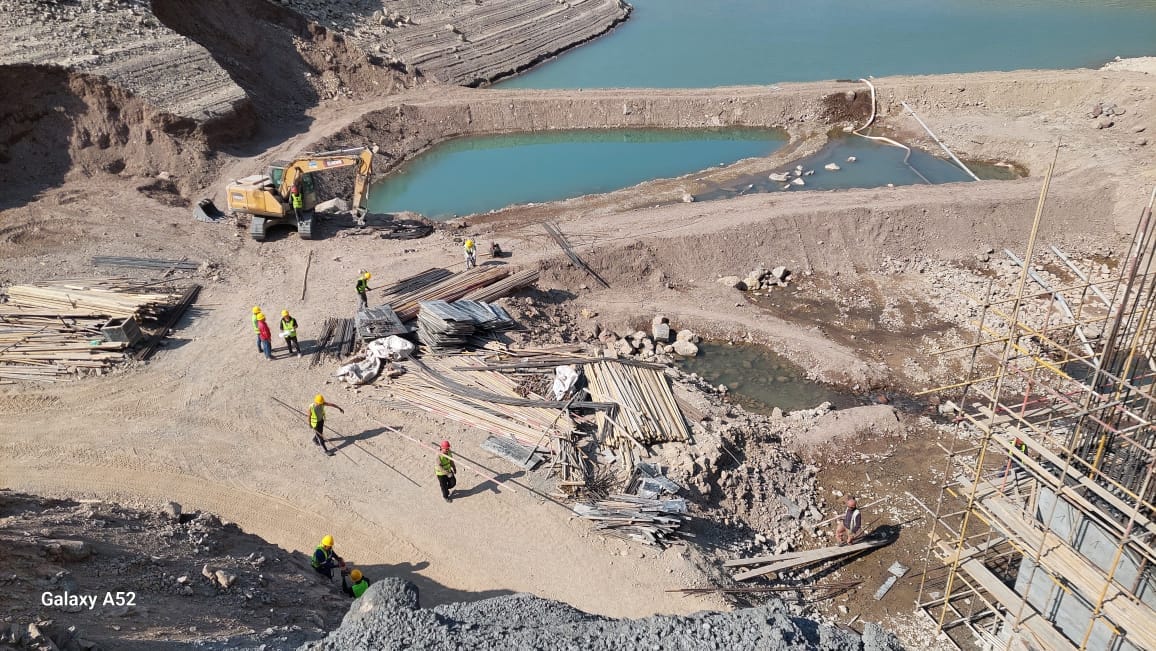

  • бетонные и земляные работы по строительству дороги к водоприемнику протяженностью 92 м.
Энергетики отмечает, что проект позволит повысить надежность энергоснабжения и обеспечить дополнительную генерацию электроэнергии. Завершение строительства Орто-Токойской ГЭС ожидается в первой половине 2026 года.
