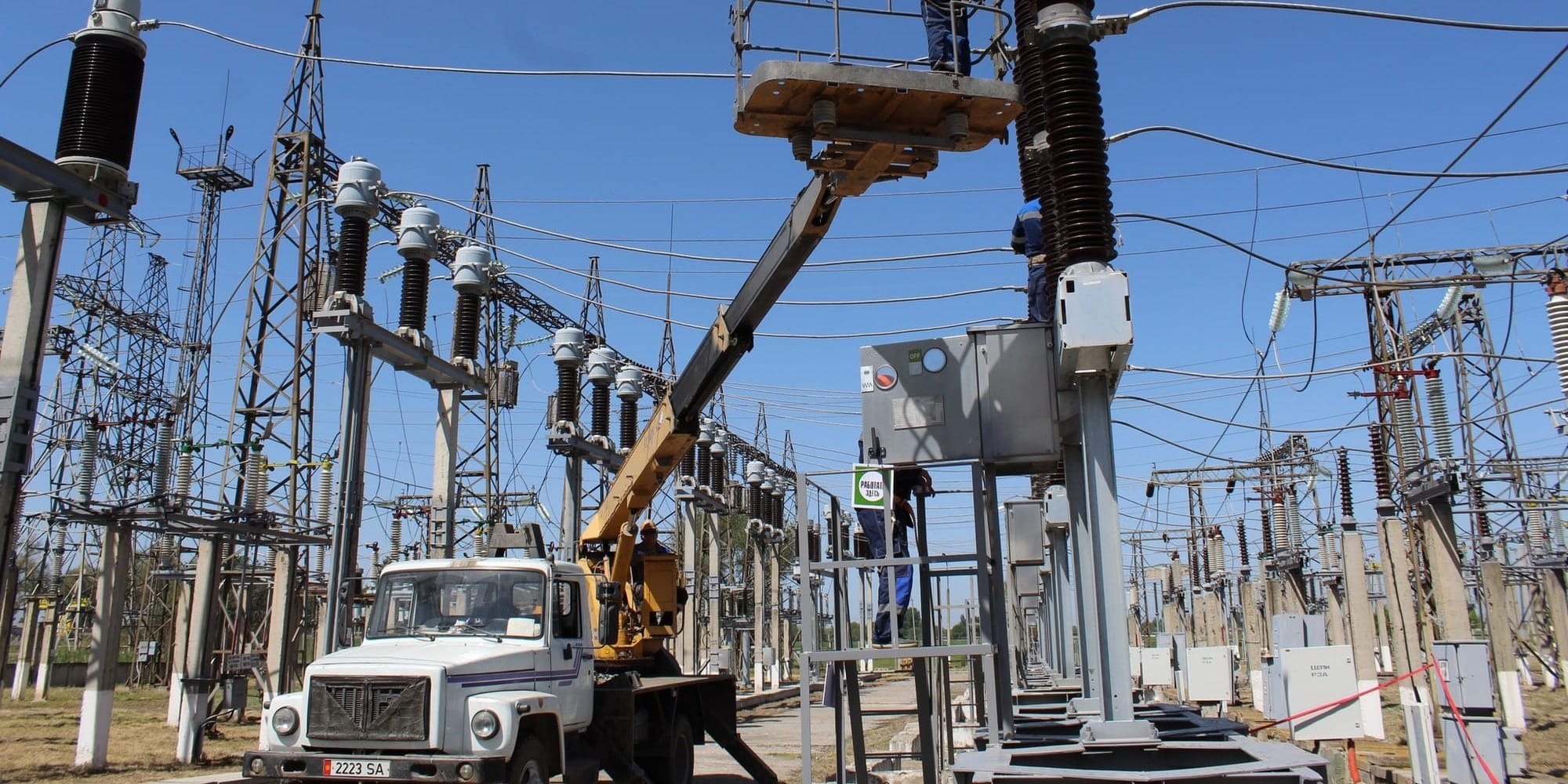

Ремонтные работы на подстанции «Кара-Балта» выполнены на 70%
К предстоящему осенне-зимнему периоду на подстанции 220/110/10 кВ «Кара-Балта» завершено 70% ремонтных и подготовительных работ. Об этом сообщили в Чуйском предприятии электрических сетей.

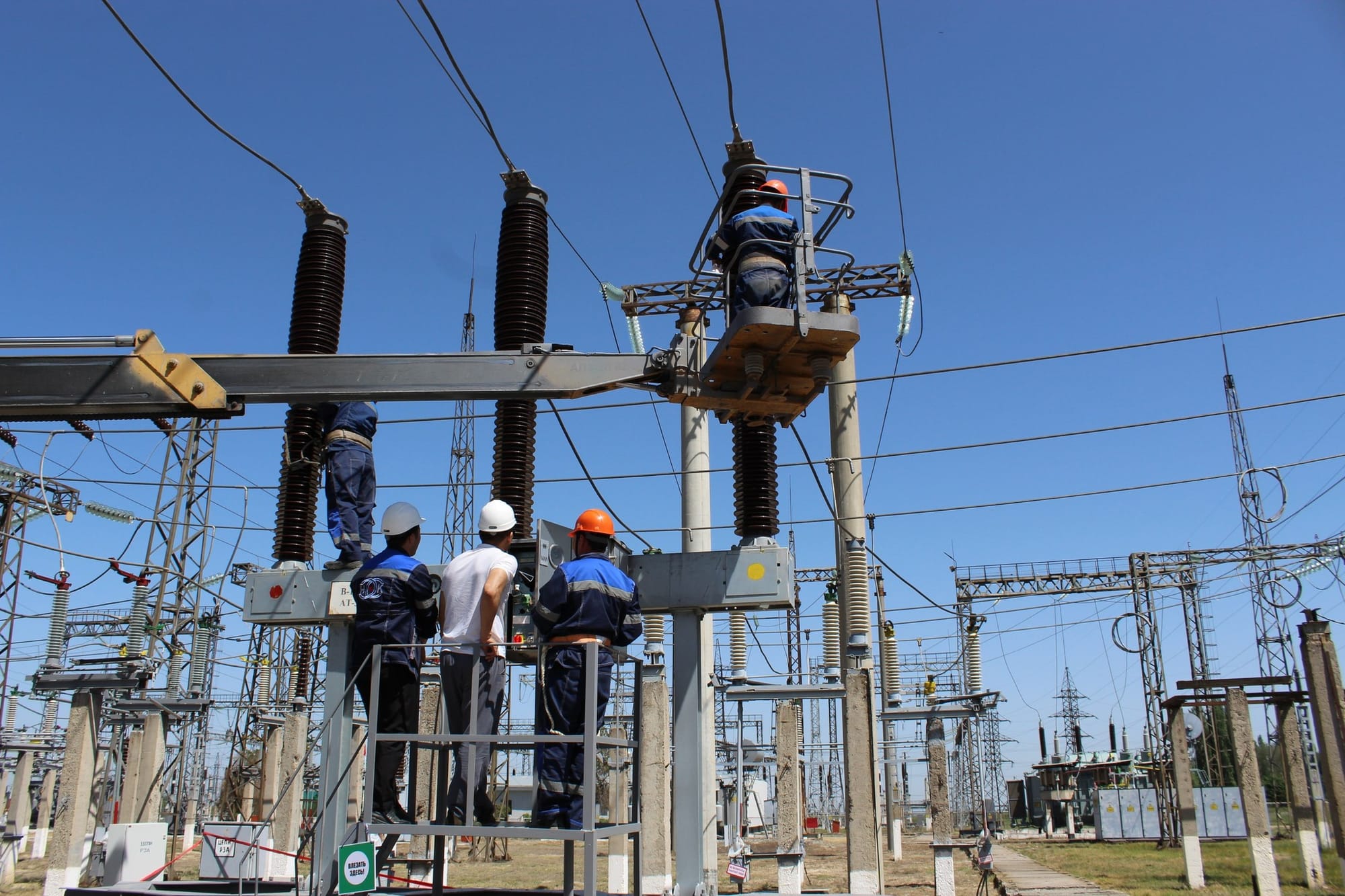

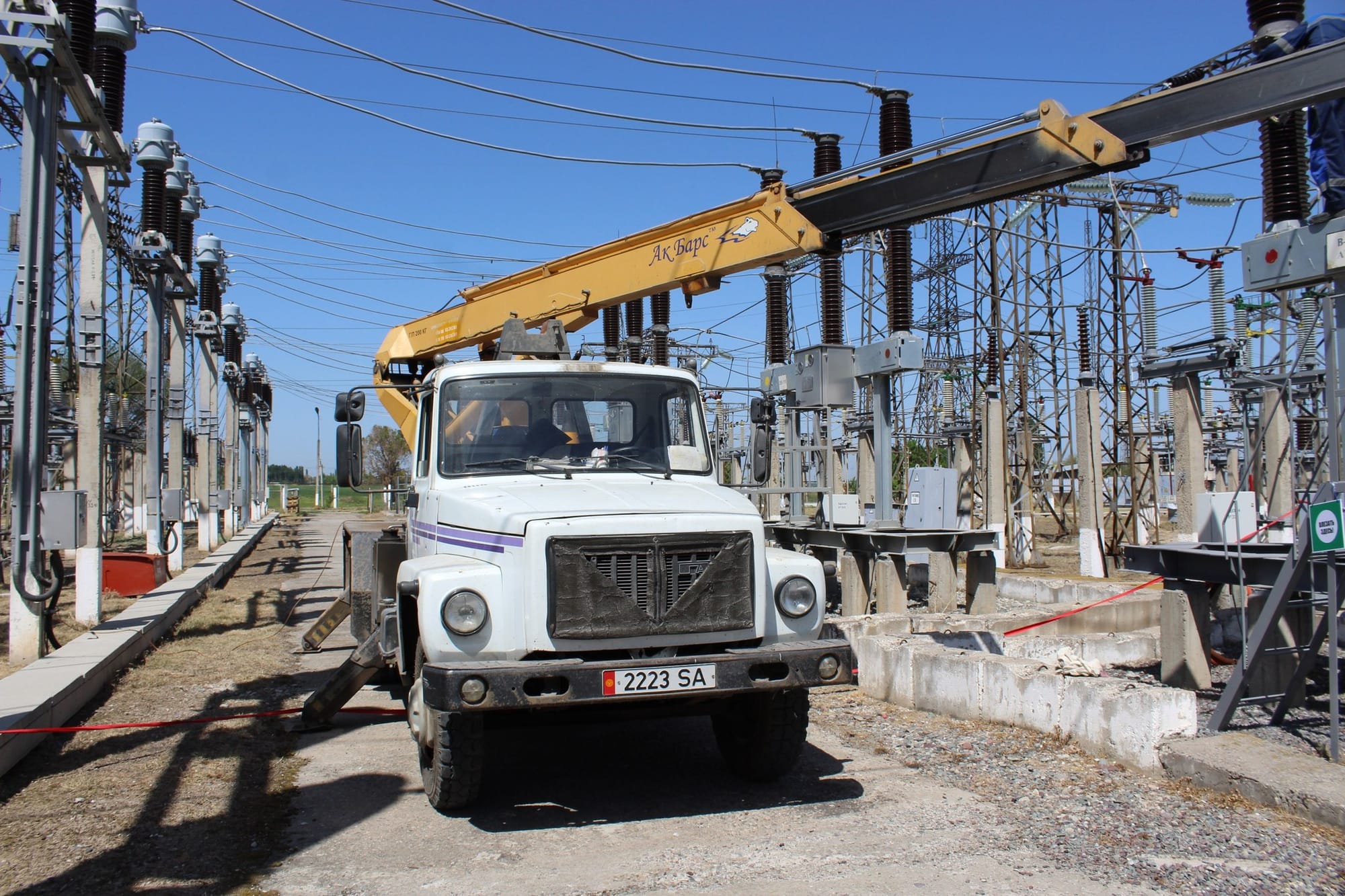

Электромонтеры выполнили капитальный ремонт семи единиц оборудования и техническое обслуживание 87 единиц. Кроме того, произведена замена вводов 220 кВ по фазам Т-2 и С.
Завершение оставшихся 30% работ планируется к 1 ноября. Ведомство отмечает, что модернизация подстанции направлена на бесперебойное прохождение отопительного сезона и обеспечение потребителей стабильным электроснабжением.

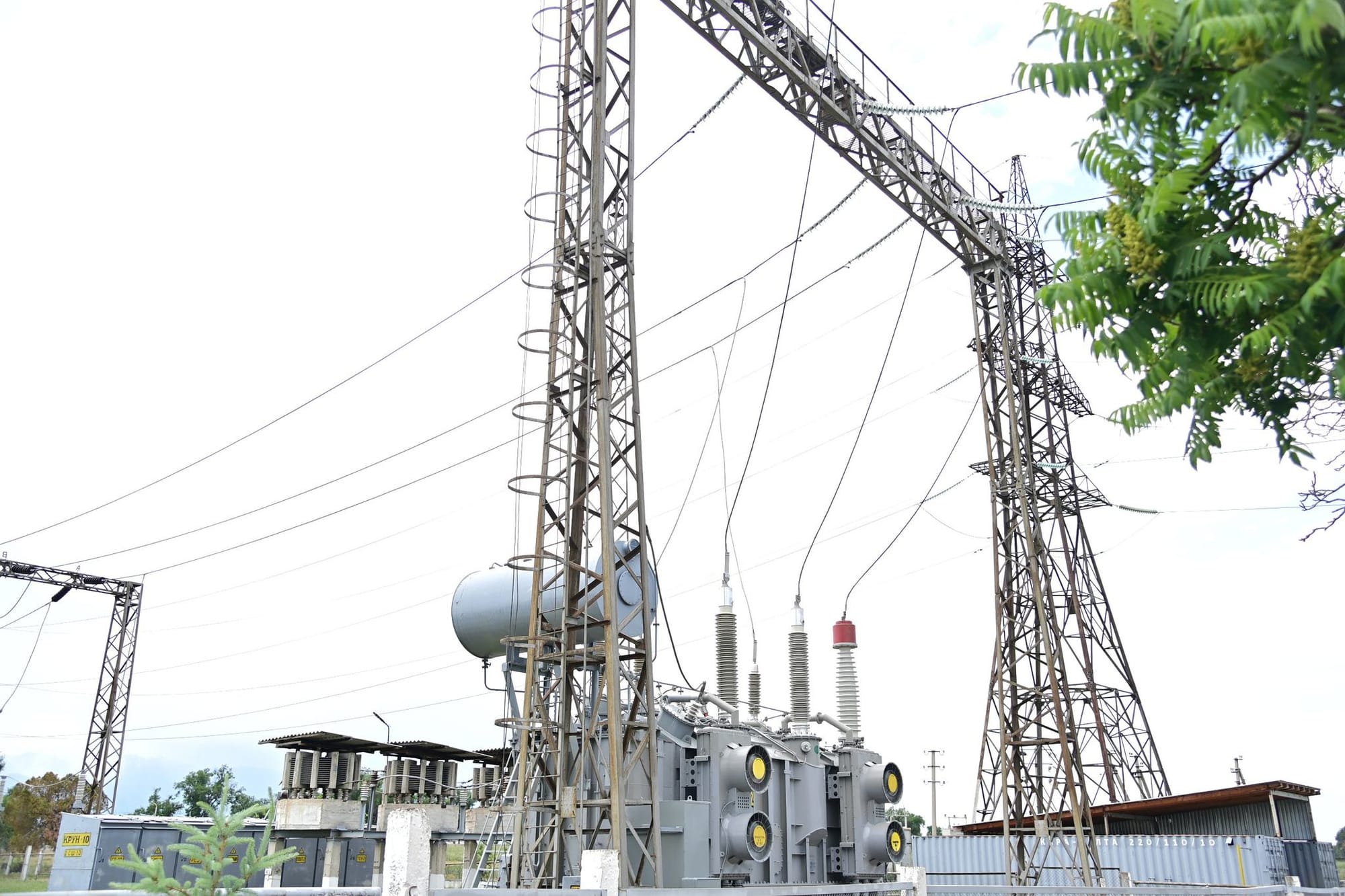

В ЧуПЭС напомнили, что подстанция была введена в эксплуатацию в 1976 году. Сегодня она оснащена тремя автотрансформаторами мощностью 125 тысяч кВА, семи линиями электропередачи на 110 кВ и тремя линиями на 220 кВ. Обслуживание объекта проводит персонал из 13 человек.
В рамках планового ремонта возможны временные отключения электроэнергии с 09:00 до 17:00. Подробную информацию можно найти на сайте Чуйского ПЭС по ссылке, а также в соцсетях и мобильном приложении «Мой свет».
