В Чуйской области завершается строительство ГЭС «Шамшы» мощностью 1.7 МВт

В Чуйской области завершается строительство ГЭС «Шамшы» мощностью 1.7 МВт

В Чуйском районе Чуйской области продолжается строительство ГЭС «Шамшы» мощностью 1.7 МВт. Об этом сообщили в Минэнерго.

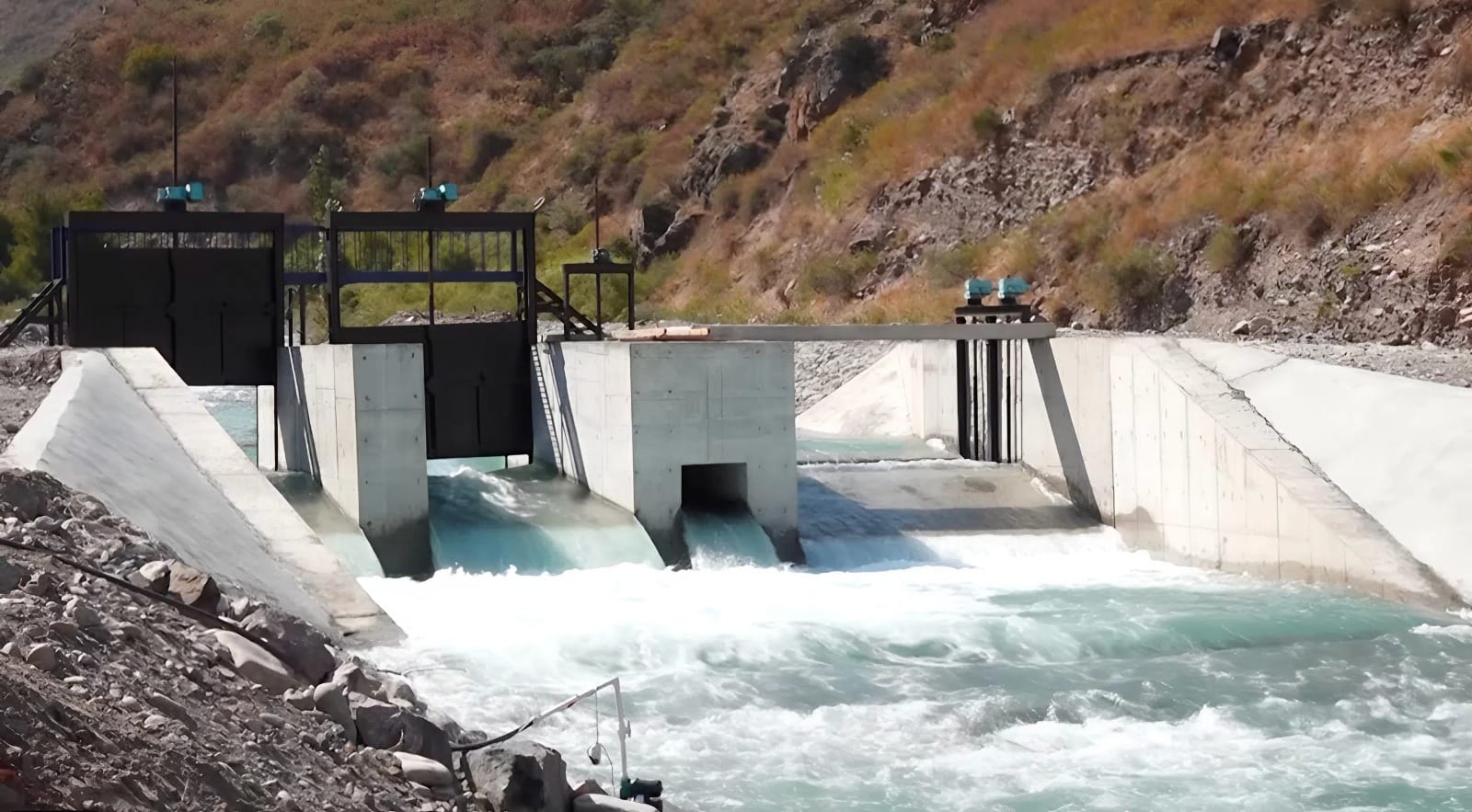

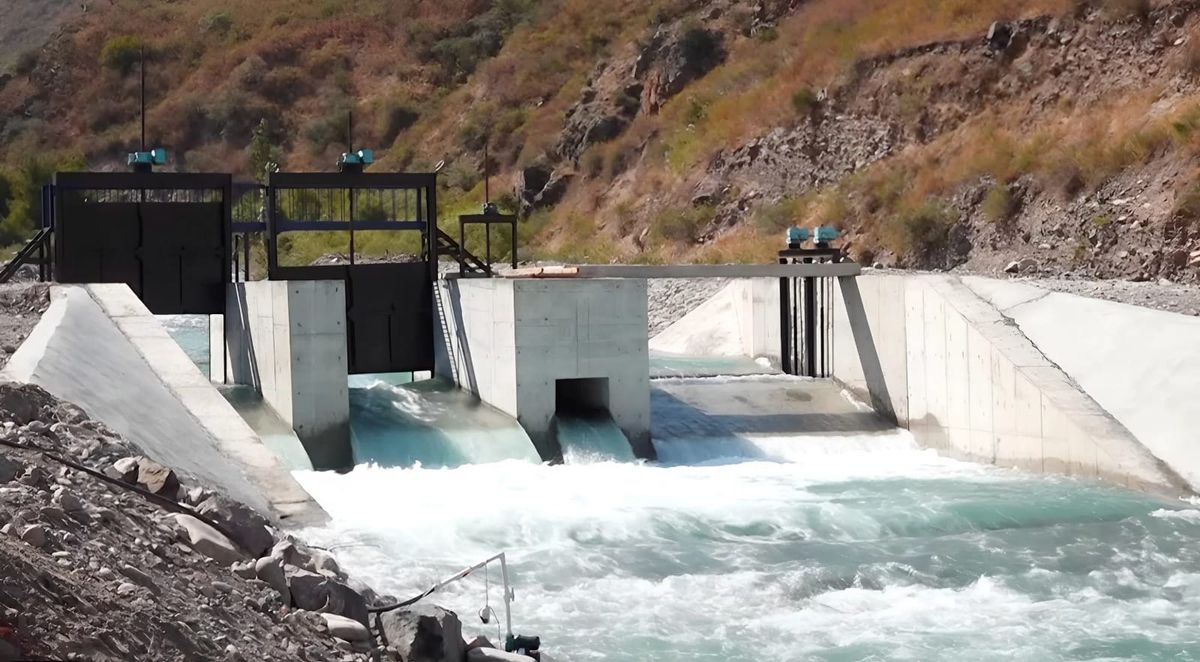

По состоянию на август завершены головное гидросооружение и строительство ЛЭП 10 кВ. Строительство отстойника выполнено на 95%, деривационного канала – на 85%. Работы по водонапорной трубе завершены на 80%, машинный зал готов на 30% – ведется укладка стен.

На объект доставлена гидротурбина из Чехии, установлены четыре видеокамеры.

Завершение строительства планируется в августе, ввод в эксплуатацию – в сентябре 2025 года.
