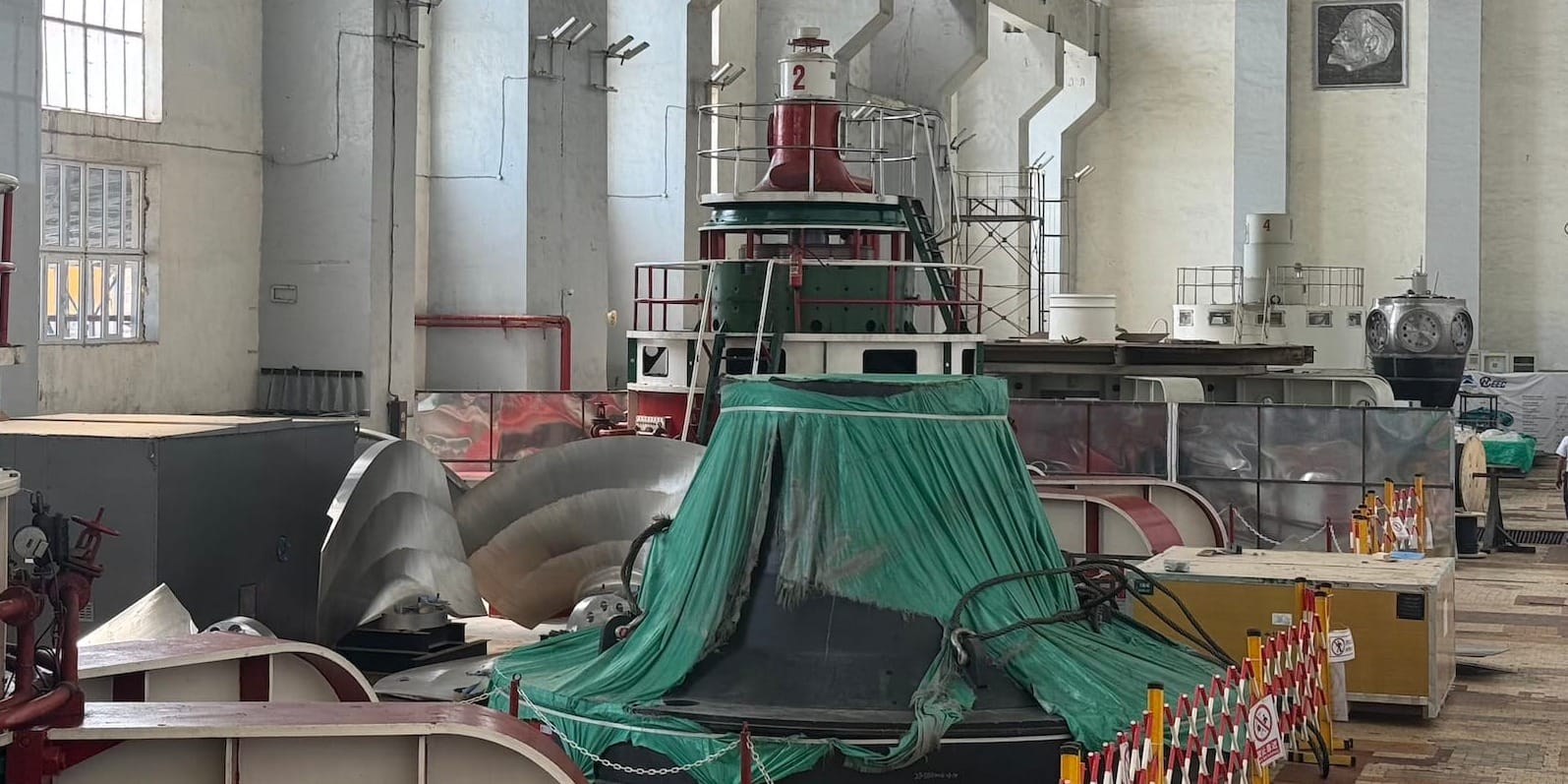

Уч-Курганская ГЭС увеличит мощность на 9 МВт после реконструкции второго агрегата
На Уч-Курганской ГЭС продолжаются работы по реконструкции второго гидроагрегата. Уже доставлено 94% оборудования, необходимого для модернизации. Работы ведутся в усиленном режиме, сообщили в пресс-службе Минэнерго.
По информации ведомства, реконструкция проводится для увеличения выработки электроэнергии и обеспечения стабильного прохождения осенне-зимнего периода. Завершение работ планируется в ноябре.
На сегодняшний день выполнены следующие работы:

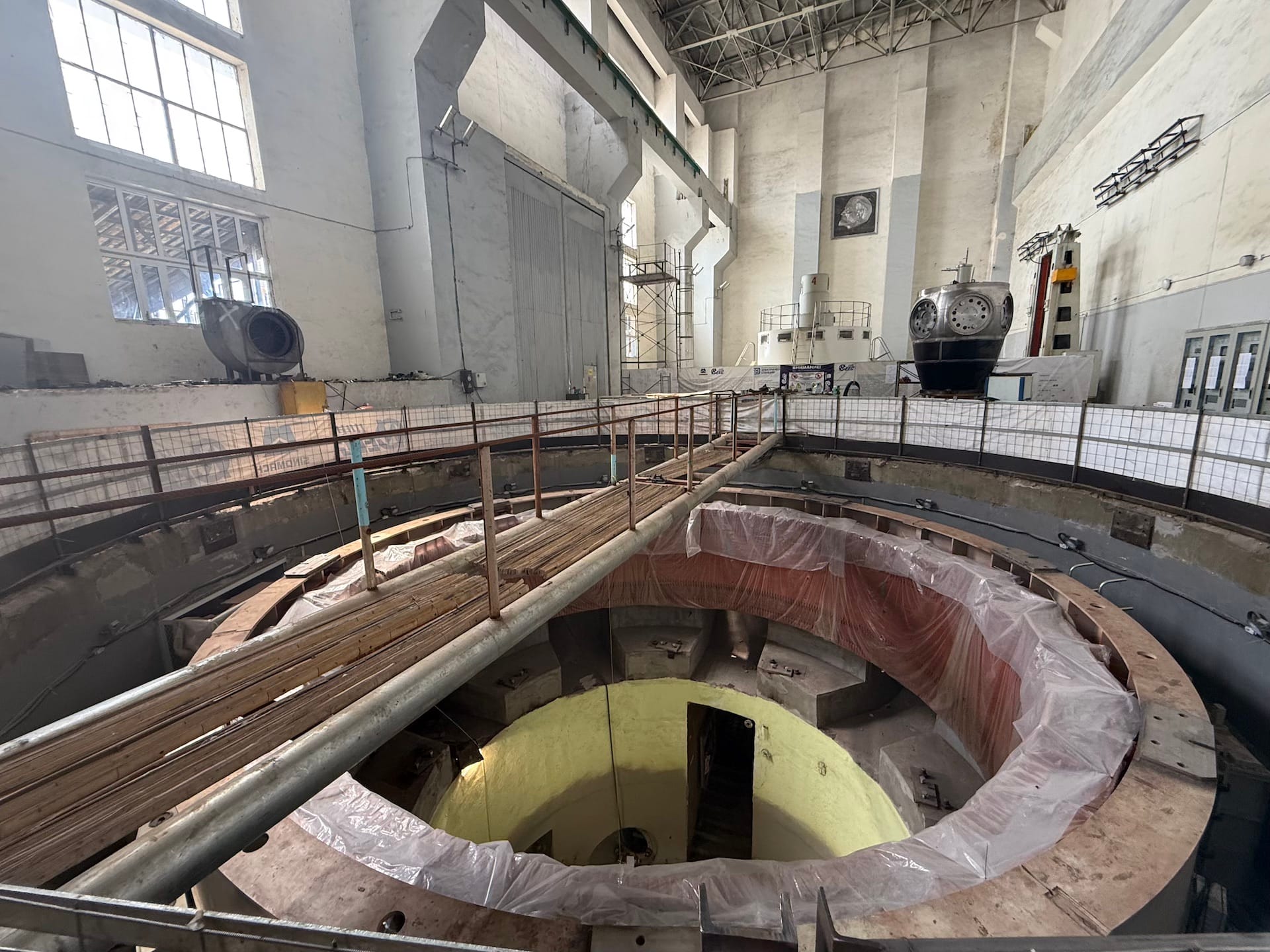

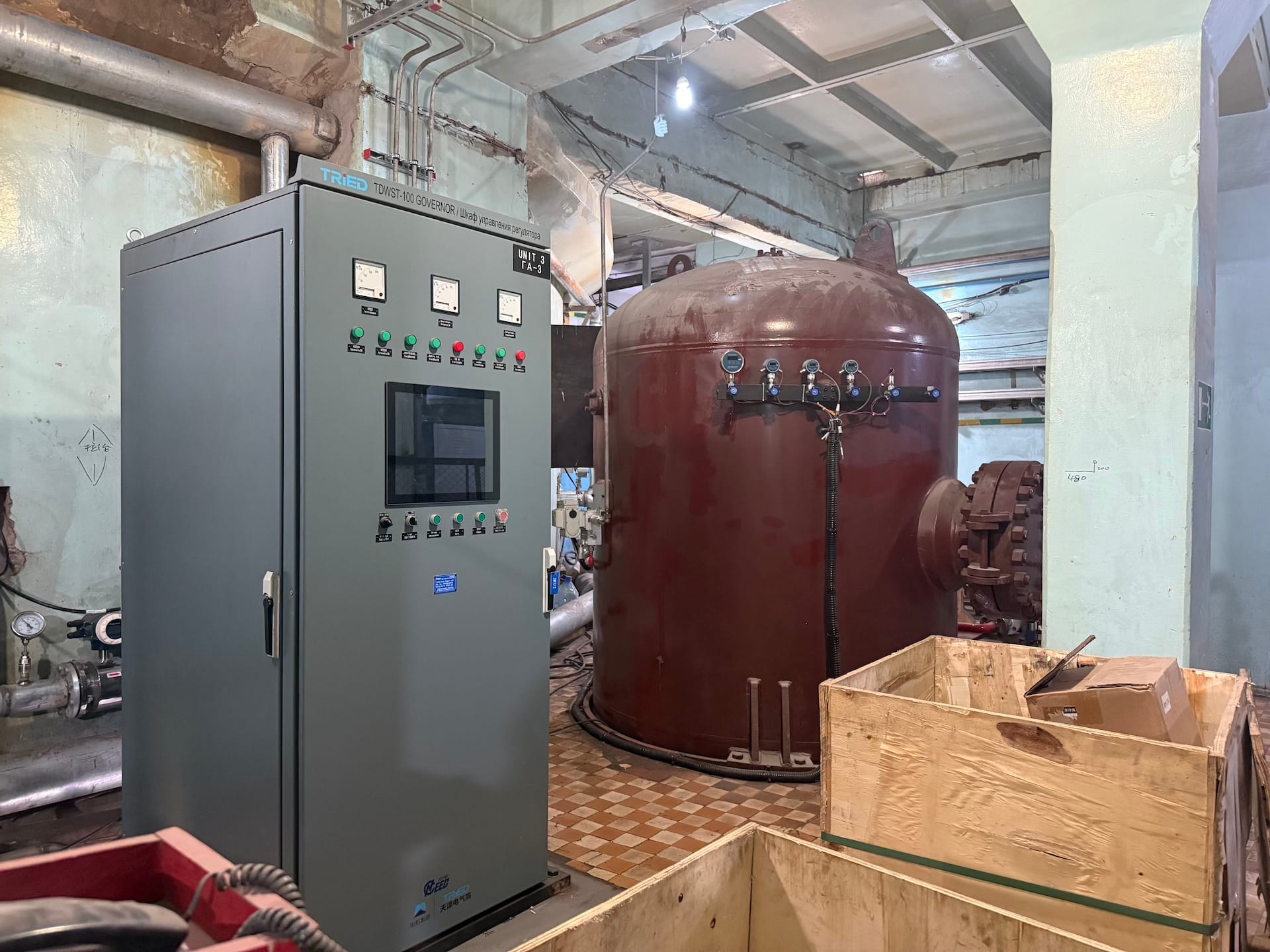

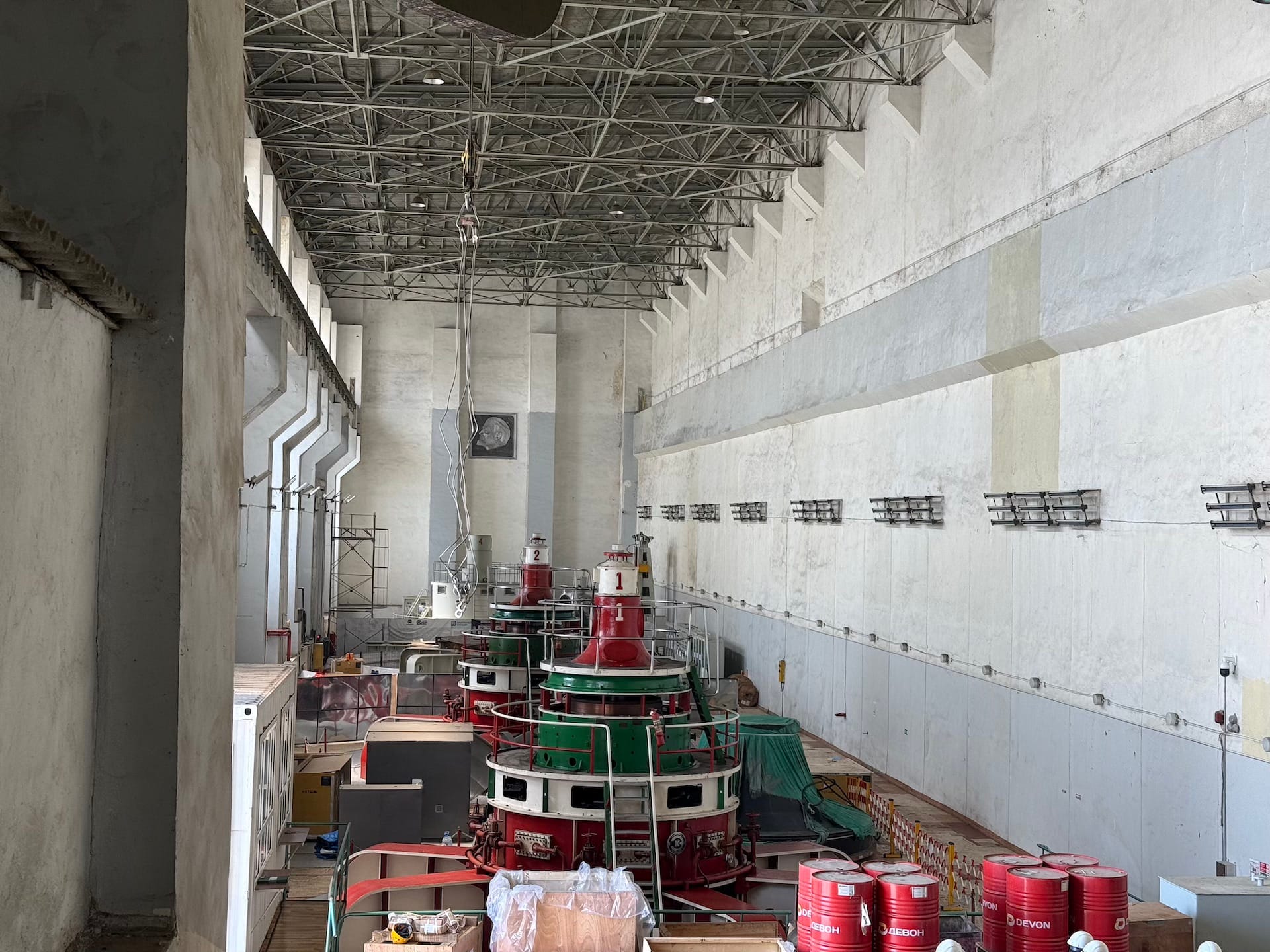

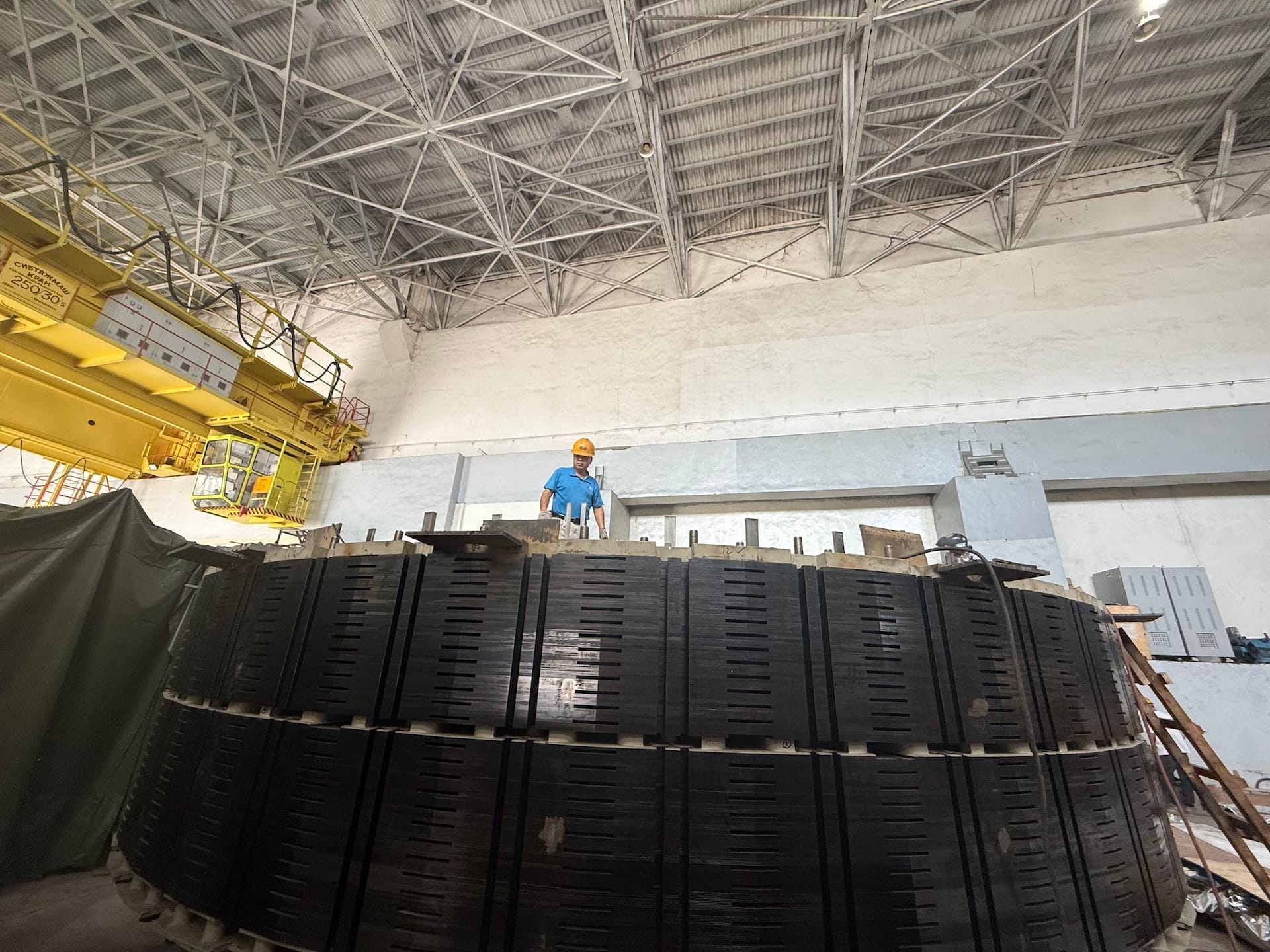

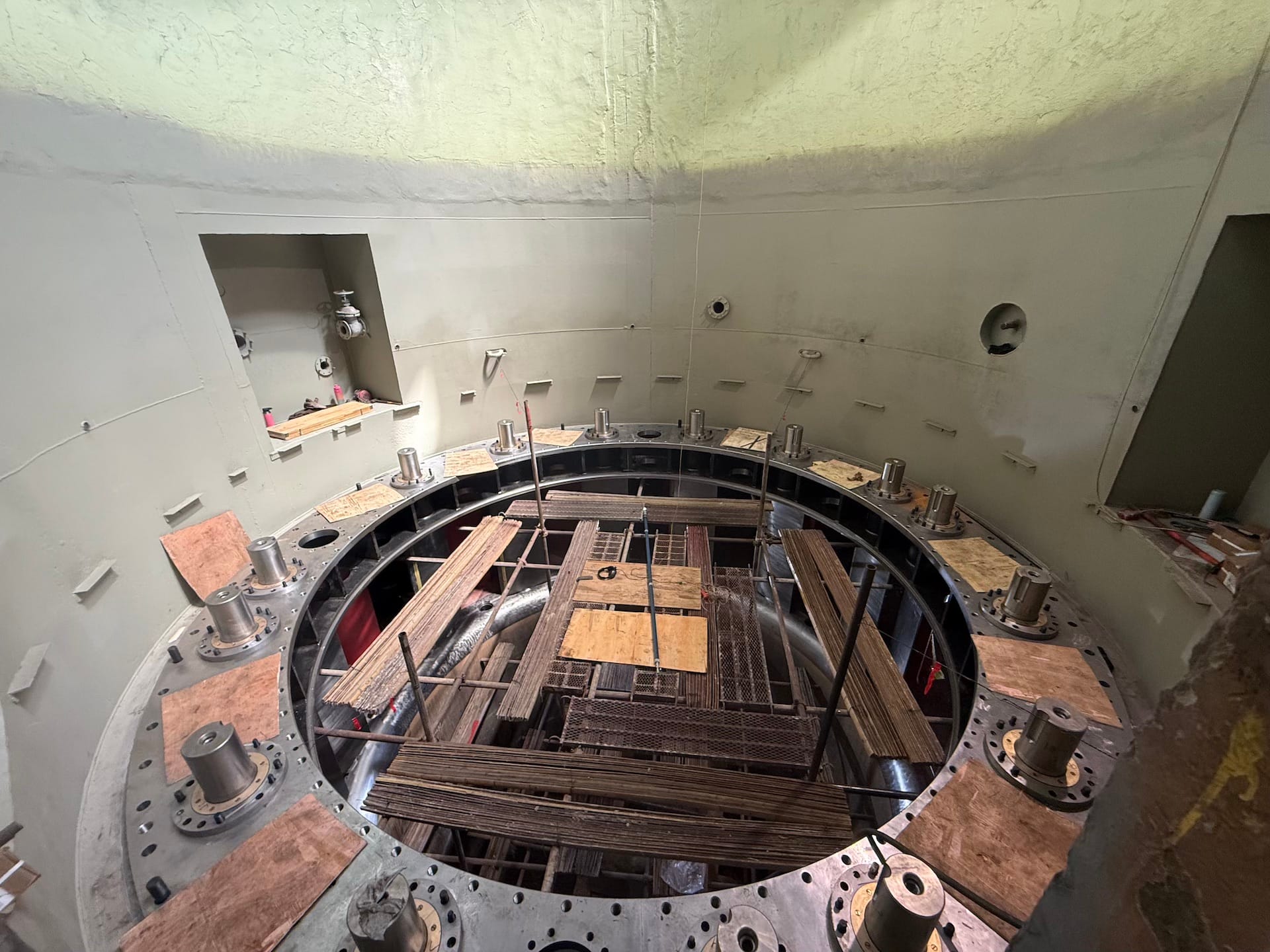

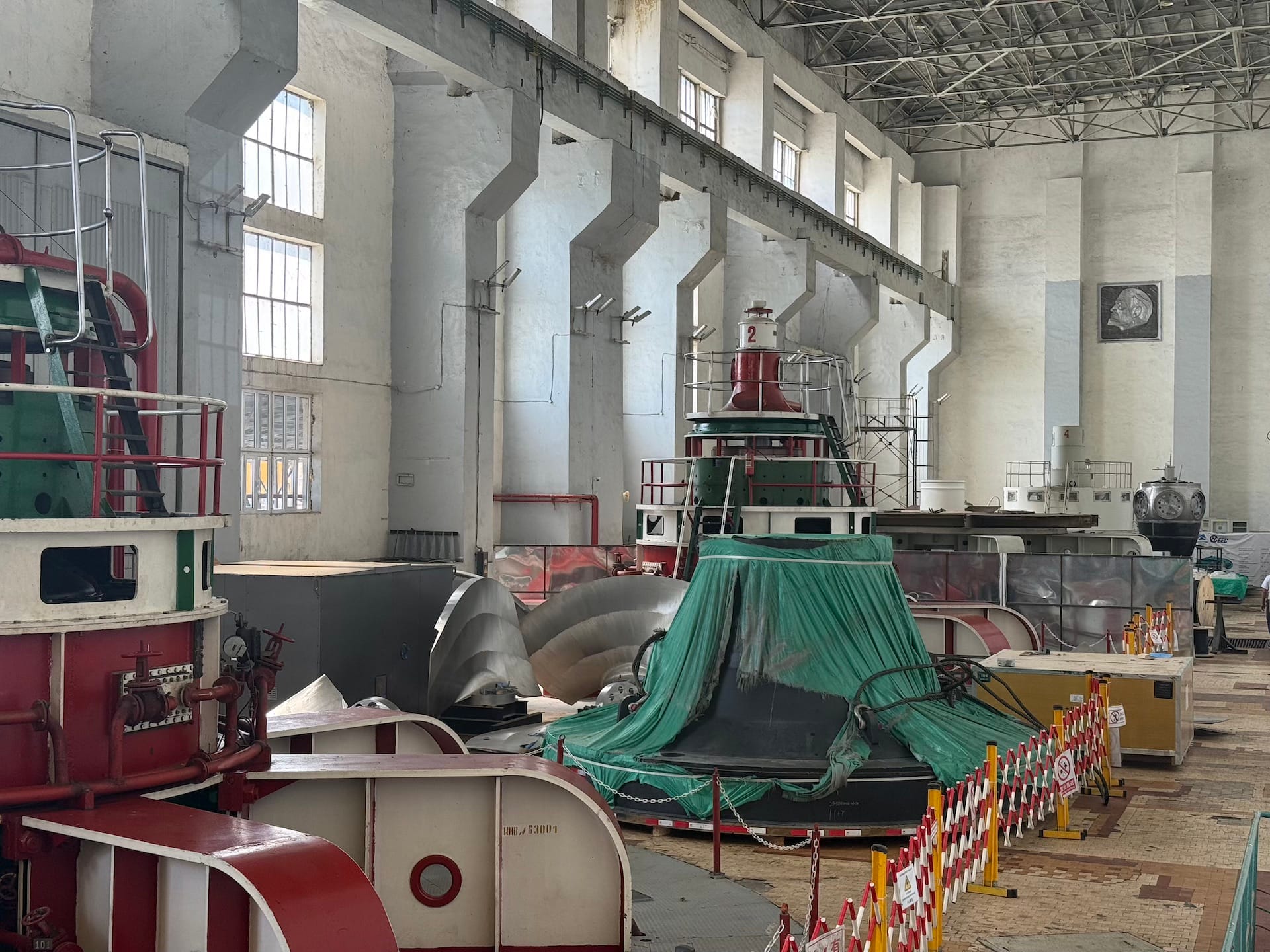

- Гидроагрегат №3 – регулировка шкафов управления, прокладка контрольных кабелей, сборка рабочего колеса, монтаж трубопроводов системы регулирования, установка лопаток НА и центровка оборудования.

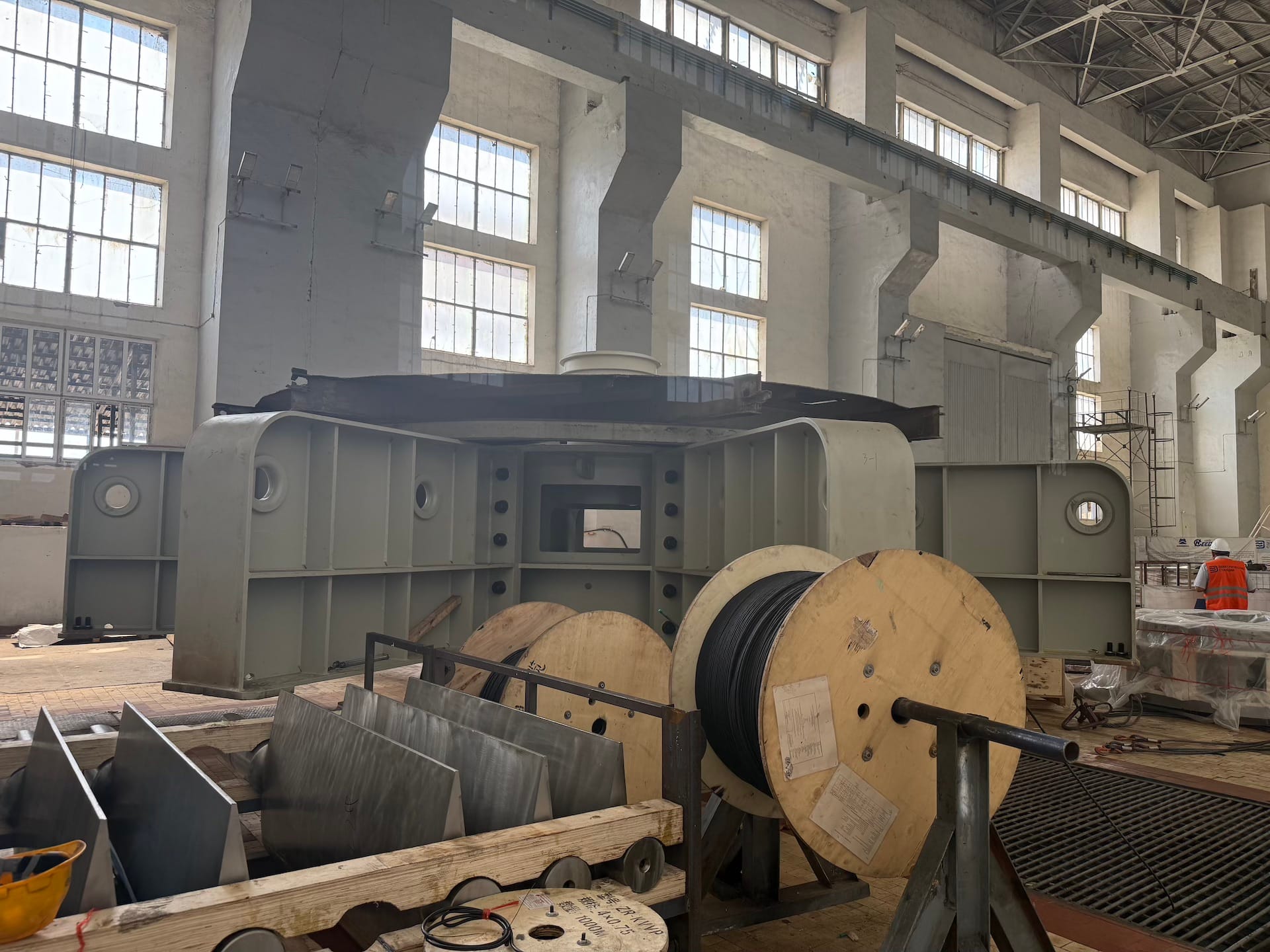

- Ротор ГГ-3 – завершены сварочные работы верхней прижимной планки ротора.

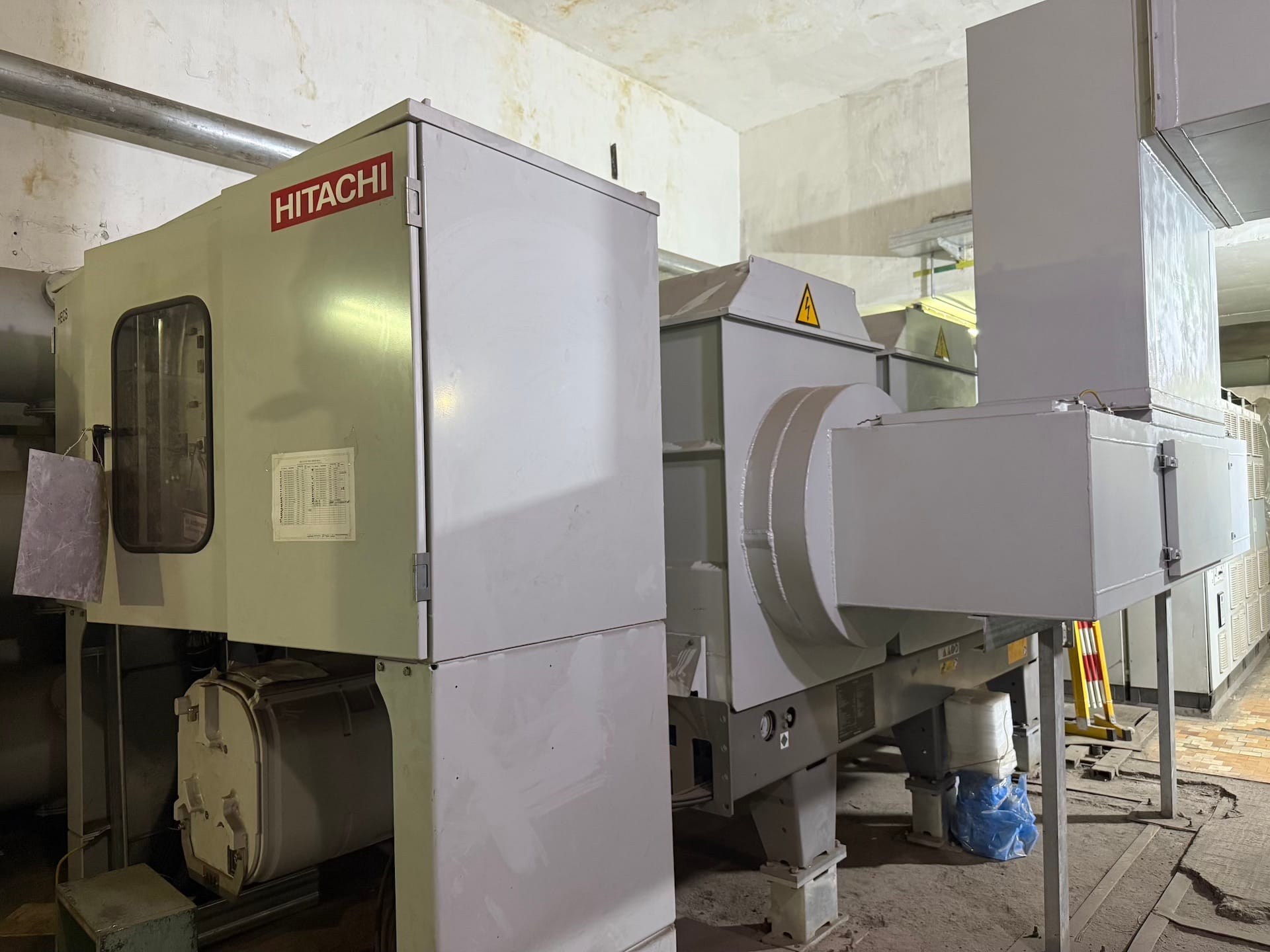

- Маслохозяйственная система – ведутся работы по монтажу трубопроводов.
- Постоянный подъемный механизм АРЗ ТВ – произведена установка фундамента механизма лебедки и выполнена лазерная очистка пазов СУР ГА-3 (на верхнем бьефе).
В министерстве уточнили, что после замены второго агрегата мощность станции увеличится на 9 МВт.
