На Камбар-Атинской ГЭС-1 завершили строительство транспортного тоннеля
В рамках реализации проекта Камбар-Атинской ГЭС-1 завершено строительство транспортного тоннеля. Об этом сообщили в Министерстве энергетики.
В настоящее время завершается подготовительный этап, включающий объекты инфраструктуры, необходимые для запуска основного строительства гидроэлектростанции. Согласно данным министерства:
- строительство транспортного тоннеля завершено на 100%;

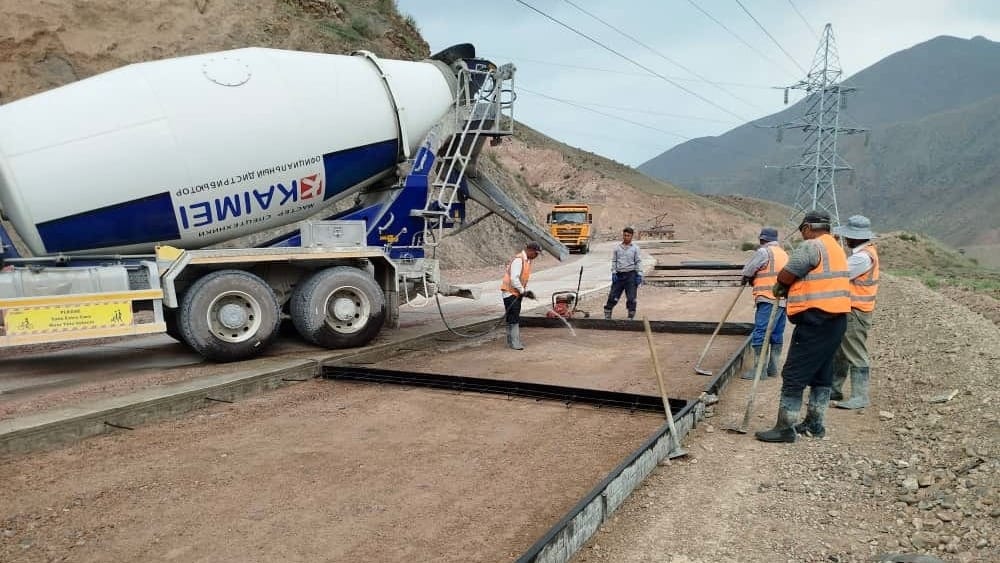

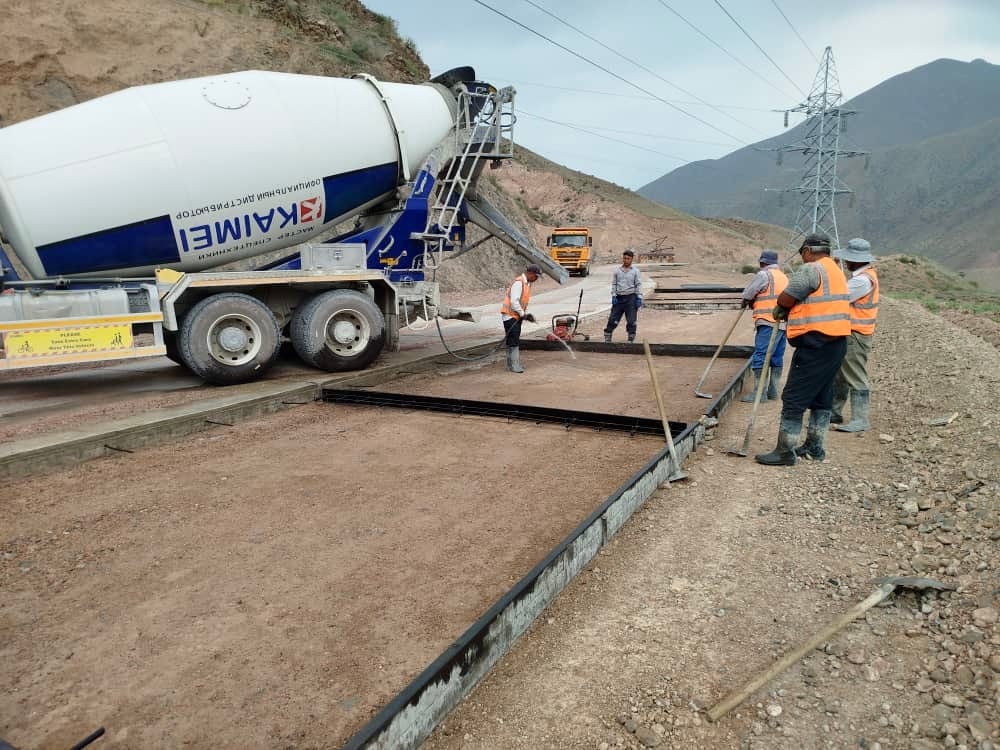

- бетонирование дороги внутри тоннеля выполнено на 93%;

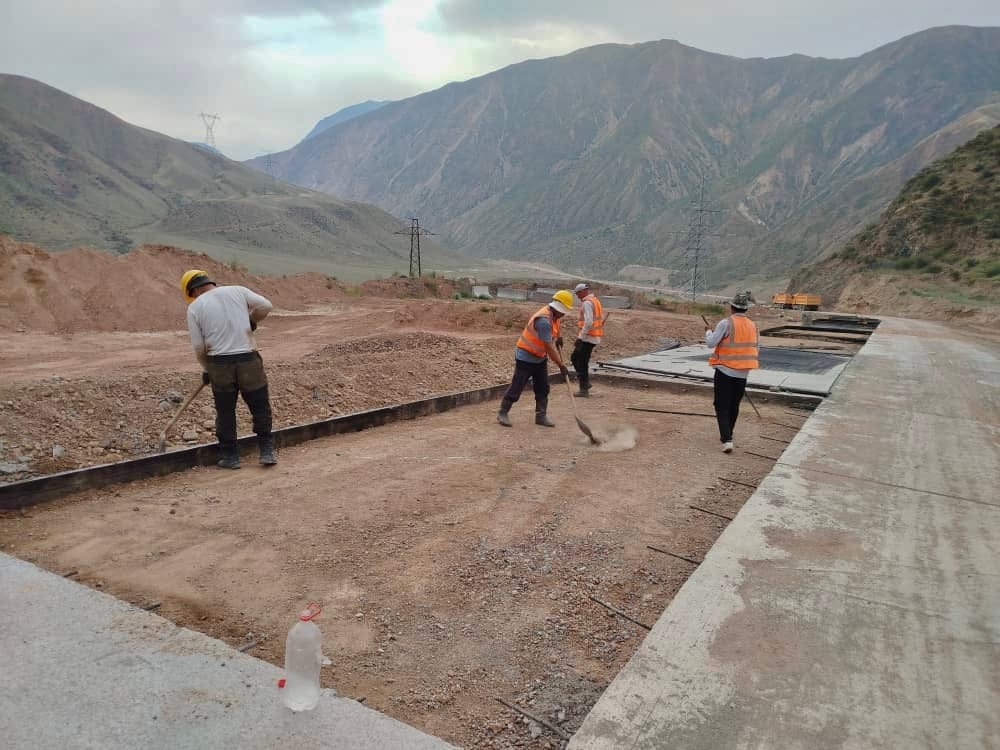

- работы по строительству подъездных автодорог завершены на 60%;

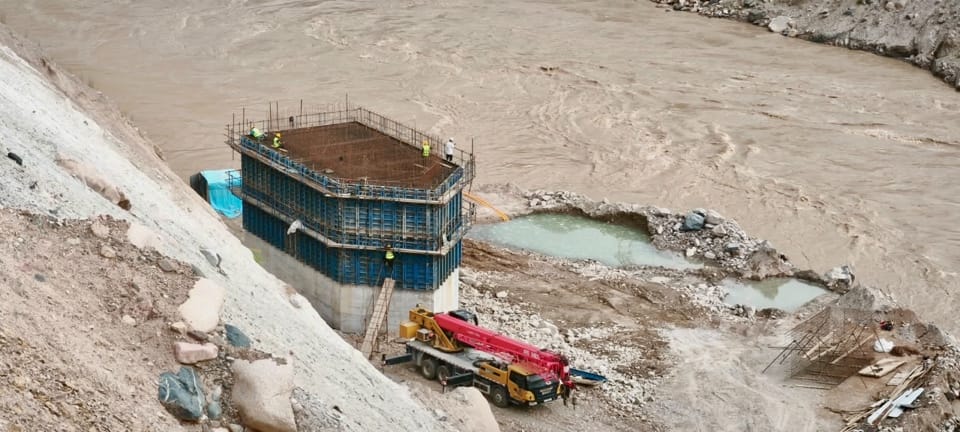

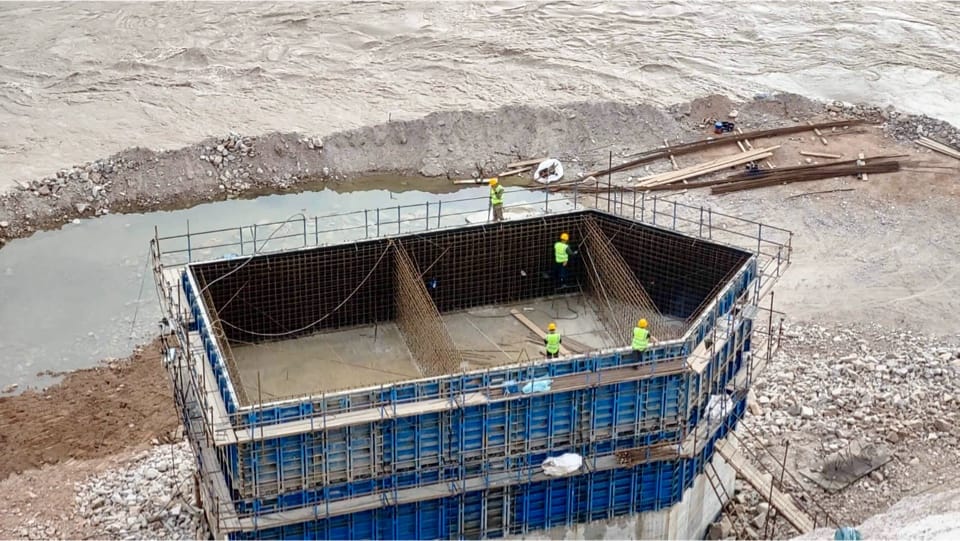

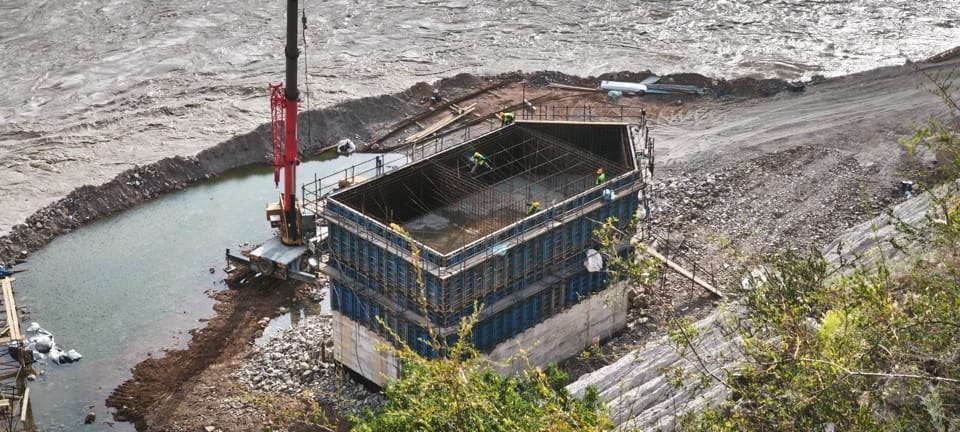

- возведение моста через реку Нарын выполнено на 20%;

- монтаж линии электропередачи 110 кВ и подстанции — на 77%;
- строительство вахтового поселка завершено на 30%.
В ведомстве подчеркивают, что реализация Камбар-Ата ГЭС-1 позволит снизить дефицит электроэнергии и повысить стабильность энергосистемы страны.
