Строительство Орто-Токойской ГЭС в Кыргызстане завершено наполовину

Строительство Орто-Токойской ГЭС в Кыргызстане завершено наполовину

С момента закладки капсулы Орто-Токойской ГЭС прошло 11 месяцев. За это время выполнено около 50% строительных работ. Проект реализуют по графику, завершение строительства ожидается в первой половине 2026 года, сообщили в Минэнерго.

Орто-Токойская ГЭС с планируемой мощностью 21 МВт строит ОАО «Чакан ГЭС» в партнерстве с китайской корпорацией China National Machinery Industry Corporation (CHMC). Общий срок строительства составляет 24 месяца.

Что уже сделано:

  • построены временные и постоянные подъездные пути;
  • обустроены строительный городок, склады, бетонные узлы и электроснабжение;

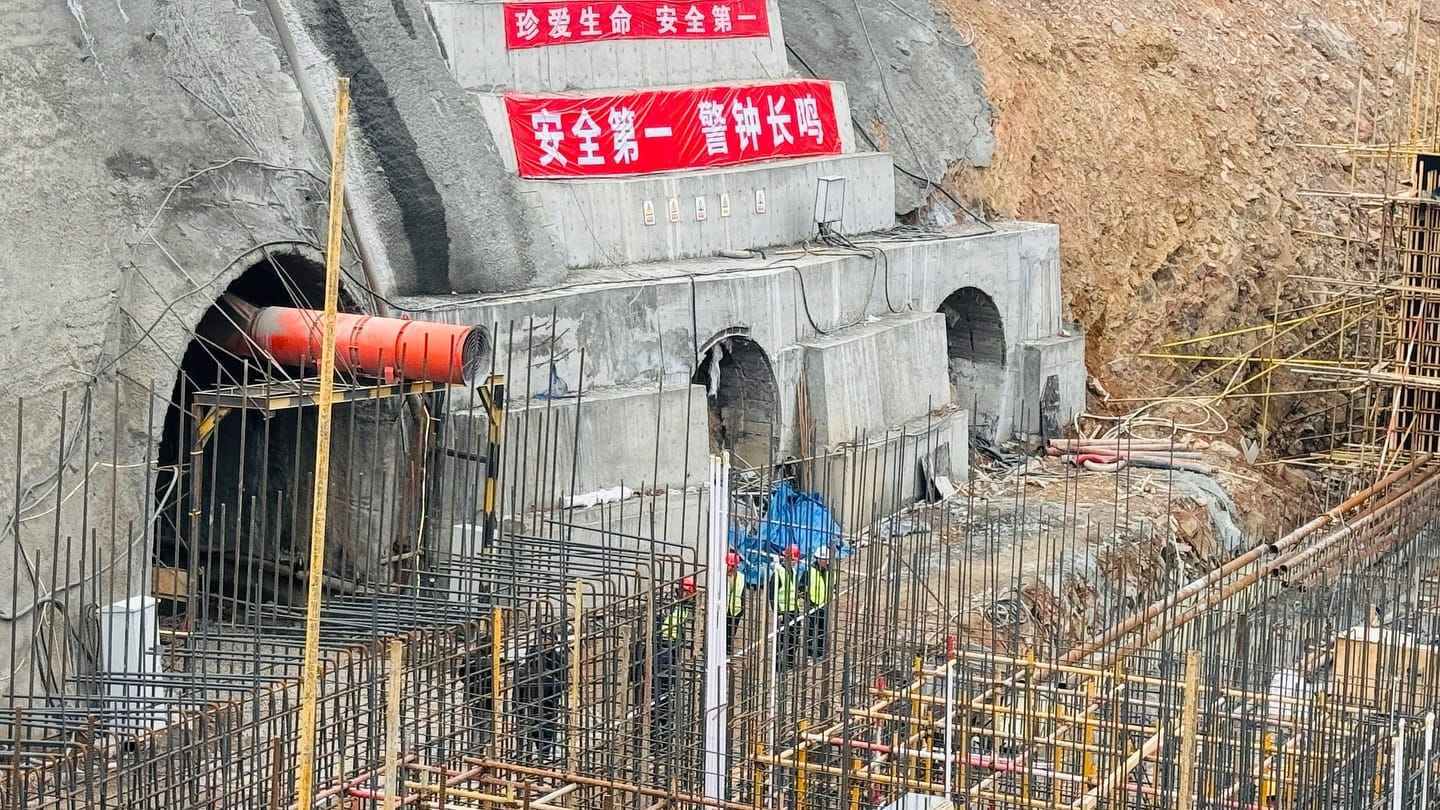

  • пробурено 727 из 928 метров деривационного туннеля;

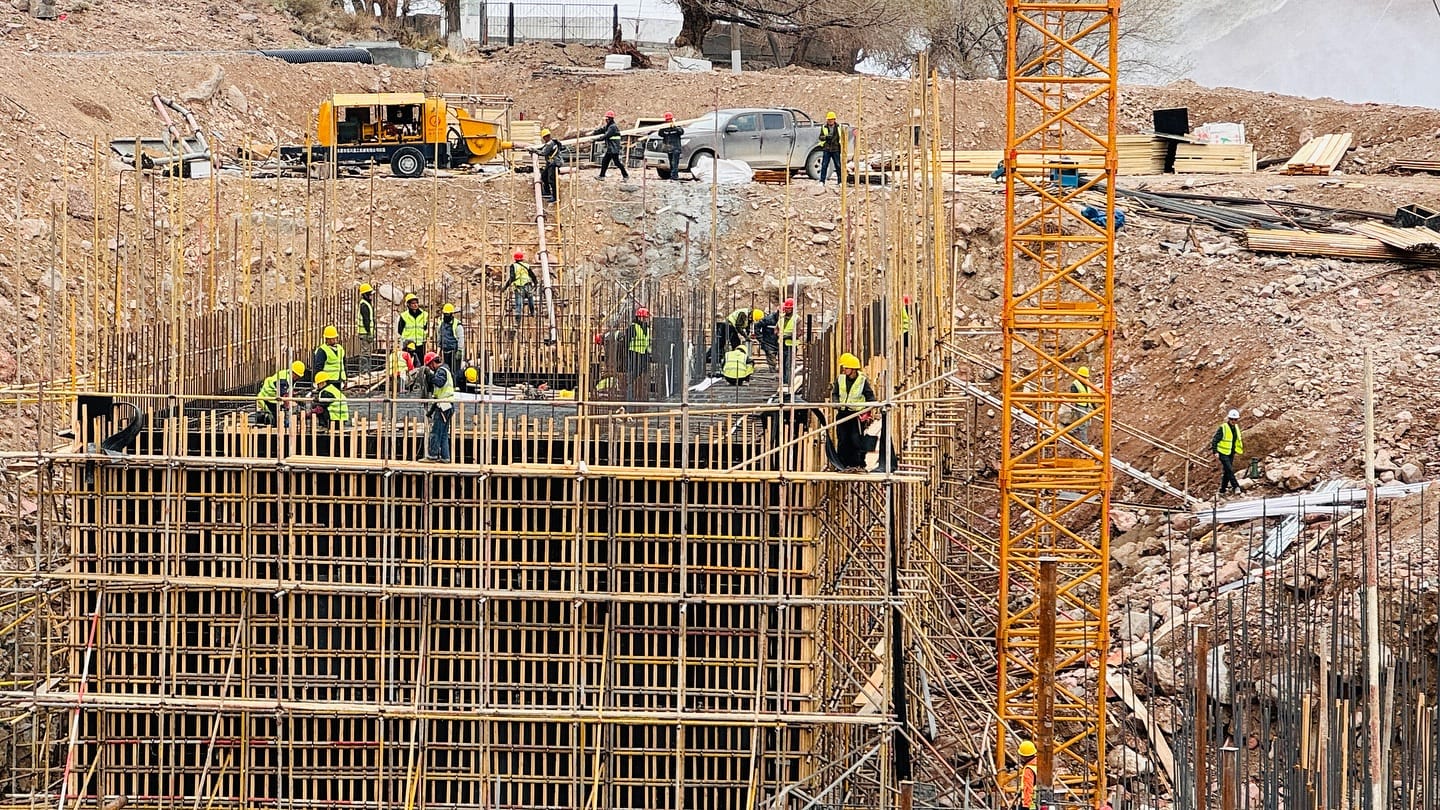

  • построены подпорные стены отводящего канала (868 м³ бетона);
  • установлены затворы и три конуса отсасывающих труб;
  • завершены работы по подъездной дороге к водоприемнику.

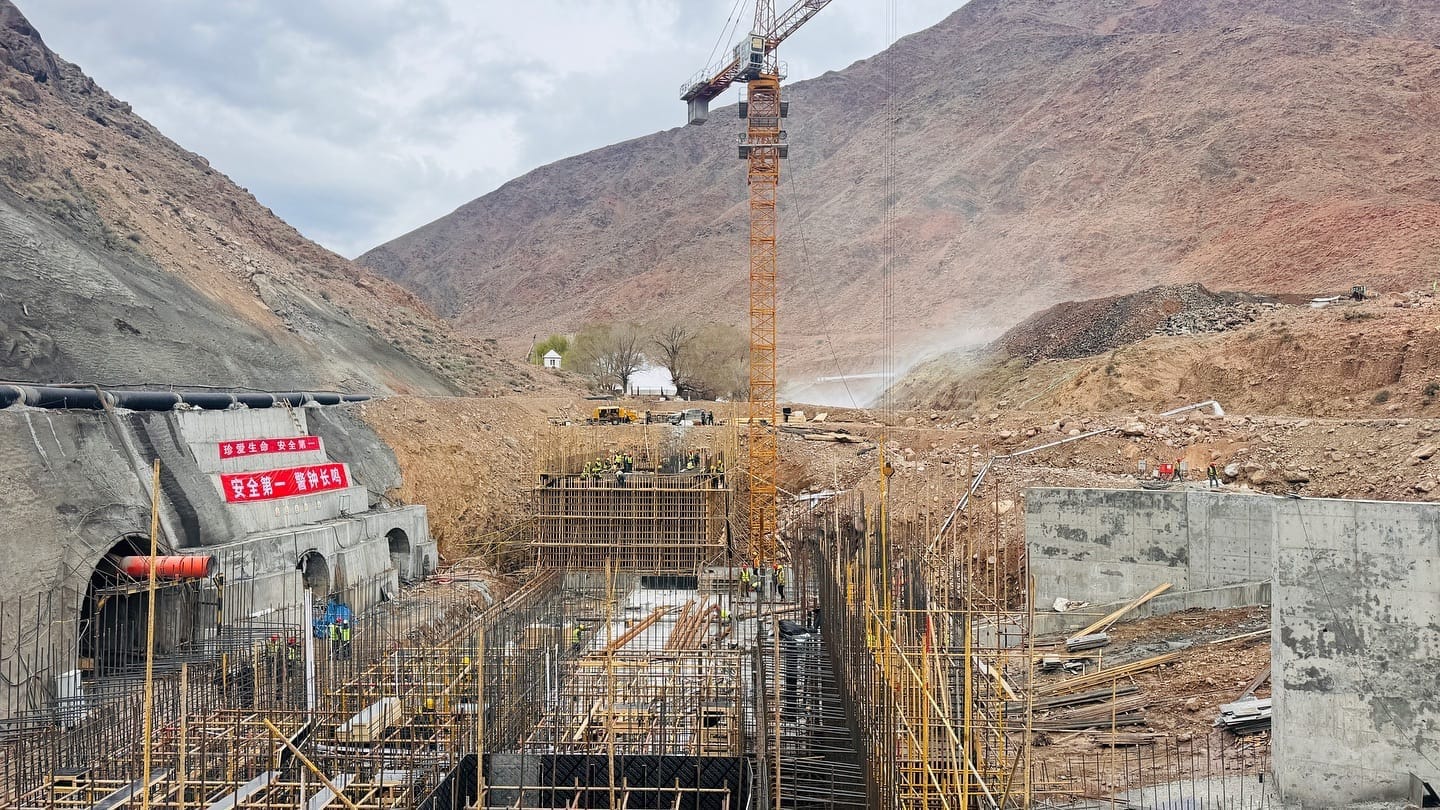

В настоящее время ведутся арматурно-опалубочные работы в помещениях оперативного управления и распределительного устройства РУ-10 кВ, а также монтаж стальных опор внутри туннеля. Получены необходимые разрешения на строительство подстанции ПС-110/10 кВ, начата подготовка к работам. Одновременно продолжается процесс согласования земельного отвода под воздушную линию ВЛ-110 кВ с мэрией города Балыкчы.

Ожидается, что после запуска Орто-Токойская ГЭС сможет обеспечивать электроэнергией более 14 тысяч абонентов в регионе. Проект инициирован постановлением кабмина от 30 июля 2021 года, контракт с CHMC подписан 24 марта 2023 года.
