Строительство Каракульской ГЭС завершено на 60% — запуск ожидается в первом квартале 2026 года

Чынгыз Керимбеков

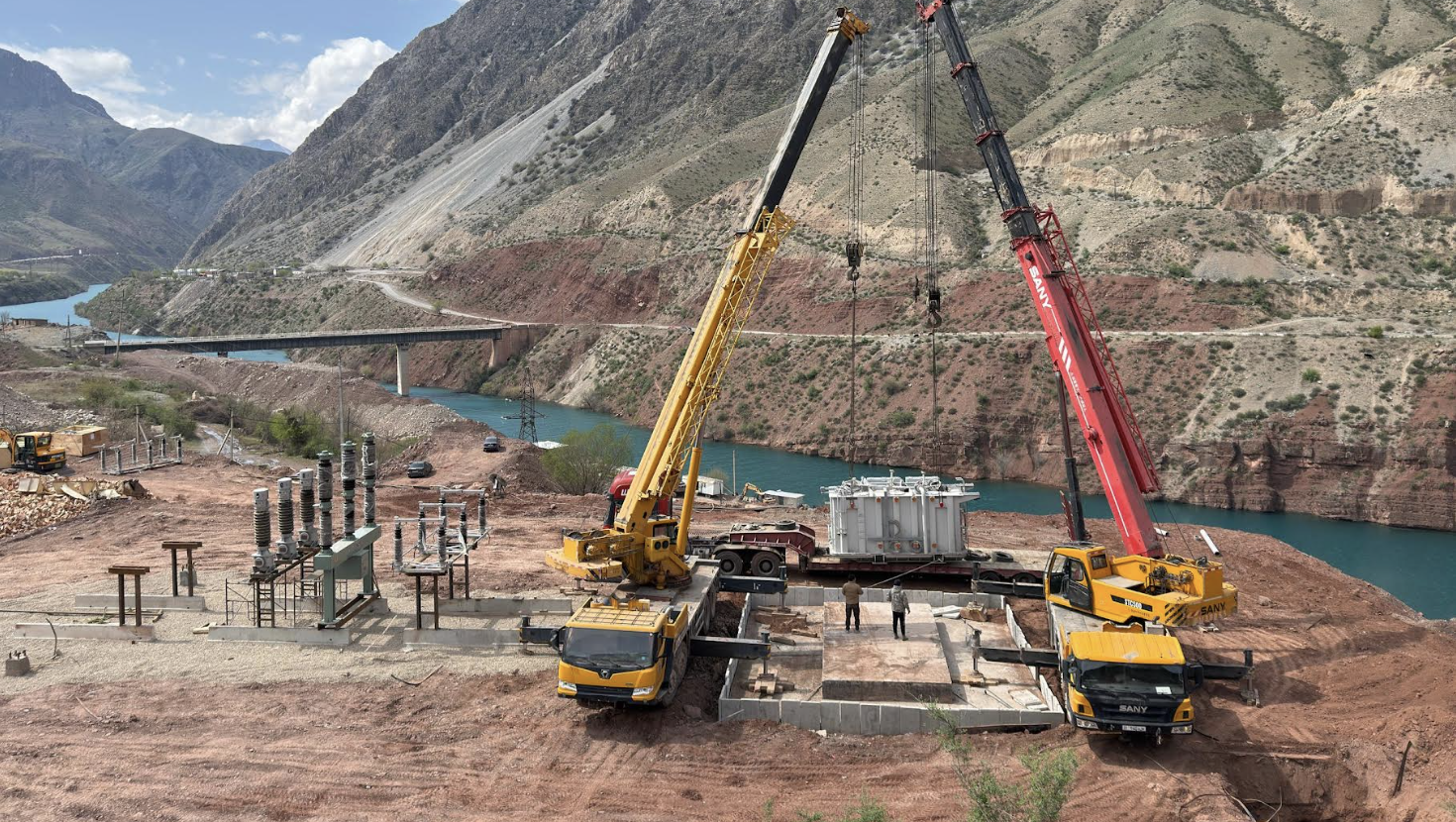

Строительство Каракульской ГЭС

В Джалал-Абадской области завершено 60% строительных работ на малой Каракульской ГЭС. Мощность объекта составит 18 МВт, среднегодовая выработка – 110 млн кВт⋅ч. Об этом сообщает пресс-служба Минэнерго.

Завершение строительства запланировано на первый квартал 2026 года. Генеральным подрядчиком и инвестором выступает компания «Жагалмай». Работы продвигаются стремительно и охватывают все ключевые направления.

На текущий момент:

  • завершено строительство головного водозаборного сооружения, уложено 2 905 м³ железобетона;
  • подготовлена площадка открытого распределительного устройства, установлен трансформатор, продолжается монтаж оставшихся элементов;

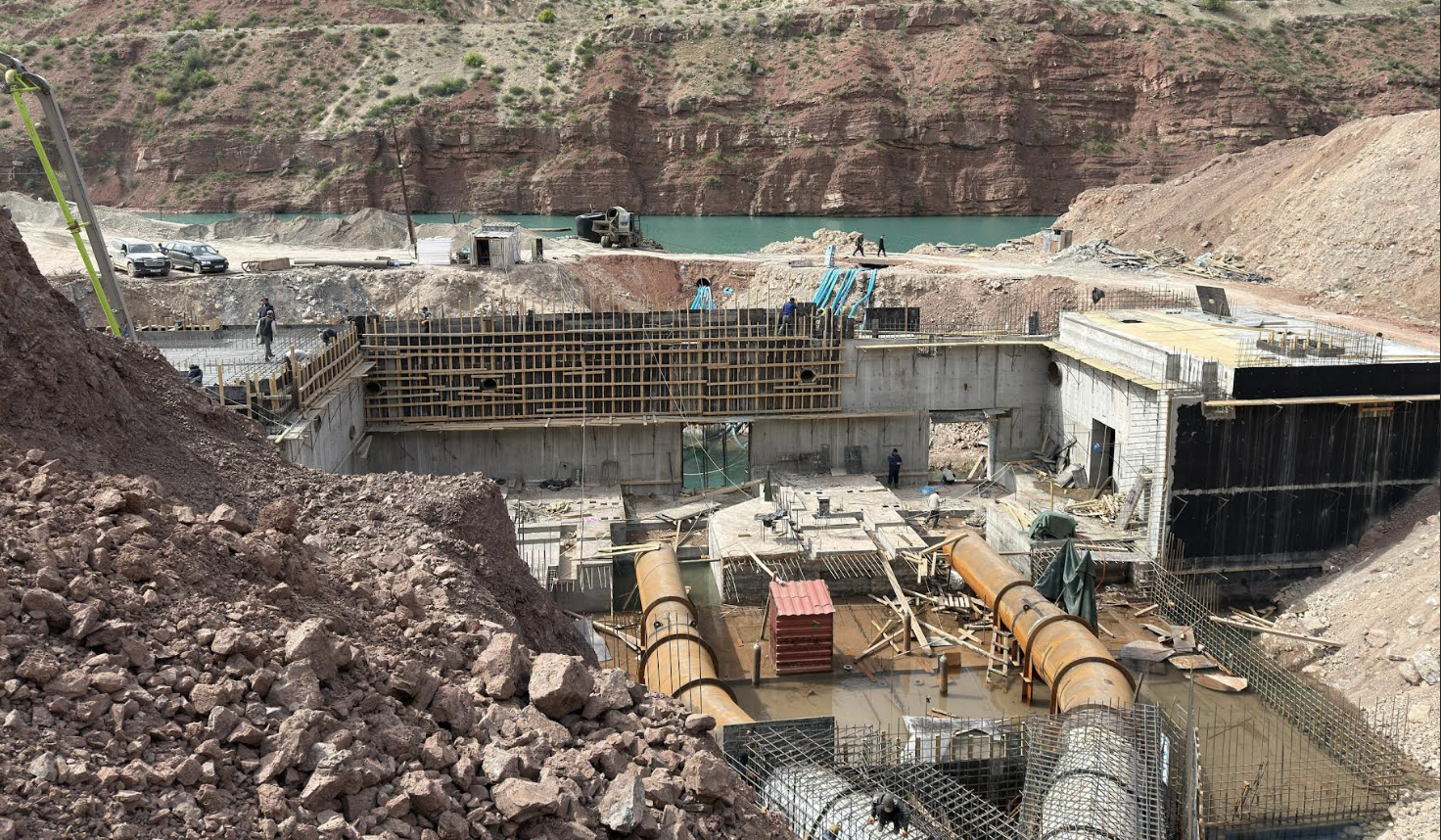

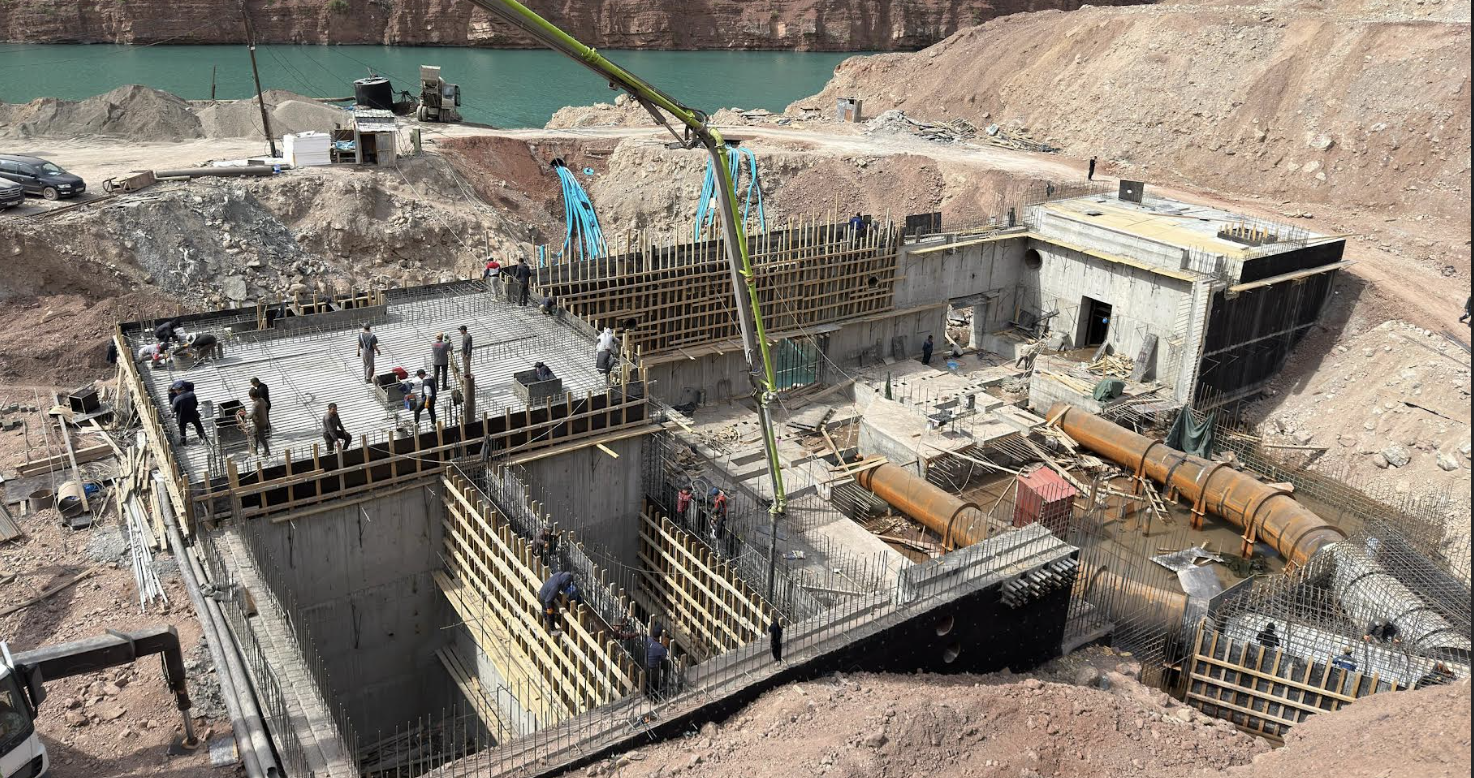

  • по зданию ГЭС уложено 4 683.1 м³ железобетона, ведется бетонирование блоков и формирование конструктивных частей;
  • в ходе строительства напорного трубопровода уложено 2 222.54 м³ железобетона, котлован напорного водовода готов на 95%.
После ввода в эксплуатацию малая ГЭС обеспечит надежное электроснабжение Джалал-Абадской области и внесет вклад в развитие возобновляемой энергетики Кыргызстана.

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
