Каракульскую ГЭС планируют завершить в 2026 году — работы идут по графику

В Джалал-Абадской области продолжается строительство Каракульской гидроэлектростанции на реке Кара-Суу. Об этом сообщили в Минэнерго.
Согласно проекту, мощность станции составит 18 МВт, а среднегодовая выработка — 110 млн кВт·ч – объема будет достаточно для снабжения электроэнергией порядка 3.6 тысячи домохозяйств.

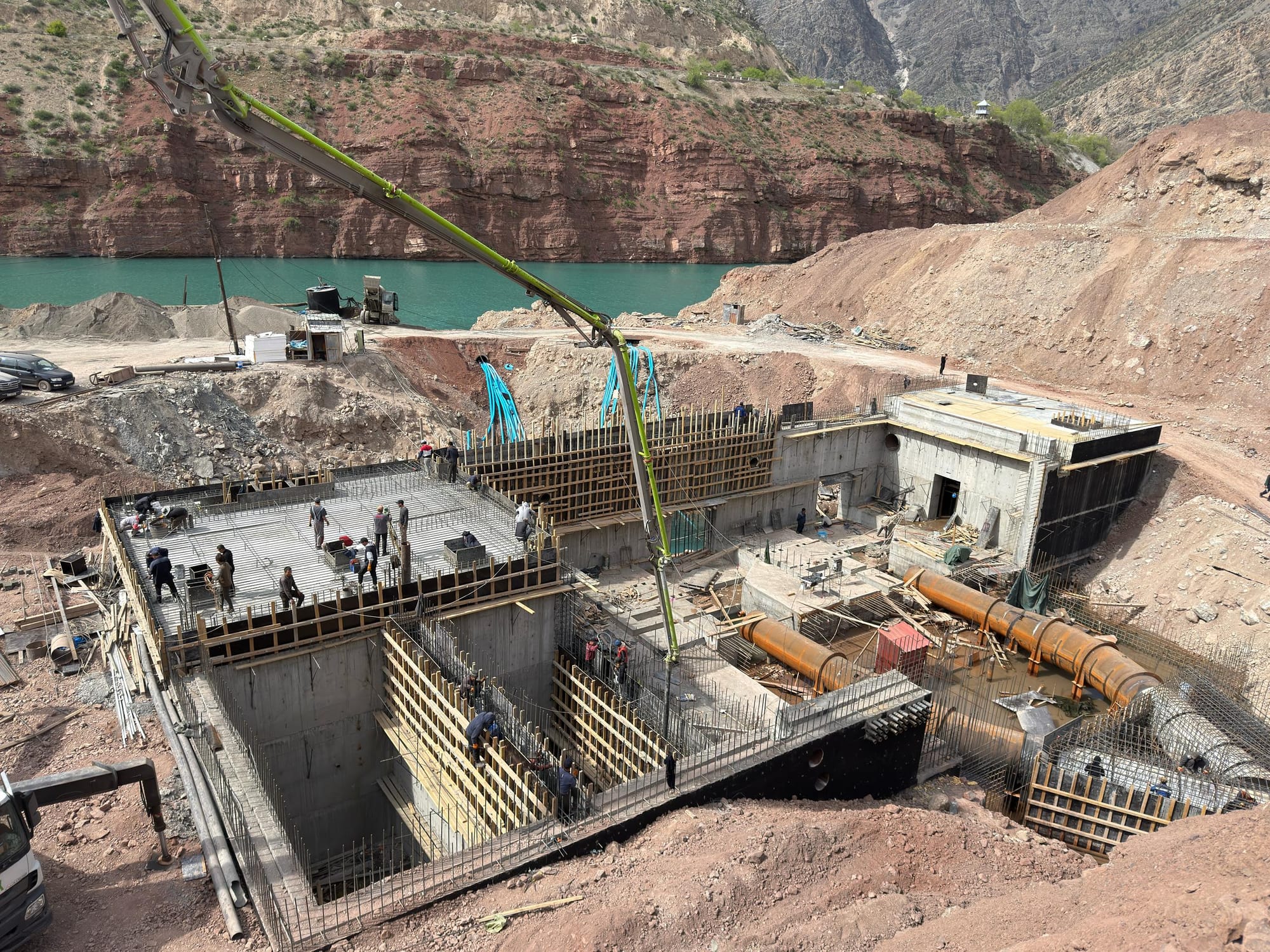

По данным министерства, на сегодняшний день завершены земляные работы по подготовке площадки для открытого распределительного устройства (ОРУ) 110 кВ и полностью выполнено заземление подстанции. Также:

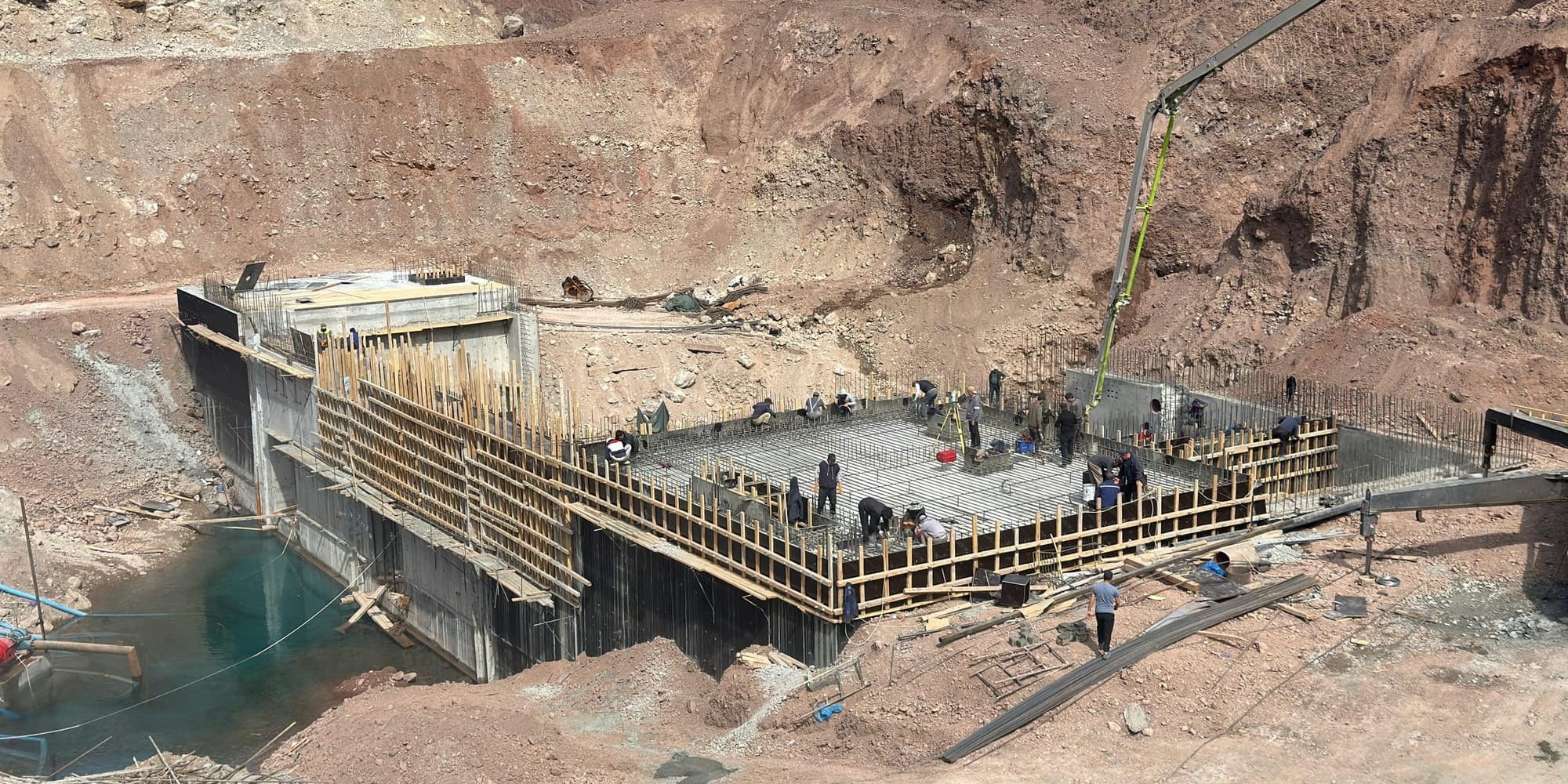

- полностью завершены строительно-монтажные работы головного водозабора;

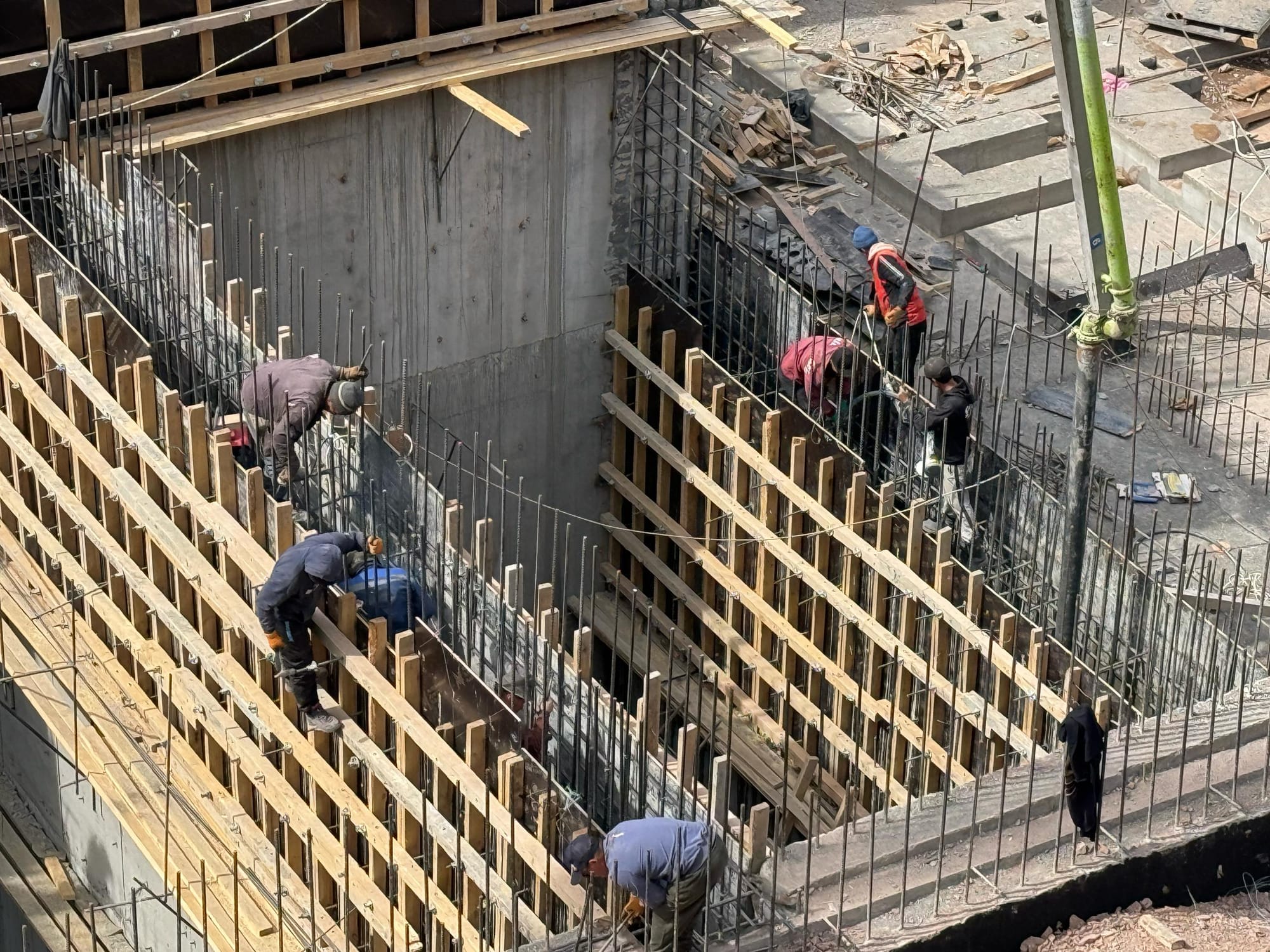

- продолжается строительство основного здания станции, выполнено бетонирование I–IV ярусов до отметки 727.9 м;

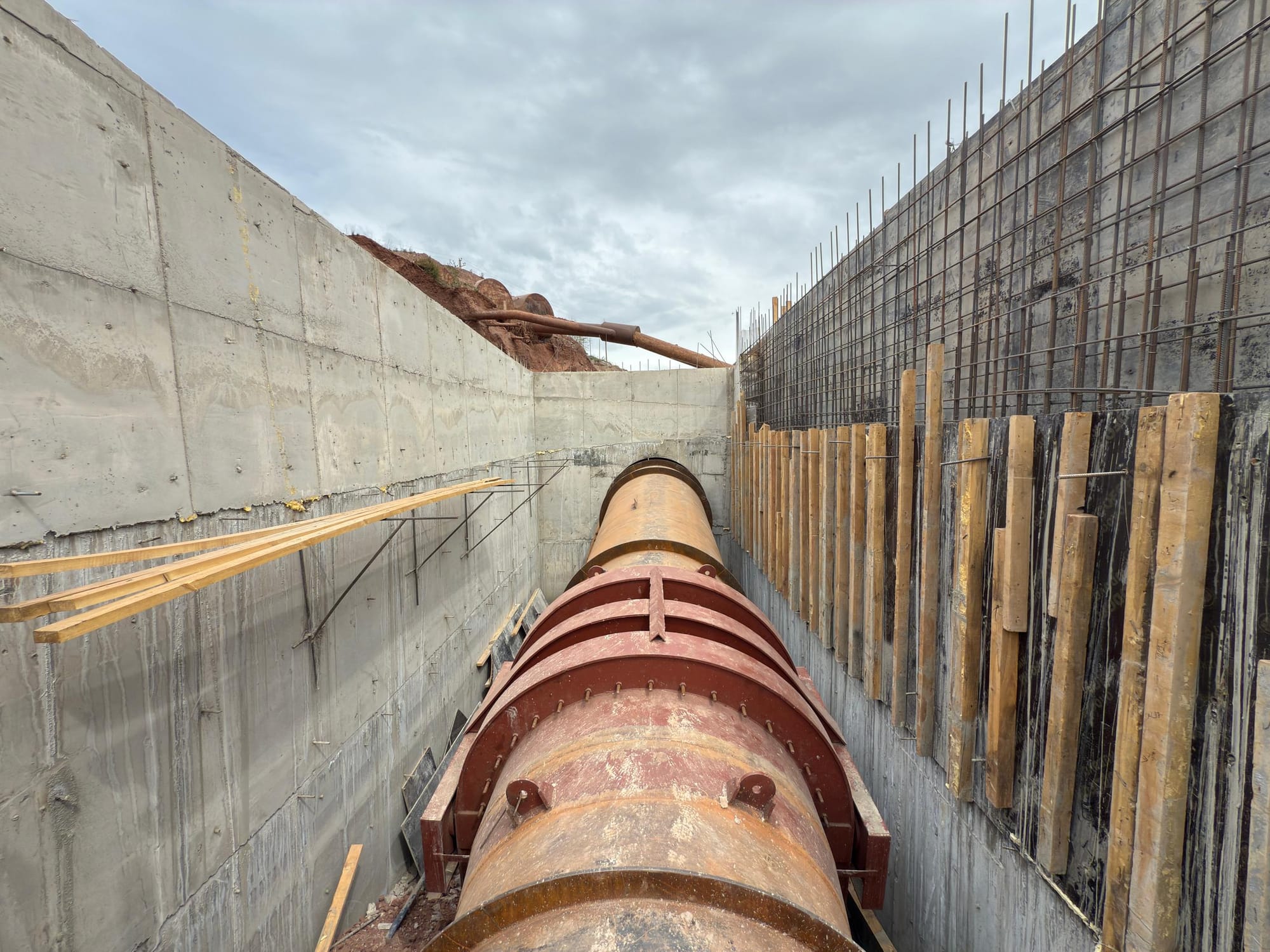

- установлен напорный трубопровод.
В апреле планируется продолжение строительных работ по зданию станции.
Проект реализует компания ОсОО «Жагалмай». Завершить строительство Каракульской ГЭС планируется в первой половине 2026 года.
