В Ошской области началась подготовка к строительству Папанской ГЭС

В Кара-Суйском районе Ошской области стартовали подготовительные работы к строительству новой гидроэлектростанции — Папанской ГЭС. Об этом сообщили в Минэнерго.

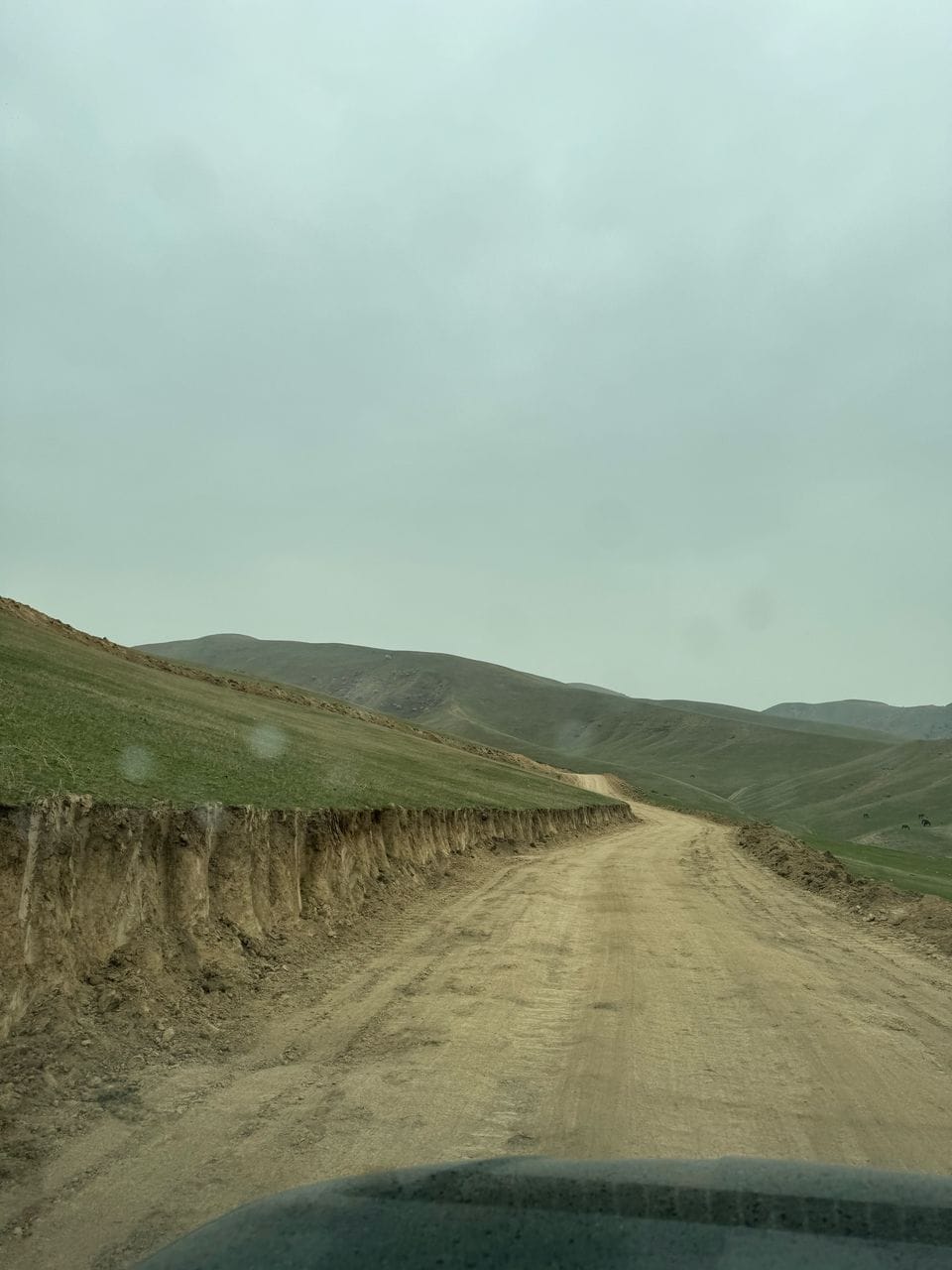

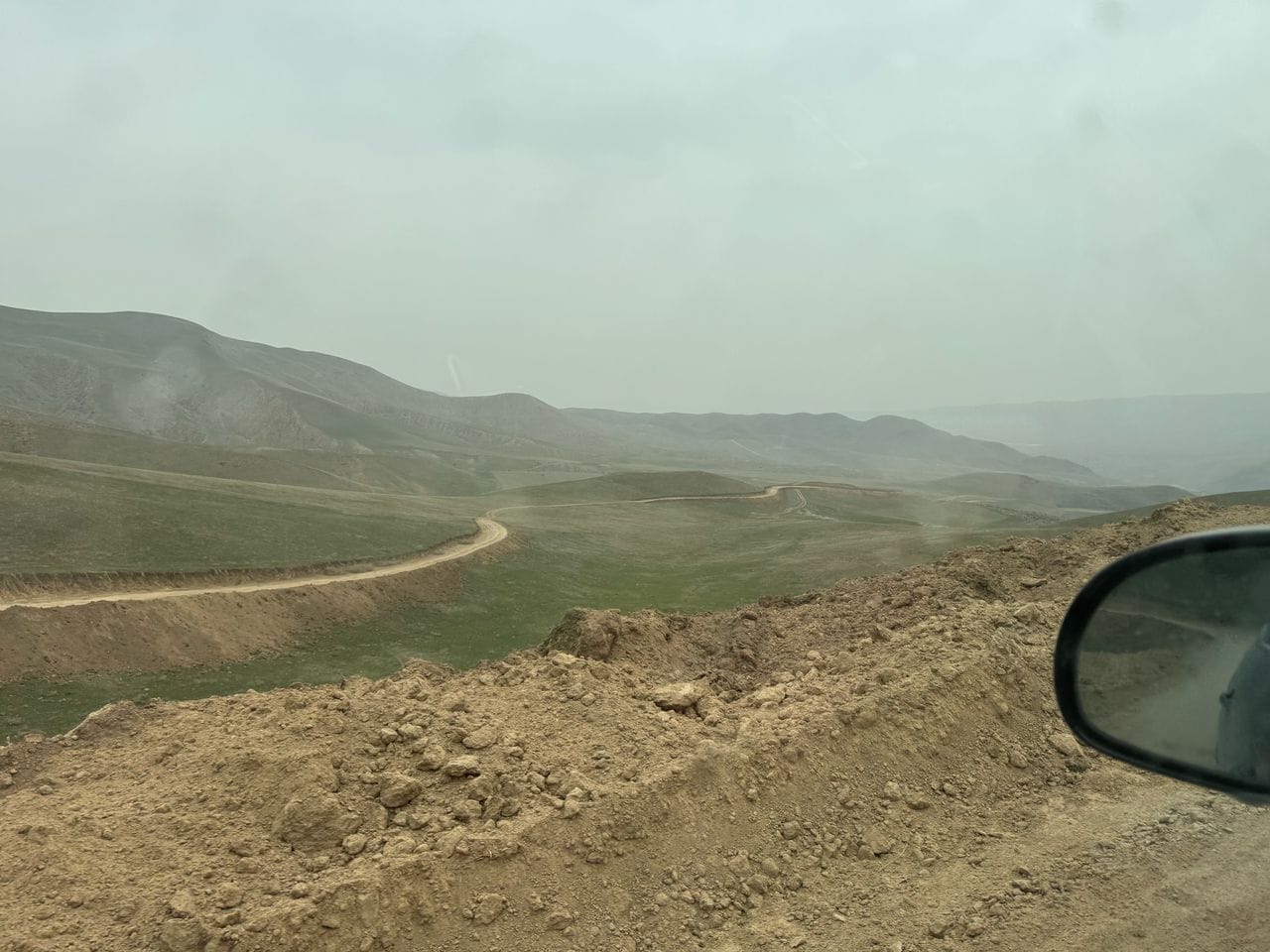

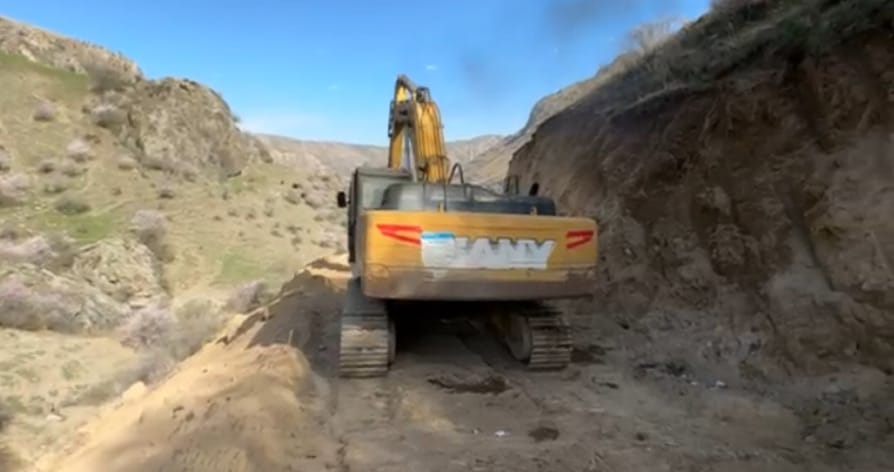

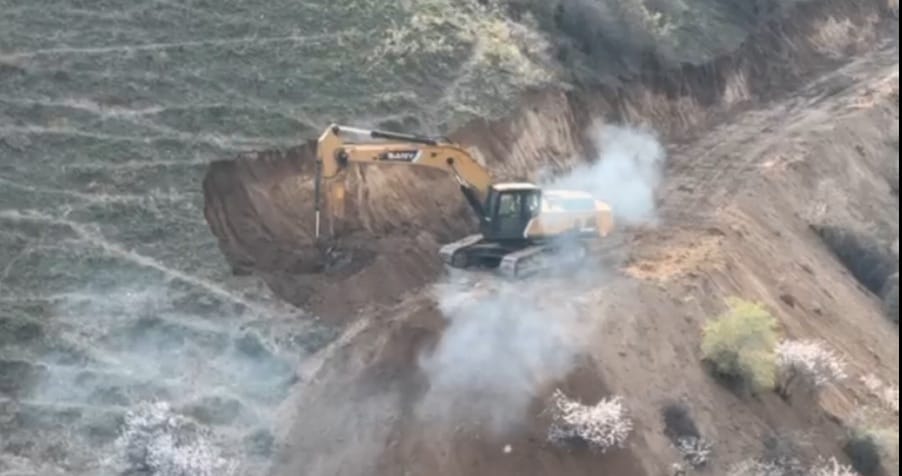

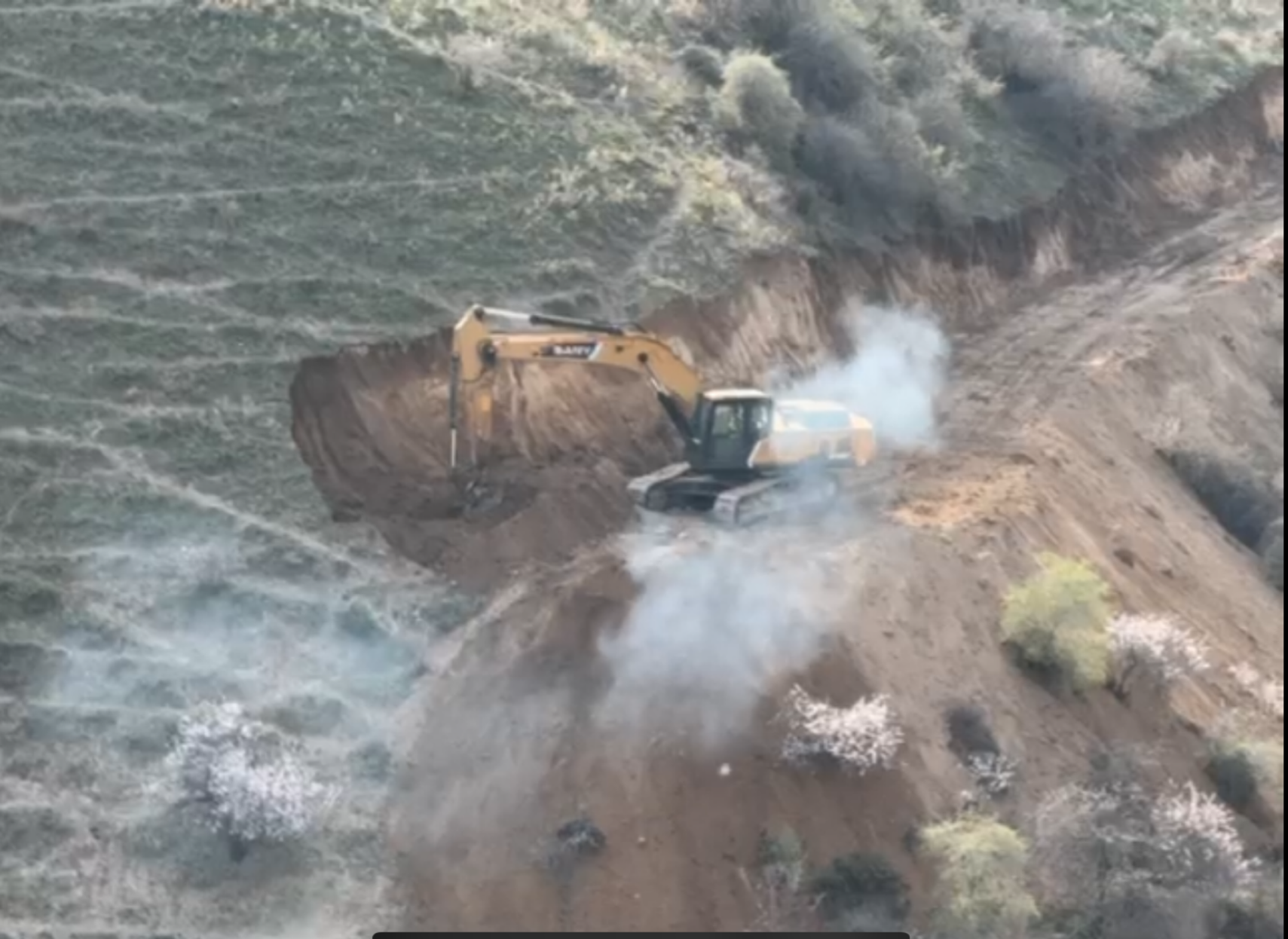

На данном этапе ведется строительство подъездной дороги от дачного массива Толойкон до площадки будущей станции. Из восьми километров трассы уже построено шесть.
Новая ГЭС мощностью 27 МВт (по 9 МВт на каждом из трех агрегатов) будет расположена на нижнем бьефе Папанского водохранилища. По расчетам, среднегодовая выработка электроэнергии составит 113 млн кВт·ч.
Проект реализуется в формате государственно-частного партнерства. Строительством занимается ОсОО «Совместное Кыргызско-Китайское общество по строительству гидроэнергетики» при участии ОАО «Чакан ГЭС», которое выступает инвестором и генеральным подрядчиком.
На сегодняшний день разработана часть проектно-сметной документации, заказано гидросиловое и электрооборудование. Часть спецтехники доставлена на стройплощадку.
Напомним, символическая церемония закладки капсулы состоялась 5 октября 2024 года. Завершить строительство ГЭС планируется в третьем квартале 2027 года. При этом ранее планировалось достроить объект к декабрю 2026-го.
Строительство Папанской ГЭС. Фото: ОАО «Чакан ГЭС».
