Ad coverAd cover
Economist logo
Энергетика

Строительство Камбар-Атинской ГЭС-1 стартует в 2025 году

Строительство Камбар-Атинской ГЭС-1 стартует в 2025 году

Строительство тоннеля Камбар-Атинской ГЭС-1 будет полностью завершено к 31 августа. Об этом заявили в пресс-службе Минэнерго.

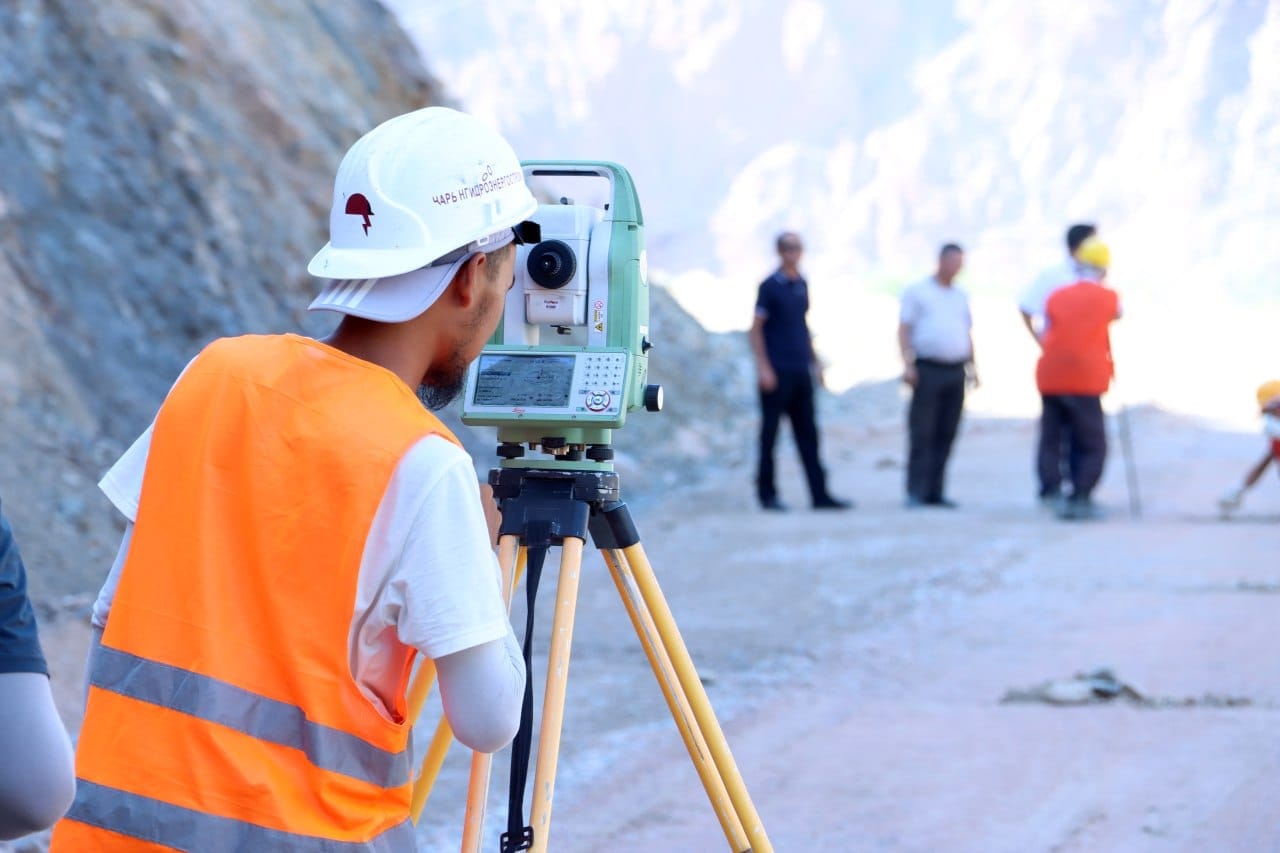

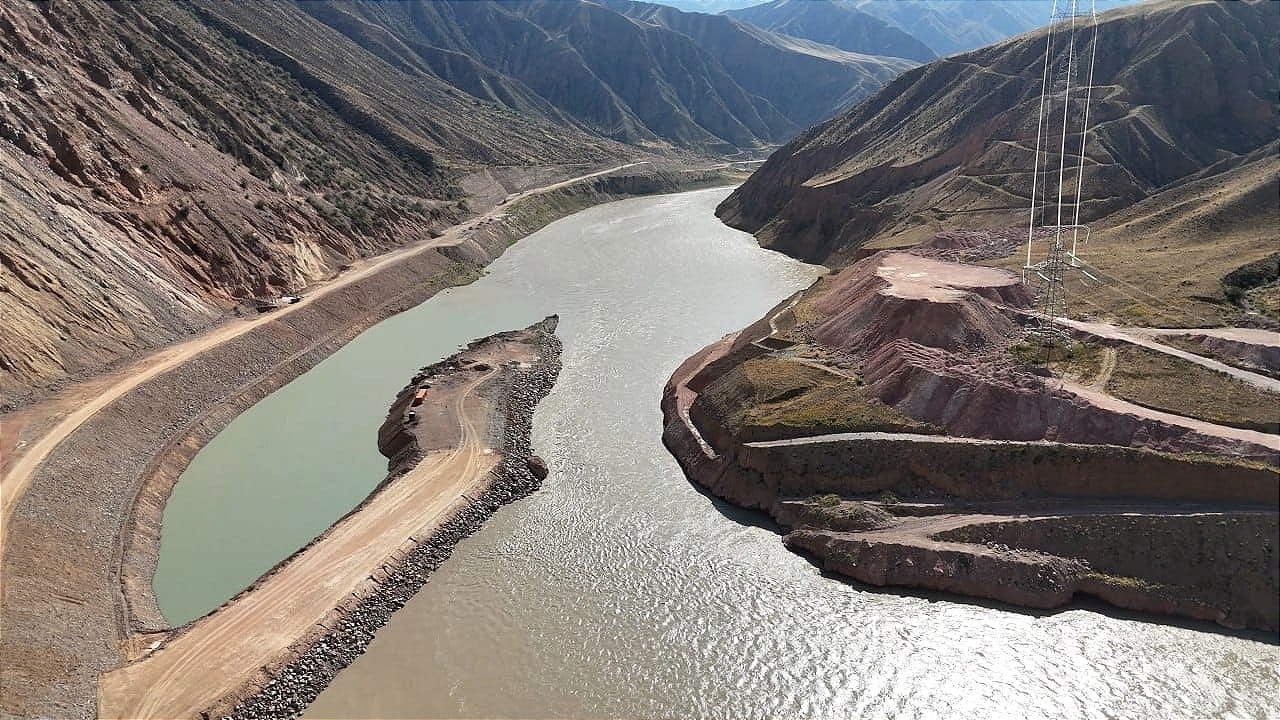

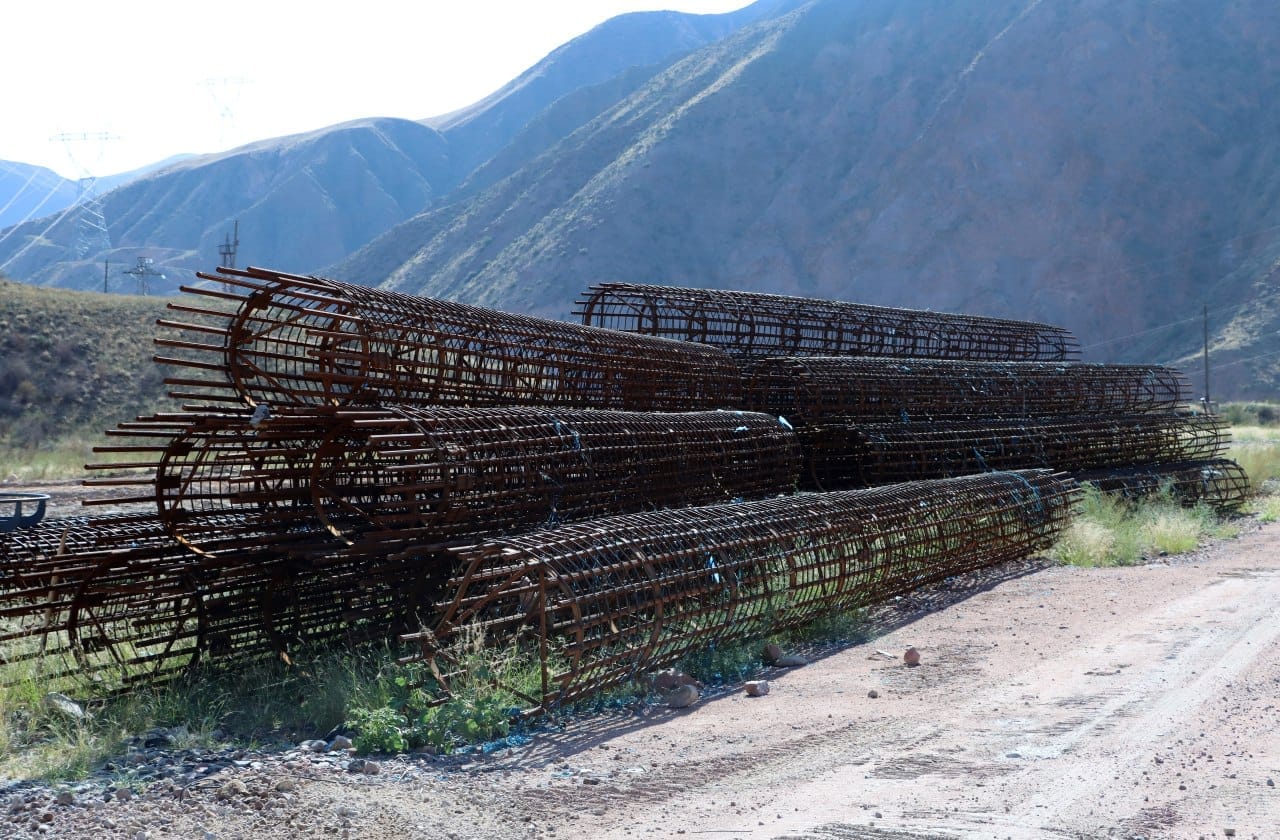

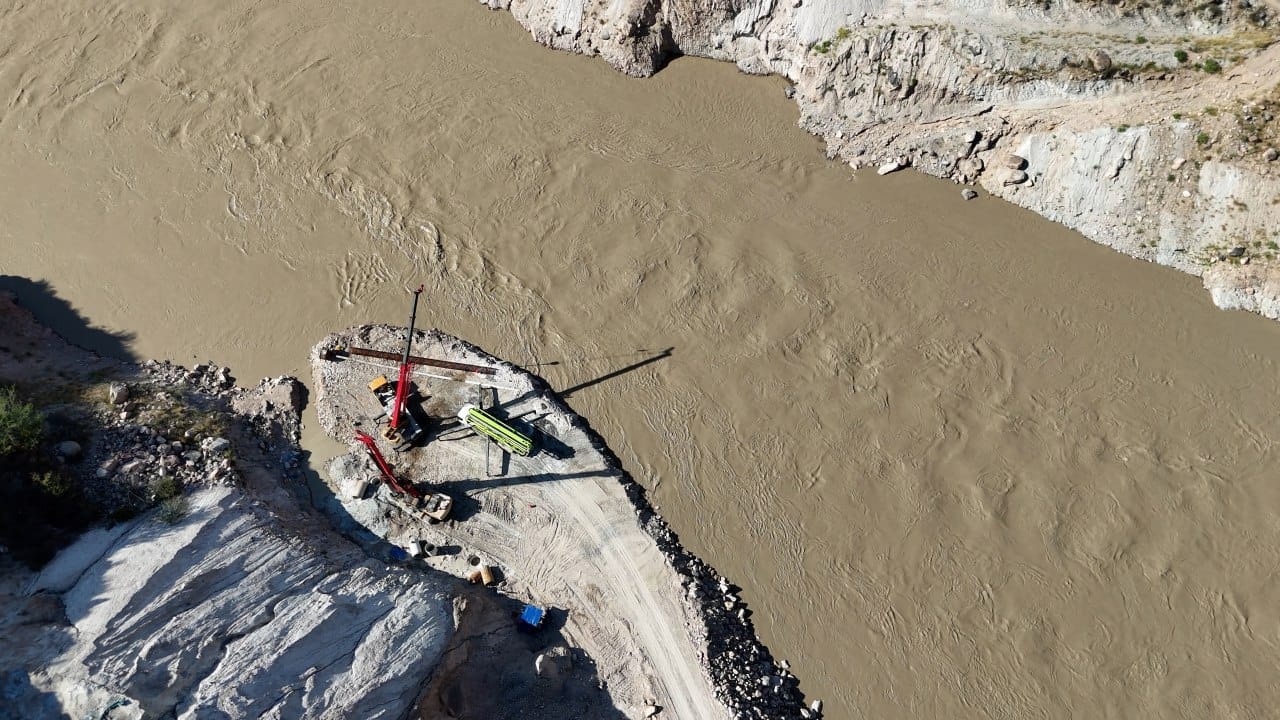

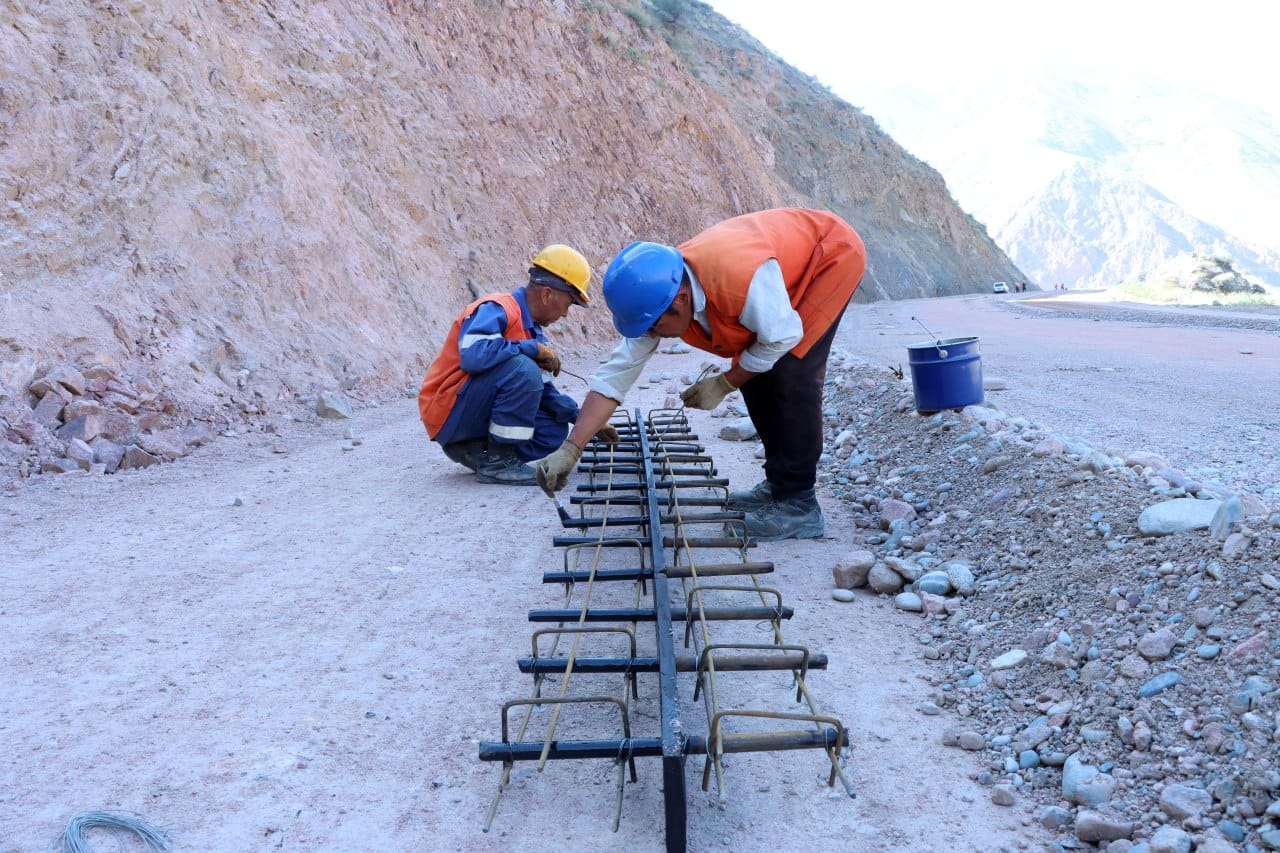

Как сообщается, на данный момент идут работы по строительству и бетонированию дороги, возведению моста, прокладке тоннеля, строительству воздушной линии электропередач 110 кВ и подстанции ПС-110/6 кВ, а также созданию временного городка для рабочих.

Министр энергетики Таалайбек Ибраев поручил завершить все подготовительные работы в срок, чтобы строительство ГЭС могло начаться вовремя – в 2025 году. Он также подчеркнул важность выполнения работ до предстоящей зимы, так как замерзшая земля может замедлить темпы строительства.

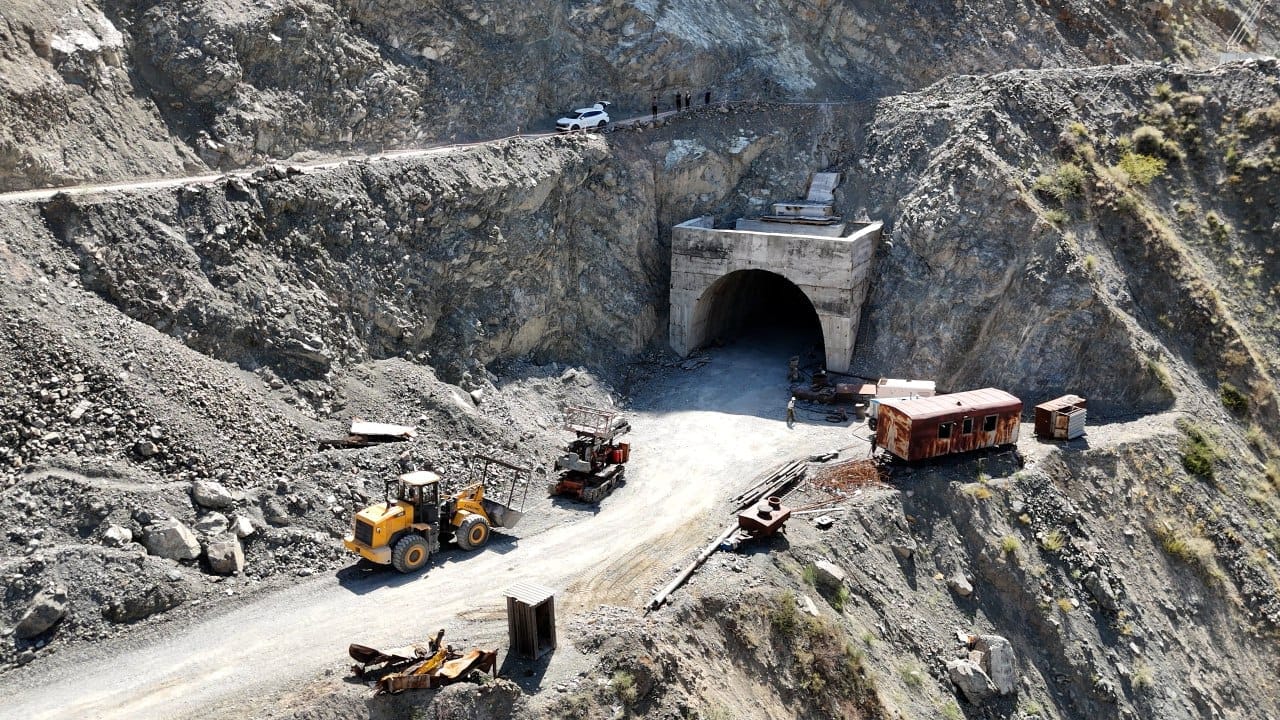

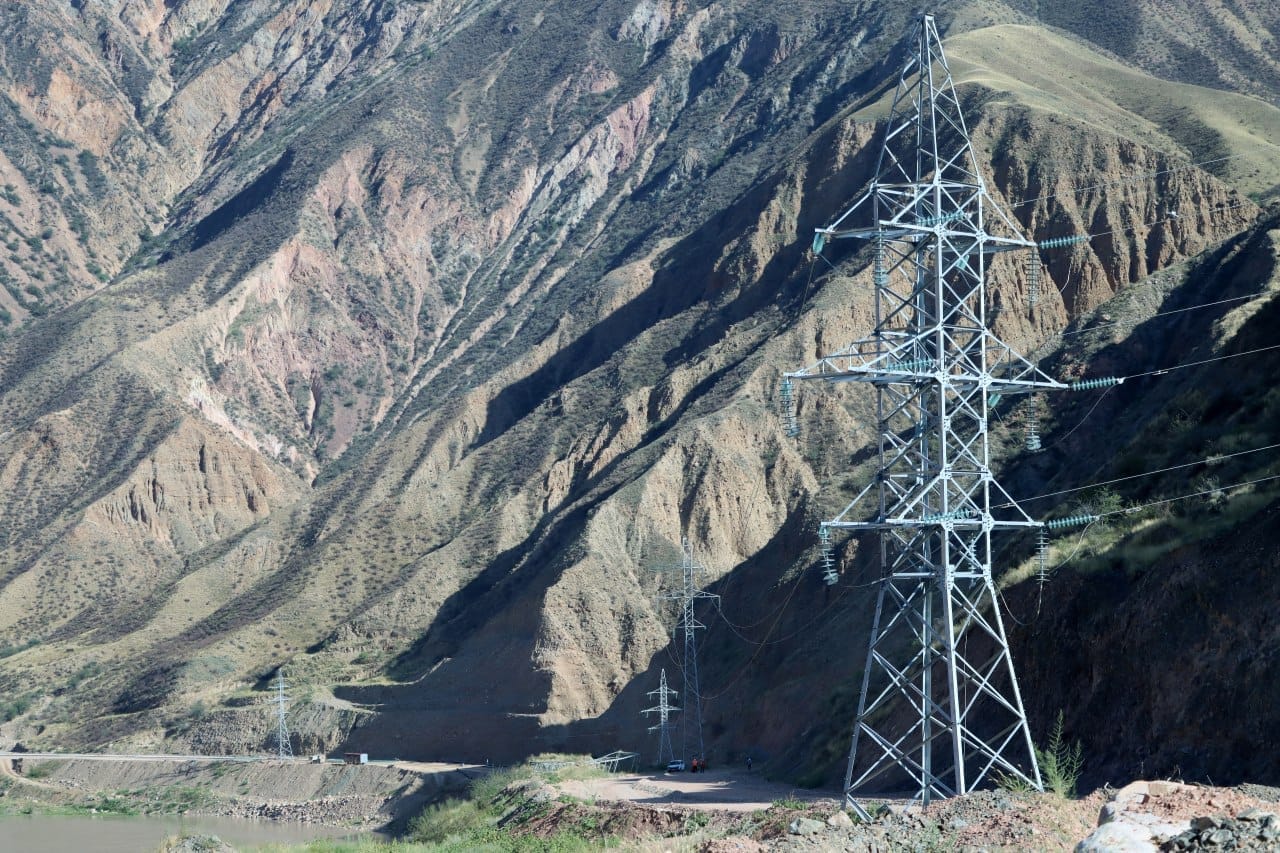

На сегодняшний день из 15 километров дороги завершены 2.5 километра, проложено 113 метров тоннеля, из 11 км воздушной линии электропередач смонтировано 6 км провода и установлено 12 из 24 опор.

Также проводится реконструкция подстанции Камбар-Атинской ГЭС-2. Оборудование демонтируют и заменяют новым. Ожидается, что реконструкция завершится 31 августа, а ввод в эксплуатацию состоится в сентябре.

Ad coverAd cover
