В Кыргызстане работы по проекту CASA-1000 завершены на 94%

Азиза Капар кызы
В Кыргызстане работы по проекту CASA-1000 завершены на 94%

В «Национальной электрической сети Кыргызстана» (НЭСК) рассказали, на какой стадии находятся работы по реализации проекта CASA-1000.

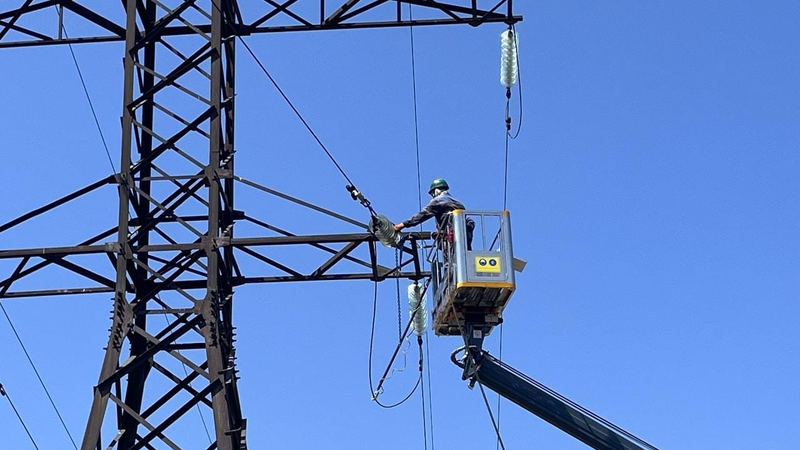

В настоящее время продолжается подвеска проводов, выполнено уже 94% этих работ. В общей сложности будет проложено 456 километров ЛЭП.

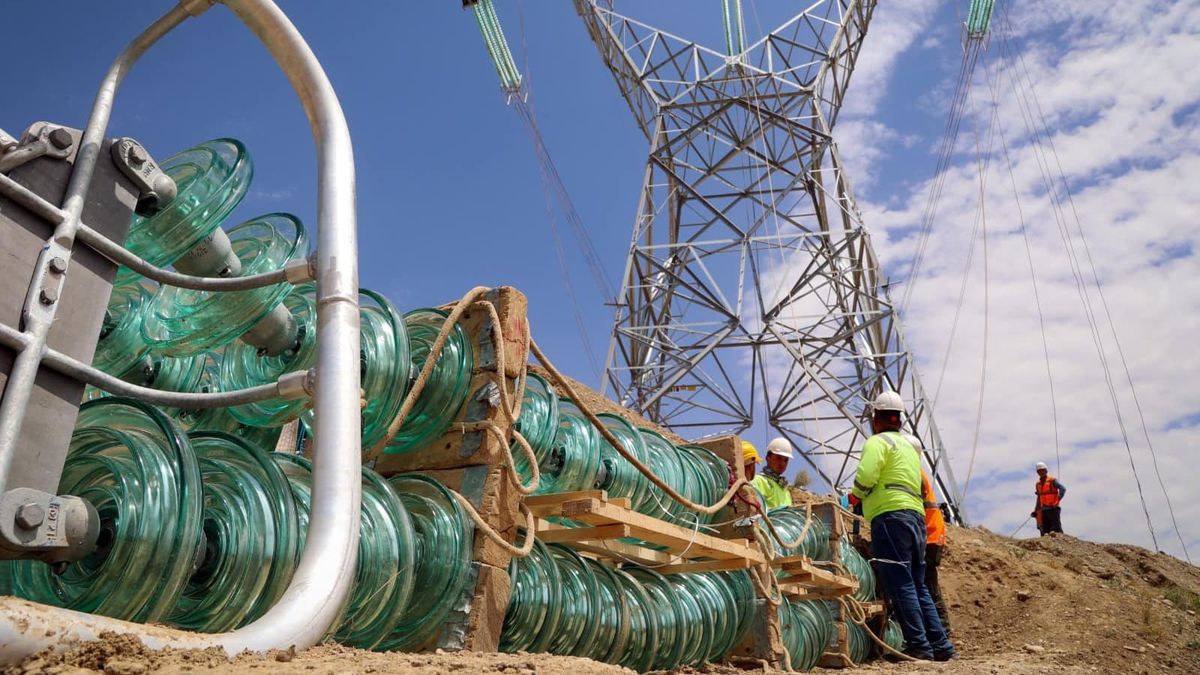

Также полностью завершены работы по укладке подъездных путей к опорам, рытью котлованов и заливке бетоном фундаментов всех 1243 опор. Также полностью завершены установка и монтаж опор.

Отметим, проект CASA-1000 призван связать энергетические системы Центральной Азии с Южной Азией — Кыргызстан и Таджикистан с Афганистаном и Пакистаном, что позволит разработать механизмы торговли электроэнергией в соответствии с международными стандартами.

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
