«Чакан ГЭС» отчиталось о ходе строительства Орто-Токойской ГЭС на Иссык-Куле

Economist.kg
«Чакан ГЭС» отчиталось о ходе строительства Орто-Токойской ГЭС на Иссык-Куле

ОАО «Чакан ГЭС» представило информацию о ходе строительства новой Орто-Токойской ГЭС в Иссык-Кульской области.

Проект строительства гидроэлектростанции реализуется в рамках инициативы по укреплению энергетической независимости страны. Контракт на строительство малой гидроэлектростанции Орто-Токой мощностью 21 МВт был подписан 24 марта 2023 года между ОАО «Чакан ГЭС» и компанией «China National Machinery Industry Corporation» (СНМС).

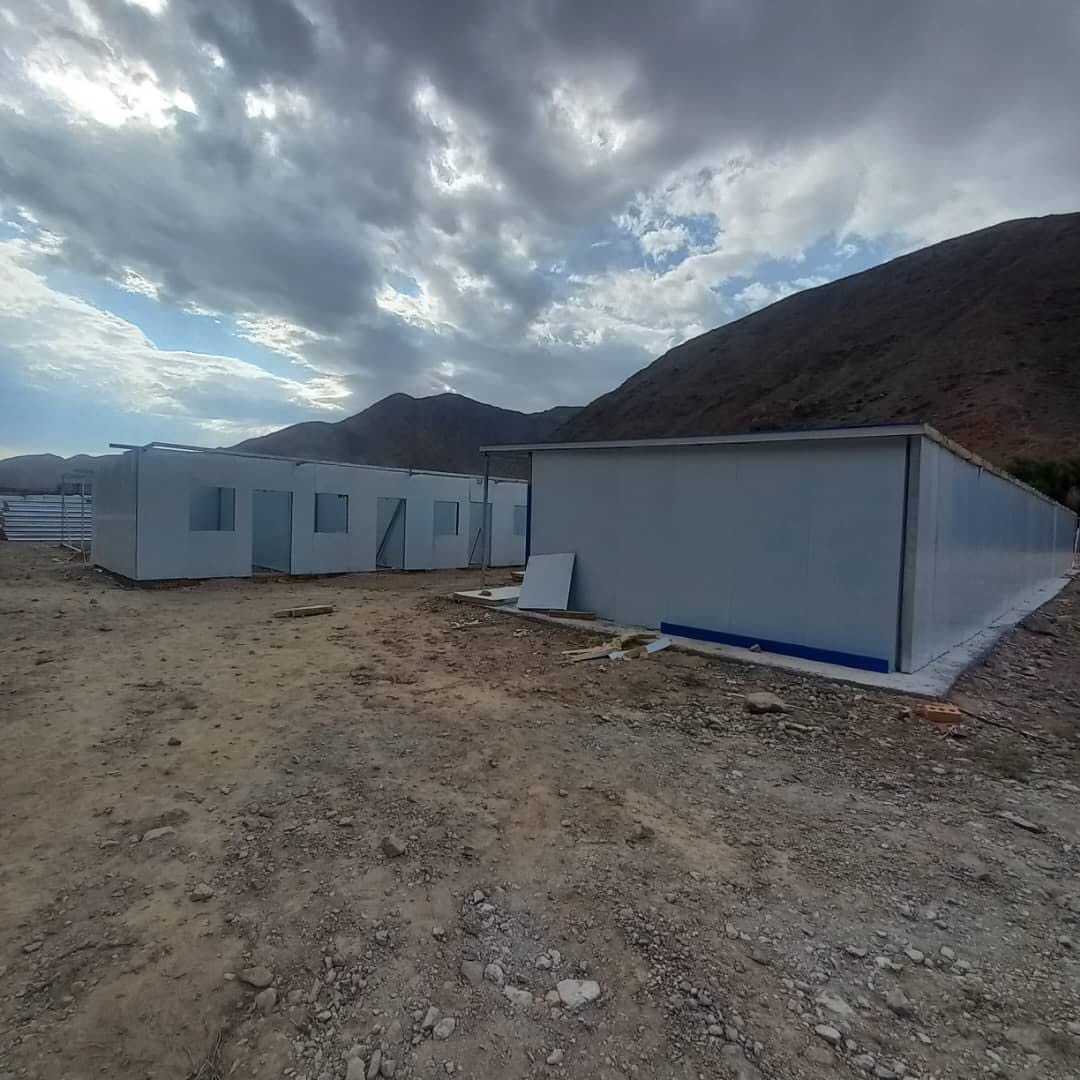

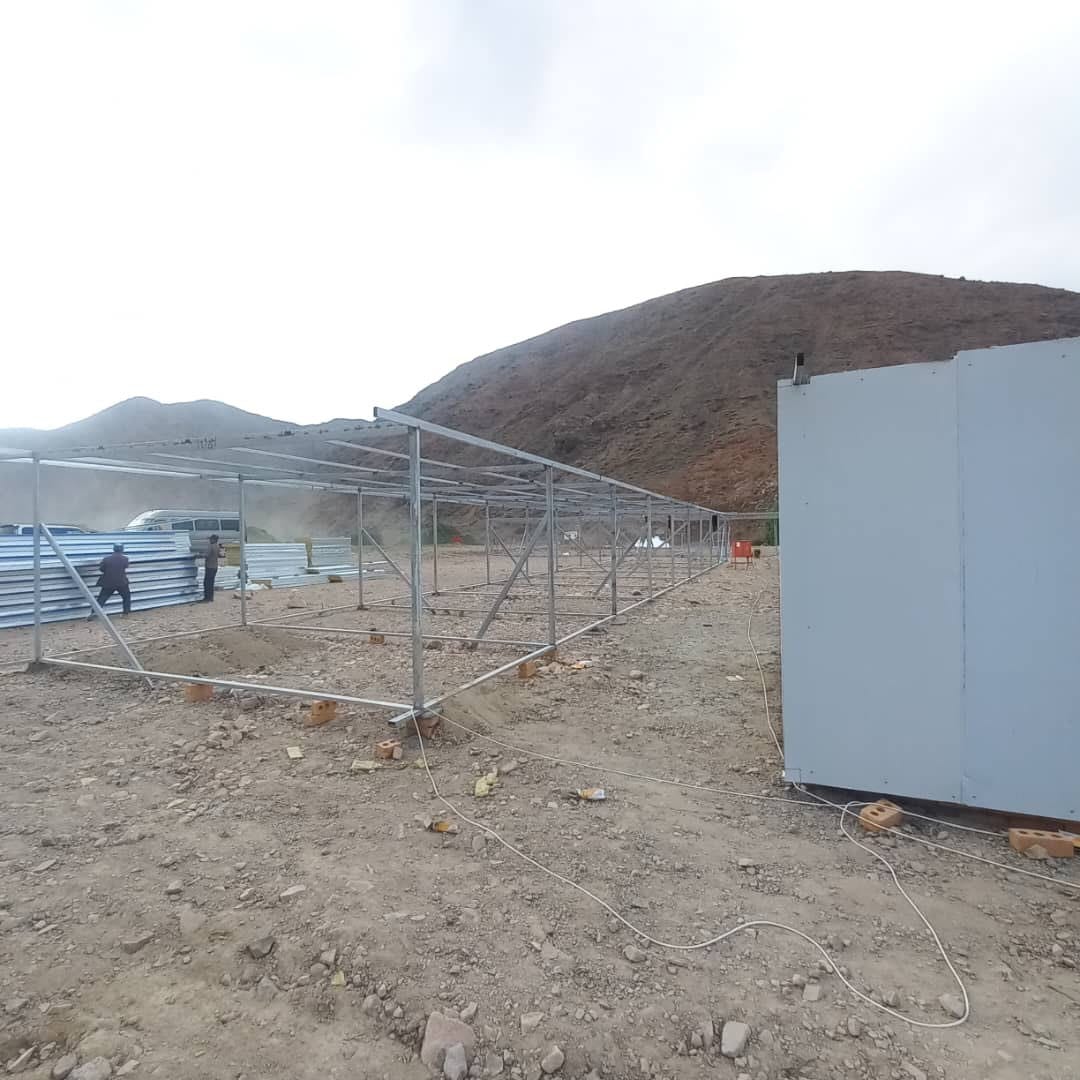

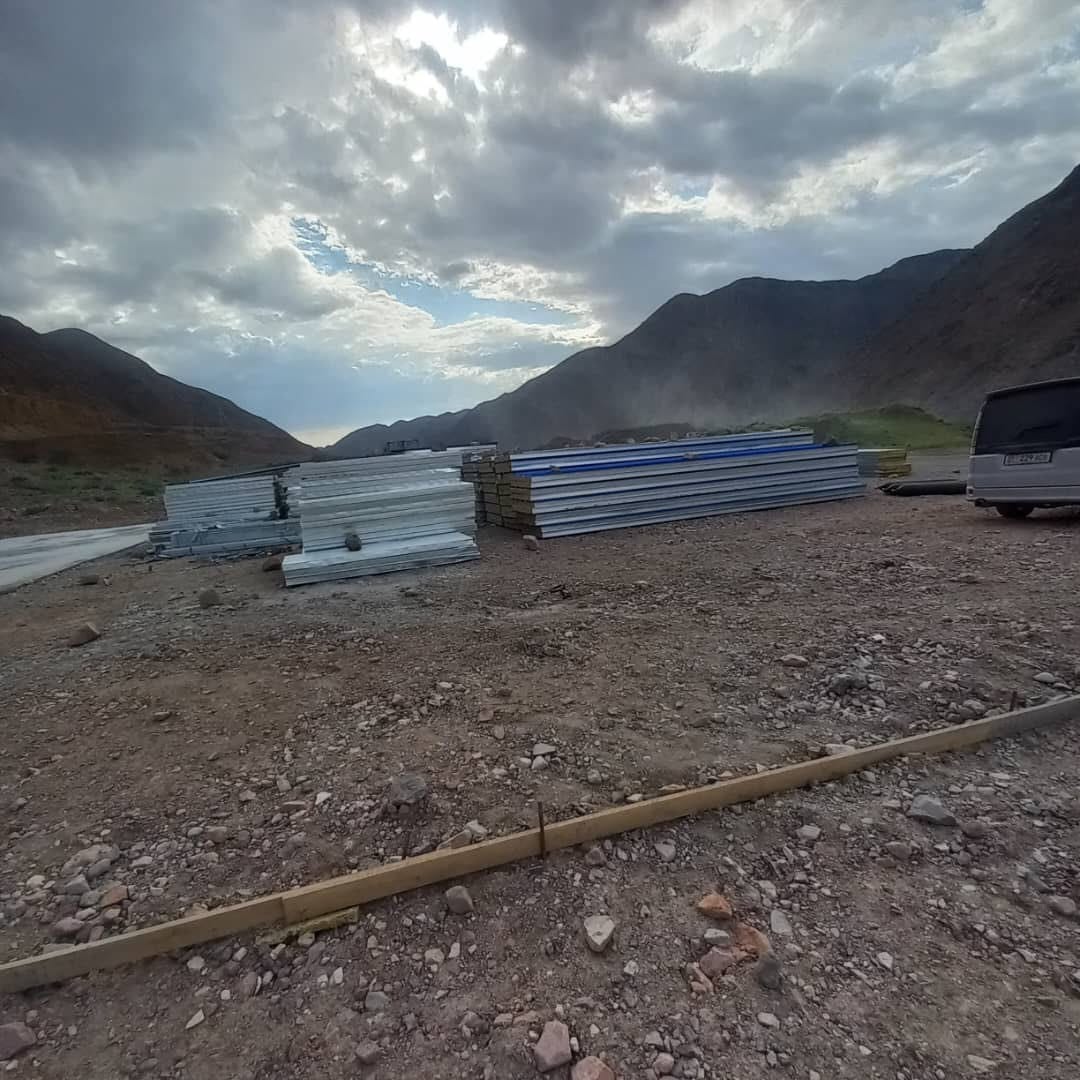

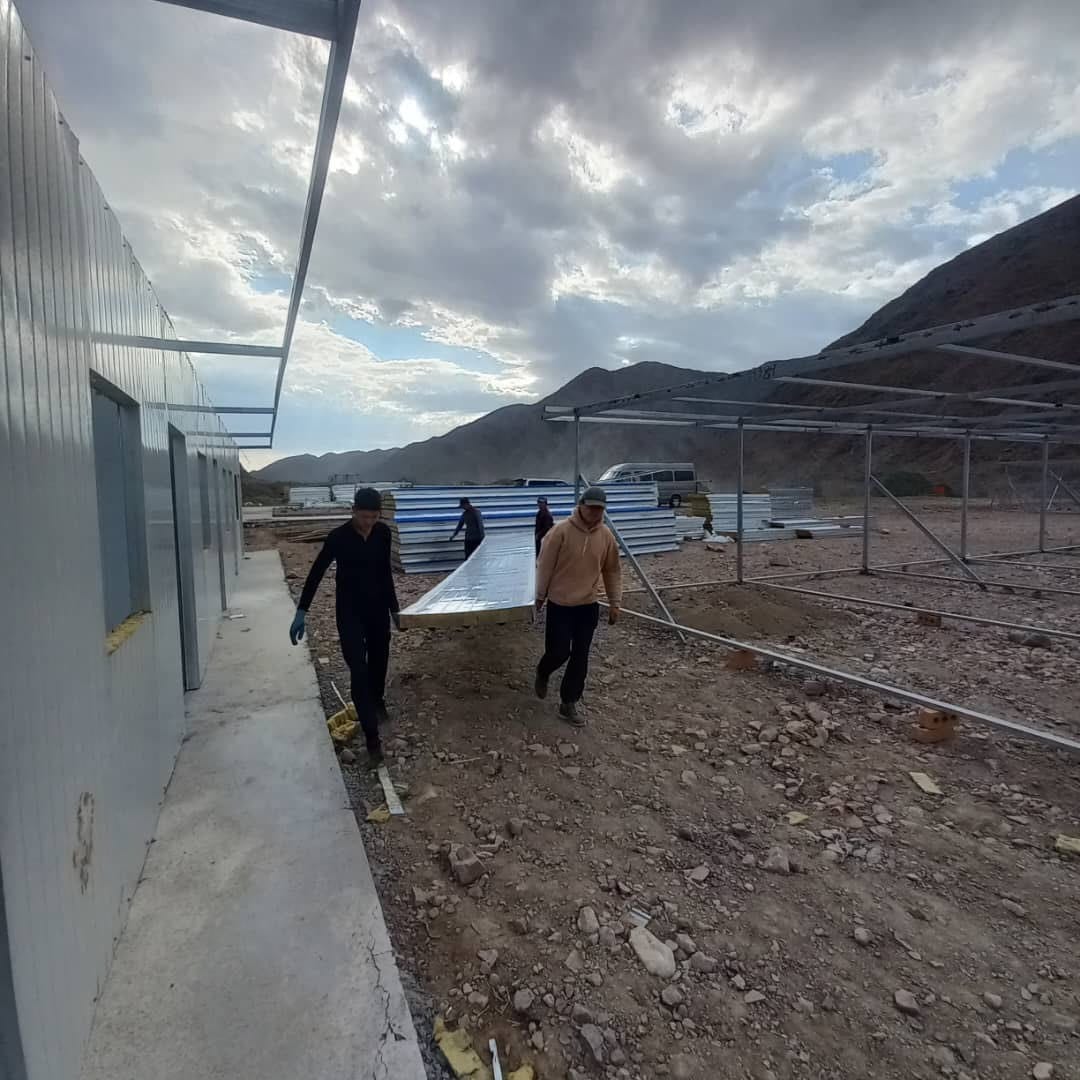

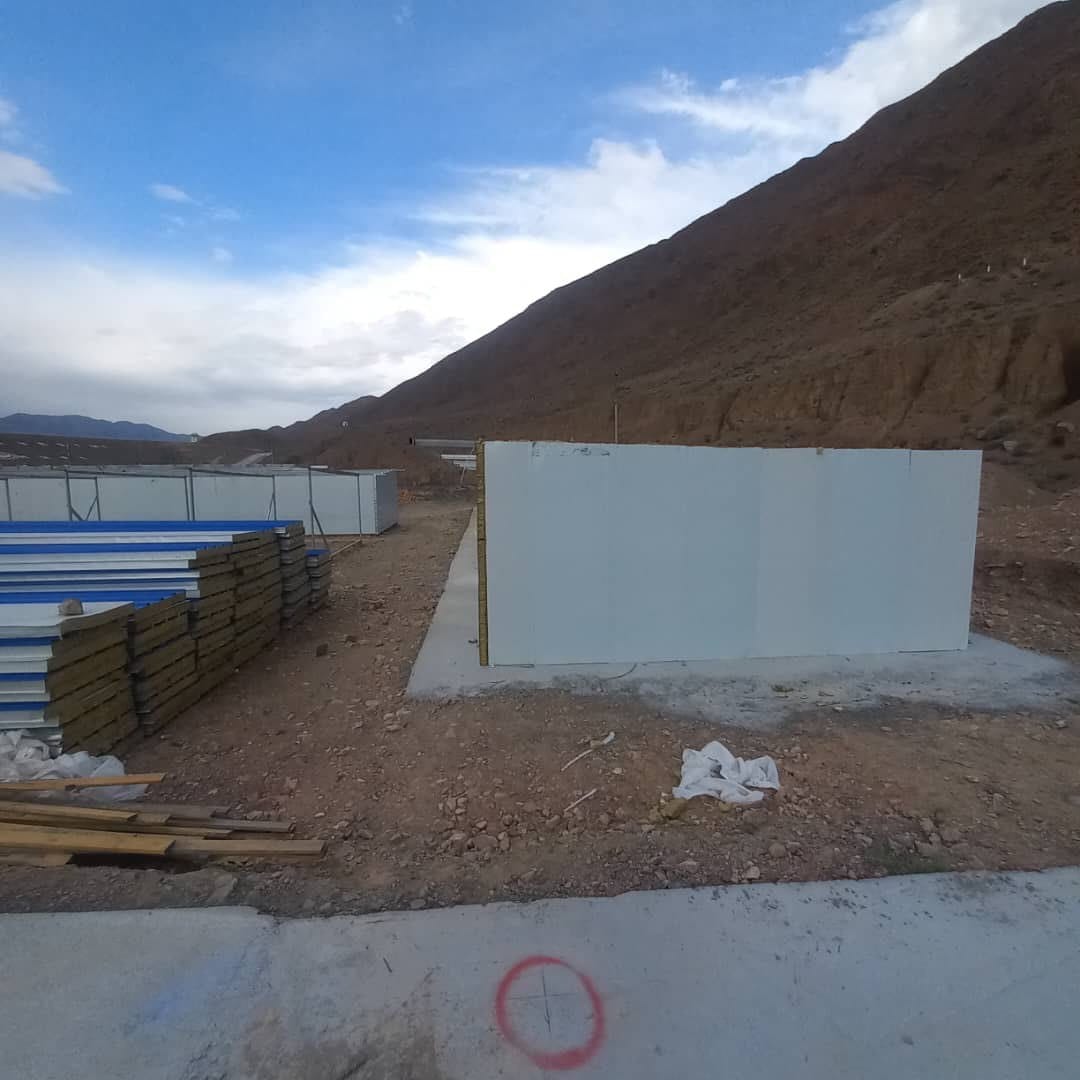

На данный момент в рамках строительства ГЭС установлена комплексная трансформационная подстанция (КТП) 10/0,4кВ для обеспечения электроснабжения строительной площадки на период строительства.

В планы строительства входят:

  1. Строительство тоннельного водовода и отводящего канала ГЭС.
  2. Строительство транспортного тоннеля.
  3. Строительство здания ГЭС.
  4. Строительство объектов распределительной электросети (ОРУ-110 кВ и ВЛ-110 кВ).

Электроэнергия, вырабатываемая Орто-Токойской ГЭС, сможет обеспечить электричеством 14.271 бытовых абонентов города Балыкчы, что способствует снижению дефицита энергоресурсов в регионе и повышению качества жизни местных жителей.

Как отметили, в «Чакан ГЭС», проект Орто-Токойской ГЭС предполагает также значительные экономические выгоды для региона. Среднегодовые налоговые поступления в местный бюджет после ввода в эксплуатацию составят 3.6 млн сомов. Срок окупаемости проекта составляет 15 лет, включая льготный период кредита продолжительностью три года. Сумма налоговых отчислений после ввода в эксплуатацию составит около 46.5 млн сомов ежегодно.


Как сообщал Economist.kg, строительство малой гидроэлектростанции на Орто-Токойском водохранилище началось 29 июня. Завершить строительство ГЭС планируется в течение двух лет.

В КР начали строительство малой ГЭС на Орто-Токойском водохранилище
Председатель кабмина КР Акылбек Жапаров заложил капсулу под строительство малой гидроэлектростанции на Орто-Токойском водохранилище в Иссык-Кульской области. Об этом сообщили в пресс-службе правительства. Жапаров отметил, что ГЭС мощностью 21 МВт в будущем обеспечит электроэнергией более 14 тысяч абонентов города Балыкчы. Проект был официально утвержден распоряжением кабмина в рамках антикризисного плана
Орто-Токойскую ГЭС построят за два года
На Орто-Токойском водохранилище, расположенном на границе Нарынской и Иссык-Кульской областей, сегодня, 29 июня, начинается строительство одноименной гидроэлектростанции. Подготовку к началу работ по строительству Орто-Токойской ГЭС проинспектировал министр энергетики Таалайбек Ибраев, сообщает пресс-служба Минэнерго. Строительство ГЭС мощностью 21 МВт будет осуществлять китайская компания CNMC (China National Heavy Machinery Corporation), с которой

Подписывайтесь на рассылку дайджестов

Успех! Теперь проверьте свою электронную почту

To complete Subscribe, click the confirmation link in your inbox. If it doesn’t arrive within 3 minutes, check your spam folder.

Хорошо, спасибо

По теме

Главные новости

Последние новости
